土木建筑目标控制

2024年监理目标控制(土建)深度自测卷

单选题 1/120
1.

在建设工程进度控制措施中,对建设单位提出应急赶工给予赶工费用补偿的属于()措施。

  • A 合同
  • B 组织
  • C 经济
  • D 技术
单选题 2/120
2.

某工程进度计划执行过程中,发现某工作出现了进度偏差。经分析该偏差仅对后续工作有影响而对总工期无影响。则该偏差值应()。

  • A 大于总时差,小于自由时差
  • B 大于总时差,大于自由时差
  • C 小于总时差,小于自由时差
  • D 小于总时差,大于自由时差
单选题 3/120
3.

下列承包人因工程变更提出的调整措施项目费的事项中,需采用承包人报价浮动率计算的是()。

  • A 安全文明施工费
  • B 按单价计算的措施项目费
  • C 按总价计算的措施项目费
  • D 实施方案未提交发包人确认的措施项目费
单选题 4/120
4.

工程建设的不同阶段对工程项目质量的形成起着不同的作用和影响,决定工程质量的关键阶段是( )。

  • A 可行性研究阶段
  • B 决策阶段
  • C 设计阶段
  • D 保修阶段
单选题 5/120
5.

在常用的工程质量控制的统计方法中,可以用来系统整理分析某个质量问题及其产生原因之间关系的方法是( )。

  • A 相关图法
  • B 树枝图法
  • C 排列图法
  • D 直方图法
单选题 6/120
6.

某五层现浇钢筋混凝土建筑结构的施工,其主体工程由支模板、绑扎钢筋和浇筑混凝土3个施工过程组成,每个施工过程在施工段上的延续时间均为5天,划分为3个施工段,则总工期为( )天。

  • A 25
  • B 40
  • C 85
  • D 100
单选题 7/120
7.

在工程网络计划中,G工作的最早开始时间为第16天,其持续时间为4天,该工作有3项紧后工作,它们的最早开始时间分别为第23天、第24天,第25天,则G工作的自由时差为( )天。

  • A 2
  • B 3
  • C 4

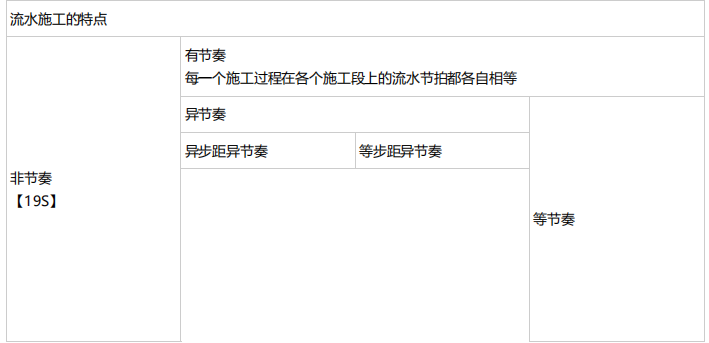

  • D 5
单选题 8/120
8.

在某工程网络计划中,工作H的最早开始时间为第7天,持续时间为8天;工作H有三项紧后工作,它们的最早开始时间分别为第18天、第19天和第17天,最迟开始时间分别为第20天、21天和第23天,则工作H的总时差和自由时差分别为( )天。

  • A 5;2
  • B 5;5
  • C 4;2
  • D 11;8
单选题 9/120
9.

工程施工过程中为缩短工期而采取的措施中,属于组织措施的是( )。

  • A 改进施工工艺和施工技术
  • B 实行包干奖励,提高奖金数额
  • C 采用更先进的施工机械
  • D 增加劳动力和施工机械的数量
单选题 10/120
10.

当承包单位未能按合同规定的工期完成合同范围内的工作时对其的处罚是( )。

  • A 拒绝签署工程进度款支付凭证
  • B 中止施工承包合同
  • C 延长施工进度计划工期
  • D 误期损失赔偿
单选题 11/120
11.

某工程单代号网络计划如下图所示(时间单位:天),下列说法错误的是( )。

土木建筑目标控制,章节冲刺,建设工程进度控制

  • A 工作E是非关键工作
  • B 工作B的自由时差为0
  • C 工作D的总时差为2天
  • D 工作F的最迟开始时间为21天
单选题 12/120

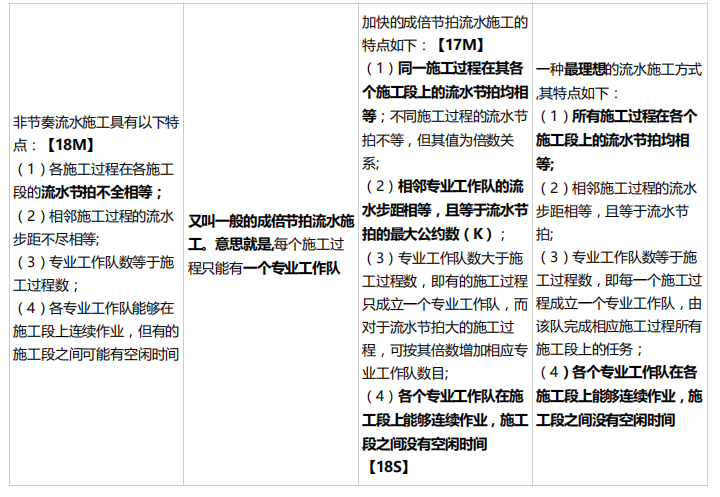

12.

根据我国现行建设工程投资构成,属于工程费用构成的是( )。

  • A 建设用地费
  • B 预备费
  • C 建设期利息
  • D 建筑安装工程费用
单选题 13/120
13.

按我国现行建设工程投资的构成,建设工程总投资包括固定资产投资和( )。

  • A 建设期利息
  • B 基本预备费
  • C 涨价预备费
  • D 流动资产投资
单选题 14/120
14.

在进行质量缺陷成因分析中,首先要做的工作是( )。

  • A 收集有关资料
  • B 现场调查研究
  • C 进行必要的计算
  • D 分析.比较可能的因素
单选题 15/120
15.

工程项目质量控制系统是以( )为对象,由项目监理机构负责建立的面向监理项目开展质量控制的工作体系。

  • A 分项工程
  • B 分部工程
  • C 单位工程
  • D 工程项目
单选题 16/120
16.

在进行单位工程验收时,涉及安全和使用功能的分部工程不仅要全面检查其检验资料的完整性,而且对分部工程验收时补充进行的( )也要复核。

  • A 见证抽样检验报告
  • B 见证取样送样试验报告
  • C 观感质量验收报告
  • D 设计变更文件
单选题 17/120
17.

下列关于城市轨道交通工程项目工程验收的内容和程序表述不正确的是( )。

  • A 各验收小组实地查验工程质量,复查单位工程验收遗留问题的整改情况
  • B 验收组对工程勘察.设计.施工.监理.设备安装质量等方面进行评价,审查对试运行有影响的相关专项验收情况
  • C 城市轨道交通建设工程自竣工验收合格之日起可投入不载客试运行,试运行时间不应少于三个月
  • D 审查系统设备联合调试情况,签署项目工程验收意见
单选题 18/120
18.

根据现行计价规范,实行工程量清单计价的工程通常采用( )合同。

  • A 固定总价
  • B 可调总价
  • C 单价
  • D 成本加酬金
单选题 19/120
19.

某项目应用价值工程原理进行方案择优,各方案的功能系数和单方造价见下表,则最优方案为( )。

土木建筑目标控制,历年真题,2019年监理工程师考试《质量、投资、进度控制》真题

  • A 甲方案
  • B 乙方案
  • C 丙方案
  • D 丁方案
单选题 20/120
20.

下列费用中,属于建筑安装工程规费的是( )。

  • A 教育费附加
  • B 地方教育附加
  • C 职工教育经费
  • D 住房公积金
单选题 21/120
21.

关于建设工程的项目档案说法,不正确的是()。

  • A 严格按照国家有关档案管理的规定
  • B 及时收集、整理建设项目各环节的文件资料
  • C 建设工程施工完成后,及时向建设行政主管部门移交建设项目档案
  • D 建立、健全建设项目档案
单选题 22/120
22.

在卓越绩效管理模式中,组织持续发展的关键是( )。

  • A 系统管理
  • B 以人为本
  • C 远见卓识的领导
  • D 传承、改进和创新
单选题 23/120
23.

某承包单位施工时,挡土墙不按图纸设置滤水层、排水孔,导致压力增大,墙体破坏或倾覆,此情况属于()。

  • A 违背建设程序
  • B 违反法律法规
  • C 施工与管理不到位
  • D 操作工人素质差
单选题 24/120
24.

某项目施工过程中,由于施工不当发生质量事故,造成25人死亡,80人重伤,直接经济损失高达8000万元。根据建质[2010]111号文的规定,此次事故属于()。

  • A 特别重大事故
  • B 重大事故
  • C 较大事故
  • D 严重事故
单选题 25/120
25.

关于净年值指标的说法,正确的是(  )。

  • A 该指标全面考虑了项目在整个计算期内的经济状况
  • B 该指标需要考虑计算期时间长短的差别及影响
  • C 该指标反映了项目投资中单位投资的使用效率
  • D 该指标直接说明了在项目运营期各年的经营成果
单选题 26/120
26.

项目监理机构要对工程质量进行有效的控制,因为建设工程质量是实现建设工程( )的基本要素。

  • A 功能与进度
  • B 功能与效果
  • C 效果与进度
  • D 功能与目标
单选题 27/120
27.

在现金流量图中,现金流量发生的时间点是按照()确定的。

  • A 年初时点
  • B 权责发生时点
  • C 资金收付的时间点
  • D 年末时点
单选题 28/120
28.

施工图设计评审的总体审核,首先应审核()。

  • A 工艺合理性
  • B 施工图纸的完整性
  • C 总图在平面和空间布置上是否有交叉和矛盾
  • D 工艺流程及装置是否满足规范
单选题 29/120
29.

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有()。

土木建筑目标控制,预测试卷,2022年监理工程师考试《目标控制(土木建筑)》预测试卷3

  • A 工作A和工作D
  • B 工作C和工作D
  • C 工作A和工作E
  • D 工作C和工作E
单选题 30/120
30.

某分部工程有3个施工过程,各分为4个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天和8天。则该分部工程的流水施工工期是()天。

  • A 18
  • B 24
  • C 34
  • D 42
单选题 31/120
31.

在工程施工过程中,( )是指导施工单位进行施工的实施性文件。

  • A 施工方案
  • B 施工组织设计
  • C 专项施工方案
  • D 施工进度计划
单选题 32/120
32.

筹集资金时必须做到以需定筹,这体现了项目资金筹措的()。

  • A 规模适宜原则
  • B 时机适宜原则
  • C 经济效益原则
  • D 结构合理原则
单选题 33/120
33.

对于按照规定需要验收的危大工程,施工单位、监理单位应当组织相关人员进行验收。验收合格的,经(  )及总监理工程师签字确认后,方可进入下一道工序。

  • A 施工单位项目技术负责人
  • B 建设单位项目负责人
  • C 施工单位项目经理
  • D 专业监理工程师
单选题 34/120
34.

建设工程必须满足特定的使用功能,并具有在规定的时间和条件下完成规定功能的能力和达到规定要求的使用年限,可用于描述这些要求的质量特性有(  )。

  • A 适用性和节能性
  • B 安全性和经济性
  • C 可靠性和耐久性
  • D 经济性和可靠性
单选题 35/120
35.

在工程建设中自始至终把(  )作为对工程质量控制的基本原则。

  • A 以人为核心
  • B 坚持质量标准
  • C 质量第一
  • D 坚持预防为主
单选题 36/120
36.

领导应成为组织的表率,在组织的经营过程中,以及在组织提供产品和服务的生命周期内,要恪守商业道德,保护公众健康、安全和环境,注重保护资源。这体现了卓越绩效模式的价值观为(  )。

  • A 远见卓识的领导
  • B 战略导向
  • C 社会责任
  • D 系统管理
单选题 37/120
37.

卓越绩效模式中,组织质量管理的首要原则是(  )。

  • A 强调大质量观
  • B 以顾客和市场为中心
  • C 强调系统思考和系统整合
  • D 强调可持续发展和社会责任
单选题 38/120
38.

同一验收批砂浆试块抗压强度的最小一组平均值应大于或等于设计强度等级值的()。

  • A 80%
  • B 85%
  • C 90%
  • D 95%
单选题 39/120
39.

混凝土拌合物稠度是表征混凝土拌合物(  )的指标,可用坍落度、维勃稠度或扩展度表示。

  • A 流动性
  • B 黏聚性
  • C 保水性
  • D 均匀性
单选题 40/120
40.

概率数理统计在对大量统计数据研究中,归纳总结出许多分布类型,一般计件值数据服从()。

  • A 正态分布
  • B 泊松分布
  • C 间歇分布
  • D 二项分布
单选题 41/120
41.

在设备制造过程中,监造人员定期、不定期到制造现场,检查了解设备制造过程的质量状况,发现问题及时处理。这种质量监控方式称为(  )。

  • A 驻厂监造
  • B 定点监控
  • C 跟踪监控
  • D 巡回监控
单选题 42/120
42.

下列费用属于企业管理费的是()。

  • A 采购及保管费
  • B 业务招待费
  • C 燃料动力费
  • D 劳动竞赛奖
单选题 43/120
43.

某拟建项目的建筑安装工程费为1000万元,设备及工器具购置费为600万元,工程建设其他费为300万元,建设期利息为100万元,则该项目基本预备费的计算基数为()万元。

  • A 1300
  • B 1600
  • C 1900
  • D 2000
单选题 44/120
44.

关于投资收益率指标的以下说法中,正确的是(  )。

  • A 计算投资收益率需要选择正常年份
  • B 投资收益率指标受到投资规模的限制
  • C 计算总投资收益率、确定总投资时,需要考虑铺底流动资金
  • D 投资收益率就是总投资收益率
单选题 45/120
45.

某新建项目建设期为3年,分年均衡进行贷款,第一年贷款600万元,第二年贷款400万元,第三年贷款200万元,年利率10%。建设期内利息当年支付,则建设期第三年贷款利息为(  )万元。

  • A 110.0
  • B 120.0
  • C 121.3
  • D 234.3
单选题 46/120
46.

某项目各年净现金流量如下表。设基准收益率为10%,则该项目的净现值和静态投资回收期分别为()。

土木建筑目标控制,深度自测卷,2022年监理目标控制(土建)深度自测卷

  • A 32.02万元,3.2年
  • B 32.02万元,4.2年
  • C 29.54万元,4.2年
  • D 29.54万元,3.2年
单选题 47/120
47.

根据《施工合同(示范文本)》(GF-2017-0201),有关工程计量程序的下列情况正确的是()。

  • A 监理人应在收到承包人提交的工程量报告后7天内,完成对承包人提交的工程量报告的审核
  • B 发包人认为需要进行现场计量核实的,在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加
  • C 监理人对工程量有异议的,必须要求承包人共同进行复核或抽检
  • D 承包人认为发包人核实的计量结果有误时,应在收到计量结果通知后的7天内向发包人提出书面意见
单选题 48/120
48.

某项目,合同履行过程中,由于法规变更,导致承包商成本增加。下列关于承包商补偿的说法正确的是()。

  • A 业主应给予承包商补偿
  • B 业主不给予承包商补偿
  • C 竣工结算时,承包商与业主协商是否补偿
  • D 通过仲裁决定是否给予承包商补偿
单选题 49/120
49.

进度控制的措施中,对工期提前给予奖励属于(  )。

  • A 经济措施
  • B 组织措施
  • C 合同措施
  • D 技术措施
单选题 50/120
50.

根据《建设工程工程量清单计价规范》,关于投标人的投标总价编制的说法,正确的是(  )。

  • A 为降低投标总价,投标人可以将暂列金额降至零
  • B 投标总价可在分部分项工程费、措施项目费、其他项目费和规费,税金合计金额上做出优惠
  • C 开标前投标人来不及修改标书时,可在投标者致函中给出优惠比例,并将优惠后的总价作为新的投标价
  • D 投标人对投标报价的任何优惠均应反映在相应清单项目的综合单价中
单选题 51/120
51.

在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为()。

  • A 异步距异节奏流水施工
  • B 异节拍流水施工
  • C 异节奏流水施工
  • D 固定节拍流水施工
单选题 52/120
52.

在工程质量控制中,描述质量分布状态的一种分析方法是()。

  • A 直方图法
  • B 排列图法
  • C 因果图法
  • D 控制图法
单选题 53/120
53.

下列选项中,不属于编写质量管理体系文件的主要工作的是(  )。

  • A 文件准备和企业调查
  • B 调整方案
  • C 编写质量手册
  • D 编制必要的作业文件
单选题 54/120
54.

下列造成质量数据波动的原因中,属于偶然性原因的是(  )。

  • A 现场温湿度的微小变化
  • B 机械设备过度磨损
  • C 材料质量规格显著差异
  • D 工人未遵守操作规程
单选题 55/120
55.

采用相关图法分析工程质量时,散布点形成由左向右向下的一条直线带,说明两变量之间的关系为()。

  • A 负相关
  • B 不相关
  • C 正相关
  • D 弱正相关
单选题 56/120
56.

程勘察管理服务是指工程监理单位根据()的要求对于工程勘察活动的管理。

  • A 勘察单位
  • B 建设单位
  • C 设计单位
  • D 政府监督部门
单选题 57/120
57.

在工程设计质量管理中,重点审查总平面布置、工艺流程、施工进度能否实现属于(  )的内容。

  • A 总体方案评审
  • B 专业设计方案评审
  • C 初步设计评审
  • D 施工图设计评审
单选题 58/120
58.

对于施工单位提出的试验室,专业监理工程师需要(  )。

  • A 提出担保要求
  • B 进行实地考察
  • C 提供试验计划
  • D 规定试验设备
单选题 59/120
59.

受力钢筋保护层厚度的合格点率应达到(  )及以上。

  • A 60%
  • B 70%
  • C 80%
  • D 90%
单选题 60/120
60.

生产性建设工程项目总投资和非生产性建设工程项目总投资的区别在于(  )。

  • A 基本预备费
  • B 涨价预备费
  • C 流动资金
  • D 建设期利息
单选题 61/120
61.

下列关于项目融资的有限追索描述错误的是(  )。

  • A 贷款人可以在贷款的某个特定阶段对项目借款人实行追索
  • B 贷款人可以在贷款的一个规定的范围内对项目借款人实行追索
  • C 无论项目出现任何问题,贷款人均不能追索到项目借款人
  • D 有限追索的极端是"无追索",即融资百分之百地依赖于项目的经济强度
单选题 62/120
62.

施工企业进行投标报价时,暂列金额(  )确定。

  • A 由施工企业自主确定
  • B 由政府监督机构
  • C 根据相关法律法规
  • D 按招标文件提供的金额计列
单选题 63/120
63.

关于项目可行性研究的市场预测分析,下列内容不属于产品(服务)市场分析的是(  )。

  • A 产品用途
  • B 国外市场预测分析
  • C 国内市场预测分析
  • D 目标市场分析
单选题 64/120
64.

某土方回填项目,清单工程量为47.06m3,预算工程量为182.56m3。已知完成1m3回填方需用人工0.169工日(人工单价105元/工日),机械0.029台班(机械台班单价28元/台班)。根据企业自主报价原则,管理费按人工费、施工机具使用费二项之和的10%计取,利润按人工费、施工机具使用费二项之和的5%计取,不考虑措施项目费、其他项目费和规费、税金和风险时,投标人所报回填方项目的综合单价为85.20元/m3,则下列有关审核该项目的综合单价的表述,正确的是()。

  • A 土方回填数量为0.26m3
  • B 管理费、利润合价为77.41元
  • C 机械费单价为38.12元/m3
  • D 清单项目综合单价为82.84元/m3
单选题 65/120
65.

编制投资估算时,生产能力指数法是根据(  )来估算拟建项目投资额的方法。

  • A 已建成的类似建设项目生产能力和投资额
  • B 已建成的类似建设项目总投资
  • C 已建成的类似建设项目总生产能力
  • D 已建成的类似建设项目设备费
单选题 66/120
66.

某建设工程施工过程中,由发包人供应的材料没有及时到货,导致承包人的工人窝工5个工作日,每个工日单价200元,承包人租赁的一台挖土机窝工5个台班,台班租赁费500元,承包人自卸汽车窝工2个台班,该自卸汽车折旧费每台300元,工作时燃油动力费每台班80元。则承包人可以索赔的费用是(  )元。

  • A 2500
  • B 3500
  • C 4260
  • D 4100
单选题 67/120
67.

下列选项中不属于总进度纲要主要内容的是(  )。

  • A 项目实施的总体部署
  • B 各子系统进度规划
  • C 确定里程碑事件的计划进度目标
  • D 工程施工和设备安装进度
单选题 68/120
68.

组织流水施工时,流水步距是指()。

  • A 第一个专业队与最后一个专业队开始施工的最小间隔时间
  • B 第一个专业队与其他专业队开始施工的最小间隔时间
  • C 相邻专业队相继开始施工的最大时间间隔
  • D 相邻专业队相继开始施工的最小时间间隔
单选题 69/120
69.

某分部工程有3个施工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、天、4天、3天,3天、4天、4天、2天和4天、3天、3天、4天,则流水施工工期为()天。

  • A 20
  • B 21
  • C 22
  • D 23
单选题 70/120
70.

某基础工程包含土方和混凝土两个子项工程,工程量清单中的土方工程量为4500m3,混凝土工程量为2000m3,合同约定:土石方工程综合单价为80元/m3,混凝土工程综合单价为400元/m3;工程预付款额度为合同价的15%,主要材料和构配件所占比重为60%。则该工程预付款的额度及起扣点分别为(  )万元。

  • A 17.50,87.75
  • B 17.10,89.45
  • C 17.40,87.00
  • D 17.50,89.45
单选题 71/120
71.

下列建设工程进度控制措施中,属于监理工程师采用的组织措施是(  )。

  • A 编制进度控制工作细则
  • B 对工期提前给予奖励
  • C 建立进度计划审核制度
  • D 对建设工程进度实施动态控制
单选题 72/120
72.

某基础工程土方开挖总量为2000立方米,该工程拟分4个施工段组织固定节拍流水施工,两台挖掘机的台班定额均为50立方米/台班,其流水节拍应为(  )天。

  • A 20
  • B 10
  • C 5
  • D 4
单选题 73/120
73.

下列关于工程网络计划关键工作的表述中,正确的是()。

  • A 双代号网络计划中关键工作两端的节点必为关键节点
  • B 工程网络计划中关键工作的自由时差与总时差全部为零
  • C 单代号网络计划中关键工作与其紧后工作之间的时间间隔为零
  • D 单代号搭接网络计划中关键工作与其紧后工作之间的搭接时距最长
单选题 74/120
74.

工程网络计划的费用优化是指寻求(  )的过程。

  • A 工程总成本固定条件下最短工期安排
  • B 资源均衡使用条件下工程总成本最低
  • C 工程总成本最低时资源均衡使用
  • D 工程总成本最低时工期安排
单选题 75/120
75.

工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系称为(  )。

  • A 工艺关系
  • B 组织关系
  • C 施工关系
  • D 进度关系
单选题 76/120
76.

对下面双代号网络图进行工期优化,当各工作压缩费率如下所示时,欲压缩总工期1天,应当选择(  )进行压缩。

土木建筑目标控制,深度自测卷,2022年监理目标控制(土建)深度自测卷

土木建筑目标控制,深度自测卷,2022年监理目标控制(土建)深度自测卷

  • A 工作A
  • B 工作B
  • C 工作C
  • D 工作D
单选题 77/120
77.

监理工程师受业主委托控制建设工程设计进度时,应在设计工作开始之前完成的工作是()。

  • A 建立健全的设计技术经济定额
  • B 审查设计进度计划的合理性和可行性
  • C 编制设计总进度计划
  • D 建立设计工作技术经济责任制
单选题 78/120
78.

下列关于多级网络计划系统的特点,说法错误的是(  )。

  • A 多级网络计划系统应分阶段逐步深化
  • B 多级网络计划系统中的层级与建设工程规模、复杂程度及进度控制的需要无关
  • C 不同层级的网络计划,应该由不同层级的进度控制人员编制
  • D 多级网络计划系统可以随时进行分解和综合
单选题 79/120
79.

编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量。限定每班工人数量上限的因素是(  )。

  • A 工作项目工程量
  • B 最小劳动组合
  • C 人工产量定额
  • D 最小工作面
单选题 80/120
80.

在编制物资供应计划的准备阶段,监理工程师必须明确物资的(  )。

  • A 供应单位
  • B 供应方式
  • C 供应数量
  • D 总造价
多选题 81/120
81.

关于建设工程网络计划技术特征的说法,正确的有()。

  • A 计划评审技术(PERT)、图示评审技术(GERT)、风险评审技术(VERT)、关键线路法(CPM)等均属于非确定型网络计划
  • B 网络计划能够明确表达各项工作之间的逻辑关系
  • C 通过网络计划时间参数的计算,可以找出关键线路和关键工作
  • D 通过网络计划时间参数的计算,可以明确各项工作的机动时间
  • E 网络计划可以利用电子计算机进行计算、优化和调整
多选题 82/120
82.

建设工程组织非节奏流水施工的特点有( )。

  • A 各专业工作队不能在施工段上连续作业
  • B 相邻施工过程的流水步距不尽相等
  • C 各施工段的流水节拍相等
  • D 专业工作队数等于施工过程数
  • E 施工段之间没有空闲时间
多选题 83/120
83.

在招投标阶段,投标人不能自主确定其综合单价或费用的有()

  • A 安全文明施工费
  • B 暂列金额
  • C 给定暂估价的材料
  • D 计日工
  • E 总承包服务费
多选题 84/120
84.

监理单位在工程勘察阶段提供相关服务时,向建设单位提交的工程勘察成果评估报告中应包括的内容有( )

  • A 勘察报告编制深度
  • B 勘察任务书的完成情况
  • C 与勘察标准的符合情况
  • D 勘察人员资格和业绩情况
  • E 勘察工作概况
多选题 85/120
85.

根据《建筑工程施工质量验收统一标准》,应参加建筑节能分部工程质量验收的人员有( )。

  • A 施工单位项目负责人
  • B 设计单位项目负责人
  • C 质量监督机构人员
  • D 勘察单位项目负责人
  • E 总监理工程师
多选题 86/120
86.

根据《建筑工程施工质量验收统一标准》,分部工程可按()划分。

  • A 施工工艺
  • B 工程部位
  • C 工程量
  • D 专业性质
  • E 施工段
多选题 87/120
87.

单位工程质量验收合格的条件除所含各分部工程质量验收合格之外,还包括()。

  • A 质量控制资料完整
  • B 所含分部工程有关安全和功能的检验资料完整
  • C 主要功能项目的抽检结果符合相关专业质量验收规范的规定
  • D 施工操作依据、检查记录完整
  • E 观感质量验收符合要求
多选题 88/120
88.

某工程双代号时标网络计划如下图所示,由此可得正确的结论有( )。

土木建筑目标控制,章节冲刺,建设工程进度控制

  • A 工作A为关键工作
  • B 工作B的自由时差为2天
  • C 工作C的总时差为零
  • D 工作D的最迟完成时间为第8天
  • E 工作E的最早开始时间为第2天
多选题 89/120
89.

某分项工程的计划进度与4月底检查的实际进度如图所示,从图中获得的正确信息有( )。

土木建筑目标控制,章节冲刺,建设工程进度控制

  • A 第1月内实际进度拖后2%
  • B 第2月内实际进度超前,当月超前5%
  • C 第3月内实际进度超前,当月超前5%
  • D 第4月内实际进度拖后,当月超前5%
  • E 到4月底实际进度累计超前5%
多选题 90/120
90.

某工程双代号时标网络计划执行到第6周末和第11周末时,检查其实际进度如下图前锋线所示,下列表述正确的有( )。

土木建筑目标控制,章节冲刺,建设工程进度控制

  • A 第6周末检查时,工作E提前1周,不影响总工期
  • B 第6周末检查时,工作F提前1周,预计总工期缩短1周
  • C 第11周末检查时,工作G拖后1周,不影响总工期
  • D 第11周末检查时,工作H拖后1周,不影响总工期
  • E 第11周末检查时,工作K拖后1周,不影响总工期
多选题 91/120
91.

下列费用中,属于建筑安装工程施工机具使用费的有( )。

  • A 施工机械临时故障排除所需的费用
  • B 机上司机的人工费
  • C 财产保险费
  • D 仪器仪表使用费
  • E 施工机械大修理费
多选题 92/120
92.

与未来企业生产经营有关的其他费用中,联合试运转费包括( )。

  • A 机械使用费用
  • B 单台设备调试费
  • C 无负荷联动试运转费用
  • D 低值易耗品的购置费
  • E 联合试运转人员的工资
多选题 93/120
93.

工程施工中发现工程质量缺陷时,可不做专门处理的情形有( )。

  • A 不影响结构安全和正常使用
  • B 经过后续工序可弥补
  • C 经法定检测单位鉴定合格
  • D 处理缺陷会影响工期
  • E 经原设计单位核算满足要求
多选题 94/120
94.

巡视检查的要点中,下列( )属于对装饰装修工程的检查。

  • A 检查原材料.构配件的采购和堆放是否符合施工组织设计
  • B 检查基层处理是否合格,是否按要求使用垂直.水平控制线
  • C 检查需要进行隐蔽的部位和内容是否已经按程序报验并通过验收
  • D 检查细部制作.安装.涂饰等是否符合设计要求和相关规定
  • E 检查各专业之间工序穿插是否合理,有无相互污染.相互破坏现象
多选题 95/120
95.

工程施工过程中发生工程变更,如果变更涉及( ),还要按有关规定报送施工图原审查机构及管理部门进行审查与批准。

  • A 项目功能
  • B 消防环保
  • C 新材料.新工艺
  • D 施工进度
  • E 结构主体安全
多选题 96/120
96.

下列导致工程拖期的原因或情形,监理工程师按合同规定可以批准工程延期的有( )。

  • A 异常恶劣的气候条件
  • B 属于承包单位自身以外的原因
  • C 工程拖期事件发生在非关键线路上,且延长的时间未超过总时差
  • D 工程拖期的时间超过其相应的总时差,且由分包单位原因引起
  • E 监理工程师对已隐蔽的工程进行剥离检查,经检查合格而拖期的时间
多选题 97/120
97.

某工程单代号网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有()。

土木建筑目标控制,预测试卷,2022年监理工程师考试《目标控制(土木建筑)》预测试卷2

  • A 工作A
  • B 工作B
  • C 工作C
  • D 工作D
  • E 工作E
多选题 98/120
98.

下列选项中,属于建设单位办理工程竣工验收备案必须提交的文件有()。

  • A 工程竣工验收备案表
  • B 工程竣工验收报告
  • C 规划、环保部门出具的认可文件
  • D 公安消防部门出具的工程验收合格证明文件
  • E 施工单位签署的工程质量保修书
多选题 99/120
99.

钢材进厂时,应按国家现行标准的规定抽取试件作(  )检验,检验结果应符合相应钢材试验标准的规定。

  • A 安定性
  • B 强度
  • C 力学性能
  • D 重量偏差
  • E 坍落度
多选题 100/120
100.

下列关于热处理钢筋复验方法及内容的说法中,错误的是(  )。

  • A 每批热处理钢筋应由同一外形截面尺寸、同一热处理工艺和同一炉罐号的钢筋组成
  • B 每批热处理钢筋不得大于10t
  • C 钢筋表面不得有肉眼可见的裂纹、结疤和折叠
  • D 钢筋表面不得有凸块
  • E 力学性能的抽样检验,应从每批钢筋中任选总盘数的10%(不少于6盘)取样送检
多选题 101/120
101.

在分部工程质量验收中,(  )应参加主体结构、节能分部工程的验收。

  • A 设计单位项目负责人
  • B 施工单位技术负责人
  • C 勘察单位项目负责人
  • D 施工单位质量负责人
  • E 总监理工程师
多选题 102/120
102.

采用计日工计价的任何一项变更工作,在该项变更的实施过程中,承包人按合同约定应该提交(  )。

  • A 耗用工时
  • B 投入该工作所有人员的工种
  • C 投入该工作管理人员的工资证明
  • D 投入该工作的施工设备型号
  • E 投入该工作的材料报价
多选题 103/120
103.

在对建设工程实施全过程监理的情况下,监理总进度计划的制定依据包括()。

  • A 监理年度进度计划
  • B 工程项目建设总进度计划
  • C 可行性研究报告
  • D 工程项目前期工作计划
  • E 施工图文件
多选题 104/120
104.

关于网络图关键路线正确的说法有()。

  • A 双代号网络图中持续时间最长的线路是关键线路
  • B 双代号网络图中由关键节点连接而成的线路是关键线路
  • C 双代号时标网络图中自始至终没有虚箭线的线路是关键线路
  • D 单代号网络图中自始至终LAG=0的线路是关键线路
  • E 单代号网络图中总时差最小的工作组成的线路是关键线路
多选题 105/120
105.

监理工程师审核施工进度计划的内容有(  )。

  • A 进度安排是否符合施工合同中开工、竣工日期的约定
  • B 劳动力、工程材料进场安排是否与工程量清单相一致
  • C 分期施工是否满足分批动用或配套动用的要求
  • D 施工管理及现场作业人员的职责分工是否明确
  • E 在生产要素的需求高峰期是否有足够能力实现计划供应
多选题 106/120
106.

下列属于工程监理单位质量管理体系建立和实施过程中质量体系运行与改进的有()。

  • A 纠正措施
  • B 内部审核
  • C 调整方案
  • D 纠正措施
  • E 管理评审
多选题 107/120
107.

钢筋进场检验质量与尺寸的做法中,错误的是()。

  • A 不同厂家分批检查
  • B 毎批随机抽取2个成型钢筋
  • C 每批检查40t
  • D 每批检查20t
  • E 不同类型分批检查
多选题 108/120
108.

在巡视检查要点中,关于施工人员的检查,下列说法正确的有()。

  • A 技术员、安全员等关键岗位人员是否到位
  • B 能否确保各项管理制度和质量保证体系是否落实
  • C 特种作业人员是否持证上岗
  • D 是否进行了技术交底并有记录
  • E 现场施工人员是否按照规定佩戴安全防护用品
多选题 109/120
109.

工程施工过程中,出现(  )情况,可适当调整抽样复验、试验数量,调整后的方案由施工单位编制,报项目监理机构审核确认。

  • A 同一项目中由相同施工单位施工的多个单位工程,使用同一生产厂家的同品种、同规格、同批次的材料
  • B 同一施工单位在现场加工的成品用于同一项目中的多个单位工程
  • C 同一施工单位在现场加工的半成品、构配件用于同一项目中的多个单位工程
  • D 同一施工单位在现场加工的成品用于不同项目中的多个单位工程
  • E 同一项目,多个分包单位负责的多个单位工程,使用同一生产厂家的同品种、同规格、同批次的材料
多选题 110/120
110.

为了有效地控制建设工程投资,从技术上采取措施包括(  )。

  • A 重视设计多方案选择
  • B 严格审查监督初步设计
  • C 明确投资控制者及其任务
  • D 深入技术领域研究节约投资的可能性
  • E 明确管理职能分工
多选题 111/120
111.

按照现行规定,人工费应包括支付生产工人的()。

  • A 劳动保险和职工福利费费
  • B 津贴补贴
  • C 奖金
  • D 特殊情况下支付的工资
  • E 劳动保护费
多选题 112/120
112.

按费用构成要素划分的建筑安装工程费中,施工机械使用费包含的税费主要指施工机械按照国家规定应缴纳的(  )。

  • A 车船使用税
  • B 保险费
  • C 维修费
  • D 办公费
  • E 城市建设维护税
多选题 113/120
113.

下列费用中,属于工程建设其他费用的有(  )。

  • A 建设单位管理费
  • B 建筑安装企业临时设施费
  • C 生产准备费
  • D 建设工程监理费
  • E 铺底流动资金
多选题 114/120
114.

企业通过发行债券进行筹资的优点是(  )。

  • A 增强企业经营灵活性
  • B 可能使企业总资金成本增大
  • C 降低企业总资金成本
  • D 企业筹资成本较低
  • E 便于调整资本结构
多选题 115/120
115.

与BOT融资方式相比,TOT的特点包括(  )。

  • A 是为筹建中的项目融资
  • B 只涉及经营权的转让
  • C 从东道国角度看,TOT缓解了中央和地方财政压力
  • D 可规避建设中超支风险
  • E 需要较为复杂的信用保证结构
多选题 116/120
116.

在价值工程活动过程中,分析出V>1则表明(  )。

  • A 实际成本偏低
  • B 功能可能过剩
  • C 实际成本偏高
  • D 功能可能不足
  • E 不能确定
多选题 117/120
117.

单位建筑工程概算的审查内容,通常包括(  )。

  • A 计算的工程量
  • B 采用的定额或指标
  • C 各项费用的计取
  • D 定额基价的换算
  • E 材料价格及供销部门手续费
多选题 118/120
118.

下列有关工程预付款的描述,正确的有(  )。

  • A 预付款主要解决承包人施工准备阶段资金周转问题
  • B 预付款应以具体数据约定,即绝对数
  • C 预付款的支付时间可以是合同签订后一个月
  • D 预付款的支付时间可以是开工日前7天
  • E 工程预付款应是合同金额的10%
多选题 119/120
119.

发承包方执行措施项目有变化的新方案时,有关措施项目费的调整,说法正确的有(  )。

  • A 安全文明施工费按照实际发生变化的措施项目调整,不得浮动
  • B 安全文明施工费按照实际发生变化的措施项目调整,按投标人报价浮动率浮动
  • C 按总价计算的措施项目费,调整金额按照实际调整金额乘以承包人报价浮动率计算
  • D 采用单价计算的措施项目费,按照实际发生变化的措施项目及已标价工程量清单项目的规定确定单价
  • E 采用单价计算的措施项目费,按照实际发生变化的措施项目及招标工程量清单项目的规定确定单价
多选题 120/120
120.

监理单位受业主委托对建设工程设计和施工实施全过程监理时,监理工程师在设计准备阶段进度控制的任务包括(  )。

  • A 协助业主确定工期总目标
  • B 办理工程立项审批或备案手续
  • C 办理建筑材料及设备订货手续
  • D 调查和分析环境及施工现场条件
  • E 编制施工图出图计划
