( )防水涂料是一种刚性防水材料。
水泥基渗透结晶型防水涂料是一种刚性防水材料。
下列荷载中,属于静力荷载的有( )。
静态作用或静力作用:不使结构或结构构件产生加速度或所产生的加速度可以忽略不计,如固定隔墙自重、住宅与办公楼的楼面活荷载、雪荷载等。地震作用、吊车设备振动、高 空坠物冲击作用是动态作用或动力作用。
某住宅楼高度为27m,该建筑属于( )。
中小学校建筑中,其室内楼梯扶手高度不应小于( ),楼梯水平栏杆或栏板长度超过0.50m时,其高度不应小于( )m。
本题考核知识点为民用建筑的构造。
室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m,楼梯水平栏杆或栏板长度超过0.50m时,其高度不应小于1.05m。
下列混凝土施工用模板中,最适宜用于冬期施工的是( )。
木模板体系:优点是制作、拼装灵活,较适用于外形复杂或异形混凝土构件,以及冬期施工的混凝土工程;缺点是制作量大,木材资源浪费大等。
以下关于基坑监测描述错误的是( )。
B选项错误,基坑支护结构可划分为三个安全等级。
关于钢筋连接描述正确的是( )。
A选项错误,当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。B选项错误,同一纵向受力钢筋不宜设置两个或两个以上接头。D选项错误,柱钢筋的绑扎应在柱模板安装前进行。
灯具离地面高度低于2.5m等场所的照明,电流电压不应大于( )。
隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电流电压不应大于36V;潮湿和易触及带电体场所的照明,电源电压不得大于24V;特别潮湿场所导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
关于电气安装工程的说法,错误的是( )。
平开关板底边距地宜为1400mm。
下列可以设置脚手眼的墙体或部位是( )。
本题考核知识点为砖砌体工程。
不得在下列墙体或部位设置脚手眼:
1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;
2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;
3)宽度小于1m的窗间墙;
4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;
5)梁或梁垫下及其左右500mm范围内;
6)设计不允许设置脚手眼的部位;
7)轻质墙体;
8)夹心复合墙外叶墙。
常用水泥中,具有耐热性好特性的水泥是( )。
本题考核知识点为水泥的性能和应用。
以下不属于花岗石优势的是( )。
花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,为酸性石材,因此其耐酸、抗风化、耐久性好,使用年限长。所含石英在高温下会发生晶变,体积膨胀而开裂、剥落,所以不耐火,但因此而适宜制作火烧板。
大体积混凝土应分层浇筑,上层混凝土应在下层混凝土( )完成浇筑。
大体积混凝土浇筑时,应保证结构的整体性和施工的连续性;采用分层浇筑时,应保证在下层混凝土初凝前浇筑上层混凝土。
关于混凝土施工缝位置,以下描述正确的是( )。
B选项错误,楼梯梯段施工缝宜设置在梯段板跨端部1/3范围内;C选项错误,单向板施工缝应留设在平行于板短边的任何位置;D选项错误,特殊部位留设施工缝应经设计单位同意。
设有钢筋混凝土构造柱的抗震多层砖房,施工顺序正确的是( )。
设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,而后砌砖墙,最后浇筑混凝土。
关于外防外贴法卷材防水铺贴,描述正确的是( )。
B选项错误,临时性保护墙宜采用石灰砂浆砌筑;C选项错误,从底面折向立面的卷材与永久性保护墙的接触部位,应采用空铺法施工;D选项错误,搭接长度,高聚物改性沥青类卷材应为150mm,合成高分子类卷材应为100mm。
下列做法中,符合现场文明施工管理要点的是( )。
本题考核的是现场文明施工管理要点。
选项A错误:在建工程内、伙房、库房不得兼作宿舍。
选项B错误:宿舍必须设置可开启式外窗,床铺不得超过2层。
选项C正确:宿舍室内净高不得小于2.5m。
选项D错误:住宿人员人均面积不得小于2.5m2,且每间宿舍居住人员不得超过16人。
高强度螺栓广泛采用的连接形式是( )。
高强度螺栓按连接形式通常分为摩擦连接、张拉连接和承压连接。广泛采用的连接形式是摩擦连接。
填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑( )天后进行。
填充墙与承重主体结构间的空(缝)隙部位施工,应在填充墙砌筑14d后进行。
灾后重建、新型项目或对施工内容、经济指标不确定的工程项目,适合采用的合同形式是( )。
成本加酬金合同,合同价款包括成本和酬金两部分,双方在专用条款内约定成本构成和酬金的计算方法。适用于灾后重建、新型项目或对施工内容、经济指标不确定的工程项目。
关于钢筋混凝土梁描述正确的是( )。
下列关于泵送混凝土的说法中,正确的有( )。
本题考核知识点是泵送混凝土。
E选项错误,泵送混凝土掺加的外加剂品种和掺量宜由试验确定,不得随意使用;当掺用引气型外加剂时,其含气量不宜大于4%。
关于建筑幕墙防火构造,以下描述错误的是( )。
A选项错误,防火层不应与幕墙玻璃直接接触,防火材料朝玻璃面处宜采用装饰材料覆盖;C选项错误,防火层应采用厚度不小于1.5mm的镀锌钢板承托。E选项错误,同一幕墙玻璃单元不应跨越两个防火分区。
下列分部分项工程编制的专项方案中,需要施工单位组织专家论证的有( )。
本题考核知识点为超过一定规模的危险性较大的分部分项工程的范围。
选项A错误:开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。
选项B正确:各类工具式模板工程:包括滑模、爬模、飞模、隧道模等工程。
选项C正确:混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18 m及以上,施工总荷载(设计值)15kN/m2及以上;或集中线荷载(设计值)20kN/m及以上。
选项D错误:搭设高度50m及以上落地式钢管脚手架工程。
选项E正确:分段架体搭设高度20m及以上的悬挑式脚手架工程。
关于悬臂梁端部最大位移的说法,正确的是( )。
影响梁的位移因素有:(1)与荷载q有关,且成正比——荷载越大、端部位移越大;(2)与构件截面惯性矩I有关,且成反比——惯性矩越大、端部位移越小;(3)与材料性能即弹性模量E有关,且成反比——弹性模量越大、端部位移越小;(4)与构件跨度L有关,且成正比——跨度越大、端部位移越大,且此影响因素最大。E选项错误,构件截面积不等同于惯性矩。
《建筑装饰装修工程质量验收规范》要求,幕墙工程验收时应检查幕墙检测报告的有( )
幕墙工程检测项目:①硅酮结构胶的相容性和剥离粘结性;②幕墙后置埋件和槽式预埋件的现场拉拔力;③幕墙的气密性、水密性、耐风压性能及层间变形性能。
下列关于混凝土小型空心砌块砌体工程一般规定说法正确的是( )。
本题考核的知识点是混凝土小型空心砌块砌体工程的技术措施。
选项A错误:采用的小砌块的产品龄期不应小于28d。
选项E错误:小砌块应将生产时的底面朝上反砌于墙上,小砌块墙体宜逐块坐(铺)浆砌筑。
根据建筑工程施工现场管理动火等级的划分,属于一级动火的情况有( )。
本题考核知识点是施工现场动火等级的划分。
ABDE选项正确,凡属下列情况之一的动火,均为一级动火:(1)禁火区域内。(2)油罐、油箱、油槽车和储存过可燃气体、易燃液体的容器及与其连接在一起的辅助设备。(3)各种受压设备。(4)危险性较大的登高焊、割作业。(5)比较密封的室内、容器内、地下室等场所。(6)现场堆有大量可燃和易燃物质的场所。
C选项错误,凡属下列情况之一的动火,均为二级动火:1)在具有一定危险因素的非禁火区域内进行临时焊、割等用火作业。2)小型油箱等容器。3)登高焊、割等用火作业。
可以使用36V照明用电的施工现场有( )。
施工现场照明用电:隧道、人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5m等场所的照明,电源电压不应大于36V;特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源电压不得大于12V。
规范中控制的室内环境污染物有( )。
某新建宿舍楼项目,地下 2 层,地上 16 层,框架剪力墙结构。建设单位通过公开招标选定了施工总承包单 位并签订了工程施工合同,合同规定基坑深 8.3m。
在工程开工前,总承包单位编制了单位工程进度计划,其中包括:工程建设概况、工程施工情况、单位工 程进度计划等。其中进度计划网络图 1 如下。
施工过程中,由于施工工艺和组织的要求,工作 A、D、H 需使用同一台施工机械,工作 B、E、I 需使用
同一台施工机械,为此对施工进度计划图 1 做出相应的调整。
结构实体检验由施工单位项目负责人组织和实施,建设单位项目负责人见证实施过程。同时,混凝土强度 检验采用标准条件养护试件的方法,由施工单位完成检测项目的试验。
问题:
1.写出单位工程进度计划还应包括哪些内容?写出项目进度管理理应遵循什么程序?
2.办公楼项目的总工期是多少?需要重点控制哪些工作?
3.请根据工艺和组织的要求对上图所示的进度计划网络图做出相应的调整,绘制出调整后的施工网络图,
计算调整后的工期。
4.指出结构实体检验组织实施的不妥之处,并说明理由。写出结构实体检验项目还包含哪些?
1.(1)还包括:分阶段进度计划,单位工程准备工作计划,主要施工方案及流水段划分,各项经济技术指
标要求、劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划等。
(2)应遵循程序:编制进度计划;进度计划交底;落实管理责任;实施进度计划;进行进度控制和变更管理。
2.(1)总工期是 16 个月;
(2)重点控制工作 B、E、I。
3.(1)调整后的网络图:
(2)调整后的工期为:16 个月。
4.(1)不妥之处一:结构实体检验由施工单位项目负责人组织和实施;
理由:应由施工单位项目技术负责人组织和实施。
不妥之处二:建设单位项目负责人见证实施过程;
理由:应在监理工程师(建设单位项目专业技术负责人)见证实施。
不妥之处三:混凝土强度检验采用标准条件养护试件的方法;
理由:应采用同条件养护的方法。
不妥之处四:由施工单位完成检测项目的试验。
理由:应由具有相应的资质的结构实体检验的试验室进行试验。
(2)结构实体检验项目还包括:钢筋保护层厚度、结构位置与尺寸偏差以及合同约定的项目。
某小区内拟建一座6层普通砖混结构住宅楼,外墙厚370mm,内墙厚240mm,抗震设防烈度7度,某施工单位于2009年5月与建设单位签订了该项工程总承包合同。合同工程量清单报价中写明:瓷砖墙面积为1000 m2,综合单价为110元/m2。
事件一:现场需要安装一台物料提升机解决垂直运输问题,物料提升机运到现场后,项目经理部按照技术人员提供的装配图集组织人员进行安装,安装结束后,现场机务员报请项目经理批准,物料提升机正式投入使用。
事件二:现场施工工程中为了材料运输方便,在内墙处留置临时施工洞口,内墙上留直槎,并加设拉结钢筋。
事件三:由于工期紧,装修从顶层向下施工,给排水明装主管(无套管)从首层向上安装,五层卫生间防水施工结束后进行排水主管安装。
事件四:施工过程中,建设单位调换了瓷砖的规格型号,经核算综合单价为150元/m2,该分项工程施工完成后,经监理工程师实测确认瓷砖粘贴面积为1200m2,但建设单位尚未确认该变更,施工单位用净值法进行了成本分析。
备注:BCWS—计划工作预算费用,BCWP—已完工作预算费用,ACWP—已完工作实际费用,CV—费用偏差
【问题】
1.事件一中,物料提升机使用是否符合要求?说明理由。
2.事件二中,简述加设拉结钢筋的相关规定。
3.事件三中,五层卫生间防水存在什么隐患?说明理由。
4.计算墙面瓷砖粘贴分项工程的BCWS,BCWP,ACWP,CV,并分析成本状况。
1.不符合要求。
理由:物料提升机在安装与拆除作业前,必须针对其类型特点、说明书的技术要求,结合施工现场的实际情况制定详细的施工方案,划定安全警戒区域并设监护人员,排除周边作业障碍;安装搭设必须按照设计要求和规定程序进行,验收应由项目经理组织项目施工、技术、安全、作业班组负责人等有关人员参加,经验收并进行荷载试验,确认符合要求后方可正式投入使用。
2.拉结钢筋应符合下列规定:
1)每120mm墙厚放置1?6拉结钢筋(120mm厚墙放置2?6拉结钢筋);
2)间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm;
3)埋入长度从留槎处算起每边均不应小于500mm,抗震设防烈度6度、7度地区,不应小于1000mm;
4)末端应有90°弯钩。
3.存在漏水隐患。
理由:因为后进行排水主管道安装会在已经施工完成的防水层上开洞、穿管,再修补防水层,不能保证防水层的整体性,如果管道根部与防水交接处处理不好,将会留下质量隐患,而发生渗出漏水现象。
4.计划瓷砖粘贴面积1000 m2,预算综合价格110元/m2,实际综合单价150元/m2,实际瓷砖粘贴面积1200 m2;
BCWS=计划工作量×预算单价=1000 m2×110元/m2=11万元;
BCWP=已完工作量×预算单价=1200 m2×110元/m2=13.2万元;
ACWP=已完工作量×实际单价=1200m2×150元/m2=18万元;
CV=BCWP-ACWP=13.2-18=-4.8万元;费用偏差为负值,表示实际费用超预算费用。
某会议中心新建会议楼工程,为保证室内外装饰效果,经研究决定,装修工程采取单独招标,
独立开发,采用公开招标的形式确定施工队伍,建设单位与施工单位按照 ?建设工程施工合同(示 范文本)?签订了装饰装修施工合同?
招标阶段,在招标文件中明确了部分条款:
① 报价采用工程量清单模式?
② 结合招标公司提供的工程量清单,各家单位应对现场进行详细的实地踏勘,所报价格为综
合单价,视为已经考虑了各种综合因素?
③ 本工程装饰施工期适逢奥运会。无论哪家中标,建设单位都理解为中标单位的报价已综合
考虑了停工的因素,保证不因此情况追加工程款?
④ 主要装饰部位的石材由建设单位供货,其他材料由施工单位自行采购?
施工过程中发生如下事件:
事件一 :施工单位进场后,发现大堂标高为 8.7m ,报告厅标高为 5.6m ,比预计难度有所
提高,于是提出工程变更洽商申请,要求增加高支模脚手架搭设费用要求?
事件二 :由于特殊原因,奥运会测试赛提前进行,建设单位通知施工单位提前停工.施工单
位提出提前停工费用的索赔?
事件三 :施工进行到 20d 时,由于设计变更,造成工程停工 9d ;施工进行到 44d时,该地
遭受罕见暴风雨袭击,施工无法进行,延误工期 2d;施工进行到 92d 时,因业主方石材不能到 场,使非关键线路上某工作延误 10d (该工作总时差为 4d);施工进行到 154d 时,由于其他材料 进场不及时,延误工期 2d;针对上述所有事项,施工单位均在规定时间内向业主提出索赔意向通 知,并附相关证明材料和计算依据?
【问题】
1.事件一中,建设单位是否应支付高支模脚手架费用?说明理由?
2.事件二中,建设单位应该是否支付工程提前停工费用?说明理由?
3.事件三中,分别分析施工单位提出的各项索赔是否成立,并说明理由?
4.事件三中,施工单位最后得到的工期索赔应是多少 d?
1. 事件一中,建设单位不应支付高支模脚手架费用?
理由:当采用工程量清单模式投标报价时,施工单位在投标时没有明确要求此部分费用,则根据清单报价的原则,视为此项费用已包含在其他项目的综合单价中,在工程施工内容和范围不 变的情况下,不予调整
2. 事件二中,建设单位应支付提前停工的损失费用?
理由:本案工程比原计划提前停工,此部分风险属应由建设单位承担的风险范围
黑 钻押题 ,金考典软件考前更新,下载链接 www.
3. 事件三中,施工单位提出的各项索赔分析如下:
(1)因设计变更造成的工程停工 9d 工期索赔成立
理由:设计变更属业主承担范围
(2)因罕见暴风雨导致的 2d 工期索赔成立
理由:不可抗力引起的工期延误应予以顺延
(3)因石材不能到场造成的工期延误索赔成立
理由:因石材属甲方供材,其延误应由建设单位负责,但索赔时间不是 10d ,因为此工作仅影响总工期 6d ,故只能索赔 6d
(4)因其他材料进场不及时造成的 2d 工期索赔不成立
理由:其他材料由施工单位自行采购,属施工单位组织不力,索赔不予支持?
4. 事件三中,施工单位最后得到的工期索赔应为 9+2+6=17(d)

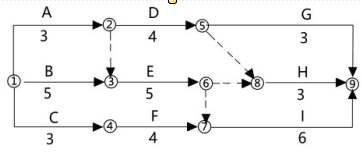

某项目的钢筋混凝土工程施工网络计划图如下图所示。
其中:工作 A、B、D 是支模工程;C、E、G 是钢筋工程;F、H、I 是浇筑混凝土工程。箭线 之下是持续时间 (周),箭线之上是预算费用,并列入了下表中,计划工期为 12 周,工程进行到 第 9 周时,工作 D 完成了 2 周,工作 E 完成了 1 周,工作 F 已经完成,工作 H 尚未开始?
网络计划的工作时间和预算造价表
【问题】
1. 请绘制本案例的实际进度前锋线.
2. 第 9 周结束时累计完成造价多少? 按挣值法计算其进度偏差是多少?
3. 如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响? 4. 重新绘制第 9 周至完工的时标网络计划?
1. 根据第 9 周的进度检查情况,绘制的实际进度前锋线如下图所示?
2.(1)根据第 9 周检查结果和表中所列数字,已完成工程预算造价是=
A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75 (万元);到第 9 周应完成的预算造价可从
上图中分析,应完成 A、B、D、E、C、F、H ,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98 (万 元)?
(2)根据挣值法计算公式,进度偏差为:SV =BCWP-BCWS =75-98=-23 (万元),即进度延误 23 万元;进度绩效指数为:SPI=BCWP÷BCWS=75÷98≈0.765=76.5% ,即完成计划的 76.5% ?
3.从图中可以看出,工作 D、E 均未完成计划。工作 D 延误 1 周,这 1 周是在关键路上, 故将使项目工期延长 1 周?工作 E 不在关键线路上,它延误了 2 周,但该工作有 1 周总时差, 故也会导致工期拖延 1 周?工作 H 延误一周,但是它有 2 周总时差,对工期没有影响?工作 D、 E 是平行工作,工期总的拖延时间是 1 周?
4.第 9 周至完工的时标网络计划图如下图所示?
