多协议标记交换是基于() 的 IP 交换技术的典型应用。
多协议标记交换是基于集成模型的 IP 交换技术的典型应用。
5G 的关键指标中, 设备的密度应达到() 万个/km2, 移动性达到() km/h。
(一)关键指标
具体情况如下: 设备密集度达到 600 万个/km2;流量密度在 20Tbs/km2 以上; 移动性达到 500km/h,实现高铁运行环境的良好用户体验; 用户体验速率为 Gbps 量级, 传输速率在 4G 的基础上提高 10-100倍; 端到端时延降低到 4G 的 1/10 或 1/5, 达到毫秒级水平;
(二) 主要场景
5G 的主要技术场景有四个: 连续广域覆盖.热点高容量.低功耗大连接和低时延高可靠。
(三) 核心技术
包括大规模天线阵列.超密集组网.全频谱接人.新型多址技术以及新型网络架构。
通信设备直流电源端子输入电压允许变动范围为()V。
通信设备直流电源端子输入电压允许变动范围为-57----40V;直流电源杂音应小于 2mv,高频开 关整流器的输出电压应自动稳定,其稳定精度应在≤0.6% 交流电源由 380/220V.50HZ 的交流电源供电时,通信设备电源端子输入电压允许变动范围为额定值的 -10%-5%,频率允许变动范围为额定值的-4%-4%,电压波型畸变率应小于 5%
()除完成日常广播监测外,对所辖的遥控站和数据采集点进行远程管理。
广播电视监测数据处理中心通过与各直属监测台联网实现数据交换,并具备遥控各监测站(点) 的能力,成为整个监测网的管理核心 直属监测台除完成日常广播监测工作外,对所辖的遥控站和数据采集点进行远程管理 遥控监测站无人值守,通过与各直属监测台联网实现数据交换,完成对当地广播效果的监测。 中波数据采集点无人值守,通过与各直属监测台联网等方式〉实现数据交换,完成对单机发射功率 1KW 以上中波台的“三满(满功率.满时间.满调幅〕 ”的监测。
下列关于双绞电缆的说法错误的是()。
CAT7 双绞线适用于保密通信;
双绞线电缆应按照设计规定或使用需要采用直通连接或交叉连接方式制作()插头。
双绞线电缆应按照设计规定或使用需要采用直通连接或交叉连接方式制作RJ-45插头 (水晶头) , 并注意把芯线插人到插头线槽的根部,用线钳将插头压实,用仪表测试合格后才可以使用。
通信局内的工频低压配电线宜采用()方式布放。
通信局(站)内的工频低压配电线,宜采用金属暗管穿线的布设方式,其竖直部分应尽可能靠近墙,金属暗管两端及中间应就近接地。
移动通信网络建设过程中的矛盾是()。
移动通信网络的特点决定了网络覆盖.容量.质量三者之间的矛盾,网络优化的方法之一就是平衡这三者之间的矛盾,网络优化的过程实际上就是一个平衡的过程。
网络建设过程中的突出矛盾就是覆盖和质量的问题。
网络优化的内容与性能指标
从NSS 侧来看,主要应提高交换的效率,适当增加交换容量和调整中继数量;
从BSS 侧来看,主要包含基站或天线的位置.方位角或下倾角.增加信道数.小区参数等。
从移动终端感知来讲,网络指标主要包括掉话率.呼叫建立成功率.语音质量.上下行速率等。
网络优化应主要从掉话.无线接通率.切换.干扰四个方面来进行分析。
下列硬件系统中用于为用户提供个性化.差异化服务的是()。
主要功能是:
1〉 实现独立于交换节点业务的执行和控制;
2〉 实现对交换节点呼叫建立的控制;
3〉 为用户提供智能化.个性化.有差异的服务。
() 是指在光端机发送端, 通过调制器用电信号控制光源的发光强度, 是光强度随信号电流线性变化。
采用数字编码.强度调制.直接检波等方式。
所谓编码, 就是用一组二进制码组来表示每一个有固定电平的量化值。
强度调制就是在光端机发送端, 通过调制器用电信号控制光源的发光强度, 使光强度随信号电流线性变化(这里的光强度是指单位面积上的光功率)。
直接检波是指在光端机接收端, 用光电检测器直接检测光的有无, 再转化为电信号。
下列不属于数字微波基站基础电源“三遥” 功能的是()。
基础电源为浮充制式蓄电池直流供电, 标称电压为-48V, 正极接地。 蓄电池应是密封防爆式的。
当蓄电池开始放电时, 会发出远端告警信号。
柴油发电机组和开关电源具备自动启动和倒换性能, 并具有远端遥测.遥信和遥控功能。
()光纤在1550nm 处的衰减最小,适用于长距离数字传输系统。
G.654 截止波长位移光纤也叫衰减最小光纤,该种光纤在 1550nm 处的衰减最小;该种光纤主要 应用于长距离数字传输系统,如海底光缆。
高清晰度电视的图像质量接近()mm 的胶片质量。
高清晰度电视指每秒 25 帧隔行扫描.每帧有效像素为 1920x1080,宽高比为 16:9 的数字电视系统,图象质量接近 35mm 胶片的影像质量。 观看者在距图像显示屏高度的三倍距离处所看到的图像质量,应达到或接近观看原始场景的感觉,亦 即高清晰度电视的图像质量应相当于 35mm 胶片的质量 将屏幕的物理分辨率达到 3840x2160 及以上的电视称之为超髙清电视
关于光缆配盘说法不正确的是()。
1.光缆配盘原则。光缆配盘要在路由复测和单盘检验后,敷设之前进行。配盘应以整个工程统 一考虑,以一个中继段为配置单元。靠近局站侧的单盘光缆长度一般不应少于 1km,并应选配光纤参 数好的光缆。配盘时应按规定长度预留,避免浪费,且单盘长度应选配合理,尽量做到整盘配置,减 少接头。
2.接头位置选择。配盘时应考虑光缆接头点尽量安排在地势平坦.地质稳固和无水地带。光缆接头应 避开水塘.河渠.桥梁.沟坎.快慢连道.交通道口; 埋式与管道交界处的接头,应安排在人(手)孔内;架空光缆接头尽可能安排在杆旁或杆上。
3.光缆端别要求。应按设计要求顺序配置端,不宜倒置。一般干线工程中,南北向时北为 A 端,南为 B 端;东西向时东为 A 端,西为 B 端。城域网工程中,中心局侧为 A 端,支局侧为 B 端。分支光缆的 端别应服从主干光缆的端别。
4.特殊光缆优先。配盘时,若在中继段内有水线防护要求的特殊类型光缆,应先确定其位置,然后从 特殊光缆接头点向两端配光缆。
下列关于通信工程安全施工要求说法错误的是()。
拆除吊线时,如遇角杆,操作人员必须站在电杆转向角的背面;P352-P353
()主要用于音视频编码和数字与预校正,是电视发射机的核心部分。
调制器主要用于音视频编码和数字与预校正,是电视发射机的核心部分;对于数字电视发射机 来说,性能优良的中频非线性预校正电路将极大地改善采用 AB 类功放的发射机性能,目前大多采用 前馈校正.折线校正.自适应校正技术。
光信号在进行放大的过程中,由于放大器的自发辐射等原因引起的光信噪比的劣化值是()。
噪声系数:是指光信号在进行放大的过程中,由于放大器的自发辐射等原因引起的光信噪比的劣化值,用dB 度量。
假设某蓄电池组,没有负载的情况下测得电压为48.8v,加上负载后,测得端电压为46.2v,电流为0.5A,则电池组内阻为()。
放电3h 后,即可用电压降法测试电池内阻;
R 内=-(E–U 放)/I 放
式中E——电池组开路电压,V;
U 放一一放电时端电压,V;
I 放——放电电流,A。
广播电视中心机房的空调通风系统采用()的方式是最为合理的。
广播电视中心机房的空调通风系统采用地下出风房顶送风的方式是最为合理的。 广播电视中心设备机房地线系统采用局部网状.整体树状最合适。
下列行中,属于危害网络信息安全的是()。
:.(一)危害电信网络安全和信息安全的行为
下列行为属于危害网络安全和信息安全的行为,应严格禁止的范畴。
1.对电信网的功能或者存储.处理.传输的数据和应用程序进行删除或者修改。
(1)采用截断通信线路.损毁通信设备或者删除.修改.增加电信网计算机信息系统中存储.处理或者传 输的数据和应用程序等手段,故意破坏正在使用的公用电信设施,造成以下情况的:①火警.匪警.医 疗急救.交通事故报警.救灾.抢险.防汛等通信中断或者严重障碍,并因此贻误救助.救治.救灾.抢险 等,致使人员伤亡的;②造成财产损失达到规定数额的;③造成通信中断超过规定时间的;④造成其 他严重后果的。
(2)故意破坏正在使用的公用电信设施尚未危害公共安全,或者故意毁坏尚未投入使用的公用电信设施,造成财物损失,构成犯罪的;
(3)盗窃公用电信设施的;
(4)指使.组织.教唆他人实施本解释规定的故意犯罪行为的。
2.利用电信网从事窃取或者破坏他人信息.损害他人合法权益的活动。
3.故意制作.复制.传播计算机病毒或者以其他方式攻击他人电信网络等电信设施。
4.危害电信网络安全和信息安全的其他行为。
(二)禁止扰乱电信市场秩序的行为
任何组织或者个人不得有下列扰乱电信市场秩序的行为:
1.盗接他人电信线路,复制他人电信码号,使用明知是盗接.复制的电信设施或者码号;
2.伪造.变造电话卡及其他各种电信服务有价凭证;
3.以虚假.冒用的身份证件办理入网手续并使用移动电话。
5G 的主要应用场景包括()。
5G 的主要技术场景有四个:连续广域覆盖.热点高容量.低功耗大连接和低时延高可靠。在核心 技术方面,5G 不再以单一的多址技术作为主要技术特征,而是由一组关键技术来共同定义,包括大规 模天线阵列.超密集组网.全频谱接入.新型多址技术以及新型网络架构。
彩色电视电光转换用到的器件包括()。
彩色电视的传输就是在摄像端将彩色光学图像进行分解并转换成三基色电信号,三基色电信号 按特定的方式编码成一路彩色全电视信号,经传输通道传送到接收端,接收机将彩色全电视信号解码 恢复成三基色电信号,并利用混色法在显示屏上重现出原始的光学彩色图像。光电转换(摄像〕是利 用摄像管或 CCD 器件,电光转换(显像〉是利用 CRT(阴极射线管).LCD(液晶显示器)和 PDP(等离子显 示板)等器件。
现代通信网的功能包括()。
1.信息传送
信息传送是通信网的基木任务,由交换节点和传输系统完成。
2.信息处理
网络对信息的处理方式对最终用户是不可见的,主要目的是增强通信的有效性.可靠性和安全性,信息由终端应用来完成。
3.信令机制
信令机制是通信网上任意两个通信实体之间为实现某一通信任务,进行控制信息交换的机制。
4.网络管理
网络管理功能主要负责网络的运营管理..维护管理和资源管理,保证网络在正常和故障情况下的服务质量,是整个通信网中最具智能的部分。
光纤的散射损耗包括()。
光在光纤中传播,会产生信号的衰减和畸变,其主要原因是光纤中存在损耗和色散。损耗和色 散是光纤最重要的两个传输特性,它们直接影响光传输的性能。
(1)光纤传输损耗:损耗是影响系统传输距离的重要因素之一,光纤自身的损耗主要有吸收损耗和散 射损耗。吸收损耗是因为光波在传输中有部分光能转化为热能;散射损耗是因为材料的折射率不均匀 或有缺陷.光纤表面畸变或粗鶴造成的,主要包含瑞利散射损耗.非线性散射损耗和波导效应散射损耗。 当然,在光纤通信系统中还存在非光纤自身原因的损耗,包括连接损耗.弯曲损耗和微弯损耗等。这 些损耗的大小将直接影响光纤传输距离的长短和中继距离的选择。
(2)光纤传输色散:色散是光脉冲信号在光纤中传输,到达输出端时发生的时间上的展宽。产生的原
7
因是光脉冲信号的不同频率成分.不同模式,在传输时因速度不同,到达终点所用的时间不同而引起 的波形畸变。这种畸变使得通信质量下降,从而限制了通信容量和传输距离。降低光纤的色散,对增 加光纤通信容量,延长通信距离,发展高速 40Gh/s 光纤通信和其他新型光纤通信技术都是至关重要 的。
下列属于直流供电系统的是()。
交流电源的电压和频率是标志其电能质量的重要指标。
直流电源的电压和杂音是标志其电能质量的重要指标。
交流供电系统包括交流供电线路.燃油发电机组.低压交流配电屏.逆变器.交流不间断电源(UPS)等部分。
直流供电系统由直流配电屏.整流设备.蓄电池.直流变换器(DC/DC)等部分组成。
通信建设工程专职安全生产管理人员安全生产管理能力考核要点包括()。
通信建设工程企业专职安全生产管理人员
(1)安全生产管理能力考核要点
1)能够认真贯彻执行国家安全生产方针政策.法律法规.部f 了规章.技术标准和规范性文件;
2)能够有效对安全生产进行现场监督检查;
3)能够发现生产安全事故隐患,并及时向项目负责人和安全生产管理机构报告;
4)能够及时制止现场违章指挥.违章操作行为;
5)能够有效对自然灾害发生时通信工程安全生产措施落实情况进行现场监督检查;
6)能够及时.如实报告通信工程生产安全事故;
7)通信工程安全生产业绩。
下列位置,宜设置手孔的位置是()。
一.人(手)孔.通道的位置选择
1.人(手)孔位置应符合通信管道的使用要求。在机房.1 建筑物引入点等处,一般应设置人(手)孔。
2.管道长度超过150m 时,应适当增加人(手)孔。
3.管道穿越铁路.河道时,应在两侧设置人(手)孔。
4.小区内部的管道.简易塑料管道.分支引上管道宜选择手孔。
5.-般大容量电缆进局所,汇接处宜选择通道。
6.在道路交叉处的人(手)孔应选择在人行道上,偏向道路边的一侧;人(手)孔位置不应设置在建筑或单位的门口.低洼积水地段。
广播电视中心的规模大小由()决定。
广播电视中心的规模大小由节目套数.节目制作量.节目性质.节目播出量决定。
广播电视中心供配电负荷等级分为()。
动力负荷分为中心工艺负荷.照明及电热负荷.空调及水泵等动力负荷三类。其中工艺负荷又分 为节目制作用电负荷.节目后期制作用电负荷.节目播出部分用电负荷和演播室灯光用电负荷。广播电 视中心属于一级负荷,国家和省级中心的工艺负荷属于一级负荷中的特别重要负荷。
广播电视中心防火要求说法正确的是()。
建筑面积400m2 以上的演播室,应设雨喷淋水灭火系统。
建筑面积120m2 以上巳记录的磁.纸介质库和重要的设备机房,应设置固定的气体灭火系统。
建筑面积120m2 以上的演播室和录音室以及疏散走廊.楼梯间.自备发电机.配电室.工艺设备控制室和消防控制室等,应设置事故照明。
建筑面积100m2 以上演播室.录音室.候播厅以及安全出口.疏散走廊和休息厅等,应设置灯光疏散指示标志。
除面积小于5m2 的卫生间以外,均应设置火灾自动报警系统。
某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道线路工程 与燃气.其他运营商管线交越;施工单位做好了施工现场准备工作,并设立的临时设施;工程开工前, 施工单位按照批准的施工图设计进行了路由复测,核定了光电缆的走向及敷设方式.敷设位置.环境条 件配套设施的安装地点,核定了路由中障碍物的具体位置及技术措施;施工过程中,因项目建设周期 紧张,监理单位和建设单位施工完毕的部分及时进行了部分验收。
新建架空线路中某处角杆的位置如下,cos650=0.45

问题:
1.施工单位应怎么做好新建管道交越处的施工?
2.简述新建管道线路现场准备的工作内容;临时设施的设置原则;
3.施工单位路由复测内容明显缺少,请补充。
4.部分验收的工作程序?
5.假设吊线采用7/2.6 程式,图中角杆拉线应如何安装。
1.1).施工单位应在开工前收集交越处原有线缆维护资料,对原有线缆走线.深度等信息进行摸底;
2).交越处施工前,应向施工队进行安全技术交底
3).开挖土方前,应通知原有管线产权单位,充分了解施工现场的具体情况
4).开挖城市路面时,应与规划部门联系,必要时使用仪器探明地下管线的深度和位置,交越处严禁机械开挖,应使用人工小心开挖
5).对暴露的管线应及时采取措施进行保护,交越处可采用混凝土基础或采用混凝土将交越处管群进行包封
2.1).管道路由考察;
2).考查其他管线情况
3).了解当地的砖瓦灰沙石等地材的供应情况,为施工中采购地材做准备
4).建立临时设施
5).安装.调试施工机具
临时设施的设置原则:
距离施工现场较近;
运输材料.设备.机具便利;
通信.信息传递方便;
人身及物资安全。
3.1).核定和丈量各种敷设方式的地面距离
2).核定防雷.防白蚁.防强电.防腐等地段的长度.措施及实施的可能性
3).核定沟坎保护的地点和数量
4).核定管道光缆占用管孔的位置
5).根据环境条件,初步确定接头位置
6).为光缆配盘.光缆分屯及敷设提供必要的数据材料
7).修改.补充了施工图
4.1).项目经理部向建设单位.监理单位提出部分验收申请,并提交所有技术资料。
2).建设单位.监理单位对部分验收申请和技术资料进行审验,确认符合条件后,确定验收小组.验收时间及验收安排。
3).建设单位.监理单位.项目经理部共同进行部分验收作,并进行工程实施结果与实施过程图文记录资料的比对分析,做出部分验收记录。
4).对验收中发现的质量问题提出处理意见,并在监理单位的监督下限时处理。完成后须提交处理结果并进行复检。
5)部分验收后,应办理隐蔽工程验收手续,存入施工技术档案。
5.角深13?25m 范围内的角杆,拉线距高比在0.75~1.0 之间应采用比吊线程式高一级的钢绞线作拉线或与吊线同一程式的2 根钢绞线作拉线,并设2 根顶头拉线,每条拉线应分别装在对应的线条张力的反侧方,2 条拉线的出土点应相互内移600mm
某施工单位承接了一项直埋光缆线路施工,其中约定,管材、光缆等由建设单位采购,辅材由施工单位采购;光缆单盘检查时,经检查,其中一盘光缆,光缆长度2.123km,光纤长度2.111km。某天,监理工程师前往现场进行检查,现场施工队长以不属于监理管辖、无合同拒绝配合提供相关材料;施工过程中,项目经理根据工作安排对现场进行了安全检查,并对检查中存在的问题做了书面记录,要求施工单位限期改正;整改合格后进行了工程初验及竣工验收工作。
问题:
1、识别影响该工程的环境因素.
2.光缆的光电性能检验的内容包含哪些?该段光缆应如何处理;
3.施工单位拒绝监理单位检查工作的做法是否正确?并说明理由?
4.施工单位安全检查的形式有那几种;
5.工程初验应由哪些单位参与,主要工作任务包括哪些内容?
1、光缆测试时,随意丢弃的废池、包装垃圾;发电机、抽水机工作时的废气和噪声;开挖光缆沟时,造成的植被破坏、尘土飞扬;人孔排出沿街漫流的水;墙壁、楼板钻孔时的噪声、粉尘;光(电)缆接续时,随意丢弃的下脚料、垃圾、废弃物;封缩热缩制品使用喷灯时造成的废气;吹缆设备工作时空气压缩机的噪声排放;剩余油漆被焚烧或填埋;电缆芯线被焚烧;随意倾倒的伙房批水和生活垃圾等。
2.1)、光电性能检验的内容包含
光缆长度的复测
光缆单盘损耗测量
光纤后向散射信号曲线观察
光缆护层的绝缘检查
2)、光缆的单盘检验中,一般只允许光纤的长度,大于光缆的长度,如出现负偏差,则应重点测量,如重复测量后发现光缆长度仍大于光纤长度,则该段光缆中间光纤可能存在断点,为不合格品,绝不允许用于工程。
3.施工单位拒绝监理单位检查工作的做法是否正确?并说明理由?施工单位拒绝监理单位检查工作的做法不正确;
理由:工程监理是由建设单位委托,在工程实施过程中代表建设单位严格按照施工图设计及验收规范行使监督检查的职能单位。施工单位应与监理单位保持沟通,处理工程中出现的各种质量问题;故应对监理的工作提供配合;
4.定期安全生产检查.经常性安全生产检查.季节性安全生产检查.节假日的安全生产检查.专业性安全生产检查
5.初步验收由建设单位.设计.施工.建设监理.工程质量监督机构.维护等参加。
主要工作任务包括:
严格检查工程质量,审查竣工资料,分析投资效益,对发现的问题提出处理意见,并组织相关责任单位落实解决。
某万门程控交换机安装工程,工期40 天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置是否准确,防静电地板高度是否和抗震基座的高度相符。工程进行到第20 天时,项目部检查得出相关数据如下表

工程完工后,2015 年6 月2 日,施工单位报送了竣工结算资料和竣工结算报告;并递交了竣工资料,包含工程说明、开工报告、建筑安装工程量总表、巳安装设备明细表、重大工程质量事故报告、验收证书等内容,监理单位以材料不全为由要求施工单位补充;施工单位提出工程中未发生相关事件的表格是否可不提供,监理单位认为如确定无相关事件发生,则可以不提供,但需提供承诺函;2015年6 月10 日通过竣工验收,并于7 月12 日投产使用
问题:
1. 本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
2.计算表中每项工作的已完工作预算费用BCWP 和总的BCWP。
3.计算表中每项工作的已完工作实际费用ACWP 和总的计划工作预算费用BCWS。
4. 计算表中的费用偏差CV 和进度偏差SV,并说明费用和进度的进展情况。
5.请帮施工单位补齐竣工资料;监理单位的做法是否合理,并说明理由;
6、施工单位提交的竣工结算资料发包人应于什么时间审查完成,质保金于什么时间退还施工单位;
1. 设计图纸现场复核:依据设计图纸进行现场复核,包括以下内容:安装设备的具体位置以及数量是否准确有效;线缆的走向、距离是否可行;电源的电压、熔断器容量是否满足设计的要求;保护接地的位置是否有冗余;防静电地板的高度是否和抗震基座的高度是否相符等
2.立机架:BCWP=2*100%=2 万元
布放设备电缆:BCWP=10*50%=5 万元
布放电源线:BCWP=3*100%=3 万元
设备电缆成端:BCWP=5*0%=0 万元
电源线成端:BCWP=2*100%=2 万元
合计总BCWP=2+5+3+0+2=12 万元
3.立机架:ACWP =2.5 万元
布放设备电缆:ACWP =7 万元
布放电源线:ACWP =2.5 万元
设备电缆成端:ACWP =0 万元
电源线成端:ACWP =3 万元
总ACWP=2.5+7+2.5+3=15 万元
立机架:BCWS =2*100%=2 万元
布放设备电缆:BCWS 10*80%=8 万元
布放电源线:BCWS=3*50%=1.5 万元
设备电缆成端:BCWS =5*20%=1 万元
电源线成端:BCWS =2*30%=0.6 万元
合计BCWS=2+8+1.5+0.4+0.6=13.1 万元
4. CV=BCWP‐ACWP=12‐15=‐3 万元
SV=BCWP‐BCWS=12‐13.1=‐1.1 万元
CV<0,费用超支, SV<0,进度延后
5.工程设计变更单和洽商记录、停(复)工报告、交完工报告、隐蔽工程随工验收签证、交接书
监理单位的做法不合理:
理由:根据相关规定,竣工资料中的文件,无论工程中相关事件是否发生,必须全部附上。对于工程中未发生的事件,可在相关文件中注明“无” 的字样;
6、根据相关规定,单项工程金额在500-2000 万以内的工程,应在接到竣工结算报告和完整的竣工结算资料之日开始30 天内审查完成,本工程于6 月2 日开始审查,应于7 月1 日前完成审查工作;根据相关规定,通信工程保修期为12 个月,自竣工验收合格之日起开始计算,本工程竣工验收合格之日为6 月10 日,故退还保证金应于2016 年6 月10 日后开始退还。
2018 年4 月,A 市某施工单位承接了一项PTN 传输设备安装工程,包括50 个基站新装设备及30 个基站新装板卡,总投资1500 万元;施工前编制了施工组织设计,明确了质量的管理目标施工过程如下:
1、开工后,建设单位巡视现场的过程中发现,前期涉及存在不合理的地方,口头通知施工单位变更增加2 项工作内容:第一项:2 个基站的配套传输设备安装;第二项,新增3km 光缆中继段的线路施工
2、施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
3、部分设备安装完毕后,发现存在测试不合格的现象;
问题:
1、具备什么样资质的施工单位可承揽此工程?
2、施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
3.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新
增工程,应在施工前做哪些工作;
4.施工单位应如何做好板卡的安装工作;如何确认故障原因。

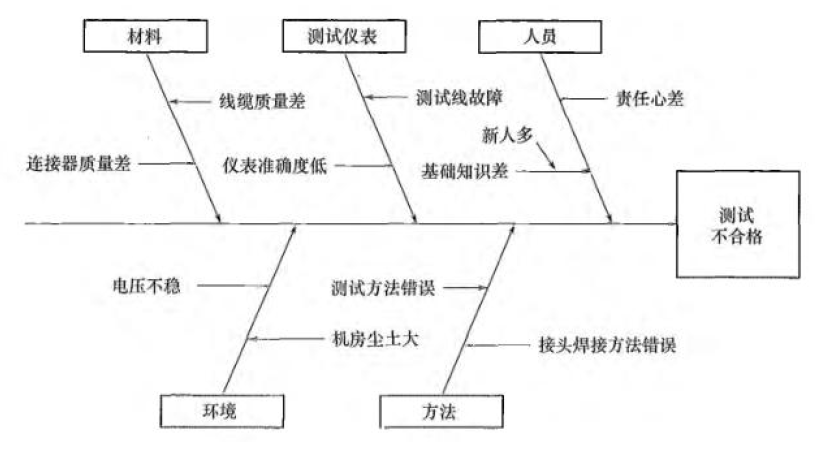

5.用因果分析图法分析造成测试不合格的原因答案:
1、根据相关规定,本工程总投资1500 万元,具备如下资质的可承揽本工程:
通信工程施工总承包一级资质
通信工程施工总承包二级资质
除此之外,施工单位应取得《安全生产许可证》
2、工期管理目标、成本管理目标、安全管理目标
3、1)、施工单位只能拒绝第二项新增工程;
理由:第一项2 个基站的配套传输设备安装属于正常的工程变更,变更范围未超过原合同范围;且对于建设单位的口头变更指令,承包商应该遵照执行,并且于7 天内向工程师索取书面确认。
第二项新增3km 光缆中继段的线路施工工程,属于线路施工工程,变更范围明显超过原合同范围
2).如果施工单位计划接受第二项新增工程;该项工程属于合同范畴外内容,应“先签证后施工”,即承包人应在接受发包人要求的7 天内就用工数量和单价、机械及仪表台班数量和单价、机械及仪表数量和单价、使用材料和金额向发包人提出施工签证,发包人签证后施工,如未签证,承包人施工后发生争议的,责任承包人自负;
4.安装前应核对机盘的型号是否与现场要求的机盘型号、性能相符。
安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插人子架中相应的位置。
插盘前必须戴好防静电手环,有手汗者要戴手套。
根据相关规定,施工单位安装板卡时,如发现个別指示灯显示不正常,应换盘试验, 确认故障原因;
如换盘后故障仍存在,则应重点检查安装机盘的机架;如换盘后机盘能正常工作,则前一个安装的机盘存在故障,应作为不合格品处理,不得用于后续工程中
5.
背景材料:某施工单位乙方与建设单位甲方签订了某工程施工总承包合同,合同约定,工期600 天,工期每提前或拖后1 天奖励或者罚款1 万元;经甲方同意乙方将电梯和设备安装工程分包给具备资质的专业承包单位丙方,分包合同约定:分包工程进度必须满足施工进度总计划,施工进度奖惩约定与总承包合同的工期奖惩相同。
乙方按时提交了施工网络计划,并得到批准。

施工过程中发生了以下事件:
事件1:7 月25 日至26 日基础工程施工时,由于特为暴雨引起洪水突发,导致现场无法施工,基础工程专业队30 名工人窝工,天气好转后:27 日该专业队全员进行现场清理,所用机械持续闲置3 个台班(台班费:800/台班),28 日乙方安排基础作业队和机械修复被洪水冲坏的部分基础12m3(综合单价:480 元/m3)。
事件2:8 月7 日至10 日主体结构施工时。”乙方租货的大模板未能及时进场,随后的8 月9 日至12日,工程所在地区供电中断)造成40 名工人持续窝工6 天,所用机械持续闲置6 个台班(台班费:900 元/台班)
事件3:屋面工程施工时,乙方的劳务分包队伍人员未能及时进场,造成施工时间延长8 天。
事件4:设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成丙方12 名工人窝工3 天,租赁的施工机械闲置3 天(租货费600 元/天),设备安装工程完工时间拖延3 天。
事件5:因甲方对室外装修设计的效果不满意,要求设计单位修改设计,致使图纸交付拖延,使室外装修作业推迟开工10 天,窝工50 个工日,租赁的施工机械闲置10 天(租赁费700 元/天)。
事件6:应甲方要求,乙方在室内装修施工中,来取了加快施工的技术组织措施,便室内装修施工时间缩短了10 天,技术组织措施直接费8 万元。
其余各项工作未出现导致作业时间和费用增加的情况。
问题:
1.从工期控制的角度看。该工程中的哪些工作是主要控制对象?
2.乙方可否就上述修项事件向甲方提出工期和(或)费用索赔?请简要说明理由。
3.丙方因制冷机组换货导致工人窝工和租赁设备闲置费用损失应由谁给于补偿?
4.工期索赔多少天?实际工期为多少天?工期将(罚)款是多少?
5.假设工程所在地人工费标准为50 元/工日,窝工人工费补偿标准为30 元/工日:机械闲置补偿标准为正常台班费的60%:承包商得到的费用索赔的多少钱?
1.关键工作包括:基础工程.主体结构.二次结构.设备安装.室内装修。
2.事件1:可以提出工期和费用索赔:因为洪水突发属于不可抗力,场地清理.修复基础。的费用和延误的工期应由甲方承担,但不可抗力发生期间的人员窝工和机械窝工是乙方应承担的责任事件。
事件2:可以提出工期和费用索赔:因为供电中断是甲方应承担的风险,并且主体结构工程为关键工作。
事件3:不可以提出工期和费用索赔:因为劳务分包队伍人员未能及时进场是乙方应承担的责任事件。
事件4:可以提出工期和费用索赔,因为甲方购买设备出现质量问题是甲方应承担的责任事件,并且设备安装为关键工作。
事件5:可以提出费用索赔,但不可以提出工期索赔,因为设计变更是甲方应承担的责任事件,但该工作的总时差为50 天,推迟开工10 天没有超过该工作的总时差。
事件6:可以提出费用素赔,因为甲方要求赶工是甲方应承担的责任事件,并且如果工期提前,甲方还应支付工期提前奖。
3.丙方的费用损失应由乙方给于补偿。
4.:(1)工期索赔:事件1 索赔工期4 天
事件2 索赔工期2 天
事件4 索赔工期3 天
合计索赔工期:4+2+3=9 天
(2)实际工期:经计算关键线路为原关键线路600+4+6+3-10=603 天
(3)工期提前奖:(600+9-603)*1=6 万元
5.事件1:人工费:30*50=1500 元
机械费:1*800*60%=480 元
工程增加费:12*480=5760 元
小计:1500+480+5760=7740 元
事件2:人工费:40*2*30=2400 元
机械费:2*900*60%=1080 元
小计: 2400+1080=3480 元
事件3:0 元
事件4:12*3*30+3*600=2880 元
事件5:50*30+10*700=8500 元
事件6:80000 元
合计:7740+3480+2880+8500+80000=102600 元
您目前分数偏低,基础较薄弱,建议加强练习。
