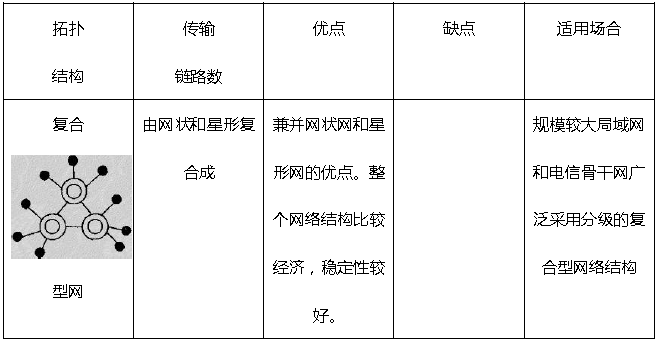

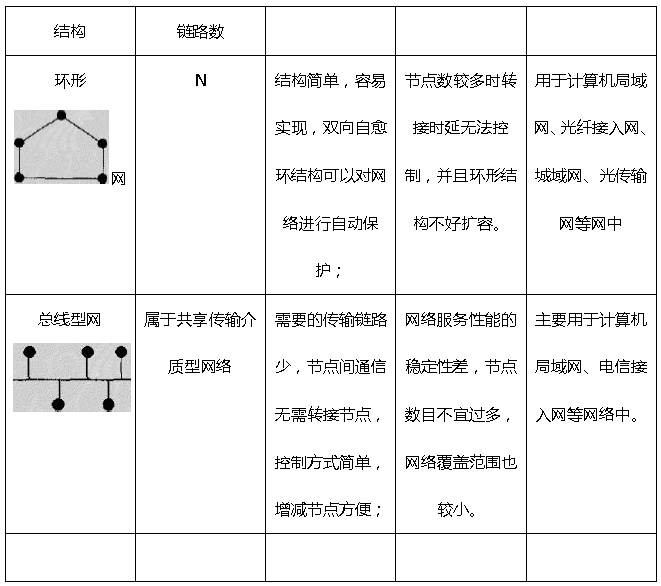

下列网络拓扑描述正确的是( )。
多协议标记交换是基于() 的 IP 交换技术的典型应用。
多协议标记交换是基于集成模型的 IP 交换技术的典型应用。
关于移动交换子系统说法不正确的是( )。
MSC 是 NSS 的核心部件,负责完成呼叫处理和交换控制;
VlR 是一种用来存储来访用户信息的数据库,一个 VlR 通常为一个 MSC 控制区服务,是一个动态的数据库; HLR 是一种用来存储本地用户信息的数据库,一个 HLR 能够控制若干个移动交换区域。
AUC 的作用是可靠地识别用户的身份,只允许有权用户接入网络并获得服务。由于要求 AUC 必须连续访问 和更新系统用户记录,因此 AUC—般与 VlR 处于同一位置。
5G 的关键指标中, 设备的密度应达到() 万个/km2, 移动性达到() km/h。
(一)关键指标
具体情况如下: 设备密集度达到 600 万个/km2;流量密度在 20Tbs/km2 以上; 移动性达到 500km/h,实现高铁运行环境的良好用户体验; 用户体验速率为 Gbps 量级, 传输速率在 4G 的基础上提高 10-100倍; 端到端时延降低到 4G 的 1/10 或 1/5, 达到毫秒级水平;
(二) 主要场景
5G 的主要技术场景有四个: 连续广域覆盖.热点高容量.低功耗大连接和低时延高可靠。
(三) 核心技术
包括大规模天线阵列.超密集组网.全频谱接人.新型多址技术以及新型网络架构。
现代通信网的主体是( )。
业务网负责向用户提供各种通信业务,如语音、传真、数据、多媒体、租用线、VPN 等,是现代通信网的主体。
下列 PTN 以太网接口性能测试指标中,用于反应设备可转发最大数据量的是( )。
1、平均发送光功率。 2、接收灵敏度和最小过载光功率。
3、吞吐量:是指设备可以转发的最大数据量,通常表示为每秒钟转发的数据量。测试仪表为以太网网络 分析仪。
4、时延:是设备对数据包接收和发送之间延迟的时间
5、过载丢包率:是指设备在'不同负荷下转发数据过程中丢弃数据包占应转发包的比例
6、背靠背:指端口工作在最大速率时,在不发生报文丢失前提下,被测设备可以接收的最大报文序列的 长度,反映设备对于突发报文的容纳能力。
光缆的光电性能检验时,按照厂家标明的( )用光时域反射仪(OTDR)测光纤的长度;
光缆长度复测应 100%抽样,按厂家标明的折射率系数用光时域反射仪测试光纤长度;按厂家标明的 扭绞系数计算单盘光缆长度(一般规定光纤出厂长度只允许正偏差,当发现负偏差时应重点测量,以得出 光缆的实际长度)。
通信设备直流电源端子输入电压允许变动范围为()V。
通信设备直流电源端子输入电压允许变动范围为-57----40V;直流电源杂音应小于 2mv,高频开 关整流器的输出电压应自动稳定,其稳定精度应在≤0.6% 交流电源由 380/220V.50HZ 的交流电源供电时,通信设备电源端子输入电压允许变动范围为额定值的 -10%-5%,频率允许变动范围为额定值的-4%-4%,电压波型畸变率应小于 5%
()除完成日常广播监测外,对所辖的遥控站和数据采集点进行远程管理。
广播电视监测数据处理中心通过与各直属监测台联网实现数据交换,并具备遥控各监测站(点) 的能力,成为整个监测网的管理核心 直属监测台除完成日常广播监测工作外,对所辖的遥控站和数据采集点进行远程管理 遥控监测站无人值守,通过与各直属监测台联网实现数据交换,完成对当地广播效果的监测。 中波数据采集点无人值守,通过与各直属监测台联网等方式〉实现数据交换,完成对单机发射功率 1KW 以上中波台的“三满(满功率.满时间.满调幅〕 ”的监测。
中国的地面数字电视传输国际标准指的是( )。
目前有四种不同的地面数字电视传输国际标准,分别是美国的先进电视制式委员会 ATSC 标准、欧 洲的数字视频广播 DVB 标准、日本的综合业务数字广播 ISDB 标准和我国的地面数字电视 DTMB 标准。
下列关于双绞电缆的说法错误的是()。
CAT7 双绞线适用于保密通信;
( )是一种代码变换,主要解决数字信号传输的可靠性问题。
编码器的作用是将信源发出的模拟信号转换成有规律的、适应信道传输的数字信号,解码器的功能 与之相反,是把代表一定节目信息的数字信号还原为原始的模拟信号,它们都包括两部分:信源编码、信 道编码和信道解码、信源解码。信道编码是一种代码变换,主要解决数字信号传输的可靠性问题,又称抗 干扰编码。调制器的作用是把二进制脉冲变换或调制成适合在信道上传输的波形,解调是调制的逆过程, 从已调制信号中恢复出原数字信号送解码器进行解码
有利于录音室混响时间、声音扩散均匀的措施是( )。
声能衰减到原值的百万分之一(即声能衰减 60dB)所需的时间,称为混响时间。它的大小与房间容 积、墙壁、地板和顶棚等材料的吸声系数有关。
双绞线电缆应按照设计规定或使用需要采用直通连接或交叉连接方式制作()插头。
双绞线电缆应按照设计规定或使用需要采用直通连接或交叉连接方式制作RJ-45插头 (水晶头) , 并注意把芯线插人到插头线槽的根部,用线钳将插头压实,用仪表测试合格后才可以使用。
通信局内的工频低压配电线宜采用()方式布放。
通信局(站)内的工频低压配电线,宜采用金属暗管穿线的布设方式,其竖直部分应尽可能靠近墙,金属暗管两端及中间应就近接地。
下列属于路测时单站测试内容的是( )。
测试分为单站测试和区域测试。通过单站测试明确该站点的覆盖范围、服务质量、与邻区的信号交 叠情况以及切换和掉话原因。通过区域测试明确该区域的无线覆盖率、接通率、掉线率、切换成功率、上 传\下载平均速率等。
移动通信网络建设过程中的矛盾是()。
移动通信网络的特点决定了网络覆盖.容量.质量三者之间的矛盾,网络优化的方法之一就是平衡这三者之间的矛盾,网络优化的过程实际上就是一个平衡的过程。
网络建设过程中的突出矛盾就是覆盖和质量的问题。
网络优化的内容与性能指标
从NSS 侧来看,主要应提高交换的效率,适当增加交换容量和调整中继数量;
从BSS 侧来看,主要包含基站或天线的位置.方位角或下倾角.增加信道数.小区参数等。
从移动终端感知来讲,网络指标主要包括掉话率.呼叫建立成功率.语音质量.上下行速率等。
网络优化应主要从掉话.无线接通率.切换.干扰四个方面来进行分析。
安装阀控式密封铅酸蓄电池时,蓄电池底部四脚应均匀着力,如不平整,应使用( )垫实。
三、蓄电池安装
广播电视中心系统调试时输入电平应( ),衰减器的衰减值应( )。
1、加电前检查所有设备,电源开关应置于断开位置,衰减器应置于衰减最大位置。
2、从输入设备到输出设备按序逐台加电。
3、通电后注意观察各设备有无芦常现象,开通半小时无异常现象后可进行试运行。
4、在试运行中检查各设备功^操作使用是否正常,各开关、旋钮是否起作用。调试时输人电平应由小逐渐 加大,衰减器的衰减值应由大逐渐变小,直到全部系统正常运行。 5、单机调整完毕后,对系统指标进行统调。
6、各系统开通后,对全系统进行联调。
在土质松软、不均匀、有扰动等土壤不稳定的情况下,或与其他市政管线交叉跨越频繁的地段,一般 采用( )基础。
在土质松软、不均匀、有扰动等土壤不稳定的情况下,或与其他市政管线交叉跨越频繁的地段,一 般采用钢筋混凝土基础。
通信电源交流供电系统包括( )等部分。
交流供电系统包括交流供电线路、燃油发电机组、低压交流配电屏、逆变器、交流不间断电摞 CUPS) 等部分。
直流供电系统由直流配电屏、整流设备、蓄电池、直流变换器 CDC/DC)等部分组成。
声音的特性有( )三个要素来描述。
关于通信机房接地系统描述正确的是( )。
接地系统的检查
1、接地系统包括室内部分、室外部分及建筑物的地下接地网。
2、接地系统室外部分包括建筑物接地、天线铁塔接地以及天馈线的接地,其作用是迅速泄放雷电引起的强电流,接地电阻必须符合相关规定。接地线应尽可能直线走线,室外接地排应为镀锡铜排。
3、为保证接地系统有效,不允许在接地系统中的连接通路设置开关、熔丝类等可断开器件。
4、埋设于建筑物地基周围和地下的接地网是各种接地的源头,其露出地面的部分称作接地桩,各釉接地
5G 的主要应用场景包括()。
5G 的主要技术场景有四个:连续广域覆盖.热点高容量.低功耗大连接和低时延高可靠。在核心 技术方面,5G 不再以单一的多址技术作为主要技术特征,而是由一组关键技术来共同定义,包括大规 模天线阵列.超密集组网.全频谱接入.新型多址技术以及新型网络架构。
彩色电视电光转换用到的器件包括()。
彩色电视的传输就是在摄像端将彩色光学图像进行分解并转换成三基色电信号,三基色电信号 按特定的方式编码成一路彩色全电视信号,经传输通道传送到接收端,接收机将彩色全电视信号解码 恢复成三基色电信号,并利用混色法在显示屏上重现出原始的光学彩色图像。光电转换(摄像〕是利 用摄像管或 CCD 器件,电光转换(显像〉是利用 CRT(阴极射线管).LCD(液晶显示器)和 PDP(等离子显 示板)等器件。
现代通信网的功能包括()。
1.信息传送
信息传送是通信网的基木任务,由交换节点和传输系统完成。
2.信息处理
网络对信息的处理方式对最终用户是不可见的,主要目的是增强通信的有效性.可靠性和安全性,信息由终端应用来完成。
3.信令机制
信令机制是通信网上任意两个通信实体之间为实现某一通信任务,进行控制信息交换的机制。
4.网络管理
网络管理功能主要负责网络的运营管理..维护管理和资源管理,保证网络在正常和故障情况下的服务质量,是整个通信网中最具智能的部分。
PTN 的网络结构可分为( )
光纤的散射损耗包括()。
光在光纤中传播,会产生信号的衰减和畸变,其主要原因是光纤中存在损耗和色散。损耗和色 散是光纤最重要的两个传输特性,它们直接影响光传输的性能。
(1)光纤传输损耗:损耗是影响系统传输距离的重要因素之一,光纤自身的损耗主要有吸收损耗和散 射损耗。吸收损耗是因为光波在传输中有部分光能转化为热能;散射损耗是因为材料的折射率不均匀 或有缺陷.光纤表面畸变或粗鶴造成的,主要包含瑞利散射损耗.非线性散射损耗和波导效应散射损耗。 当然,在光纤通信系统中还存在非光纤自身原因的损耗,包括连接损耗.弯曲损耗和微弯损耗等。这 些损耗的大小将直接影响光纤传输距离的长短和中继距离的选择。
(2)光纤传输色散:色散是光脉冲信号在光纤中传输,到达输出端时发生的时间上的展宽。产生的原
7
因是光脉冲信号的不同频率成分.不同模式,在传输时因速度不同,到达终点所用的时间不同而引起 的波形畸变。这种畸变使得通信质量下降,从而限制了通信容量和传输距离。降低光纤的色散,对增 加光纤通信容量,延长通信距离,发展高速 40Gh/s 光纤通信和其他新型光纤通信技术都是至关重要 的。
下列属于直流供电系统的是()。
交流电源的电压和频率是标志其电能质量的重要指标。
直流电源的电压和杂音是标志其电能质量的重要指标。
交流供电系统包括交流供电线路.燃油发电机组.低压交流配电屏.逆变器.交流不间断电源(UPS)等部分。
直流供电系统由直流配电屏.整流设备.蓄电池.直流变换器(DC/DC)等部分组成。
通信建设工程专职安全生产管理人员安全生产管理能力考核要点包括()。
通信建设工程企业专职安全生产管理人员
(1)安全生产管理能力考核要点
1)能够认真贯彻执行国家安全生产方针政策.法律法规.部f 了规章.技术标准和规范性文件;
2)能够有效对安全生产进行现场监督检查;
3)能够发现生产安全事故隐患,并及时向项目负责人和安全生产管理机构报告;
4)能够及时制止现场违章指挥.违章操作行为;
5)能够有效对自然灾害发生时通信工程安全生产措施落实情况进行现场监督检查;
6)能够及时.如实报告通信工程生产安全事故;
7)通信工程安全生产业绩。
某施工单位承接光缆施工工程,包括新建管道线路工程和新建架空线路工程,其中部分管道线路工程 与燃气.其他运营商管线交越;施工单位做好了施工现场准备工作,并设立的临时设施;工程开工前, 施工单位按照批准的施工图设计进行了路由复测,核定了光电缆的走向及敷设方式.敷设位置.环境条 件配套设施的安装地点,核定了路由中障碍物的具体位置及技术措施;施工过程中,因项目建设周期 紧张,监理单位和建设单位施工完毕的部分及时进行了部分验收。
新建架空线路中某处角杆的位置如下,cos650=0.45
问题:
1.施工单位应怎么做好新建管道交越处的施工?
2.简述新建管道线路现场准备的工作内容;临时设施的设置原则;
3.施工单位路由复测内容明显缺少,请补充。
4.部分验收的工作程序?
5.假设吊线采用7/2.6 程式,图中角杆拉线应如何安装。
1.1).施工单位应在开工前收集交越处原有线缆维护资料,对原有线缆走线.深度等信息进行摸底;
2).交越处施工前,应向施工队进行安全技术交底
3).开挖土方前,应通知原有管线产权单位,充分了解施工现场的具体情况
4).开挖城市路面时,应与规划部门联系,必要时使用仪器探明地下管线的深度和位置,交越处严禁机械开挖,应使用人工小心开挖
5).对暴露的管线应及时采取措施进行保护,交越处可采用混凝土基础或采用混凝土将交越处管群进行包封
2.1).管道路由考察;
2).考查其他管线情况
3).了解当地的砖瓦灰沙石等地材的供应情况,为施工中采购地材做准备
4).建立临时设施
5).安装.调试施工机具
临时设施的设置原则:
距离施工现场较近;
运输材料.设备.机具便利;
通信.信息传递方便;
人身及物资安全。
3.1).核定和丈量各种敷设方式的地面距离
2).核定防雷.防白蚁.防强电.防腐等地段的长度.措施及实施的可能性
3).核定沟坎保护的地点和数量
4).核定管道光缆占用管孔的位置
5).根据环境条件,初步确定接头位置
6).为光缆配盘.光缆分屯及敷设提供必要的数据材料
7).修改.补充了施工图
4.1).项目经理部向建设单位.监理单位提出部分验收申请,并提交所有技术资料。
2).建设单位.监理单位对部分验收申请和技术资料进行审验,确认符合条件后,确定验收小组.验收时间及验收安排。
3).建设单位.监理单位.项目经理部共同进行部分验收作,并进行工程实施结果与实施过程图文记录资料的比对分析,做出部分验收记录。
4).对验收中发现的质量问题提出处理意见,并在监理单位的监督下限时处理。完成后须提交处理结果并进行复检。
5)部分验收后,应办理隐蔽工程验收手续,存入施工技术档案。
5.角深13?25m 范围内的角杆,拉线距高比在0.75~1.0 之间应采用比吊线程式高一级的钢绞线作拉线或与吊线同一程式的2 根钢绞线作拉线,并设2 根顶头拉线,每条拉线应分别装在对应的线条张力的反侧方,2 条拉线的出土点应相互内移600mm
某施工单位承接了一项中继段光缆施工工程,包括利旧管道线路工程、直埋线路及部分架空线路;工程开 工前,设计单位组织相关参建单位共同对施工图设计进行会审,会审中由施工单位的技术员向与会参与单 位说明拟建工程情况和设计要求,会议最终形成记录,由参与单位签字确认后实施。 施工单位在施工前组织相关人员编制了施工组织设计,明确了施工组织结构;安排人员按照批准的设计图 纸,完成了光缆配盘工作,确定了接头点; 在施工直埋光缆线路部分时,因地质条件不具备挖深条件,直埋光缆沟深度不够,施工单位为保护光缆免 于破坏,采取措施进行保护;
工程收尾阶段,施工单位做好光缆熔接接续工作后对中继段进行了测试;
问题:
1、指出施工图设计会审的不妥之处,并说明理由?
2、简述施工组织结构包括的内容
3、简述中继段中配盘是接头的考虑因素:
3、简述中继段中配盘是接头的考虑因素:
5、简述直埋光缆线路工程中需要进行隐蔽工程验收的工作内容?
6、简述光缆熔接接续时的工作内容。
1、1)设计单位组织参建单位参加施工图设计会审不妥 理由:施工图设计会审应由建设单位组织; 2)由施工单位的技术人员说明拟建工程情况和设计要求不妥; 理由:应由设计单位工程主设计人员说明拟建工程现场情况和设计要求; 3)会议最终形成记录,由参与单位签字确认后实施不妥 理由:施工图设计会审应形成“施工图设计会审纪要”,由建设单位正式发文;
2、施工组织结构包括施工组织结构图、责任矩阵或职责分工以及责任考核标准等
3、 答案:配盘时应考虑光缆接头点尽量安排在地势平坦、地质稳固和无水地带。 光缆接头应避开水塘、河渠、桥梁、沟坎、快慢连道、交通道口; 埋式与管道交界处的接头,应安排在人(手)孔内; 架空光缆接头尽可能安排在杆旁或杆上
4、前提条件:光纤成端接续和室外光缆接续全部完成、接头盒安装好、预留光缆固定完成、直埋光缆 路面所有动土项目均已完工 测试内容:中继段光纤线路衰减系数及传输长度、光纤通道总衰减、光纤后向散射信号曲线、偏振模色散(PMD)和色素色散、光缆对地绝缘
5、路由位置、埋深及沟底处理、与其他设施的间距、缆线的布放质量、排流线的埋设质量、引上管及 引上缆的安装质量、沟坎加固等保护措施的质量、保护和防护设施的规格数量和安装地点及安装质量、接 头装置的安装位置及安装质量、回填土的质量
6、光缆接续包括光纤接续、金属护层和加强芯的处理、接头护套的密封,直埋光缆接续还应安装监测 线。
某施工单位承接了一项直埋光缆线路施工,其中约定,管材、光缆等由建设单位采购,辅材由施工单位采购;光缆单盘检查时,经检查,其中一盘光缆,光缆长度2.123km,光纤长度2.111km。某天,监理工程师前往现场进行检查,现场施工队长以不属于监理管辖、无合同拒绝配合提供相关材料;施工过程中,项目经理根据工作安排对现场进行了安全检查,并对检查中存在的问题做了书面记录,要求施工单位限期改正;整改合格后进行了工程初验及竣工验收工作。
问题:
1、识别影响该工程的环境因素.
2.光缆的光电性能检验的内容包含哪些?该段光缆应如何处理;
3.施工单位拒绝监理单位检查工作的做法是否正确?并说明理由?
4.施工单位安全检查的形式有那几种;
5.工程初验应由哪些单位参与,主要工作任务包括哪些内容?
1、光缆测试时,随意丢弃的废池、包装垃圾;发电机、抽水机工作时的废气和噪声;开挖光缆沟时,造成的植被破坏、尘土飞扬;人孔排出沿街漫流的水;墙壁、楼板钻孔时的噪声、粉尘;光(电)缆接续时,随意丢弃的下脚料、垃圾、废弃物;封缩热缩制品使用喷灯时造成的废气;吹缆设备工作时空气压缩机的噪声排放;剩余油漆被焚烧或填埋;电缆芯线被焚烧;随意倾倒的伙房批水和生活垃圾等。
2.1)、光电性能检验的内容包含
光缆长度的复测
光缆单盘损耗测量
光纤后向散射信号曲线观察
光缆护层的绝缘检查
2)、光缆的单盘检验中,一般只允许光纤的长度,大于光缆的长度,如出现负偏差,则应重点测量,如重复测量后发现光缆长度仍大于光纤长度,则该段光缆中间光纤可能存在断点,为不合格品,绝不允许用于工程。
3.施工单位拒绝监理单位检查工作的做法是否正确?并说明理由?施工单位拒绝监理单位检查工作的做法不正确;
理由:工程监理是由建设单位委托,在工程实施过程中代表建设单位严格按照施工图设计及验收规范行使监督检查的职能单位。施工单位应与监理单位保持沟通,处理工程中出现的各种质量问题;故应对监理的工作提供配合;
4.定期安全生产检查.经常性安全生产检查.季节性安全生产检查.节假日的安全生产检查.专业性安全生产检查
5.初步验收由建设单位.设计.施工.建设监理.工程质量监督机构.维护等参加。
主要工作任务包括:
严格检查工程质量,审查竣工资料,分析投资效益,对发现的问题提出处理意见,并组织相关责任单位落实解决。
某万门程控交换机安装工程,工期40 天,合同约定,交换机房到传输机房的同轴电缆由施工单位采购。施工项目部要求在现场摸底时对设计图纸进行复核,其中机房内设备安装现场应复核:需要安装的设备位置是否准确,防静电地板高度是否和抗震基座的高度相符。工程进行到第20 天时,项目部检查得出相关数据如下表
工程完工后,2015 年6 月2 日,施工单位报送了竣工结算资料和竣工结算报告;并递交了竣工资料,包含工程说明、开工报告、建筑安装工程量总表、巳安装设备明细表、重大工程质量事故报告、验收证书等内容,监理单位以材料不全为由要求施工单位补充;施工单位提出工程中未发生相关事件的表格是否可不提供,监理单位认为如确定无相关事件发生,则可以不提供,但需提供承诺函;2015年6 月10 日通过竣工验收,并于7 月12 日投产使用
问题:
1. 本工程在现场摸底时对设计图纸的复核还需要复核哪些内容?
2.计算表中每项工作的已完工作预算费用BCWP 和总的BCWP。
3.计算表中每项工作的已完工作实际费用ACWP 和总的计划工作预算费用BCWS。
4. 计算表中的费用偏差CV 和进度偏差SV,并说明费用和进度的进展情况。
5.请帮施工单位补齐竣工资料;监理单位的做法是否合理,并说明理由;
6、施工单位提交的竣工结算资料发包人应于什么时间审查完成,质保金于什么时间退还施工单位;
1. 设计图纸现场复核:依据设计图纸进行现场复核,包括以下内容:安装设备的具体位置以及数量是否准确有效;线缆的走向、距离是否可行;电源的电压、熔断器容量是否满足设计的要求;保护接地的位置是否有冗余;防静电地板的高度是否和抗震基座的高度是否相符等
2.立机架:BCWP=2*100%=2 万元
布放设备电缆:BCWP=10*50%=5 万元
布放电源线:BCWP=3*100%=3 万元
设备电缆成端:BCWP=5*0%=0 万元
电源线成端:BCWP=2*100%=2 万元
合计总BCWP=2+5+3+0+2=12 万元
3.立机架:ACWP =2.5 万元
布放设备电缆:ACWP =7 万元
布放电源线:ACWP =2.5 万元
设备电缆成端:ACWP =0 万元
电源线成端:ACWP =3 万元
总ACWP=2.5+7+2.5+3=15 万元
立机架:BCWS =2*100%=2 万元
布放设备电缆:BCWS 10*80%=8 万元
布放电源线:BCWS=3*50%=1.5 万元
设备电缆成端:BCWS =5*20%=1 万元
电源线成端:BCWS =2*30%=0.6 万元
合计BCWS=2+8+1.5+0.4+0.6=13.1 万元
4. CV=BCWP‐ACWP=12‐15=‐3 万元
SV=BCWP‐BCWS=12‐13.1=‐1.1 万元
CV<0,费用超支, SV<0,进度延后
5.工程设计变更单和洽商记录、停(复)工报告、交完工报告、隐蔽工程随工验收签证、交接书
监理单位的做法不合理:
理由:根据相关规定,竣工资料中的文件,无论工程中相关事件是否发生,必须全部附上。对于工程中未发生的事件,可在相关文件中注明“无” 的字样;
6、根据相关规定,单项工程金额在500-2000 万以内的工程,应在接到竣工结算报告和完整的竣工结算资料之日开始30 天内审查完成,本工程于6 月2 日开始审查,应于7 月1 日前完成审查工作;根据相关规定,通信工程保修期为12 个月,自竣工验收合格之日起开始计算,本工程竣工验收合格之日为6 月10 日,故退还保证金应于2016 年6 月10 日后开始退还。
某大型施工单位承接了某运营商的一项利旧管道光缆线路和直埋线路工程,工作内容和持续时间见表5。
项目部按照图5 所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位要求,监理单位要求重新编制进度计划。
项目部与运营商确认后,根据工程特点和施工资源情况,采用流水作业方法优化进度计划,具体为:将B、C、F 三类工作平均分为B1B2B3、C1C2C3、F1F2F3,每类工作各有一个队伍依次完成,工作全部完成后才开始G工作。此方案得到批准。
施工中发生了以下事件:
事件一:由于光纤测试仪表进场原因,E 工作最早开始时间推迟9 天。
事件二:工程进行到第20 天,因道路维修,光缆仓库发货受阻,停工2 天。
施工过程中,质量监督机构前往施工现场检查工作,项目经理以没有接到公司通知为由,拒绝提供配合;
在直埋线路工程施工中,工程初验前,建设单位要求对光缆路由进行调整,需增设标石如下:标石B 后增加1 个监测标石B1,标石C 后增加1 个直线标石C1,标石E 后增加1 个接头标石E1,已埋设的标石标识见图1-2。
问题
1、列出图5 中B、E、F 表示的工作内容。
2、计算未被批准的原计划工期。
3、绘出优化后的双代号网络图。
4、列出优化后的关键工作,并计算工期。
5、分别分析事件一和事件二对工期造成的影响。
6、项目监理常用的方法有哪些?

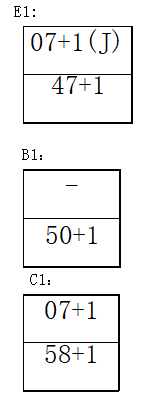

7、画出标石 B1、C1、E1 的标识符号。
1、B 工作:清刷管孔
E 工作:光缆配盘
F 工作:敷设光缆
解析:

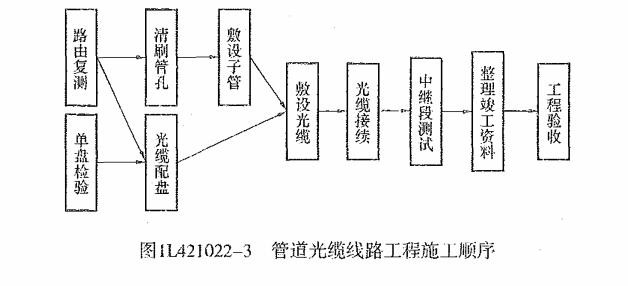

2、优化前的关键线路为:路由复测-清刷管孔-敷设子管-敷设光缆-光缆接续-中继段测试

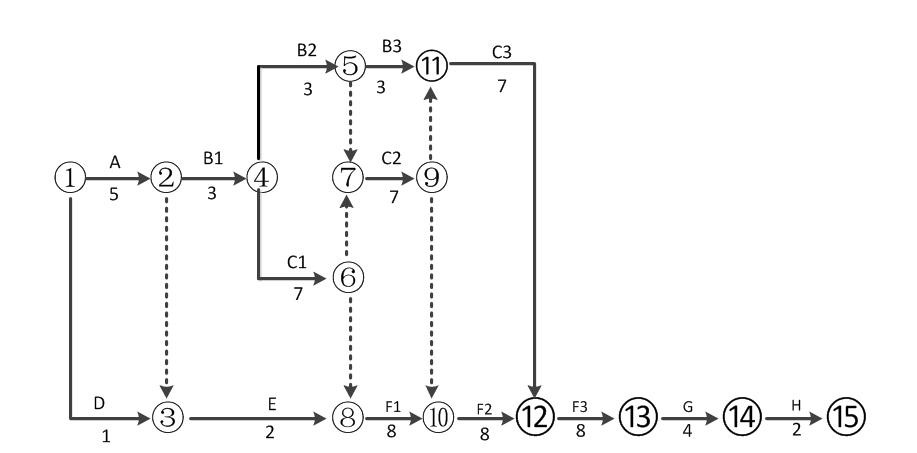

3、
4、优化后的关键工作为:A、B1、C1、F1、F2、F3、G、H 优化后的工期为:5+3+7+8+8+8+4+2 = 45 天
解析:标号法即可
5、事件一:E 工作是非关键工作,总时差为 8 天,延误 9 天超过其总时差 9-8=1 天,故使总工期延误
1 天。
事件二:F1 工作是关键工作,停工 2 天,影响 F1 工作停工 2 天,造成总工期延迟 2 天。 解析:进度偏差分析的前两步,即判断是否为关键工作、是否大于总时差。
6、旁站、巡视和平行检验
