固定型铅酸蓄电池的循环寿命约为( )次。
本题考核的是蓄电池的循环寿命。蓄电池经历一次充电和放电,称为一次循环。蓄电池所能承受的循环次数称为循环寿命。固定型铅酸蓄电池的循环寿命约为300~500次,阀控式密封铅酸蓄电池的循环寿命约为1000~1200次,使用寿命一般在10年以上。
高性能的微波信道需要把空间分集和自适应均衡技术配合使用,以便最大限度地降低( )。
本题考核的是分集接收。高性能的微波信道还要把空间分集和自适应均衡技术配合使用,以便最大限度地降低中断时间。
安装天线时,垂直面与中心轴线的夹角应小于或等于5。,加固螺栓必须( )。
本题考核的是天线的安装要求。水平支撑杆安装角度应符合工程设计要求,水平面与中心轴线的夹角应小于或等于25。;垂直面与中心轴线的夹角应小于或等于5。,加固螺栓必须由上往下穿。
下列对光传输设备中光中继器表述不正确的是( )。
本题考核的是光中继器的要求。光中继器的作用是将通信线路中传输一定距离后衰弱、变形的光信号恢复再生,以便继续传输。再生光中继器有两种类型:一种是光一电一光中继器;另一种是光一光中继器。传统的光中继器采用的是光电光(OEO)的模式。A、B、C选项对光中继器的表述正确。光源是光发送机的关键器件,故选项D错误。
演播室光源色温应符合彩色摄像机的色温特性( )K,或在通过滤色镜调整到接近彩色摄像机所要求的色温范围。
本题考核的是演播室灯光的技术要求。演播室光源色温应符合彩色摄像机的色温特性3200K,或在通过滤色镜调整到接近彩色摄像机所要求的色温范围。
支撑网包含同步网、信令网和( )三部分。
本题考核的是支撑网负责提供业务网正常运行所必需的信令、同步、网络管理、业务管理、运营管理等功能,以提供用户满意的服务质量。支撑网包含同步网、信令网、管理网三部分。
网络优化中系统参数调整的内容很多,从BSS侧来看,不包括的是( )。
本题考核的是网络优化的内容。系统的参数调整内容很多。从NSS侧来看,主要应提高交换的效率,适当增加交换容量和调整中继数量;从BSS侧来看,主要包含基站或天线的位置、方位角或下倾角、增加信道数、小区参数等。
在用户接入网中,( )与传输媒质有关,它支持一个或多个通道层,为通道层节点之间提供合适的通道容量。
本题考核的是接入网的分层。传输媒质层与传输媒质(如光缆、微波等)有关,它支持一个或多个通道层,为通道层节点之间提供合适的通道容量。
传送网的主要技术要素有:传输介质、复用体制和( )。
本题考核的是传送网的主要技术要素。构成传送网的主要技术要素有:传输介质、复用体制、传送网节点技术等,其中传送网节点主要有分插复用设备(ADM)和交叉连接设备(DXC)两种类型,它们是构成传送网的核心要素。故选项B正确。
管路安装完毕,经检验合格后应涂一层防锈底漆和2~3层面漆,气管管路喷涂油漆为( )。
本题考核的是柴油发电机组管路涂漆的规定。管路安装完毕,经检验合格后应涂一层防锈底漆和2~3层面漆。管路喷涂油漆颜色应符合下列规定:气管:天蓝色或白色;水管:进水管浅蓝色,出水管深蓝色;油管:机油管黄色,燃油管棕红色;排气管:银粉色。在管路分支处和管路的明显部位应标红色的流向箭头。
按网络拓扑结构划分,计算机网络结构可分为( )。
本题考核的是计算机网络按网络拓扑结构的划分。按网络拓扑结构划分,计算机网络可分为:星形、环形、网形、树形和总线型结构。
光接收机灵敏度和最小过载光功率指输入信号处在1550nm区,误码率达到10-12时设备输入端口处的平均接收光功率的( )。
本题考核的是光接收机灵敏度和最小过载光功率的概念。光接收机灵敏度和最小过载光功率:指输入信号处在1550nm区,误码率达到10-12时设备输入端口处的平均接收光功率的最小值和最大值。
报文交换的特点是( )。
本题考核的是报文交换的特点。报文交换过程中,没有电路的接续过程,也不会把一条电路固定分配给~对用户使用。一条链路可进行多路复用,从而大大提高了链路的利用率。交换机以“存储一转发”方式传输数据信息,不但可以起到匹配输入输出传输速率的作用,易于实现各种不同类型终端之间的互通,而且还能起到防止呼叫阻塞、平滑通信业务量峰值的作用。故选项C错误。发端将报文全部发送至交换机存储起来,伺机转发出去,这就不存在呼损现象。而且也便于对报文实现多种功能服务,包括优先级处理、差错控制、信号恢复以及进行同报文通信等(同报文通信是指同一报文经交换机复制转发到不同的接收端的一种通信方式)。传送信息通过交换网的时延较长,时延变化也大,不利于交互型实时业务。故选项A错误。对设备要求较高。交换机必须具有大容量存储、高速处理和分析报文的能力。故选项B错误。
4G系统能够以( )Mbps的速度下载,比拨号上网快2000倍。
本题考核的是4G系统的基础知识。4G系统能够以100Mbps的速度下载,比拨号上网快2000倍,上传的速度也能达到20Mbps,并能够满足几乎所有用户对于无线服务的要求。
吊杆式悬吊装置采用稠密布置的方法安装在演播室顶棚上,适用于面积( )以上、顶棚高度大于7m的演播室。
本题考核的是吊杆式装置所适用的演播厅。吊杆式悬吊装置采用遥控电动的方法控制水平吊杆或垂直吊杆的升降,升降幅度有上、下限位装置保险,灯具安装在吊杆的下方。吊杆式悬吊装置采用稠密布置的方法安装在演播室顶棚上,遥控电动升降节省了时间和人力,适用于面积200m2以上、顶棚高度大于7m的演播室。
实现全光网络的核心器件是( )。
本题考核的是光交叉连接器。光交叉连接器是实现全光网络的核心器件,其功能类似于SDH系统中的SDXC,差别在于OXC是在光域上实现信号的交叉连接功能,它可以把输入端任一光纤(或其各波长信号)可控地连接到输出端的任一光纤(或其各波长信号)中去。通过使用光交叉连接器,可以有效地解决现有的DXC的电子瓶颈问题。
地下综合布线管道进入建筑物处应采取( )措施。
本题考核的是金属管的敷设技术要求。在穿越人行道、车行道、电车轨道或铁道时,最小埋深应不小于有关标准规定;地下综合布线管道与其他各种管线及建筑物的最小净距应符合相关标准的规定。地下综合布线管道进入建筑物处应采取防水措施。
录音室里为了隔绝外面的噪音,应采取隔声措施,以下叙述错误的是( )。
本题考核的是录音室的声学要求。ABD所述均是为了隔绝录音室外面的噪声而采取的措施。选项C是为了应有适当的混淆时间而采取的措施。
被称为“信息高速公路”的是( )系统,它是一个模块化、灵活性极高的建筑物或建筑群内的信息传输系统。
本题考核的是综合布线系统的概念。综合布线系统是一个模块化、灵活性极高的建筑物或建筑群内的信息传输系统,是建筑物内的“信息高速公路”。
下列不属于数字数据网特点的是( )。
本题考核的是数字数据网的特点。DDN具有传输质量高、速度快、带宽利用率高等一系列优点。
地球站卫星链路开通测试的方法有( )。
网络优化的步骤包括( )。
本题考核的是网络优化的步骤。网络优化的步骤是:网络数据收集;优化工具准备;网络话务统计分析;路测(DT)及室内CQT测试,测试数据分析;参数修改及结果验证。
PTN网络结构分为( )。
接入网的主要功能可分为( )。
本题考核的是接入网的功能。接入网的主要功能可分解为用户口功能(UPF)、业务口功能(SPF)、核心功能(CF)、传送功能(TF)和系统管理功能(AN-SMF)。
一条SDH数字微波通信系统由( )组成。
本题考核的是SDH数字微波中继通信系统的组成。一条SDH数字微波通信系统由端站、枢纽站、分路站及中继站组成。一条SDH数字微波通信系统的波道配置一般由一个或一个以上的主用波道和一个备用波道组成,简称N+1。
关于卫星地球站天线、馈线安装要求的说法,正确的是( )。
本题考核的是卫星地球站天线、馈线的安装要求。卫星地球站天线、馈源的安装:(1)天线构件外覆层如有脱落应及时修补;(2)天线防雷接地体及接地线的电阻值应符合施工图设计要求;(3)各种含有转动关节的构件应转动灵活、平滑且无异常声音;(4)天线驱动电机应在安装前进行绝缘电阻测试和通电转动试验,确认正常后再进行安装;(5)馈源安装:馈源安装必须在干燥充气机和充气管路安装完毕,并可以连续供气的条件下才能进行;馈源安装后应及时密封并充气,充气机的气压和启动间隔要求应符合馈源及充气机说明书规定的条件,以免损坏馈源窗口密封片,充气后应作气闭试验,应无泄漏。
关于数字声音广播的优点,叙述不正确的是( )。
本题考核的是数字声音广播的优点。数字声音广播有以下优点:(1)高质量的声音信号,可达到CD质量的水平;(2)对多径传输抗干扰能力强,可保证高速移动状态下的接收质量;(3)发射功率小,覆盖面积大,频谱利用率高,降低频带带宽;(4)可附加传送数据业务。
数字微波通道的测试包括( )。
本题考核的是数字微波通道测试的内容。数字微波通道的测试:(1)误码性能测试:测试内容包括检查在正常传播情况下的误码率、测量电平余量、进行长期工作的误码统计。(2)SDH设备输出端最大固有抖动的测试:测试点应在接收机的基带数字出口处。(3)SDH网络输入端抖动容限的测试:测试点应在接收机的基带数字入口处。(4)联络公务信道的测试:包括区间公务和直达公务拨打试验两项内容。公务应能达到指定站点,并且通话时无明显噪声。(5)倒换段无损伤倒换调整测试。
灯具的支撑悬吊装置有( )。
彩色三要素指的是( )。
本题考核的是彩色的三要素。彩色三要素指的是彩色光的亮度、色调和饱和度,亮度是指彩色光作用于人眼而引起的视觉上的明亮程度,色调是指彩色的颜色类别,饱和度是指彩色的深浅和浓淡程度。
某施工单位承担一项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测,30~50m高的地面自立式铁塔上天馈线系统安装,接地系统安装。工期为7月1日至8月31日。
因工期紧张,项目部招收了部分塔上作业人员,自行组织了技术和安全培训即上岗作业;上塔前,项目部技术负责人对天馈线安装工作进行了交底;因馈线等甲方提供的主要材料有合格证,故未对其进行检验直接进场使用。
工地安全员检查时,发现个别施工人员赤膊作业、随手抛下安全帽和工具、为活动方便不系安全带等,及时给予纠正。随后,项目部完善了安全保护措施,至完工没有发生安全事故。
对已安装完成的10个站的测试中,发现多个站天馈线指标不合格,项目部通过分析找到了不合格原因,制定了纠正措施,后续的测试没有发现类似问题。
【问题】
1.指出至少5个安装天馈线的质量控制点。
2.识别施工人员的不当行为可能引发的安全事故。
3.说明本工程安全保护措施应包含的内容。
4.说明接地系统作用及其接地系统室外部分包括的内容。
1.安装天馈线的质量控制点:(1)天线固定;(2)天线位置;(3)天线方向;(4)馈线防水;(5)馈线固定;(6)馈线弯曲度;(7)馈线接头;(8)馈线接地。 2.可能引发的安全事故:(1)强紫外线对人体伤害;(2)人员高处坠落摔伤;(3)高处落物伤人。
3.本工程安全保护措施应包含的内容:(1)进行安全教育和安全技术交底;(2)塔上作业人员须经专门的安全培训,取得资格证书后上岗;(3)作业人员佩戴安全防护用品;(4)划定塔下安全禁区;(5)高温时段和6级以上大风时停止塔上作业。
4.接地系统的作用是迅速泄放雷电引起的强电流。接地系统室外部分包括:建筑物接地、天线铁塔接地、天馈线接地。
某施工单位承接了一项PTN网工程,施工内容包括五个局站的设备安装及测试,所有PTN设备有100G移动接口,项目部制定的网络计划图,如图1所示。
上图中工作代号与工作内容的对应关系,见表1。
根据合同约定,建设单位按照各局站工作的最早开始时间,将设备运到机房,施工中发生如下事件:?
事件1:乙站、丙站设备均推迟2d运到机房。
事件2:施工单位仪表比计划最早进场时间推迟5d时间。
事件3:在丁站本机测试中,仪表故障造成测试工作延迟6d。
【问题】
1.参照A标注B、E、F、I工作时间参数。

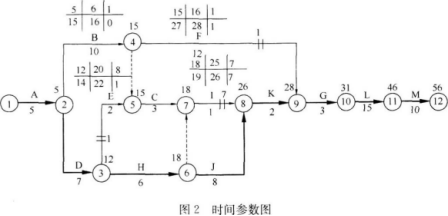

2.在保证工期前提下,测试工作于第几天开始能保证仪表的最高利用率?
3.各事件顺序发生时,分别影响工期多少天?哪些可以向建设单位索赔工期?本工期的实际工期是多少天?
4.在本机测试网元级测试中,本工程需要测试接口的平均发送光功率、接收光灵敏度和最小过载光功率外,还需要测试哪些项目?
1.采用简化时标分析法,分析如下,四个时间参数,如图2所示。 2.测试工作有E、C、I、K、G、L,要保证仪器最高利用率就要求仪器连续、不间断工作,才能避免仪器窝工,即需求最早开始的测试工作E的最晚开始时间;从图2可知E
最晚开始时间是第21天,最晚结束时间是第22天,所有测试工作于第21天开始能保证仪表的最高利用率。
3.事件1中D、F工作各推迟2d,且均为建设单位责任。D工作是关键工作,将使工期延误2d,可向建设单位索赔工期2d。F是非关键工作,推迟2d大于其总时差1d将延误1d,但前面D工作已经延误了2d,所以此1d将不会影响工期,也不可向建设单位索赔工期。
事件2中E工作推迟5d,属施工单位自己的责任,不能进行索赔。E工作是非关键工作,其推迟时间5d小于其总时差8d,所以不会影响工期。
事件3中I工作推迟6d,属施工单位自己的责任,不能进行索赔。I工作是非关键工作,其推迟时间6d小于其总时差7d,但前面E事件已经延误5d,所以将影响工期5+6-7=4d。
本工期的实际工期是计划工期加上延误工期。
延误工期=2(D延误)+E5(E延误)+6(I延误)-7(1总时差)]=6d。
实际工期=56(计划工期)+6(延误工期)=62d。
4.还需要测试:(1)吞吐量;(2)时延;(3)过载丢包率;(4)背靠背。
某光缆线路工程,在东北地区直埋敷设一条24芯光缆,设计要求埋深1.5m;工程跨越一条河流,采用架空方式,跨距200m;直埋部分有一处与电力电缆交越。施工单位进行了现场考察,建立了临时设施和分屯点,工程顺利开工。
根据原定进度安排,接续工作在天气转冷前结束,为此施工单位配备了足够的熔接机和单帐篷。
接续工作开始不久,天气突然转冷,接续工作最终在寒冷中进行。
第二年5月初,施工单位在工程验收前进行了内部检查,发现电杆发生倾斜,大部分光缆接头衰减过大,达不到验收要求。
【问题】
1.施工现场设立临时设施时应考虑哪些问题?
2.本工程中影响质量的重要过程有哪些?
3.出现大部分光缆接头衰减过大现象的原因是什么?应该如何预防?
4.电杆倾斜的主要原因是什么?
5.开挖与电力电缆交越处的光缆沟时应采用哪些措施?
6.简述光缆敷设时打结扣的预防措施。
1.施工现场设立临时设施时应考虑的问题:(1)距离施工现场近;(2)运输材料、设备、机具便利;(3)通信、信息传递方便;(4)人身及物资安全。 2.影响质量的重要过程:(1)跨距200m的跨河施工;(2)直埋光缆沟的沟深控制;(3)光缆接续;(4)与电力电缆交越处的施工。
3.出现大部分光缆接头衰减过大的主要原因是接续时环境温度过低。
预防措施为采取保温措施,如使用棉帐篷、加热器等。
4.电杆倾斜的主要原因:拉线坑回填土中有冻土,第二年冻土解冻引起土质松软。
5.开挖电缆沟时应采取的措施:(1)探明电力电缆的确切位置和深度;(2)人工小心开挖;(3)通知电力电缆产权单位到场;(4)做好应急预案。
6.光缆敷设时打结扣的预防措施:敷设光缆时,应严格按施工操作规程进行;配备必要的放缆机具;按照规范要求盘好“CXD”形;根据不同的施工环境配备足够的敷缆人数;控制好放缆的速度;在关键点要安排有丰富经验的人员具体负责;保证光缆在现场指挥人员的视线范围以内。
某DWDM传输设备安装工程由甲、乙、丙、丁四个站组成,其中甲站、丁站为终端站,乙站、丙站为光放站。本工程新建一套公务系统、一套网管系统,施工单位承包方式为包工不包料。项目经理对工程进行工作分解后,根据工程量列出了工作的持续时间,所需主要资源以及工作的工艺关系,见表1。
本工程的资源配置为:最多能投入6人、各种仪表1套,工程计划工期42 d。据此,项目经理经安排后绘出了双代号网络图,如图1所示。
施工单位的资源成本,见表2(其他成本不计)。
本工程在实施过程中发生了如下事件:?
事件1:由于设计单位疏忽,工程中发现甲站走线位置与机房实际情况不符,修改设计造成甲站安装增加了4人/d的工作量。
事件2:丁站本机测试时发现一块光波长转换器机盘的发光功率不合格,需要厂家更换,停工5d。
事件3:在整理竣工资料期间,由于施工人员参加职称考试,造成工期延误2d。
【问题】?
1.根据图中的安排分别计算人工及人员直接开支成本、仪表成本、管理成本和总计划成本。
2.利用改变工作之间组织关系的方法对图中的安排进行工期优化,绘出优化后的双代号网络图并用双箭线标出关键路径,计算优化后的工期。
3.分别指出本工程中的三个事件是否可以向建设单位提出索赔要求?简要说明理由并计算本工程可索赔的工期。
4.本工程的系统测试项目包括哪些?
1.人工及人员直接开支成本=(4×1O+2×4+2×4+10×4+3×2+1×2+1×2+3×2+10×2+5×2)×1000=142000元 仪表成本=(3+3+10)×5000+(3+1+1+3+10)×500=89000元
管理成本=42×1500=63000元
总计划成本=142000+89000+63000=294000元
2.优化后的双代号网络图,如图3所示。
本工程优化后的计算工期为40d。
3.事件1可以向建设单位提出索赔要求,因为是设计单位的原因。
事件2可以向建设单位提出索赔要求,因为是设备厂商的原因。
事件3不可以向建设单位提出索赔要求,因为是施工单位自身的原因。
本工程可以索赔的工期为:1+5=6d。
4.系统测试项目包括:(1)系统误码测试;(2)系统输出抖动测试;(3)信噪比测试;(4)公务功能测试;(5)网管功能测试。
某施工单位通过招投标以定额价格3.2折的费用承揽到通信综合楼电源设备安装工程,合同中规定“施工单位应按照设计施工。除经建设单位同意,工程中发生设计以外的工作量,合同价款不予调整”。施工过程中,施工单位发现部分电源线的线径较细,因此提出改变电源线规格程式的变更申请。建设单位认为工程为包工包料的承包方式,不予追加费用,施工单位因此仍按照设计要求敷设各种电源线。由于投标报价较低,施工单位为了节约费用,将机架的保护接地端子连接到了工作接地线上。
在施工过程中,现场监理人员一直在陪同施工单位施工,观察施工单位的施工过程,并在需要签字的技术文件上都作了签字确认。
工程验收时,建设单位发现部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求、电源线端头漏铜较多等问题。建设单位因此决定另选一家施工单位处理工程中的遗留问题。
在工程试运行阶段,维护人员发现部分电源线温度过高,建设单位因此请现场的其他施工单位及时更换,事故的处理结果也未上报。
【问题】?
1.此工程中,电源线温度过高的问题是谁造成的?哪些工程参与单位在此问题的处理方面应承担责任?为什么??
2.施工单位缆线交叉的问题应如何防范??
3.施工单位在此工程施工过程中存在哪些问题?为什么会存在这些问题?应怎样避免??
4.监理单位在此工程监理过程中存在哪些问题??
5.建设单位在工程验收时将发现的问题交由其他施工单位处理是否符合要求?为什么??
6.设备试运行阶段发生的问题,建设单位的处理方式是否正确?应如何处理??
1.电源线温度过高的问题是由设计单位的设计失误造成的。 设计单位在设计中没有正确地计算电源线的线径,致使电源线在正常使用时发热,从而导致此问题的发生。在施工过程中,施工单位已发现此问题,在向建设单位提出变更要求以后,建设单位不予支持,不给施工单位增加费用也是导致此问题的一个重要原因,对此应承担责任。监理单位没有及时发现问题,因此也应承担相应的责任。施工单位按照设计施工,符合合同要求,并且将设计中存在的问题及时通知了建设单位,只是由于费用未得到补偿而无法进行变更,所以不应对此承担责任。
2.施工单位缆线交叉问题的防范措施主要有:布放线缆前应设计好缆线的截面;严格按施工操作规程和工程验收规范要求放缆;做好缆线的整理工作。
3.施工单位为了降低成本、节约费用,将机架的保护接地线与工作接地线混用,这违反了《工程建设标准强制性条文》的规定,是严格禁止的。部分走线架上的缆线有交叉现象、个别机架垂直度不符合要求、电源线端头漏铜较多等问题也都是施工单位存在的问题。
上述问题都是施工单位在工程管理中存在问题的具体体现。施工单位要避免工程中存在的问题,应在工程管理中克服施工前策划不到位、没有完善的质量保证措施的问题;承担施工任务的人员应具备相关知识,应能胜任其工作;项目经理部应避免相关人员缺乏质量意识、缺乏责任感以及违规作业等问题的发生;项目经理部应给作业人员提供适宜的作业指导文件;施工现场应避免监视和测量设备管理不善或失准等问题的发生;现场资料管理人员应按照工程设计要求对设备及材料进行进货检验;在施工过程中应严格检查施工人员的作业质量,以确保工程质量;项目经理部应给作业人员提供适宜的作业环境,以避免环境问题影响到工程质量。
4.从现场监理人员的表现来看,监理单位派到现场的监理人员不懂监理要求,或不熟悉相关规范、技术要求和工程验收标准。也就是说监理单位派到现场的监理人员不能胜任现场的监理工作。
5.建设单位在工程验收时将发现的问题交由其他施工单位处理的做法是不符合要求的。
对于在工程初步验收中发现的质量隐患,有条件的应由责任单位随时处理,不能随时处理时应作为遗留问题在日后限期处理。初验时发现的质量隐患应由责任单位采取纠正措施后,重新按照验收规范中的有关规定检查验收。
6.设备在试运行阶段,维护人员发现接地汇集线上的部分电源线温度过高,建设单位请现场的其他施工单位及时更换,这样做是符合要求的。但事故的处理结果未上报是不允许的。建设单位必须在事故发生后的24h内以最快的方式,将事故向上级主管部门及相应的通信工程质量监督机构报告,并要立即按照管理权限组织事故调查;查明事故发生的原因、过程、财产损失情况和对后续工程的影响;组织专家进行技术鉴定;查明事故的责任单位和责任人应负的责任;提出工程处理和采取措施的建议;提交事故调查报告。
