常用混凝土外加剂的种类中,( )可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率,多用于冬期施工或紧急抢修工程。
2023、2022教材P44
(2)早强剂可加速混凝土硬化和早期强度发展,缩短养护周期,加快施工进度,提高模板周转率,多用于冬期施工或紧急抢修工程。
关于细骨料“颗粒级配”和“粗细程度”性能指标的说法,正确的是( )。
2021/2020版教材P42
砂的颗粒级配是指砂中大小不同的颗粒相互搭配的比例情况,大小颗粒搭配得好时砂粒之间的空隙最少。砂的粗细程度是指不同粒径的砂粒混合在一起后总体的粗细程度,通常有粗砂、中砂与细砂之分。在相同质量条件下,细砂的总表面积较大,而粗砂的总表面积较小。
非承重墙设计和施工中,轻型砌块墙在高度3m处应设置钢筋混凝土圈梁,交接和转角处应设置钢筋混凝土构造柱,并沿高度方向每()mm加不少于两根直径6mm、长度不小于1000mm钢筋。
非承重墙的要求:保温隔热、隔声、防火、防水、防潮等。轻钢龙骨轻质板墙隔撞击声时,应在轻钢龙骨与主体结构的连接之间加弹性阻尼材料;轻质材料墙体隔空气声较差,作为分户墙和外墙时厚度应不小于200mm;轻型砌块墙在高度3m处应设置钢筋混凝土圈梁,交接和转角处应设置钢筋混凝土构造柱,并沿高度方向每500mm加不少于两根直径6mm、长度不小于1000mm钢筋。
某建筑物,地上二层作为临时仓库,房间内按统一高度堆满水泥。按荷载作用面大小分类,该建筑物二层楼面上分布的荷载是()。
均布面荷载是指建筑物楼面上均布荷载,如铺设的木地板、地砖、花岗石、大理石面层等重量引起的荷载。房间内按统一高度堆满水泥,楼面各部分均受到同样荷载,即属于均布面荷载。
厚大体积的混凝土不宜使用( )
涂饰工程冬期施工室内温度不宜低于(),相对湿度在()以下。
冬期施工室内温度不宜低于5℃,相对湿度在85%以下,并在采暖条件下进行,室温保持均衡,不得突然变化。
下列质量问题常见成因中,属于管理事故成因的是( )。
本题考核的是管理事故的主要内容。管理事故主要包括:(1)分部分项工程施工安排顺序不当,造成质量问题和严重经济损失。(2)施工人员不熟悉图纸,盲目施工,致使构件或预埋件定位错误。(3)在施工过程中未严格按施工组织设计、方案和工序、工艺标准要求进行施工,造成经济损失。(4)对进场的材料、成品、半成品不按规定检查验收、存放、复试等,造成经济损失。(5)未尽到总包责任,导致现场出现管理混乱,进而造成一定的经济损失。
对建筑物进行抗震设防的设计时,根据以往的地震灾害的经验和科学研究成果首先进行()以提高建筑物总体上的抗震能力。
在强烈地震作用下,建筑物的破坏机理和过程是十分复杂的。对一个建筑物要进行精确的抗震计算也是非常困难的。因此,在对建筑物进行抗震设防的设计时,根据以往地震灾害的经验和科学研究的成果首先进行"概念设计"。概念设计可以使我们提高建筑物总体上的抗震能力。数值设计是对地震作用效应进行定量计算,而概念设计是根据地震灾害和工程经验所形成的基本设计原则和设计思想,进行建筑和结构总体布置并确定细部构造的过程。
永久性普通螺栓紧固质量,可采用( )检查。
永久性普通螺栓紧固质量,可采用锤击法检查,即用0.3kg小锤,一手扶螺栓头(或螺母),另一手用锤敲,要求螺栓头(螺母)不偏移、不颤动、不松动,锤声比较干脆;否则,说明螺栓紧固质量不好,需重新紧固施工。
某工程搭设高度30m的双排脚手架,架体与结构连接的做法正确的是( )。
对高度24m及以下的单、双排脚手架,宜采用刚性连墙件与建筑物可靠连接,亦可采用钢筋与顶撑配合使用的附墙连接方式。严禁使用只有钢筋的柔性连墙件。对高度24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接。
下列()的极限状态属于正常使用的极限状态。
建筑结构除了要保证安全外,还应满足适用性的要求,在设计中称为正常使用的极限状态。这种极限状态相应于结构或构件达到正常使用或耐久性的某项规定的限值,它包括:①构件在正常使用条件下产生过度变形,导致影响正常使用或建筑外观;②构件过早产生裂缝或裂缝发展过宽;黑钻押题,, www.jinkaodian.co③在动力荷载作用下结构或构件产生过大的振幅等。超过这种极限状态会使结构不能正常工作,影响结构的耐久性。
下列不属于影响混凝土拌合物和易性的因素是()。
影响混凝土拌合物和易性的主要因素包括单位体积用水量、砂率、组成材料的性质、时间和温度等。单位体积用水量决定水泥浆的数量和稠度,它是影响混凝土和易性的最主要因素。砂率是指混凝土中砂的质量占砂、石总质量的百分率。组成材料的性质包括水泥的需水量和泌水性、骨料的特性、外加剂和掺合料的特性等几方面。
下列关于混凝土基础钢筋工程的说法,正确的是()。
独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。受力钢筋的接头宜设置在受力较小处。同一根纵向受力钢筋上不宜设置两个或两个以上接头。若采用绑扎搭接接头,则相邻纵向受力钢筋的绑扎接头宜相互错开。钢筋绑扎接头连接区段的长度为1.3倍搭接长度。
某现浇混凝土檐廊,挑出长度为1.5m,设计混凝土强度等级C30,拆模时混凝土强度最低限值是( )。
厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度应为()mm。
在厨房、卫生间、浴室等处采用轻骨料混凝土小型空心砌块、蒸压加气混凝土砌块砌筑墙体时,墙底部宜现浇混凝土坎台,其高度应为150mm。
扭剪型高强度螺栓连接副由( )组成。
高强度大六角头螺栓连接副由一个螺栓、一个螺母和两个垫圈组成,扭剪型高强度螺栓连接副由一个螺栓、一个螺母和一个垫圈组成。
关于屋面防水基本要求的说法,正确的是( )。
本题考查的是屋面防水基本要求。屋面防水应以防为主,以排为辅。混凝土结构层宜采用结构找坡,坡度不应小于3%。找平层设置的分格缝可兼作排汽道,排汽道的宽度宜为40mm。
关于机械固定法铺贴卷材的施工技术,下列说法错误的是()
机械固定法铺贴卷材应符合下列规定:
(1)卷材应采用专用固定件与结构层机械连接牢固;
(2)固定件应设置在卷材搭接缝内,外露固定件应用卷材封严。
(3)卷材防水层周边800mm范围内应满粘,卷材收头应采用金属压条钉压固定和密封处理。
下列施工过程中温度控制不正确的是( )
铺贴卷材严禁在雨天、雪天、五级及以上大风中施工;冷粘法、自粘法施工的环境气温不宜低于5℃,热熔法、焊接法施工的环境气温不宜低于-10℃。
建筑工程绿色施工的实施主体是( )
施工单位是建筑工程绿色施工的实施主体,应组织绿色施工的全面实施。
砖砌体“三一”砌筑法的具体含义是指( )。
模板的拆除顺序一般为( )。
2021版教材P106 / 2020版教材P105
(2) 模板的拆除顺序:一般按后支先拆、先支后拆,先拆除非承重部分后拆除承重部分的拆模顺序进行。答案选BC。
在砌体房屋结构中,设置( )属于墙体的构造措施。
引起水泥体积安定性不良的原因有()。
本题考查的是常用水泥的技术要求。水泥的体积安定性是指水泥在凝结硬化过程中,体积变化的均匀性.如果水泥硬化后产生不均匀的体积变化,即所谓体积安定性不良,就会使混凝土构件产生膨胀性裂缝,降低建筑工程质量,甚至引起严重事故。因此,施工中必须使用安定性合格的水泥。引起水泥体积安定性不良的原因有:水泥熟料矿物组成中游离氧化钙或氧化镁过多,或者水泥粉磨时石膏掺量过多。水泥熟料中所含的游离氧化钙或氧化镁都是过烧的,熟化很慢,在水泥已经硬化后还在慢慢水化,并产生体积膨胀,引起不均匀的体积变化,导致水泥石开裂。石膏掺量过多时,水泥硬化后过量的石膏还会继续与已固化的水化铝酸钙作用,生成高硫型水化硫铝酸钙(俗称钙矾石),体积约增大1.5 倍,引起水泥石开裂
着色玻璃是一种节能装饰型玻璃,其特性有()。
着色玻璃是一种既能显著地吸收阳光中热作用较强的近红外线,又能保持良好透明度的节能装饰性玻璃。着色玻璃通常都带有一定的颜色,所以也称为着色吸热玻璃。其特性有:①有效吸收太阳的辐射热,产生“冷室效应”,可达到蔽热节能的效果。②吸收较多的可见光,使透过的阳光变得柔和,避免眩光并改善室内色泽。③能较强地吸收太阳的紫外线,有效地防止紫外线对室内物品颜色和品质造成影响。④具有一定的透明度,能清晰地观察室外景物。⑤色泽鲜丽,经久不变,能增加建筑物的外形美观。
下列选项中,脚手架应进行检查与验收的有( )
脚手架在下列阶段应进行检查与验收
(1)脚手架基础完工后,架体搭设前;
(2)每搭设完6-8m高度后;
(3)作业层上施加荷载前;
(4)达到设计高度后或遇有六级及以上风或大雨后,冻结地区解冻后;
(5)停用超过一个月。
(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
钢化玻璃的特点包括( )。
混凝土的耐久性包括( )等指标。
混凝土的耐久性是指混凝土抵抗环境介质作用并长期保持其良好的使用性能和外观完整性的能力。它是一个综合性概念,包括抗渗、抗冻、抗侵蚀、碳化、碱骨料反应及混凝土中的钢筋锈蚀等性能,这些性能均决定着混凝土经久耐用的程度,故称为耐久性。
屋面防水基本要求,正确的有( )
混凝土结构层宜采用结构找坡,坡度不应小于3%;当采用材料找坡时,宜采用质量轻、吸水率低和有一定强度的材料,坡度宜为2%。檐沟、天沟纵向找坡不应小于1%。找坡应按屋面排水方向和设计坡度要求进行,找坡层最薄处厚度不宜小于20mm。
施工现场重点部位的防火要求,做法正确的有( )
易燃材料露天仓库四周内,应有宽度不小于6m的平坦空地作为消防通道,通道上禁止堆放障碍物。有明火的生产辅助区和生活用房与易燃材料之间,至少应保持30m的防火间距。
(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
某新建综合楼工程,现浇钢筋混凝土框架结构。地下1层,地上10层,建筑檐口高度45m,某建筑工程公司中标后成立项目部进场组织施工。
在施工过程中,发生了下列事件:
事件1:根据施工组织设计的安排,施工高峰期现场同时使用机械设备达到8台,项目土建施工员仅编制了安全用电和电气防火措施报送给项目监理工程师。监理工程师认为存在多处不妥,要求整改。
事件2:施工过程中,项目部要求安全员对现场固定式塔吊的安全装置进行全面检查,但安全员仅对塔吊的力矩限制器、爬梯护圈、小车断绳保护装置、小车断轴保护装置进行了安全检查。
事件3:施工到一半时,发生了一起安全事故,有关单位对发生的伤亡事故按照“四不放过”的原则进行相关调查处理。
事件4:公司按照《建筑施工安全检查标准》JGJ 59对现场进行检查评分,汇总表总得分为85分,但施工机具分项检查评分表得零分。
【问题】
1.事件1中,存在哪些不妥之处?并分别说明理由。
2.事件2中,项目安全员还应对塔吊的哪些安全装置进行检查(至少列出四项)?
3.事件3中,事故处理“四不放过”处理原则的具体内容是什么?
4.事件4中,按照《建筑施工安全检查标准》JGJ 59,确定该次安全检查评定等级,并说明理由。
1.事件1中存在的不妥之处:
(1)不妥之处一:施工高峰期现场同时使用机械设备达到8台,仅编制了安全用电和电气防火措施。
理由:施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计;否则应制定安全用电和电气防火措施。
(2)不妥之处二:由项目土建施工员编制安全用电及电气防火措施。
理由:临时用电组织设计及变更应由电气工程技术人员编制。
(3)不妥之处三:报送给项目监理工程师。
理由:临时用电组织设计经相关部门审核及具有法人资格企业的技术负责人批准,现场监理签认后实施。
2.事件2中,项目安全员还应对塔吊的下列安全装置进行检查:动臂变幅限制器、行走限位器、力矩限制器、吊钩高度限制器以及各种行程限位开关。
3.“四不放过”处理原则:
1)事故原因未查清不放过
2)责任人员未处理不放过
3)有关人员未受到教育不放过
4)整改措施未落实不放过
4.事件4中,该次安全检查评定等级为不合格。
理由:安全检查评定等级不合格的条件有:汇总表得分值不足70分;有一分项检查评分表得零分。该次安全检查汇总表总得分为85分,但施工机具分项检查评分表得零分。故判定为不合格。
某项目的钢筋混凝土工程施工网络计划图如下图所示。
其中:工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混凝土工程。箭线之下是持续时间(周),箭线之上是预算费用,并列入了下表中。计划工期为12周。工程进行到第9周末时,工作D完成了2周,工作E完成了1周,工作F已经完成,工作H尚未开始。
问题:
?1.请绘制本案例的实际进度前锋线。
?2.第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少?
?3.如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响。
?

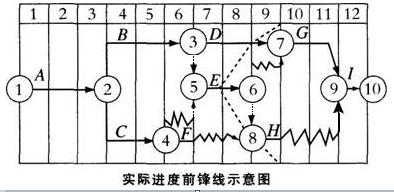

1.根据第9周末的进度检查情况,绘制的实际进度前锋线如下图所示。
2.(1)根据第9周末检查结果和表中所列数字,
已完成工程预算造价是=A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75(万元);
到第9周应完成的预算造价可从上图中分析,应完成A、B、D、E、C、F、H,故:12+10+12+22+25+9+8=98(万元)。
(2)根据挣值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23(万元),即进度延误23万元。
3.从图中可以看出,工作D、E、H均未完成计划。
工作D延误1周,这1周是在关键线路上,总时差为0,故将使项目总工期延长1周。
工作E不在关键线路上,它延误了2周,但该工作有1周总时差,故也会导致总工期拖延1周。
工作H延误一周,但是它有2周总时差,对工期没有影响。工作D、E是平行工作,工期总的拖延时间是1周。
某建筑装饰装修工程,业主与承包商签订的施工合同协议条款约定如下:
(1)工程概况:该工程为现浇混凝土框架结构,共18层,建筑面积110000m2,平面呈“L”形,在平面变形处设有一道变形缝,结构工程于2015年6月28日已验收合格。
(2)施工范围:首层到18层的公共部分,包括各层走道、卫生间、首层大堂等的建筑装饰装修工程。建筑装饰装修工程面积13000m2。
(3)质量等级:合格。
(4)工期:2015年7月6日开工,2015年12月28日竣工。
开工前,项目经理主持编制施工组织设计时,拟定的施工方案以变形缝为界,分两个施工段施工,并制定了详细的施工质量检验计划,明确了分部(子分部)工程、分项工程的检查点。其中,第三层门窗工程的检查点为2015年9月16日。2015年12月28日工程如期竣工。
【问题】
1.按照《建筑工程施工质量验收统一标准》(GB50300-2013),建筑装饰装修工程的分项工程应如何划分检验批?
2.如何判定门窗工程检验批是否合格?
3.本建筑装饰装修工程中,门窗工程的安全和功能检测项目有哪些?分项工程质量验收合格的规定有哪些?
4.该工程验收时,应以什么作为验收单元?工程竣工文件一般包括哪几类?
5.通常建筑装饰装修工程的子分部工程可分为哪几类?
1.建筑装饰装修工程的分项工程的检验批可根据施工及质量控制和验收需要按楼层、施工段、变形缝等进行划分。
2.判断门窗工程检验批验收合格的条件:
(1)对于质量控制资料:具有完整的施工操作依据、质量检查记录。
(2)对于主控项目:抽查样本均应符合《建筑装饰装修工程质量验收标准》(GB50210-2018)主控项目的规定。
(3)对于一般项目:抽查样本的80%以上应符合一般项目的规定。其余样本不存在影响使用功能或明显影响装饰效果的缺陷.其中有允许偏差的检验项目,其最大偏差不得超过规范规定允许偏差的1.5倍。
3.(1)门窗工程安全和功能检测项目有:建筑外窗的气密性能、水密性能和抗风压性能。
(2)分项工程质量验收合格的规定有:各检验批部位、区段的质量均应达到《建筑装饰装修工程质量验收标准》GB 50210-2018的规定。
4.验收时,该工程应作为单位工程验收。工程竣工文件可分为竣工验收文件、竣工决算文件、竣工交档文件、竣工总结文件4类。
5.通常建筑装饰装修工程的子分部工程可分为建筑地面、抹灰、外墙防水、门窗、吊顶、轻质隔墙、饰面板、饰面砖、幕墙、涂饰、裱糊与软包、细部。
某高校新建新校区,包括办公楼、教学楼、科研中心、后勤服务楼,学生宿舍等多个单体建筑,由某建筑工程公司进行该群体工程的施工建设。其中,科研中心工程为现浇钢筋混凝土框架结构。地上十层,地下二层。
在施工过程中,发生了下列事件:
事件一:施工单位进场后,针对工程进度计划的不同编制对象,施工单位分别编制了各种施工进度计划,上报监理机构审批后作为参建各方进度控制的依据。
事件二:主体结构施工至六层时,工程所在地发生了持续2h的暴雨,并伴有短时6~7级大风。风雨结束后,施工项目负责人组织有关人员对现场脚手架再次进行检查验收,排除隐患后恢复了施工生产。
事件三:主体结构验收后,项目监理机构批准的施工进度计划如图所示(时间单位:周)。各工作均按匀速施工。
施工到第4周末时进行进度检查:A工作已经完成。B工作施工时,遇到罕见特大暴雨,造成施工单位的施工机械损坏,损失1万元,实际只完成估算工程量的25%。C工作为检验检测配合工作,只完成了估算工程量的20%。施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置。
问题
1.事件一中,按照编制对象不同,本工程应编制哪些施工进度计划?
2.事件二中,是否应对脚手架进行检查验收?说明理由。还有哪些阶段应对脚手架进行检查验收。
3.根据第4周末的检查结果,绘制实际进度前锋线,逐项分析B、C、D三项工作的实际进度及其对工期的影响,并说明理由。
4.若施工单位在第4周末就B、C、D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?
5.施工单位是否可以就事件B、D提出费用索赔?为什么?
1.施工进度计划按编制对象的不同可分为:施工总进度计划、单位工程进度计划、分阶段(或专项工程)工程进度计划、分部分项工程进度计划四种。
2.(1)风雨结束后应该对脚手架再次进行检查验收。
理由:遇有六级及以上风或大雨后应对脚手架进行检查验收。
(2)需对脚手架检查和验收的情况还有:1)基础完工后,架体搭设前。2)每搭设完6~8m高度后。3)作业层上施加荷载前;4)达到设计高度后,冻结地区解冻后。5)停用超过一个月。
3.(1)实际进度前锋线如下:
(2)工作B拖后1周,因工作B总时差为1周,所以不影响总工期。
工作C拖后1周,因工作C总时差为3周,所以不影响总工期。
工作D拖后2周,因工作D在关键线路上,总时差为0,所以影响总工期2周。
4.项目监理机构应批准工程延期2周。
理由:施工中发现地下文物造成D工作拖延,属于建设单位应承担的风险。
5.事件B不能索赔费用。
理由:罕见特大暴雨属于不可抗力,施工单位施工机械损坏由施工单位自己承担。
事件D可以索赔费用。
理由:施工中发现地下文物属于建设单位应承担的风险,施工单位可以就设备闲置向建设单位索赔费用。
某新建教学楼工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同约定总造价14250万元,预付备料款2800万元,每月底按月支付施工进度款。
在招标和施工过程中,发生了如下事件:
事件一:政府为了控制建安成本,指定了专门的招标代理机构。招标代理机构在招标文件发售后的第二天,发现甲施工单位在一个月前发生过重大质量事故,于是取消了甲施工单位的投标资格。
事件二:合同约定主要材料按占总造价比重55%计,预付备料款在起扣点之后的五次月度支付中等额扣回。
事件三:基坑施工时正值雨季,连续降雨致停工6天,造成人员窝工损失2.2万元。一周后出现了罕见特大暴雨,造成停工2天,施工机械设备损坏1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。
事件四:工程验收前,相关单位对一间240m2的公共教室选取4个检测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下表所示。
问题:
?1.事件一中,政府做法是否妥当?说明理由。招标代理机构的做法是否妥当?说明理由。
?2.事件二中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后2位)
?3.事件三中,分别判断四项索赔是否成立,并写出相应的理由。
?4.事件四中,该房间检测点的选取数量是否合理?说明理由。该房间两个主要指标的报告检测值为多少?分别判断该两项检测指标是否合格?
1.(1)政府指定招标代理机构的做法不妥当。
理由:任何单位和个人不得以任何方式为招标人指定招标代理机构。
(2)招标代理机构的做法妥当。
理由:《招标投标法实施条例》对投标人必须具备的条件做出了规定,其中之一是投标人投标当年内没有发生重大质量和特大安全事故,而甲施工单位在一个月前发生过重大质量事故,属于投标当年发生的重大事故,因此可以取消甲施工单位的投标资格。
2.预付备料款的起扣点=承包工程价款总额-(预付备料款/主要材料所占比重)=14250-2800/55%=9159.09(万元)。
3.(1)连续降雨致停工6天,造成人员窝工损失2.2万元,工期和费用索赔不成立。
理由:施工正值雨季,是作为一个有经验的承包商应该能够合理预测到风险,费用已包含在合同价款中,故由承包商承担。
(2)罕见特大暴雨,造成停工2天,施工机械设备损坏1.4万元,工期索赔成立,费用索赔不成立。
理由:罕见特大暴雨属于不可抗力,工期可以顺延,费用由承包商承担。
4.(1)房间检测点的选取数量合理。
理由:房间使用面积≥100m2、<500m2,应不少于3个检测点数,本工程选取4个检测点合理。
(2)两个主要指标的报告检测值:
①甲醛的报告检测值=(0.08+0.06+0.05+0.05)÷4=0.06(mg/m3)。
②氨的报告检测值=(0.20+0.15+0.15+0.14)÷4=0.16(mg/m3)。
(3)学校教室属于Ⅰ类民用建筑工程,甲醛浓度=0.06mg/m3<0.08mg/m3;氨浓度=0.16mg/m3<0.2mg/m3,所以这两项检测指标均合格。
