根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013屋面及防水工程量计算,正确的说法是( )。
选项A错误,正确的是瓦屋面、型材屋面,按设计图示尺寸以斜面积计算。
选项B正确,屋面刚性防水,按设计图示尺寸以面积计算,不扣除房上烟囱、风帽底座、风道等所占的面积。
选项C错误,正确的说法是地面砂浆防水按设计图示尺寸以面积计算。
选项D错误,正确的是天沟(檐沟)工程量按设计图示尺寸以体积计算。
截(凿)桩头按设计桩截面乘以桩头长度以体积计算,单位:m3;或按设计图示( )计算。
2021教材P370
截(凿)桩头按设计桩截面乘以桩头长度以体积计算,单位:m3;或按设计图示数量计算,单位:根。
根据《房屋建筑与装饰工程工程量计算规范》GB?50854—2013,某墙基础采用有梁式带形混凝土垫层,垫层宽1300mm,墙中心线为50m,墙厚240mm,挖土深度为1.6m,则该基础土方工程量为( )m3。
根据《房屋建筑与装饰工程工程量计算规范》GB 50854—2013,挖沟槽土方及挖基坑土方的计算规则是按设计图示尺寸以基础垫层底面积乘以挖土深度计算.单位:m3。
即1.3*1.6*50=104m3。
基坑与边坡支护中,钢支撑按设计图示尺寸以( )计算。
2021教材P368
钢支撑按图示尺寸以质量计算,单位t。
施工过程中对隐蔽工程质量检查验收影响工人操作的时间,属于预算定额人工消耗量指标组成中的( )。
人工幅度差用工指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工,其内容如下:①各种专业工种之间的工序搭接及土建工程与安装工程的交叉、配合中不可避免的停歇时间;②施工机械在场内单位工程之间变换位置及在施工过程中移动临时水电线路引起的临时停水、停电所发生的不可避免的间歇时间;③施工过程中水电维修用工;④隐蔽工程验收等工程质量检查影响的操作时间;⑤现场内单位工程之间操作地点转移影响的操作时间;⑥施工过程中工种之间交叉作业造成的不可避免的剔凿、修复、清理等用工;⑦施工过程中不可避免的直接少量零星用工。
根据《建设工程工程量清单计价规范》(GB 50500—2013),签约合同中的暂估材料在确定单价以后,其相应项目综合单价的处理方式是( )。
暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费或利润等其他费的变动。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),钻孔压浆桩的工程量应为( )。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),钻孔压浆桩以“m”计量时,按设计图示尺寸以桩长计算;以“根”计量时,按设计图示数量计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),钢木屋架工程应( )。
木屋架包括木屋架和钢木屋架。屋架的跨度以上、下弦中心线两交点之间的距离计算。带气楼的屋架和马尾、折角以及正交部分的半屋架,按相关屋架项目编码列项。以榀计量,按标准图设计的应注明标准图代号,按非标准图设计的项目特征需要描述木屋架的跨度、材料品种及规格、刨光要求、拉杆及夹板种类、防护材料种类。屋架的具体计量为:①木屋架工程量以榀计量时,按设计图示数量计算;以立方米计量时,按设计图示的规格尺寸以体积计算。②钢木屋架工程量以榀计量,按设计图示数量计算。
需要编制单位工程施工组织设计的工程项目是( )。
施工组织设计按编制对象和范围不同可划分为三类:施工组织总设计、单位工程施工组织设计和分部分项工程施工组织设计。单位工程施工组织设计是以单位工程为编制对象,用来指导其施工全过程各项活动的技术、经济的局部性、指导性文件。故选D项。
大跨径桁式组合拱桥上部结构,通常采用的安装方法是( )。
整体型上承式拱桥包括桁架拱桥、刚架桥。对普通中小跨径桁架拱桥可采用支架安装、无支架吊装、转体和悬臂安装等;对于大跨径桁式组合拱桥,通常采用悬臂安装施工。
二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)
对隔热、隔声性能要求较高的建筑物宜选用( )。
中空玻璃具有光学性能良好、保温隔热、降低能耗、防结露、隔声性能好等优点。以6mm厚玻璃为原片,玻璃间隔(即空气层厚度)为9mm的普通中空玻璃,大体相当于100mm厚普通混凝土的保温效果,适用于寒冷地区和需要保温隔热、降低采暖能耗的建筑物。中空玻璃具有良好的隔声性能,一般可使噪声下降30~40dB。中空玻璃主要用于保温隔热、隔声等功能要求较高的建筑物,如宾馆、住宅、医院、商场、写字楼等,也广泛用于车船等交通工具。内置遮阳中空玻璃制品是一种新型中空玻璃制品,这种制品在中空玻璃内安装遮阳装置,可控遮阳装置的功能动作在中空玻璃外面操作,大大提高了普通中空玻璃隔热、保温、隔声等性能,并增加了性能的可调控性。
拌制外墙保温砂浆多用( )。
玻化微珠是一种酸性玻璃质溶岩矿物质(松脂岩矿砂),内部多孔、表面玻化封闭,呈球状体细径颗粒。玻化微珠吸水率低,易分散,可提高砂浆流动性,还具有防火、吸音隔热等性能,是一种具有高性能的无机轻质绝热材料,广泛应用于外墙内外保温砂浆、装饰板、保温板的轻质骨料。
下列不属于SBS改性沥青防水卷材的特点是( )。
SBS改性沥青防水卷材广泛适用于各类建筑防水、防潮工程,尤其适用于寒冷地区和结构变形频繁的建筑物防水,并可采用热熔法施工。
关于垂直运输,按照()分别列项。
垂直运输指施工工程在合理工期内所需垂直运输机械。同一建筑物有不同檐高时,按建筑物的不同檐高做纵向分割,分别计算建筑面积,以不同檐高分别编码列项。
室外装饰较少使用大理石板材的主要原因在于大理石( )。
大理石质地较密实、抗压强度较高、吸水率低、质地较软,属中硬石材。天然大理石易加工,开光性好,常被制成抛光板材,其色调丰富、材质细腻、极富装饰性。大理石板材具有吸水率小、耐磨性好以及耐久等优点,但其抗风化性能较差。因为大理石主要化学成分为碳酸钙,易被侵蚀,使表面失去光泽,变得粗糙而降低装饰及使用效果。但因其抗风化性能较差,故除个别品种(含石英为主的砂岩及石曲岩)外,一般不宜用作室外装饰。
钢筋工程包括( )。
2021教材P385
钢筋工程包括现浇构件钢筋、预制构件钢筋、钢筋网片、钢筋笼、先张法预应力钢筋、后张法预应力钢筋、预应力钢丝、预应力钢绞线、支撑钢筋(铁马)、声测管。
空腹钢柱类型包括( )。
下列选项属于流动资产的有( )。
流动资产是指可以在一年内或者超过一年的一个营业周期内变现或者运用的资产,包括现金及各种存款以及其他货币资金、短期投资、存货、应收及预付款项以及其他流动资产等。
确定预算定额人工工日消耗量过程中,应计入其他用工的有( )。
预算定额中人工工日消耗量是指在正常施工条件下,生产单位合格产品所必需消耗的人工工日数量,是由分项工程所综合的各个工序劳动定额包括的基本用工、其他用工两部分组成的。基本用工是完成一定计量单位的分项工程或结构构件的各项工作过程的施工任务所必需消耗的技术工种用工,包括完成定额计量单位的主要用工以及按劳动定额规定应增(减)计算的用工量。其他用工是辅助基本用工消耗的工日,包括超运距用工、辅助用工和人工幅度差用工。
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013规定,关于现浇混凝土构件工程量计算正确的为( )。
本题考查的是混凝土及钢筋混凝土工程。选项A错误,电缆沟、地沟,按设计图示以中心线长度计算;选项c错误,扶手、压顶,以“米”计量,按设计图示的中心线延长米计算;或者以“立方米”计量,按设计图示尺寸以体积计算。
某写字楼标准层电梯厅共20套,施工企业中标的“分部分项工程和单价措施项目清单与计价表”见表4-60,现根据图4-13“标准层电梯厅楼地面铺装尺寸图”、图4-14“标准层电梯厅吊顶布置尺寸图”所示的电梯厅土建装修竣工图及相关技术参数,按下列问题要求,编制电梯厅的竣工结算。
表4-60 分部分项工程和单价措施项目清单与计价表
图4-13 标准层电梯厅楼地面铺装尺寸图
图4-14 标准层电梯厅吊顶布置尺寸图 说明:
(1)本写字楼标准层电梯厅共20套。
(2)墙面干挂石材高度为3000mm,其石材面层外皮距结构面尺寸为100mm。
(3)强弱电竖井门为钢骨架石材装饰门(主材同墙体),其门口不设过门石。
(4)电梯厅墙面装饰做法延展到走廊600mm。
表4-61 装修做法表
【问题】
1.根据工程竣工图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在表4-62“工程量计算表”中,列式计算该20套电梯厅楼地面、墙面(装饰高度3000mm)、天棚、门和门套等土建装饰分部分项工程的结算工程量(竖井装饰门内的其他项目不考虑)。
表4-62 工程量计算表
2.根据问题1的计算结果及合同文件中“分部分项工程和单价措施项目清单与计价表”的相关内容,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表4-63“分部分项工程和单价措施项目清单与计价表”中编制该土建装饰工程结算。
表4-63 分部分项工程和单价措施项目清单与计价表
3.按该分部分项工程竣工结算金额1600000.00元,单价措施项目清单结算金额为18000.00元取定。安全文明施工费按分部分项工程结算金额的3.5%计取,其他项目费为零,人工费占分部分项工程及措施项目费的13%,规费按人工费的21%计取,营业税及附加按11%计取。按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,列式计算安全文明施工费、措施项目费、规费、营业税金及附加费,并在表4-64“单位工程竣工结算汇总表”中编制该土建装饰工程结算。(计算结果保留两位小数)
表4-64 单位工程竣工结算汇总表
1.答案:工程量计算表见表4-65。

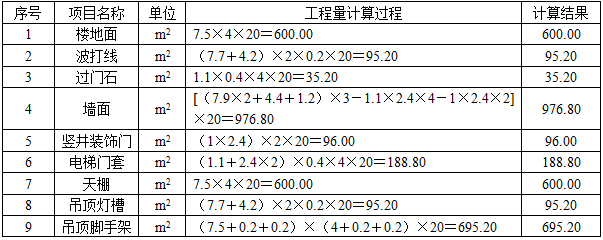

表4-65 工程量计算表
2.答案:分部分项工程和单价措施项目清单与计价表见表4-66。

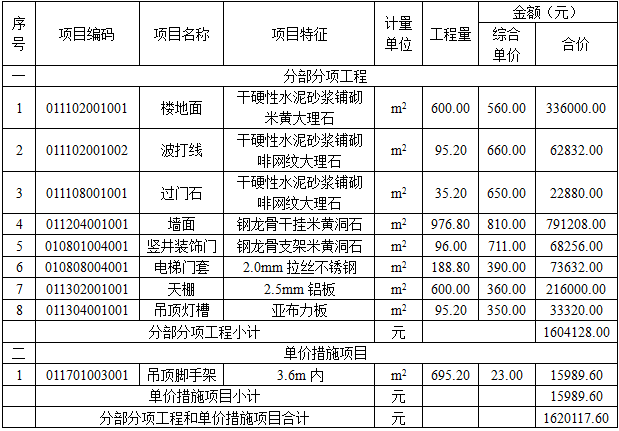

表4-66 分部分项工程和单价措施项目清单与计价表]
3.答案:(1)安全文明施工费=分部分项工程竣工结算金额×费率=1600000×3.5%=56000.00(元)。
(2)措施项目费=单价措施费+安全文明施工费=56000.00+18000.00=74000.00(元)。
(3)规费=(分部分项工程费+措施项目费)×人工费所占比例×费率=(1600000+74000)×13%×21%=45700.20(元)。
(4)增值税计算公式为:增值税=税前造价×11%。税前造价为人工费、材料费、施工机具使用费、企业管理费、利润和规费之和,各费用项目均以不包含增值税可抵扣进项税额的价格计算。
本题中,增值税=(分部分项工程费+规费)×11%=(1600000+45700.20)×11%≈181027.02(元)。
(5)单位工程竣工结算汇总表见表4-67。

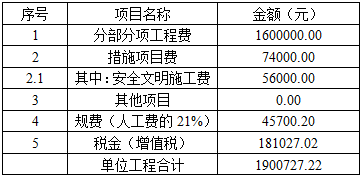

表4-67 单位工程竣工结算汇总表
【说明】由于建筑业营改增政策,现已不征收营业税,改征增值税。
某城市生活垃圾焚烧发电厂钢筋混凝土多管式(钢内筒)80m高烟囱基础,如图4-1“钢内筒烟囱基础平面布置图”、图4-2“旋挖钻孔灌注桩基础图”所示。已建成类似工程钢筋用量参考指标见表4-1“单位钢筋混凝土钢筋参考用量表”。
图4-1 钢内筒烟囱基础平面布置图
图4-2 旋挖钻孔灌注桩基础图
表4-1 单位钢筋混凝土钢筋参考用量表
【问题】
1.根据该多管式(钢内筒)烟囱基础施工图纸、技术参数及参考资料,及表4-2给定的信息,按《房屋建筑与装饰工程工程量计算规范》(GB 50584—2013)的计算规则,在表4-2“工程量计算表”中,列式计算该烟囱钢筋混凝土基础分部分项工程量(筏板上8块FB辅助侧板的斜面在混凝土浇捣时必须安装模板)。
表4-2 工程量计算表
2.根据问题1的计算结果,及表4-3中给定的信息,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表4-3“分部分项工程和单价措施项目清单与计价表”中,编制该烟囱钢筋混凝土基础分部分项工程和单价措施项目清单与计价表。
表4-3 分部分项工程和单价措施项目清单与计价表 ?
3.假定该整体烟囱分部分项工程费为2000000.00元;单价措施项目费为150000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的3.5%计取;其他项目考虑基础基坑开挖的土方、护坡、降水专业工程暂估价为110000.00元(另计5%总承包服务费);人工费占比分别为分部分项工程费的8%、措施项目费的15%;规费按人工费的21%计取,增值税税率按10%计取。按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,列式计算安全文明施工费、措施项目费、人工费、总承包服务费、规费、增值税,并在表4-4“单位工程最高投标限价汇总表”中编制该钢筋混凝土多管式(钢内筒)烟囱单位工程最高投标限价。

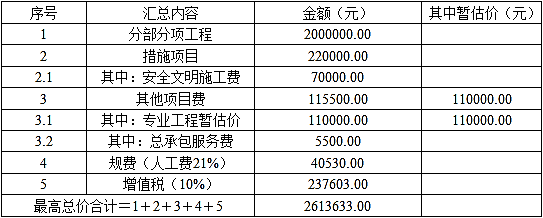

表4-4 单位工程量最高投标限价汇总表
1.根据该多管式(钢内筒)烟囱基础施工图纸、技术参数及参考资料,及表4-2给定的信息,按《房屋建筑与装饰工程工程量计算规范》(GB 50584—2013)的计算规则,在表4-2“工程量计算表”中,列式计算该烟囱钢筋混凝土基础分部分项工程量(筏板上8块FB辅助侧板的斜面在混凝土浇捣时必须安装模板)。
答案:根据该多管式(钢内筒)烟囱基础施工图纸、技术参数及参考资料,及表4-2给定的信息,该烟囱钢筋混凝土基础分部分项工程量结果见表4-2。

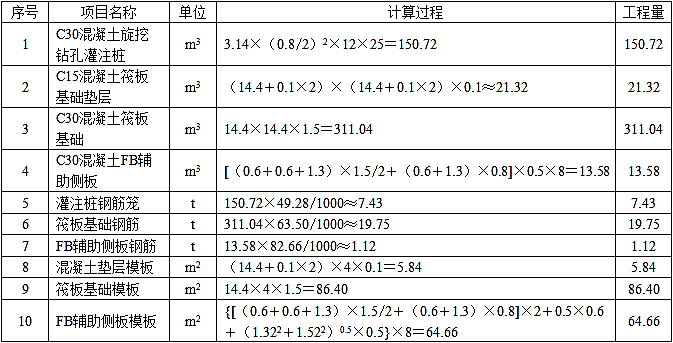

表4-2 工程量计算表
2.根据问题1的计算结果,及表4-3中给定的信息,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,在表4-3“分部分项工程和单价措施项目清单与计价表”中,编制该烟囱钢筋混凝土基础分部分项工程和单价措施项目清单与计价表。
答案:根据问题1的计算结果,及表4-3中给定的信息,分部分项工程和单价措施项目清单与计价表结果见表4-3。

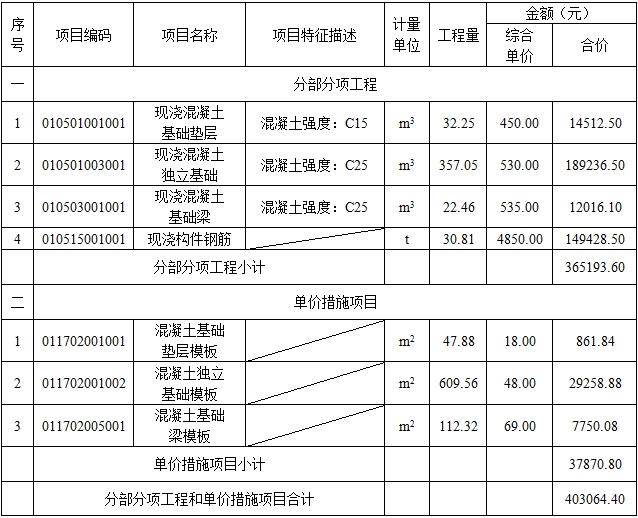

表4-3 分部分项工程和单价措施项目清单与计价表
3.假定该整体烟囱分部分项工程费为2000000.00元;单价措施项目费为150000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的3.5%计取;其他项目考虑基础基坑开挖的土方、护坡、降水专业工程暂估价为110000.00元(另计5%总承包服务费);人工费占比分别为分部分项工程费的8%、措施项目费的15%;规费按人工费的21%计取,增值税税率按10%计取。按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,列式计算安全文明施工费、措施项目费、人工费、总承包服务费、规费、增值税,并在表4-4“单位工程最高投标限价汇总表”中编制该钢筋混凝土多管式(钢内筒)烟囱单位工程最高投标限价。
(上述问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果均保留两位小数)
答案:安全文明施工费、措施项目费、人工费、总承包服务费、规费、增值税计算如下:
(1)安全文明施工费为:2000000.00×3.5%=70000.00(元);
措施项目费为:150000.00+70000.00=220000.00(元);
人工费为:2000000.00×8%+220000.00×15%=193000.00(元);
总承包服务费为:110000.00×5%=5500.00(元);
规费为:193000.00×21%=40530.00(元);
增值税为:(2000000.00+220000.00+110000.00+5500.00+40530.00)×10%=237603.00(元)。
(2)该钢筋混凝土多管式(钢内筒)烟囱单位工程最高限价结果见表4-4。
表4-4 单位工程最高投标限价汇总表
某热电厂煤仓燃煤架空运输坡道基础平面及相关技术参数,如图4-8“燃煤架空运输坡道基础平面图”和图4-9“基础详图”所示。
图4-8 燃煤架空运输坡道基础平面图
图4-9 基础详图
【问题】
1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在“工程量计算表”中列式计算现浇混凝土基础垫层、现浇混凝土独立基础(-0.3m以下部分)、现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量。根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m3,基础梁100kg/m3。(基础梁施工是在基础回填土回填至-1.00m时再进行基础梁施工)
2.根据问题1的计算结果及给定的项目编码、综合单价,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,编制“分部分项工程和单价措施项目清单与计价表”。
3.假如招标工程量清单中,“分部分项工程和单价措施项目清单与计价表”中单价措施项目中模板项目的清单不单独列项,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)中工作内容的要求,模板费应综合在相应分部分项项目中,根据“分部分项工程和单价措施项目清单与计价表”的计算结果,列式计算相应分部分项工程的综合单价。
4.根据问题1的计算结果,按定额规定混凝土损耗率1.5%,列式计算该架空运输坡道土建工程的基础部分总包方与商品混凝土供应方各强度等级混凝土的结算用量。
(计算结果保留2位小数)
1.根据工程图纸及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在“工程量计算表”中列式计算现浇混凝土基础垫层、现浇混凝土独立基础(-0.3m以下部分)、现浇混凝土基础梁、现浇构件钢筋、现浇混凝土模板五项分部分项工程的工程量。根据已有类似项目结算资料测算,各钢筋混凝土基础钢筋参考含量分别为:独立基础80kg/m3,基础梁100kg/m3。(基础梁施工是在基础回填土回填至-1.00m时再进行基础梁施工)
答案:工程量计算见表4-42。

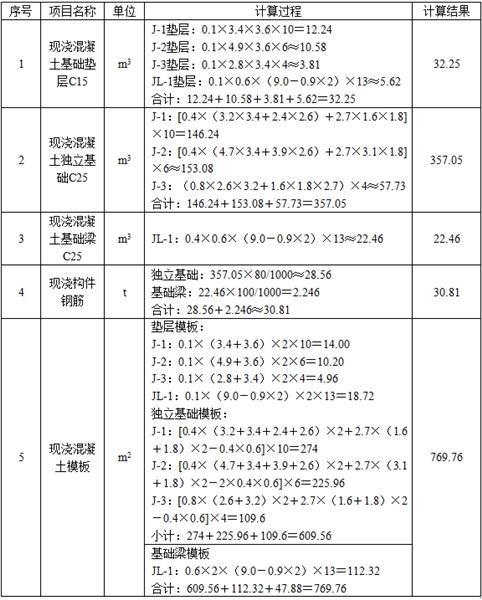

表4-42 工程量计算表
2.根据问题1的计算结果及给定的项目编码、综合单价,按《建设工程工程量清单计价规范》(GB 50500—2013)的要求,编制“分部分项工程和单价措施项目清单与计价表”。
答案:分部分项工程和单价措施项目清单与计价表见表4-43。
表4-43 分部分项工程和单价措施项目清单与计价表
3.假如招标工程量清单中,表4-43中单价措施项目中模板项目的清单不单独列项,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)中工作内容的要求,模板费应综合在相应分部分项项目中,根据表4-43的计算结果,列式计算相应分部分项工程的综合单价。
答案:各分部分项工程的综合单价计算如下:
①现浇混凝土基础垫层综合单价=(分部分项工程费+单价措施费)/清单工程量=(14512.5+861.84)/32.25≈476.72(元/m3);
②现浇混凝土独立基础综合单价=(分部分项工程费+单价措施费)/清单工程量=(189236.5+29258.88)/357.05≈611.95(元/m3);
③现浇混凝土基础梁综合单价=(分部分项工程费+单价措施费)/清单工程量=(12016.1+7750.08)/22.46≈880.06(元/m3)。
4.根据问题1的计算结果,按定额规定混凝土损耗率1.5%,列式计算该架空运输坡道土建工程基础部分总包方与商品混凝土供应方各强度等级混凝土的结算用量。
答案:C15商品混凝土的结算量:32.25×(1+1.5%)≈32.73(m3);
C25商品混凝土的结算量:(357.05+22.46)×(1+1.5%)≈385.20(m3)。
