某工程在浇筑楼板混凝土时,发生支模架坍塌,造成3 人死亡,6 人重伤,经调查,系现场技术管理人员未进行技术交底所致。该工程质量事故应判定为( )。
较大事故,是指造成3人及以上10人以下死亡,或者10人及以上50人以下重伤,或者1000万元及以上5000万元以下直接经济损失的事故。指导责任事故是指工程施工过程中,由于指导或领导失误而造成的质量事故,如工程负责人不按规范规程组织施工、盲目赶工、强令他人违章作业、降低工程质量标准等造成的质量事故。
某施工企业经过投标获得了某工程的施工任务,合同签订后,公司有关部门开始选派项目经理并编制成本计划。该阶段所编制的成本计划属于( )。
本题考查的是指导性成本计划。指导性成本计划是指在选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。指导性成本计划是以合同价为依据,按照企业定额标准制定的施工成本计划,用以确定施工责任成本。
检验批质量验收时,认定其为质量合格的条件之一是主控项目质量()。
本题考查的是检验批质量验收。检验批质量应按主控项目和一般项目验收,并应符合下列规定:
①主控项目和一般项目的确定应符合国家现行强制性工程建设标准和现行相关标准的规定;
②主控项目的质量经抽样检验应全部合格;
③一般项目的质量应符合国家现行相关标准的规定;
④应具有完整的施工操作依据和质量验收记录。
编制单位工程施工进度计划时,确定工作项目持续时间需要考虑每班工人数量。限定每班工人数量上限的因素是( )。
在安排每班工人数和机械台数时,应综合考虑以下问题:
(1)要保证各个工作项目上工人班组中每一个工人拥有足够的工作面(不能少于最小工作面),以发挥高效率并保证施工安全。
(2)要使各个工作项目上的工人数量不低于正常施工时所必需的最低限度(不能小于最小劳动组合),以达到最高的劳动生产率。
由此可见,最小工作面限定了每班安排人数的上限,而最小劳动组合限定了每班安排人数的下限。对于施工机械台数的确定也是如此。
根据《建筑施工组织设计规范》,施工组织总设计应由( )主持编制。
施工组织总设计应由施工项目负责人主持编制。
下列组成内容中,属于单位工程施工组织设计纲领性内容的是()。
施工部署是施工组织设计的纲领性内容,施工进度计划、施工准备与资源配置计划、施工方法、施工现场平面布置等均应围绕施工部署进行编制和确定。
施工定额的平均先进水平是指在正常的生产条件下( )的水平。
所谓平均先进水平,是指在正常的生产条件下,多数施工班组或生产者经过努力可以达到,少数班组或劳动者可以接近,个别班组或劳动者可以超过的水平。
根据《质量管理体系基础和术语》,凡工程产品未满足质量要求就称为( )
根据《质量管理体系-基础和术语》GB/T 19000—2016,凡产品未满足要求(明示的、通常隐含的或必须履行的需求或期望),就称之为质量不合格。与预期或规定用途有关的不合格,称为质量缺陷。
根据《建设工程施工劳务分包合同(示范文本)运至施工场地用于劳务施工的待安装设备,由( )负责办理或获得保险。
运至施工场地用于劳务施工的材料和待安装设备,由工程承包人办理或获得保险,且不需劳务分包人支付保险费用。
施工企业在工程投标及签订合同阶段编制的估算成本计划,属于( )成本计划。
竞争性成本计划是指在施工投标及签订合同阶段的估算成本计划。
不同合同计价方式下承包商的风险不同承包商的合同风险从大到小排序正确的是( )。
本题考查的是合同计价方式。不同合同计价方式下承包商的风险从大到小排序:固定总价合同>可调总价合同>(固定单价合同>可变单价合同>成本加酬金合同

工程质量监督主要是指对( )进行的监督检查。
本题考查的是工程质量监督内容。工程质量监督主要是指对工程质量责任主体行为和工程实体质量进行的监督检查。
施工项目经理是指具备相应任职条件,由( )授权对施工项目进行全面管理的责任人。
本题考查的是施工项目经理。施工项目经理是指具备相应任职条件,由企业法定代表人授权对施工项目进行全面管理的责任人。
单位工程施工组织设计应由( )或其授权的技术人员审批。
本题考查的是施工组织设计的审批。单位工程施工组织设计应由施工单位技术负责人或技术负责人授权的技术人员审批。
招标人最迟应在书面合同签订后( )日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息。
本题考查的是签订合同。招标人最迟应在书面合同签订后5 日内向中标人和未中标的投标人退还投标保证金及银行同期存款利息。中标人无正当理由拒签合同的,其投标保证金不予退还
对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用( )。
本题考查的是招标程序。对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用施工总承包方式。这样,有利于减少各专业之间因配合不当造成的窝工、返工、索赔风险。但采用这种承包方式,有可能使工程报价相对较高。
在建设工程实施过程中,影响工程施工进度的组织管理因素是( )。
本题考查的是工程施工进度影响因素。选项A属于社会环境因素;选项C属于勘察设计单位因素;选项D属于材料、设备供应单位因素。
某分部工程由4个施工过程组成,分为5个施工段,流水节拍均为3天,但第四个施工过程需提前1天插入施工,该分部工程的工期为()天。
T=(m+n-1)K+∑Z-∑C=(5+4-1)×3-1=23天。
某工程网络计划如下图所示,E工作的最迟开始时间为( )。

本题考查最迟时间参数。E工作的总时差是3,最早开始是5,所以最迟开始是8,A项正确。
某双代号网络计划如下图(时间单位:天),计算工期是()天。

关键线路①-②-③-④-⑤-⑥,持续时间为10天。
工作N的最早开始时间是12,持续时间是5,N后有三项紧后工作,他们的最早开始时间分别为:20、21、23,N工作的自由时差()。
因为工作N的最早开始时间是12,持续时间是5,所以最早完成时间为17。因为三项紧后工作的最早开始时间分别为20、21、23,所以工作N和三个紧后工作的时间间隔分别为3、4、6,所以工作N的自由时差为3。
下列工程质量事故中,属于技术原因引发的质量事故是( )。
本题考查的是工程质量事故的分类。因技术原因引发的质量事故:在工程实施过程中,由于设计、施工技术上的失误而造成的质量事故。主要包括:结构设计计算错误;地质情况估计错误;盲目采用技术上未成熟、实际应用中未得到充分实践检验验证其可靠的新技术;采用不适宜的施工方法或工艺等引发的质量事故。
某施工机械的时间定额为0.391台班/100立方米,与之配合的工人小组有4人,则该机械的产量定额为()立方米/台班。
该机械的产量定额应为其时间定额的倒数,0.391 台班/100 立方米的倒数等于256 立方米/台班。
某工程主体结构混凝土工程量约3200m*,预算单价550元/m3,计划4个月内均衡完成。开工后,混凝土实际采购价格为560元/m3。施工至第二个月底,实际完成混凝土工程量1800m3。运用赢得值法,可分析得到该工程的进度偏差sv为()万元。
根据题意,工程均衡完成,则每月计划完成工程量=3200/4=800m3。施工至第二个月月底,累计计划完成工程量为1600m3,则已完工作预算费用BCWP=已完成工作量x预算单价=1800x 550=990000元,已完工作实际费用ACWP=已完成工作量x实际单价=1800x 560=1008000元,计划工作预算费用BCWS=计划工作量x预算单价=1600x 550=880000元。故进度偏差SV=BCWP-BCWS=990000-880000=110000元
下列施工单位发生的各项费用支出中,可以计入施工直接成本的是()。
施工成本可分为直接成本和间接成本。直接成本是指工程施工过程中直接耗费的构成工程实体或有助于工程实体形成的各项支出,包括人工费、材料费、施工机具使用费和措施费。间接成本是指施工项目管理机构为准备工程施工、组织和管理施工生产所发生的全部间接费支出,包括其管理人员的工资和工资性津贴、奖金、工资附加费,以及行政管理用固定资产折旧费及修理费、物料消耗、低值易耗品摊销、取暖费、水电费、办公费、差旅费、财产保险费、检验试验费、工程保修费、劳动保护费及其他费用。
某斗容量为1m^3的正铲挖掘机台班产量480m^3,配备两名工人,机械利用系数为0.8,在正常的工作条件下,机械1小时纯工作时间可推土()m^3。
1小时工作量×8小时×机械利用系数0.8=480,1小时工作量=480÷8÷0.8=75m^3。
根据《建设工程施工项目经理岗位职业标准》T/CCIAT00102019规定,以下不属于施工方项目经理权限的是( )。
A错,应为项目经理参与项目的投标工作。
下列关于资格预审的说法,正确的是( )。
A错,资格预审文件的发售期不得少于5日。B错,潜在投标人或者其他利害关系人对资格预审文件有异议的,应在提交资格预审申请文件截止时间2日前向招标人提出。C错,招标人应自收到异议之日起3日内做出答复。做出答复前,应暂停招标投标活动。
关于资格预审方法中,属于有限数量制方法的特点是( )。
有限数量制是指审查委员会依据资格预审文件中规定的资格审查标准和程序,对通过初步审查和详细审查的资格预审申请文件进行量化打分,按得分由高到低的顺序确定通过资格预审的申请人。通过资格预审的申请人不超过资格审查办法前附表规定的数量。有限数量制可以限制投标人数量,降低招标工作量和费用。
采用经评审的最低投标价法评标时,下列说法正确的是( )。
经评审的最低投标价法是指评标委员会对满足招标文件实质要求的投标文件,根据招标文件规定的量化因素及量化标准进行价格折算,形成“标价比较表”,载明投标人的投标报价及经评审的最终投标价。然后按照经评审的投标价由低到高的顺序推荐中标候选人,或根据招标人授权直接确定中标人。经评审的投标价相等时,投标报价低的优先;投标报价也相等的,由招标人自行确定。
下列合同计价方式中,发包方承担风险最大的是( )。
成本加固定百分比酬金合同:合同双方在签订合同时约定,酬金按实际发生的直接成本乘以某一百分比来计算,这种方式的报酬费用总额随成本加大而增加,不利于缩短工期和降低成本,因此发包方承担的风险最大。
某施工单位拟投标一项工程,在招标工程量清单中已列明该分项工程的工程量分别为580m3。施工单位结合招标工程量清单中的项目特征描述和自身拟定的施工方案计算出该分项工程工程量为650m3,工料机费用合计分别为32475元。企业管理费按直接费的15%计取,利润及风险费用合并考虑,以直接费和企业管理费为基数按5%计算。则施工投标时该分项工程的综合单价为( )。
该分项工程的综合单价为:32475×(1+15%15%)1+5%5%))/580=67.61元/m3。
在工程网络计划的执行过程中,发现某工作的实际进度比其计划进度拖后5天,影响总工期2天,则该工作原来的总时差为( )天。
总时差是指在不影响总工期的前提下,工作可以利用的机动时间。实际进度比其计划进度拖后5天,影响总工期2天,因此,工作的总时差为52=3天。
某网络计划中,工作A的紧后工作是B和C,工作B的最迟开始时间为14,最早开始时间为10;工作C的最迟完成时间为16,最早完成时间为14;工作A与工作B、C的时间间隔均为5d,则工作A的总时差为(d。
工作A的总时差TFA等于该工作的各个紧后工作的总时差加该工作与其紧后工作之间的时间间隔之和的最小值,即:TFA=min1410+51614+5))=7天。
工程质量统计分析中,当严格控制上限数据时,会形成( )直方图。
工程质量统计分析中,当严格控制上限数据时,会形成缓坡型直方图。
项目开工前,技术人员编制的技术交底书,应经( )批准。
为做好技术交底,应由项目技术人员编制技术交底书,并经项目技术负责人批准。
某出料容量0.5m3的混凝土搅拌机,每一次循环中,装料、搅拌、卸料、中断需要的时间分别为1、2、2、1分钟,机械利用系数为0.8,则该搅拌机的台班产量定额是m3/台班。
施工机械台班产量定额机械净工作生产率×工作班延续时间×机械利用系数;机械净工作生产率=0.5×[60/(1+3+1+1)]=5m3,所以列式为:5×8×0.8=32m3台班。
下列关于施工现场环境保护措施的说法,正确的是( )。
A错,土方回填不得采用有毒有害废弃物。B错,优选项中建筑垃圾产生量不宜大于大于210t/万m2。C错,一般项中建筑垃圾产生不应大于300t/万m2。
工程档案应在单位工程验收前由( )对工程档案资料进行预验收。
建设单位在组织工程竣工验收前,提请当地城建档案管理机构对工程档案进行预验收。
某分部工程双代号网络计划如下图所示,其中工作F的总时差和自由时差分别为( )。

工作F的最早开始是5,持续时间3,故最早完成=5+3=8;紧后工作I的最早开始时间等于其紧前所有工作的最早完成时间的最大值,故为10;工作F自由时差紧后工作的最早开始本工作的最早完成=108=2。计算出总工期是21,工作I的最迟开始是10,故工作F的最迟完成也为10故工作F的总时差最迟完成最早完成=108=2。
下列建设工程项目成本管理的任务中,既是开展成本控制和分析的基础,也是成本控制的主要依据是( )。
本题考查的是工程成本管理流程。成本计划是开展成本控制和分析的基础,也是成本控制的主要依据。
工程项目管理组织结构中,要求项目经理通晓各种业务和多种专业技能,成为“全能式”人才的是( )组织结构。
本题考查的是直线式组织结构。直线式组织结构的主要优点是结构简单、权力集中、易于统一指挥、隶属关系明确、职责分明、决策迅速。但由于未设置职能部门,项目经理没有参谋和助手,需要其通晓各种业务,成为“全能式”人才。
根据《建设工程监理规范》GB/T503192013,以下属于专业监理工程师职责的有( )
A错,组织编写监理月报属于总监的职责。C错,复核工程计量有关数据属于监理员的职责。D错,专监的职责包括:验收分项工程、隐蔽工程、检验批,参与验收分部工程。
某工程项目编制的施工项目管理组织结构如下图所示,这属于()。

本图属于直线式组织结构。
施工承包风险可从施工项目本身和外部环境两方面考虑,以下不属于施工项目外部环境风险的是()。
施工承包风险可从施工项目本身和外部环境两方面考虑。施工项目本身的风险主要有施工组织管理风险、施工进度延误风险、施工质量安全风险、工程分包风险、工程款支付及结算风险等;施工项目外部环境风险主要有市场风险、政策风险、社会风险、自然环境风险等。
某建设工程施工横道图进度计划如下表所示,则关于该工程施工组织的说法,正确的是( )。

本题考查的是横道图进度计划的编制方法。本题属于超纲题。选项 A 正确,从横道图中可以看出,楼层Ⅰ内、楼层Ⅱ内都没有体现出技术间歇与组织间歇。注意关键点是“各层内”。选项 B 错误,不会导致施工不连续。选项 C 错误,不止可以安排 2 个施工队伍。在第 9 日~第 24 日期间每天仅有三个施工段上有工人施工,而施工组织中设置的是四个施工段,故选项 D 错误。
某城市污水处理工程的建筑安装工程费为2500万元,设备购置费为1100万元。依据《建设工程监理范围和规模标准规定》,该工程( )。
本题考查的是实施监理的工程范围。根据《建设工程监理范围和规模标准规定》,国家规定必须实行监理的其他工程是指:(1)项目总投资额在3000万元以上关系社会公共利益、公众安全的基础设施项目;(2)学校、影剧院、体育场馆项目。
下列关于流水施工的说法,错误的是()。
在平行施工组织方式中,有多个专业工作队在现场施工,施工现场组织管理比较复杂。
下列报价技巧属于不平衡报价法的是(。
B属于多方案报价法。C属于突然降价法。D属于保本竞标法。
单位工程完工后,施工单位应自检合格,并应编制( ),按规定程序审批后向建设单位提交
本题考查的是施工质量验收组织。单位工程完工后,各相关单位应按下列要求进行工程竣工验收:
①勘察单位应编制勘察工程质量检查报告,按规定程序审批后向建设单位提交;
②设计单位应对设计文件及施工过程的设计变更进行检查,并应编制设计工程质量检查报告,按规定程序审批后向建设单位提交;
③施工单位应自检合格,并应编制工程竣工报告,按规定程序审批后向建设单位提交;
④项目监理机构应在施工单位自检合格后组织工程竣工预验收,预验收合格后应编制工程质量评估报告,按规定程序审批后向建设单位提交。
施工总承包管理模式中,对业主选定的分包方承担组织和管理责任的是()。
施工总承包管理单位负责其所承包施工任务的总体管理和组织协调,具体施工任务可分包给分包单位。
某工作实施过程中的S曲线如下图所示,图中a和b两点的进度偏差状态是( )。

进度偏差(SV已完工程预算费用拟完工程预算费用,观察图中a点,实际完成工作量大于计划完成工作量,所以SV0,表明实际进度提前。观察图中b点,计划完成工作量大于实际完成工作量,所以SV0,表明实际进度拖后。
通过压缩工作的持续时间达到压缩工期的目的,属于组织措施的是( )。
A和B属于技术措施。C属于其他配套措施。
将总体中的抽样单元按某种次序排列,在规定的范围内随机抽取一个或一组初始单元,然后按一套规则确定其他样本单元的抽样方法称为( )。
系统随机抽样是将总体中的抽样单元按某种次序排列,在规定的范围内随机抽取一个或一组初始单元,然后按一套规则确定其他样本单元的抽样方法。
某混凝土结构岀现宽度为0.3mm的裂缝且裂缝深度较深,应采用的处理方法是( )。
对混凝土结构出现裂缝,经分析研究后如果不影响结构的安全和使用功能时,也可采取返修处理。当裂缝宽度不大于0.2mm时,可采用表面密封法;当裂缝宽度大于0.3mm时,采用嵌缝密闭法;当裂缝较深时,则应采取灌浆修补的方法。题目中说裂缝宽度较深,所以采取灌浆修补法。
施工单位应至少( )组织一次应急预案演练。
建筑施工单位应至少每半年组织一次生产安全事故应急预案演练,并将演练情况报送所在地县级以上地方人民政府负有安全生产监督管理职责的部门。
下列关于绿色施工措施的说法,正确的是( )。
A错,力争工地临房、临时围挡材料的可重复使用率达到70%。B错,力争施工中非传统水源和循环水的再利用量大于30%。C错,照明设计以满足最低照度为原则,照度不应超过最低照度的20%。
现场围挡的高度不得低于( )。
采用封闭围挡,高度不小于1.8m。
机场项目的投资最低资本金比例是( )。
本题考查的是工程项目投资管理制度。投资项目最低资本金比例



下列关于施工文件立卷的说法,不正确的是( )。
工程图纸折叠时,应统一折叠成 A3 幅面(图框线露在外面),而非 A4 幅面。A4 幅面尺寸较小,可能导致图纸内容显示不完整或折叠后厚度增加。
下列关于施工定额在企业管理工作中基础作用的说法,正确的有( )。
施工定额的作用
(1)施工定额是施工单位投标报价的依据,也是编制工程项目施工组织设计及施工方案、施工进度计划的依据。(2)施工定额是确定施工责任成本和编制施工成本计划的依据。(3)施工定额是组织和指挥施工生产的有效工具。施工项目管理机构通过下达施工任务书和限额领料单来实现组织管理和指挥施工生产。(4)施工定额是施工成本控制的依据。施工定额为工人劳动报酬、材料及施工机具费用计算提供了衡量标准。(5)施工定额是施工成本分析和施工成本管理绩效考核的基础。
第一类危险源控制方法一般包括( )。
第一类危险源的控制可以采取消除危险源、限制能量和隔离危险物质、个体防护、应急救援等方法;第二类危险源控制方法包括:提高各类设施的可靠性以消除或减少故障、增加安全系数、设置安全监控系统、改善作业环境等。因此,选项 A、C、D 正确。
项目施工质量工作计划的内容有( )。
施工质量工作计划主要内容包括:质量目标的具体描述和对整个项目施工质量形成的各工作环节的责任和权限的定量描述;采用的特定程序、方法和工作指导书;重要工序(工作)的试验、检验、验证和审核大纲;质量计划修订程序;为达到质量目标所采取的其他措施。
当质量控制图同时满足()时,可认为生产过程基本处于稳定状态。
当质量控制图同时满足以下两个条件时:一是点子几乎全部落在控制界限之内;二是控制界限内的点子排列没有缺陷。我们就可认为生产过程基本上处于稳定状态。
按生产要素内容分类,建设工程定额可以分为( )
建设工程定额按生产要素内容分类:
(1)人工定额
(2)材料消耗定额
(3)施工机械台班使用定额
某双代号网络计划如图,其关键工作有()。

本题关键线路为B→D→G,所以关键线路上的工作为关键工作,选ACE。
设置质量控制点的工序、部位或对象有( )。
本题考查的是施工过程质量控制。质量控制点的设置应遵循以下原则:
①施工过程中的关键工序或环节及隐蔽工程,例如预应力结构的张拉工序、钢筋混凝土结构中的钢筋架立等。
②施工中的薄弱环节或质量不稳定的工序、部位或对象,例如地下防水层施工等。
③对后续工程施工或对后续工序质量或安全有重大影响的工序、部位或对象,例如预应力结构中的预应力钢筋质量、模板的支撑与固定等。
④采用新技术、新工艺、新材料的部位或环节。
⑤施工无足够把握、施工条件困难或技术难度大的工序或环节,例如复杂曲线模板的放样等。
下列有关施工项目管理目标和任务的说法正确的是( )。
A错,施工方项目管理包括施工总承包项目管理和分包项目管理,工程总承包涉及任务量更广泛,不能单纯称之为施工方项目管理。D错,对于危险性较大的分部分项工程,须编制专项施工方案并经施工单位技术负责人、总监理工程师签字后实施。
根据《建设工程安全生产管理条例》,对达到一定规模的危险性较大的分部分项工程,正确的安全管理做法有( )。
A错误,不是所有,而是涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。D、E错误,专项施工方案的审批应由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后方可实施。

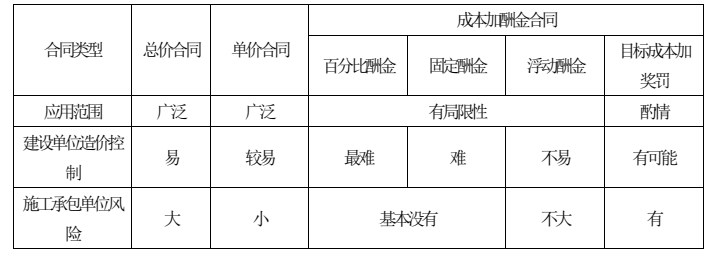

下列成本加酬金合同中的说法,正确的是( )。
A错,成本加固定百分比酬金合同,合同签订时简单易行。B错,成本加固定酬金合同,建设单位不能激励施工单位降低成本,施工方关心缩短工期。D错,目标成本加奖罚合同,有利于鼓励施工单位降低成本和缩短工期。
某工程因片面追求施工进度,放松质量监控,在浇筑楼面混凝土时脚手架坍塌,造成 10 人死亡,15 人受伤。按照事故造成的损失及事故责任分类,则该工程质量事故应判定为( )。
本题考查的是工程质量事故的分类。片面追求施工时进度,放松质量监控造成的质量事故属于指导责任事故。造成 10 死亡属于重大事故,造成 15 人受伤属于较大事故,取大应判定为重大事故。
编制人工定额时,应计入定额时间的有( )。
准备与结束工作时间、工人必需的休息时间、不可避免的中断时间,属于必需消耗的工作时间,应计入定额时间。
下列选项中,属于文明施工管理的“六化”的有()。
建筑企业及施工项目部应努力做到文明施工管理的“六化”:现场管理制度化、安全设施标准化、现场布置条理化、机料摆放定置化、作业行为规范化、环境协调和谐化。
任何项目均需要经过投资决策和建设实施两大阶段,以下关于项目决策和实施的说法,正确的有( )。
B错,建设工程全寿命期包含投资决策和建设实施、运营维护阶段。C错,建设实施阶段包含勘察设计、建设准备、工程施工、竣工验收。D错,勘察设计是建设实施阶段的首要环节。
根据《建设工程监理规范》GB/T503192013,以下属于总监理工程师职责的有)。
A错,总监审批监理实施细则。D错,总监组织编写监理月报,专监组织编写监理日志。
某工程项目的双代号时标网络计划,当计划执行到第4周末及第10周末时,检查得出实际进度前锋线如图所示,检查结果表明( )。

A错误,D正确。关键线路有两条:1237891012346910,在第四周检查时,A工作拖后一周,因为A工作在关键线路上,因此,将影响总工期1周。B错误,在第4周末检查,C工作正常进行。C错,第10周末检查时,工作I提前一周,但是工作H正常,K的开始需要H完成,因此工期不会提前。E正确,第10周末检查时,工作G拖后1周,因G有2周的总时差,因此不会影响总工期。
下列有关施工现场质量检查方法的说法,正确的是( )。
小应变试验属于现场试验法。
根据《质量管理体系标准基础和术语》,质量管理原则包括( )。
七项质量管理原则:1.以顾客为关注焦点;2.领导作用;3.全员参与;4.过程方法;5.改进;6.循证决策;7.关系管理。
下列施工质量工作保证措施中,属于施工准备阶段应落实的有( )。
施工准备阶段:施工准备是为整个项目施工创造条件。准备工作的好坏,不仅直接关系到工程建设能否高速、优质地完成,而且也决定了能否对工程质量事故起到一定的预防、预控作用。在这个阶段要完成各项技术准备工作,进行技术交底和技术培训,制订相应的技术管理制度;按质量控制和检查验收的需要,对工程项目进行划分并分级编号;建立工程测量控制网和测量控制制度;进行施工平面设计,建立施工场地管理制度;建立健全材料、机械管理制度等。
某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是( )。

A错,E正确,产量增加的影响:(850800)×600×1.05=31500元。B正确,实际成本与目标成本的差额:850×640×1.03800×600×1.05=56320元。C错,单价提高的影响:850×640600)×1.05=35700元。D错,损耗率下降的影响:850×640×(1.031.0510880元。
