立面或大坡面铺贴防水卷材时,应采用的施工方法是( )。
2023教材P134 、2022教材P133
(2)立面或大坡面铺贴卷材时,应采用满粘法,并宜减少卷材短边搭接。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
A项,分部分项工程和措施项目中的单价项目应依据双方确认的工程量与已标价工程量清单的综合单价计算。B项,总承包服务费应依据合同约定金额计算,如发生调整的,以发承包双方确认调整的金额计算。C项,暂列金额应减去工程价款调整(包括索赔、现场签证)金额计算,如有余额归发包人。D项,发承包双方在合同工程实施过程中已经确认的工程计量结果和合同价款,在竣工结算办理中应直接进入结算。
《建设工程工程量清单计价规范》(GB50500-2013)规定,分部分项工程量清单项目编码的第二级表示()。
2021教材P45
知识点:分部分项工程项目清单。各级编码代表的含义:(1)一级:表示专业工程代码,两位;(2)二级:表示附录分类顺序码,两位;(3)三级:表示分部工程顺序码,两位;(4)四级:表示分项工程项目名称顺序码,三位;(5)五级:表示清单项目名称顺序编码,三位。
设计跨度为120m的展览馆,应优先采用( )。
悬索结构是比较理想的大跨度结构形式之一。目前,悬索屋盖结构的跨度已达160m,主要用于体育馆、展览馆中。
通常情况下,高层建筑主体结构的耐久年限应在( )。
本题考查的是民用建筑分类。以主体结构确定的建筑耐久年限分为四级:(1)一级建筑:耐久年限为 100年以上,适用于重要的建筑和高层建筑;(2)二级建筑:耐久年限为 50~100 年,适用于一般性建筑;(3)三级建筑:耐久年限为 25~50 年,适用于次要的建筑;(4)四级建筑:耐久年限为 15 年以下,适用于临时性建筑。
高层建筑抵抗水平荷载最有效的结构是( )。
在高层建筑中,特别是超高层建筑中,水平荷载越来越大,起着控制作用,筒体结构是抵抗水平荷载最有效的结构体系。
建筑物与构筑物的主要区别在于( )。
建筑一般包括建筑物和构筑物,满足功能要求并提供活动空间和场所的建筑称为建筑物,是供人们生活、学习、工作、居住,以及从事生产和文化活动的房屋,如工厂、住宅、学校、影剧院等;仅满足功能要求的建筑称为构筑物,如水塔、纪念碑等。
某宾馆门厅9m×9m,为了提高净空高度,宜优先选用( )。
井字形密肋楼板具有天棚整齐美观,有利于提高房屋的净空高度等优点,常用于门厅、会议厅等处。
现浇钢筋混凝土无梁楼板板厚通常不小于( )。
无梁式楼板的柱网一般布置成方形或矩形,以方形柱网较为经济,跨度一般不超过6m ,板厚通常不小于120mm。
关于刚性基础的说法,正确的是( )。
刚性基础所用的材料如砖、石、混凝土等,抗压强度较高,但抗拉及抗剪强度偏低。在设计中,应尽力使基础的大放脚与基础材料的刚性角相一致。以确保基础底面不产生拉应力。刚性基础受刚性角的限制,构造上通过限制刚性基础宽高比来满足。
室外装饰较少使用大理石板材的主要原因在于大理石( )。
大理石板因其抗风化性能较差,故除个别品种(含石英为主的砂岩及石曲岩)外一般不宜用作室外装饰。
以下关于碾压混凝土的说法中,不正确的是( )。
碾压混凝土是由级配良好的骨料、较低的水泥用量和用水量、较多的混合材料(往往加入适量的缓凝剂、减水剂或引气剂)制成的超干硬性混合料拌合物,经振动碾压等工艺制成的高密度、高强度混凝土,是道路工程、机场工程和水利工程中性能好、成本低的新型混凝土材料。
APP改性沥青防水卷材,其突出的优点是( )。
APP改性沥青防水卷材广泛适用于各类建筑防水、防潮工程,尤其适用于高温或有强烈太阳辐射地区的建筑物防水。
受反复冰冻的混凝土结构应选用( )。
普通硅酸盐水泥适用于制造地上、地下及水中的混凝土、钢筋混凝土及预应力钢筋混凝土结构,包括受反复冰冻的结构;也可配制高强度等级混凝土及早期强度要求高的工程。
电渗井点降水的井点管应( )。
电渗井点降水是利用井点管(轻型或喷射井点管)本身作阴极,沿基坑外围布置,以钢管(φ50~75mm) 或钢筋(φ25mm以上)作阳极,垂直埋设在井点内侧,阴阳极分别用电线连接成通路,并对阳极施加强直流电电流。
单斗抓铲挖掘机的作业特点是( )。
2021教材P178
抓铲挖掘机的作业,直上直下,自重切土。
在松散潮湿的砂土中挖4m深的基槽,其支护方式不宜采用( )。
湿度小的黏性土挖土深度小于 3m时,可用间断式水平挡土板支撑;对松散、湿度大的土可用连续式水平挡土板支撑,挖土深度可达 5m。对松散和湿度很高的土可用垂直挡土板式支撑,其挖土深度可超过 5m。
在渗透系数大、地下水量大的土层中,适宜采用的降水形式为( )。
管井井点就是沿基坑每隔一定距离设置一个管井,每个管井单独用一台水泵不断抽水来降低
地下水位。在土的渗透系数大、地下水量大的土层中,宜采用管井井点。
国家建筑标准设计图集16G101平法施工图中,剪力墙上柱的标注代号为( )。
2021教材P321
柱平法施工图注写方式:系在柱平面布置图上,分别在同一编号的柱中选择一个截面标注几何参数代号,在柱表中注写柱编号、柱段起止标高、几何尺寸、与配筋的具体数值,并配以各种柱截面形状及其箍筋类型图的方式,来表达柱平法施工图。其代号分别为:框架柱(KZ)、转换柱(ZHZ)、芯柱(XZ)、梁上柱(LZ)、剪力墙上柱(QZ)。
根据《建筑工程建筑面积计算规范》GB/T50353-2013规定,建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。以下说法正确的是( )。
本题考核的是计算建筑面积的规定。《建筑工程建筑面积计算规范》(GB/T50353-2013)中第3.0.1条规定,建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
根据《建筑工程建筑面积计算规范》GB/T50353-2013规定,地下室、半地下室建筑面积计算正确的是( )。
本题考核的是计算建筑面积的规定。《建筑工程建筑面积计算规范》(GB/T50353-2013)中第3.0.5条规定,地下室、半地下室应按其结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算12面积。
根据《建筑工程建筑面积计算规范》GB/T50353-2013规定,层高在2.20m及以上有围护结构的舞台灯光控制室建筑面积计算正确的是( )。
2021教材P345
有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
根据《房屋建筑与装饰工程工程量计算规范》GB50854-2013,若开挖设计长为20m,宽为6m,深度为0.8m的土方工程,在清单中列项应为( )。
本题考查的是土石方工程。沟槽、基坑、一般土方的划分为:底宽≤7m 且底长>3 倍底宽为沟槽;底长≤3 倍底宽且底面积≤150m2 为基坑;超出上述范围则为一般土方。20>3×6;7>底宽6。
在建筑面积计算中,有效面积包括( )。
2021教材P337
使用面积与辅助面积的总和称为“有效面积”。
根据《建筑工程建筑面积计算规范》GB/T50353—2013,不应计算建筑面积的项目是( )。
本题考查的是建筑面积计算规则与方法。选项A错误,正确的是建筑物的室内楼梯、电梯井、提物井、管道井、通风排气竖井、烟道,应并入建筑物的自然层计算建筑面积。
选项B错误,正确的是建筑物的门厅、大厅应按一层计算建筑面积。
选项D错误,正确的是与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。
在国家建筑标准设计图集16G101梁平法施工图中,KL9(6A)表示的含义是( )。
2021教材P322
知识点:平法标准图集。KL9(6A)表示9号楼层框架梁,6跨,一端悬挑。
热轧钢筋的级别提高,则其( )。
随钢筋级别的提高,其屈服强度和极限强度逐渐增加,而其塑性则逐渐下降。
有永久性顶盖且顶高4.2m 无围护结构的场馆看台,其建筑面积计算正确的是( )。
2021教材P341
知识点:建筑面积计算规则与方法。对于场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。有顶盖无围护结构的场馆看台按其顶盖水平投影面积的1/2计算面积。
某单层火车站候车厅的高度为27m,该建筑属于( )。
除住宅建筑之外的民用建筑高度不大于24m者为单层或多层建筑,大于24m者为高层建筑(不包括建筑高度大于24m的单层公共建筑)。
在地基为松散软弱土层,建筑物基础不宜采用()。
2021教材P29
知识点:工程地质对建筑结构的影响。工程地质对基础选型和结构尺寸有影响。有的由于地基土层松散软弱或岩层破碎等工程地质原因,不能采用条形基础,而要采用片筏基础甚至箱形基础。对较深松散地层有的要采用桩基础加固。有的要根据地质缺陷的不同程度,加大基础的结构尺寸。
在基坑开挖过程中,明排水法的集水坑应设置在()。
集水坑应设置在基础范围以外、地下水走向的上游。
某大型基坑,施工场地标高为±0.000m,基坑底面标高为-6.600m,地下水位标高为-2.500m,土的渗透系数为60m/d,则应选用的降水方式是()。
2021教材P173
知识点:土石方工程的准备与辅助工作。
表4.1.1各种井点的适用范围
关于刚性基础说法正确的是()。
本题考查的是基础。在设计中,应尽力使基础大放脚与基础材料的刚性角相一致。
通常情况下,基坑土方开挖的明排水法主要适用于()。
明排水法由于设备简单和排水方便,采用较为普遍,宜用于粗粒土层,也用于渗水量较小的黏土层。
采用明排水法开挖基坑,在基坑开挖过程中设置的集水坑应()。
采用明排水开挖基坑时,集水坑应设置在基础范围以外,地下水走向的上游。 集水坑深度随着挖土的加深而加深,要经常低于挖土面 0.7~1.0m。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)规定,关于石砌体工程量计算正确的为( )。
A项,石挡土墙按设计图示以体积“m3”计算。B项,石勒脚工程量按设计图示尺寸以体积“m3”计算。C项,石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土墙以上为墙身。基础垫层包括在基础项目内,不计算工程量。D项,石护坡工程量按设计图示尺寸以体积计算。
钢结构单层厂房的吊车梁安装选用较多的起重机械是()。
吊车梁吊装的起重机械,常选用自行杆式起重机,以履带式起重机应用最多,有时也可采用塔式起重机,拔杆、桅杆式起重机等进行吊装。
预应力钢筋混凝土轨枕宜选用( )。
热轧光圆钢筋由碳素结构钢或低合金结构钢经热轧而成,其强度较低,但具有塑性好,伸长率高,便于弯折成型、容易焊接等特点,可用于中小型混凝土结构的受力钢筋或箍筋,以及作为冷加工(冷拉、冷拔、冷轧)的原料。CRB550 为普通钢筋混凝土用钢筋。冷拔低碳钢丝不得作预应力钢筋使用。热处理钢筋强度高,用材省,锚固性好,预应力稳定,主要用作预应力钢筋混凝土轨枕。
根据《建筑工程建筑面积规范》(GB/T 50353-2013),建筑物间有两侧护栏的架空走廊, 其建筑面积()。
建筑物间的架空走廊,有顶盖和围护结构的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算 1/2 面积。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013)规定,建筑物内设有局部楼层, 局部二层层高 2.15m,其建筑面积计算正确的是()。
本题考核的是计算建筑面积的规定。《建筑工程建筑面积计算规范》(GB/T50353-2013)第3.0.2条规定,建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,且结构层高在2.20m及以上的,应计算全面积,结构层高在2.20m以下的,应计算12面积。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013),建筑物室外楼梯,其建筑面 积()。
室外楼梯应并入所依附建筑物自然层,并应按其水平投影面积的 1/2 计算建筑面积。
概算定额与预算定额的差异主要表现在( )的不同。
概算定额与预算定额的不同之处,在于项目划分和综合扩大程度上的差异,同时,概算定额主要用于设计概算的编制。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),砌筑工程量计算正确的是( )。
A项,砖地沟、明沟工程量按设计图示以中心线长度计算。B项,砖散水、地坪工程量按设计图示尺寸以面积“m2”计算。C项,石坡道按设计图示尺寸以水平投影面积计算。D项,石挡土墙工程量按设计图示尺寸以体积“m3”计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),关于现浇混凝土板工程量计算的说法,正确的是( )。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),A项,空心板,按设计图示尺寸以体积计算,应扣除空心部分体积;BC两项,雨篷、悬挑板、阳台板,按设计图示尺寸以墙外部分体积“m3”计算,包括伸出墙外的牛腿和雨篷反挑檐的体积,现浇挑檐、天沟板、雨篷、阳台与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;D项,天沟(檐沟)、挑檐板按设计图示尺寸以体积“m3”计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013),预制混凝土构件工程量计算正确的是( )。
A项,预制混凝土梁包括矩形梁、异型梁、过梁、拱形梁、鱼腹式吊车梁和其他梁,以立方米计量时,按设计图示尺寸以体积计算;以根计量时,按设计图示尺寸以数量计算。B项,平板、空心板、槽形板、网架板、折线板、带肋板、大型板以立方米计量时,按设计图示尺寸以体积“m3”计算;以块计量时,按设计图示尺寸以数量计算。C项,预制混凝土楼梯以立方米计量时,按设计图示尺寸以体积“m3”计算,扣除空心踏步板空洞体积;以块计量时,按设计图示数量计。D项,预制混凝土沟盖板、井盖板、井圈以立方米计量时,按设计图示尺寸以体积计算;以块计量时,按设计图示尺寸以数量计算。
根据《建筑工程建筑面积计算规范》GB/T50353—2013规定,地下室、半地下室建筑面积计算正确的是( )。
地下室、半地下室(车间、商店、车站、车库、仓库等),应按其结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
根据《房屋建筑与装饰工程工程量计算规范》GB50854—2013,楼地面装饰装修工程的工程量计算,正确的是( )。
本题考查的是楼地面装饰工程。选项A错误,正确的是水泥砂浆楼地面的工程量按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙及面积≤0.3m2柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、壁龛的开口部分不增加面积;
选线B错误,正确的是块料面层工程量计算按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和面积≤0.3m2的柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、壁龛的开口面积部分并入相应的工程量内。
选项C错误,正确的是金属复合地板工程量计算按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占面积。门洞、空圈、散热器槽、壁龛的开口面积部分并入相应的工程量内。
根据《房屋建筑与装饰工程工程量计量规范》(GB50854-2013),若开挖设计长为20m,宽为 6m,深度为 0.8m的土方工程,在清单中列项应为()
沟槽、基坑、一般土方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2为基坑;超出上述范围则为一般土方。
招标工程清单是招标文件的组成部分,其准确性由( )负责。
采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
《建筑工程建筑面积计算规范》(GB/T50353-2013)规定,建筑物内设有局部楼层,局部二层层高 2.15m,其建筑面积计算正确的是()。
建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算,且结构层高在 2.20m及以上的,应计算全面积,结构层高在 2.20m以下的,应计算 1/2面积。
下列不属于点支撑玻璃幕墙的是()。
点式连接玻璃幕墙主要有玻璃肋点式连接玻璃幕墙、钢桁架点式连接玻璃幕墙和拉索式点式连接玻璃幕墙。单元式玻璃幕墙是由各种墙面板与支承框架在工厂制成完整的幕墙结构基本单位,直接安装在主体结构上的建筑幕墙。
决定混凝土密实性的主要因素是( )。
在水泥强度等级相同的情况下,水灰比越小,水泥石强度越高,与骨料黏结力也越大,混凝土强度也就越高。适当控制水灰比及水泥用量,是决定混凝土密实性的主要因素。
地基处理常采用强夯法,其特点在于( )。
A项,强夯不得用于不允许对工程周围建筑物和设备有一定振动影响的地基加固,必须时,应采取防振、隔振措施。BD两项,强夯法适用于加固碎石土、砂土、低饱和度粉土、黏性土、湿陷性黄土、高填土、杂填土以及“围海造地”地基、工业废渣、垃圾地基等的处理;也可用于防止粉土及粉砂的液化,消除或降低大孔隙土的湿陷性等级;对于高饱和度淤泥、软黏土、泥炭、沼泽土,如采取一定技术措施也可采用,还可用于水下夯实。C项,对地基进行加固处理时,处理范围应大于建筑物的基础范围,每边超出基础外缘的宽度宜为基底下设计处理深度的1/2~2/3,并不宜小于3m。
石方爆破施工作业正确的顺序是( )。
爆破作业的施工程序为:对爆破人员进行技术学习和安全教育→对爆破器材进行检查→试验→清除表土→选择炮位→凿孔→装药→堵塞→敷设起爆网路→设置警戒线→起爆→清方等。
跨度18m的钢屋架拼装应采用( )。
钢构件拼装方法有以下三种:①构件平装法,适用于拼装跨度较小、构件相对刚度较大的钢结构,如长18m以内的钢柱、跨度6m以内的天窗架及跨度21m以内的钢屋架的拼装。②构件立拼法,侧向刚度较差的钢结构,如18m以上钢柱、跨度9m及12m窗架、24m以上钢屋架以及屋架上的天窗架。③模具拼装法,利用此方法的模具是符合工件几何形状或轮廓的模型(内模或外模)。
采用推土机并列推土时,并列台数不宜超过( )台。
在较大面积的平整场地施工中,采用2台或3台推土机并列推土,能减少土的散失,因为2台或3台单独推土时,有四边或六边向外撒土,而并列后只有两边向外撒土,一般可使每台推土机的推土量增加20%。并列推土时,铲刀间距150~300mm。并列台数不宜超过4台,否则互相影响。
分件吊装法施工的适用范围为( )。
分件吊装法是目前单层工业厂房结构吊装中采用较多的一种方法。
二、多项选择题(每题的备选项中,有2个或2个以上符合题意,至少有1个错项)
平屋面的涂膜防水构造有正置式和倒置式之分,所谓正置式是指( )。
涂膜防水屋面按防水层和隔热层的上下设置关系可分为:①正置式屋面(传统屋面构造做法),其构造一般为隔热保温层在防水层的下面。因为传统屋面隔热保温层的材料普遍存在吸水率大的通病,吸水后保温隔热性能大大降低,无法满足隔热的要求,要靠防水层做在其上面,防止水分的渗入,保证隔热层的干燥,方能隔热保温。②倒置式屋面,把传统屋面中防水层和隔热层的层次颠倒一下,防水层在下面,保温隔热层在上面。
普通民用建筑楼梯的踏步数一般()。
楼梯梯段的踏步数不宜超过 18级,且一般不宜少于 3级。
房屋中跨度较小的房间常采用现浇钢筋混凝土()。
房屋中跨度较小的房间(如厨房、厕所、贮藏室、走廊)及雨篷、遮阳等常采用现浇钢筋混凝土板式楼板。
屋架搁置在房屋的纵向外墙或柱上,使房屋有一个较大使用空间的坡屋顶承重结构是()。
屋架承重结构通常屋架搁置在房屋的纵向外墙或柱上,使房屋有一个较大的使用空间。
下列关于有檩体系屋顶,表述正确的是( )。
本题考查的是工业建筑构造。有檩体系屋顶的屋面板本身刚度差,配件和接缝多,但屋顶重量较轻,适用于中小型厂房。
装配整体式结构中,预应力混凝土预制构件的混凝土强度等级( )。
装配整体式结构中,预制构件的混凝土强度等级不宜低于 C30;预应力混凝土预制构件的混凝土强度等级不宜低于 C40,且不应低于 C30;现浇混凝土的强度等级不应低于 C25。
下列关于钢结构防腐涂料的施工顺序,说法正确的是( )。
油漆防腐涂装,一般应按先上后下、先左后右、先里后外、先难后易的原则施涂。
常用于外墙装饰的涂料是( )。
常用于外墙的涂料有苯乙烯-丙烯酸酯乳液涂料、丙烯酸酯系外墙涂料、聚氨酯系外墙涂料、合成树脂乳液砂壁状涂料等。
某工程场地平整,土质为含水量较小的亚黏土,挖填高差不大,且挖区与填区有一宽度400m相对平整地带,这种情况宜选用的主要施工机械为( )。
铲运机常用于坡度在20°以内的大面积场地平整,开挖大型基坑、沟槽,以及填筑路基等土方工程。铲运机可在I~III类土中直接挖土、运土,适宜运距为600~1500m,当运距为200~350m时效率最高。
柱吊升中所受振动较小,但对起重机的机动性要求高,一般采用自行式起重机的起吊方式为( )。
旋转法起吊。起重机边起钩、边旋转,使柱身绕柱脚旋转而逐渐吊起的方法。其要点是保持柱脚位置不动,并使柱的吊点、柱脚中心和杯口中心三点共圆。其特点是柱吊升中所受振动较小,但对起重机的机动性要求高。一般采用自行式起重机。
《建设工程工程量清单计价规范》(GBT50500-2013),关于项目特征,说法正确的是()。
项目特征是表征构成分部分项工程项目、措施项目自身价值的本质特征,是对体现分部分项工程量清单、措施项目清单价值的特有属性和本质特征的描述。
某管沟工程,设计管底垫层宽度为 2000mm,开挖深度为 2.00m,管径为 1200mm,工作面宽为 400mm,管道中心线长为 180m,管沟土方工程量计算正确的为()。
管沟土方按设计图示以管道中心线长度计算,或按设计图示管底垫层面积乘以挖土深度以体积计算。无管底垫层按管外径的水平投影面积乘以挖土深度计算。管沟土方工程计量=2×2×180=720m3。
按照结构受力情况,墙体可分为( )。
墙按结构受力情况分为承重墙和非承重墙两种。承重墙直接承受楼板及屋顶传下来的荷载,非承重墙不承受外来荷载。
基础的埋深是指()。
基础的埋深是指从室外设计地面到基础底面的垂直距离。室外地面有设计地面和自然地面之分,只说室外地面是不准的。基础底面是指的基底不是到基础下面的垫层底。
同样条件下的灌注桩承载力以()为最大。
振动灌注桩是以激振器振动钢管,减小与土体间的摩擦,在自重及激振器重量作用下挤入土中成孔,然后灌注混凝土,拔桩管。复振法是二次振入钢管,将第一次灌注混凝土挤紧后再灌混凝土,当然此种桩孔周围土体密实,灌注的混凝土密实度也大,硬化后承载力也大。
不符合建筑平面图基本内容的是()。
建筑平面图的基本内容包括:(1)表明建筑物的平面形状,内部各房间包括走廊、楼梯、出入口的布置及朝向;(2)表明建筑物及其各部分的平面尺寸;(3)表明地面及各层楼面标高;(4)表明各种门、窗位置,代号和编号,以及门的开启方向;(5)表示剖面图剖切符号、详图索引符号的位置及编号;(6)综合反映其他各工种(工艺、水、暖、电)对土建的要求。
在建筑工程中,凡图示沟槽底宽在()m 以内,且沟槽长大于槽宽 3 倍以 上的称为沟槽。
在建筑工程中,凡图示沟槽底宽≤7m以内,且沟槽长大于槽宽3倍以上的,为沟槽。
单个分部分项工程计算顺序方法不包括()。
单个分部分项工程计算顺序包括:(1)按照顺时针方向计算法;(2)先左后右”计算法;按(“3先)横按后图竖纸、分先项编号顺序计算法。考前【黑钻押题】,软件考前一周更新,
混凝土基础支模板施工所需工作面宽度为每边各增加()mm。
混凝土基础支模板施工所需工作面宽度为每边各增加300mm。
关于基础长度的规定,叙述错误的是()。
基础长度的规定:外墙墙基按外墙中心线长度计算;内墙墙基按内墙基净长计算。基础大放脚T形接头处的重叠部分,以及嵌入基础的钢筋、铁件、管道、基础防潮层及单个面积在0.3m2以内孔洞所占体积不予扣除,但靠墙暖气沟的挑檐亦不增加。附墙垛基础宽出部分体积应并入基础工程量内。
钢筋抗拉性能的技术指标主要是抗拉强度、伸长率和()。
钢筋抗拉性能的技术指标主要是抗掉强度、伸长率和屈服点。
推土机的经济运距在 100m 以内,以()为最佳运距。
推土机的经济运距在100m 以内,以30~60m 为最佳运距。
有关防腐工程工程量的计算规则,叙述错误的是()。
防腐工程工程量的计算规则包括:(1)防腐工程项目应区分不同防腐材料种类及其厚度,按设计实铺面积,以m2 计算。应扣除凸出地面的构筑物、设备基础等所占的面积,砖操等突出墙面部分按展开面积计算并入墙面防腐工程量之内;(2)踢脚板按实铺长度乘以高度,以m2计算,应扣除门洞所占面积并相应增加侧壁展开面积;(3)平面砌筑双层耐酸块料时,按单层面积乘以系数2 计算;(4)防腐卷材接缝、附加层、收头等人工材料,已计入在定额中,不再另行计算。
工程定额按()分类,可以划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。
工程定额按定额反映的生产要素消耗内容分类,可以划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。
计算建筑面积中高低联跨的单层建筑物需分别计算面积时应以()为界 分别计算。
高低联跨的单层建筑物,需分别计算面积时,应以高跨结构外边线为界分别计算。
黑钻押题,,
砖墙按设计尺寸以体积计算。计算规则不正确的()。
砖墙按设计尺寸以体积计算。应扣除:门窗洞口,过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、砖平壁、砖过梁及凹进墙内的壁盒、管槽、暖气槽、消火栓箱、内墙板头等所占体积。单个面积在0.3m2 以上孔洞所占体积。不扣除:梁头、外墙板头及0.3m2以下孔洞等所占体积。凸出墙面的腰头砖、门窗套体积线亦、不挑增檐加、。压(顶不、论三皮砖以上以下均不增加)
预制钢筋混凝土桩的清单列项有()。
预制钢筋混凝土桩的打试桩、送桩、接桩、凿桩头、打斜桩等,应根据设计要求考虑在报价中。
施工中的材料根据()划分,可分为实体材料和非实体材料两类。
施工中的材料根据材料消耗与工程实体的关系划分,可分为实体材料和非实体材料两类。
民用建筑分()两大部分。
民用建筑指的是供人们活动的建筑。包括居住建筑和公共建筑两大部分。
工业建筑的分类中多层厂房指层数在()层及以上的厂房。
工业建筑的分类按层数分:(1)单层厂房;(2)多层厂房,指层数在2 层及以上的厂房,常用的层数为2~6 层;(3)层次混合的厂房,指单层工业厂房与多层工业厂房混合在一憧建筑中。
水化热大的水泥可用于()。
水化热大的水泥在硬化过程中放出大量的热,这些热量在大体积混凝土中、水坝及大型基础中不易散出,将对初凝的混凝土引起膨胀,出现细微裂缝,影响质量。而在一般混凝土构件的冬季施工中,水化热有利于养护硬化。
调制罩面用的石灰浆不得单独使用,应掺入麻刀和纸筋等以()。
石灰浆在空气中硬化时有体积收缩现象,为防止抹面因收缩而开裂,应掺入麻刀或纸筋抵抗收缩拉力,防止裂缝。
试配混凝土经计算砂石总重量为 1880kg,选用砂率为 30%,则石子用量为 ()kg。
砂率定义是砂子重占砂石总重的百分比。本题已知砂率为30%,则石率为70%,所以石子用量:1880×70%=1316(kg)。
建筑剖面图 的基本内容不包括()。
建筑剖面图的基本内容包括:(1)图名、比例及定位轴线;(2)表示出室内底层地面到屋顶的结构形式、分层情况;(3)标注各部分结构的标高和高度方向尺寸;(4)文字说明某些用料及楼、地面的做法等。
在建筑工程中,凡图示基坑底面积在()m2以内的为基坑挖土。
在建筑工程中,凡图示基坑底面积在20m2以内的为基坑挖土。
某建筑物底层平面图,如图 1 所示,三类土,弃土运 距 150m,则清单平整场地工程量为()m2。
清单平整场地S=10.00m×6.5m=65m2。
不符合土(石)方回填规定的是()。
土(石)方回填的规定包括:(1)沟槽、基坑回填土,沟槽、基坑回填体积以挖方体积减去设计室外地坪以下埋设砌筑物(包括:基础垫层、基础等)体积计算;(2)管道沟槽回填,以挖方体积减去管径所占体积计算,管径在500mm 以下的不扣除管道所占体积;(3)房心回填土,按主墙之间的面积乘以回填土厚度计算;(4)地基强夯按设计图示强夯面积,区分夯击能量,夯击遍数以m2计算等。
浆砌毛石、条石基础施工所需工作面宽度为每边各增 加()mm。
浆砌毛石、条石基础施工所需工作面宽度为每边各增加150mm。
一般桩基础按设计图示()计算。
一般桩基础按设计图示桩长度(包括桩尖)尺寸计算,计量单位为m。
水塔基础与塔身划分()。
砖烟囱、砖水塔:按设计图示筒壁平均中心线周长乘厚度乘高度以体积计算。水塔基础与塔身划分:以砖砌体的扩大部分顶面为界,以上为塔身,以下为基础。
按照清单要求,砖砌地沟、明沟应()。
砖砌地沟、明沟按设计图示尺寸以中心线长度计算,计量单位为m。
延缓工期会使()提高。
工期与造价有着对立统一的关系。这是因为,加快工期需要增加投入,而延缓工期则会导致管理费用的提高。因此,要经过优化确定合理的工期。
生活基地应设在场外,距工地()m 为宜。
工人用的福利设施应设置在工人较集中的地方,或工人必经之处。生活基地应设在场外,距工地500~1000m 为宜。
有二层楼板的影剧院,建筑高度为26m,该建筑属于( )。
本题考查的是民用建筑分类。住宅建筑按层数分低层:1~3 层;多层:4~6 层;中高层:7~9层;高层:10层及以上;超高层:100m以上。除住宅建筑之外的民用建筑高度不大于 24m者为单层或多层建筑,大于 24m者为高层建筑。
根据有关设计规范要求,城市标志性建筑其主体结构的耐久年限应为( )。
本题考查的是民用建筑分类。一级建筑:耐久年限为 100年以上,适用于重要的建筑和高层建筑。
预应力混凝土板的钢材为( )。
本题考查的是常用的建筑钢材。热处理钢筋主要用作预应力钢筋混凝土轨枕,也可用于预应力混凝土板、吊车梁等构件。
预应力钢筋混凝土不宜选用的钢筋牌号是( )。
本题考查的是常用的建筑钢材。非预应力钢筋混凝土可选用 HPB235、HRB335 和 HRB400 钢筋,而预应力钢筋混凝土则宜选用 HRB500、HRB400和 HRB335 钢筋。
在松散土体中开挖6m 深的沟槽,支护方式应优先采用( )。
横撑式支撑根据挡土板的不同,分为水平挡土板式以及垂直挡土板式两类。前者挡土板的布置又分间断式和连续式两种。湿度小的黏性土挖土深度小于3m时,可用间断式水平挡土板支撑;对松散、湿度大的土可用连续式水平挡土板支撑,挖土深度可达5m。对松散和湿度很高的土可用垂直挡土板式支撑,其挖土深度不限。挡土板、立柱及横撑的强度、变形及稳定等可根据实际布置情况进行结构计算。

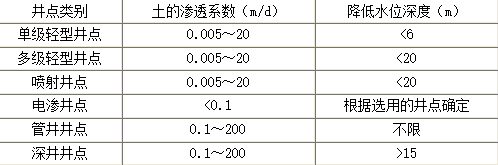

关于基坑土石方工程采用轻型井点降水,说法正确的是( )。
本题考查的是土石方工程的准备与辅助工作。选项 B,双排井点管适用于宽度大于 6m 或土质不良的情况;选项 C,单排井点管应布置在基坑的地下水上游一侧;选项D,当土方施工机械需进出基坑时,也可采用 U 形布置。
北方寒冷地区采用轻型井点降水时,井点管与集水总管连接应用( )。
本题考查的是土石方工程的准备与辅助工作。北方寒冷地区宜采用橡胶软管将井点管和集水总管进行连接。
轻型井点降水安装过程中,冲成井孔,拔出冲管,插入井点管后,灌填砂滤料,主要目的是( )。
2021教材P174
知识点:土石方工程的准备与辅助工作。轻型井点施工井孔冲成后,应立即拔出冲管,插入井点管后,紧接着就灌填砂滤料,以防止坍孔。
300*700 PY500*250 表示( )。
当为等截面梁时,用 b*h表示;当为竖向加腋时,用 b*h、Yc1*c2 表示,其中 c1 为腋长,c2为腋高;当为竖向加腋梁时,用 b*h、PYc1*c2 表示,其中 c1为腋长,c2 为腋宽。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013)规定,建筑物大厅内的层高在2.20m 及以上的回(走)廊,建筑面积计算正确的是( )。
本题考核的是计算建筑面积的规定。《建筑工程建筑面积计算规范》(GB/T50353-2013)中第3.0.8条规定,建筑物的门厅、大厅应按一层计算建筑面积,门厅、大厅内设置的走廊应按走廊结构底板水平投影面积计算建筑面积。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算12面积。
根据《建筑工程面积计算规范》(GB 50353),关于建筑物外有永久顶盖无围护结构的走廊,建筑面积计算说法正确的是( )。
本题考查的是建筑面积计算规则与方法。对于建筑物间的架空走廊,有顶盖和围护结构的,应按其围护结构外围水平面积计算全面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算 1/2面积。
根据《建筑工程施面积计算规范》(GB 50353-2013),关于建筑面积计算说法正确的是( )。
2021教材P356
高低跨内相连通时变形缝计入低跨面积内;勒脚不计算建筑面积;与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。
使用国有资金投资的建设工程发承包,必须采用( )计价。
本题考查的是工程量清单计价与工程量计算规范概述。使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
下列有关工程量清单的叙述中,正确的是( )。
招标工程量清单应以单位(项)工程为单位编制,由分部分项工程项目清单,措施项目清单,其他项目清单,规费项目和税金项目清单组成。招标工程量清单必须作为招标文件的组成部分,已标价工程量清单是投标文件的组成部分,B项错误。招标工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人或招标代理人编制,C、D项错误。
除另有说明外,分部分项工程量清单表中的工程量应等于( )。
本题考查的是分部分项工程项目清单。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算。
对于招标人在招标文件中提供的用于支付必然发生但暂时不能确定价格的材料金额计入( )。
本题考查的是其他项目清单。暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。
在投标时,总承包服务费计价表中投标人需填写( )。
2021教材P52
知识点:其他项目清单。总承包服务费计价表的项目名称、服务内容由招标人填写,编制最高投标限价时,费率及金额由招标人按有关计价规定确定;投标时,费率及金额由投标人自主报价,计入投标总价中。
为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日,对于基准日之后发生的风险,应当由( )承担。
2021教材P238
知识点:法规变化类合同价款调整事项。为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日,对于基准日之后发生的、作为一个有经验的承包人在招标投标阶段不可能合理预见的风险,应当由发包人承担。
分部分项工程中,已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足( )时,采用该项目的单价。
本题考查的是工程变更类合同价款调整事项。分部分项工程费的调整,已标价工程量清单中有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足 15%时,采用该项目的单价。
工程量偏差引起合同价款调整,下列说法错误的是( )。
本题考查的是工程变更类合同价款调整事项。选项 C 错误,当应予计算的实际工程量与招标工程量清单出现偏差(包括因工程变更等原因导致的工程量偏差)超过 15%,且该变化引起措施项目相应发生变化,如该措施项目是按系数或单一总价方式计价的,对措施项目费的调整原则为:工程量增加的,措施项目费调增;工程量减少的,措施项目费调减。至于具体的调整方法,则应由双方当事人在合同专用条款中约定。
根据《房屋建筑与装饰工程工程量计算规范》(GB/T 50854-2013),某建筑物场地土方工程,设计基础长27m,宽为8m,周边开挖深度均为2m,实际开挖后场内堆土量为570m3,则土方工程量为( )。
本题考查的是土方工程。沟槽、基坑、一般土方的划分为:底宽≤7m且底长>3 倍底宽为沟槽;底长 ≤3 倍底宽且底面积≤150m2 为基坑;超出上述范围则为一般土方。所以该题目为一般土方。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013)规定,关于土方的项目列项或工程量计算正确的为( )。
本题考查的是土石方工程。厚度>±300mm 的竖向布置挖土或山坡切土应按一般土方项目编码列项,故选项 A 错误。挖一般土方按设计图示尺寸以体积计算,故选项 B 错误。冻土按设计图示尺寸开挖面积乘以厚度以体积计算,故选项 D错误。
基础部分必须断开的是()。
【知识点】砌体结构的受力特点及其构造。为防止沉降裂缝的产生,可用沉降缝在适当部位将房屋分成若干刚度较好的单元,沉降缝的基础必须分开。
混凝土拌合物的和易性不包括()。
2023教材P29 /2022教材P31
和易性是综合技术性质,包括流动性、黏聚性和保水性。
能够改善混凝土耐久性的外加剂是()。
外加剂的分类(按其主要功能)
采用明排水法开挖基坑,集水坑应设置在()。
采用明排水开挖基坑时,集水坑应设置在基础范围以外,地下水走向的上游。
对于钢筋混凝土预制桩的打桩顺序的说法,不正确的是()。
一般当基坑不大时,打桩应从中间开始分头向两边或四周进行。当基坑较大时,应将基坑分为数段,而后在各段范围内分别进行。打桩应避免自外向内,或从周边向中间进行。当桩基的设计标高不同时,打桩顺序易先深后浅;当桩的规格不同时,打桩顺序宜先大后小、先长后短。
先张法预应力施工中,预应力筋放张时,混凝土强度应符合设计要求,当设计无要求时,混凝土强度不应低于标准值的()。
预应力筋放张时,混凝土强度应符合设计要求;当设计无要求时,不应低于设计的混凝土立方体抗压强度标准值的 75%。
按编制对象不同,施工组织设计的三个层次是指()。
按编制对象不同,施工组织设计包括三个层次,即:施工组织总设计、单位工程施工组织设计和施工方案。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013),有顶盖无围护结构的场馆看台部分()。
有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的 1/2计算面积。
挖土方的工程量按设计图示尺寸的体积计算,此时的体积是指()。
本题考查的是土石方工程。土石方体积应按挖掘前的天然密实体积计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),关于土石方工程量计算,说法正确的是()。
场地回填:回填面积乘以平均回填厚度;室内回填:主墙间净面积乘以回填厚度,不扣除间隔墙;基础回填:挖方清单项目工程量减去自然地坪以下埋设的基础体积(包括基础垫层及其他构筑物)。
根据《房屋建筑与装饰工程工程量计算规范》(GB/T50854-2013),地基处理工程量计算正确的是()。
强夯地基按设计图示处理范围以面积计算,故 B错。振冲桩(填料)以米计量,按设计图示尺寸以桩长计算;以立方米计量,按设计桩截面乘以桩长以体积计算,故 C错。水泥粉煤灰碎石桩以米计量,按设计图示尺寸以桩长(包括桩尖)计算,故 D错。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),关于现浇混凝土柱高计算,说法正确的是()。
(1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;(2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算;(3)框架柱的柱高应自柱基上表面至柱顶高度计算;(4)构造柱按全高计算,嵌接墙体部分(马牙槎)并入柱身体积。
根据《房屋建筑与装饰工程工程量计算规范》(GB58054-2013),斜屋面的卷材防水工程量按()。
斜屋顶(不包括平屋顶找坡)按斜面积计算,平屋顶按水平投影面积计算,不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积。
在同一合同段的工程量清单中,多个单位工程中具有相同项目特征的项目,项目编码和计量单位()。
同一招标工程的项目编码不得有重码,在同一个建设项目(或标段、合同段)中,有多个单位工程的相同项目计量单位必须保持一致。
工程量清单项目编码,应采用 12位阿拉伯数字表示,第三,四位表示()。
项目编码的十二位数字的含义是:一、二位为专业工程代码,三、四位为附录分类顺序码,五、六位为分部工程顺序码,七~九位为分项工程项目名称顺序码。十至十二位为清单项目名称顺序码。
某八层住宅,建筑高度24.3m,属于( )建筑。
本题考查的是民用建筑分类。住宅建筑按层数分类:1~3 层为底层住宅,4~6 层为多层住宅,7~9层为中高层住宅,10 层及以上为高层住宅。
同一工程地质条件区域内,在承受相同的上部荷载时,选用地基最浅的基础是( )。
本题考查的是基础。钢筋混凝土基础属于柔性基础,基础形式不受刚性角的限制;柔性基础的特点是抗拉性好,可节约大量的混凝土材料,钢筋混凝土基础断面可做成锥形,其最薄处高度不小于 200mm。钢筋混凝土基础也可做成阶梯形,每踏步高 300~500mm。
对于地基软弱土层厚、荷载大和建筑面积不太大的一些重要高层建筑,最常采用的基础构造形式为( )。
本题考查的是基础。箱形基础一般由钢筋混凝土建造,减少了基础底面的附加应力,因而适用于地基软弱土层厚、荷载大和建筑面积不太大的一些重要建筑物,目前高层建筑中多采用箱形基础。
Ф8@100(4)/150(2)表示( )。
其中Ф表示一级钢。HPB300级钢筋(一级),HRB335 级钢筋(二级),HRB400 级钢筋(三级)和RRB400级钢筋(四级),箍筋加密区与非加密区的不同间距及肢数需用斜线“/”分隔,当梁箍筋为同一间距及肢数时,则不需要用斜线;当加密区与非加密区的箍筋肢数相同时,则将肢数注写一次;箍筋肢数应写在括号内。
G4Ф12 表示( )。
G4Ф12表示梁的两个侧面配置 4φ12 的纵向构造钢筋,每侧面各配置 2φ12。
根据《建筑工程施面积计算规范》(GB 50500-2013),关于大型体育场看台下部设计利用部位建筑面积计算,说法正确的是( )。
本题考查的是建筑面积计算规则与方法。对于场馆看台下的建筑空间,结构净高在 2.10m 及以上的部位应计算全面积;结构净高在 1.20m 及以上至 2.10m 以下的部位应计算 1/2 面积;结构净高在 1.20m以下的部位不应计算建筑面积。此题目答案与新规范有出入,相比较而言选项 C是最正确的选项。
根据《建筑工程建筑面积规范》(GB-T 50353-2013),形成建筑空间,结构净高2.18m 部位的坡屋顶,其建筑面积( )。
本题考查的是建筑面积计算规则与方法。形成建筑空间的坡屋顶,结构净高在 2.1m及以上的部位应计全面积;结构净髙在 1.2m及以上至 2.1m以下的部位应计算 1/2面积;结构净高在 1.2m以下的部位不应计算建筑面积。

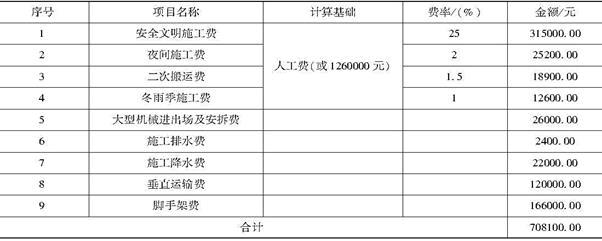

根据《建设工程工程量清单计价规范》的规定,安全文明施工费应计列于( )之中。
2021教材P48
知识点:措施项目清单。安全文明施工费应计列于总价措施项目清单与计价表中。

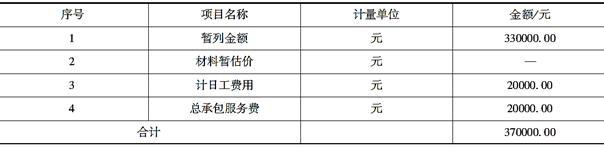

招标人在工程量清单中暂定并包括在合同价款中的用于工程签订时尚未确定或者不可预见的所需材料、工程设备、服务采购的金额是( )。
2021教材P49
知识点:其他项目清单。暂列金额是指招标人在工程量清单中暂定并包括在合同价款中的一笔款项,用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整,以及发生的索赔、现场签证确认等的费用。
为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件截止时间前的第( )天作为基准日。
本题考查的是法规变化类合同价款调整事项。对于实行招标的项目,一般以施工招标文件中规定的提交投标文件截止时间前的第 28天作为基准日。
为合理划分发承包双方的合同风险,对于招标工程,在施工合同中约定的基准日期一般为( )。
本题考查的是法规变化类合同价款调整事项。对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第 28 天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第 28 天作为基准日。
措施项目中的夜间施工增加费发生变更,实际调整金额为5400 元,报价浮动率为10%,则变更调整的金额为( )元。
2021教材P241
知识点:工程变更类合同价款调整事项。变更调整的金额=5400×(1-10%)=4860(元)。
关于变更引起的价格调整,以下原则描述中正确的是( )。
本题考查的是工程变更类合同价款调整事项。(1)工程变更引起分部分项工程项目发生变化,按照下列规定调整:1)有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足 15%时,采用该项目的单价。直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。2)没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。采用类似的项目单价的前提是其采用的材料、施工工艺和方法基本相似,不增加关键线路上工程的施工时间,可仅就其变更后的差异部分,参考类似的项目单价由发承包双方协商新的项目单价。3)没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息(参考)价格和承包人报价浮动率,提出变更工程项目的单价或总价,报发包人确认后调整。(2)措施项目费的调整:承包人应事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。拟实施的方案经发承包双方确认后执行。
工程变更引起分部分项工程项目发生变化,对于已标价工程量清单中没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。关于调整的前提,正确的是( )。
本题考查的是工程变更类合同价款调整事项。(1)工程变更引起分部分项工程项目发生变化,按照下列规定调整:1)有适用于变更工程项目的,且工程变更导致的该清单项目的工程数量变化不足 15%时,采用该项目的单价。直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。2)没有适用、但有类似于变更工程项目的,可在合理范围内参照类似项目的单价或总价调整。采用类似的项目单价的前提是其采用的材料、施工工艺和方法基本相似,不增加关键线路上工程的施工时间,可仅就其变更后的差异部分,参考类似的项目单价由发承包双方协商新的项目单价。3)没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息(参考)价格和承包人报价浮动率,提出变更工程项目的单价或总价,报发包人确认后调整。(2)措施项目费的调整:承包人应事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。拟实施的方案经发承包双方确认后执行。
工程变更引起措施项目发生变化的,( )提出调整措施项目费的,应事先将拟实施的方案提交( )确认,并详细说明与原方案措施项目相比的变化情况。
2021教材P240
知识点:工程变更类合同价款调整事项。工程变更引起措施项目发生变化的,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并详细说明与原方案措施项目相比的变化情况。
某建筑首层建筑面积500m2,场地较为平整,其自然地面标高为+87.5m,设计室外地面标高为+87.15m,则其场地土方清单列项和工程量分别是( )。
本题考查的是土石方工程。因为厚度=87.5-87.15=0.35米>0.3米,所以应按一般土方列项。工程量应该=500×0.35=175m3。
砖基础施工所需工作面宽度为每边各增加()mm。
砖基础施工所需工作面宽度为每边各增加200mm。
选择施工机械时,首先应该选择( )的机械。
选择施工机械时,首先应该选择主导工程的机械,根据工程特点决定其最适宜的类型。
钢筋性能的技术指标主要是抗拉强度、断后伸长率和( )。
表示钢筋性能的参数:屈服强度、抗拉强度和断后伸长率。
下列关于工程量计算规则的说法,错误的是()。
选项A正确,强夯地基的工程量按设计图示处理范围以面积计算,即根据每个点位所代表的范围乘以点数计算。 选项B错误,注浆地基工程量,可按设计图示尺寸的钻孔深度以米计算;也可按设计图示尺寸以加固体积计算。
选项C正确,房心回填土体积=室内主墙之间的面积×回填厚度h。
选项D正确,基础回填体积=挖方清单项目工程量-自然地坪以下埋设的基础体积(包括基础垫层及其他构筑物)
某预制钢筋混凝土桩如图1所示,已知共有24根,土壤类别为三类土,则该预制钢筋混凝土打桩工程量为( )m。
预制钢筋混凝土方桩以米计量,按设计图示尺寸以桩长(包括桩尖)计算;或以立方米计量,按设计图示截面积乘以桩长(包括桩尖)以实体积计算;或以根计量,按设计图示数量计算。此题中计量单位是m。故预制钢筋混凝土打桩工程量为(0.85+16)m×24根=404.40m。
基础与墙身(柱身)的划分,基础与墙身使用不同材料时,位于设计室内地面()mm以内时,以不同材料为分界线。
基础与墙(柱)身的划分:基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室的,以地下室室内设计地面为界),地面以下为基础,地面以上为墙(柱)身。基础与墙身使用不同材料时,材料分界面与设计室内地面的高度差≤300mm时,以不同材料为分界线,高度差>300mm时,以设计室内地面为分界线。砖围墙应以设计室外地坪为界,以下为基础,以上为墙身。
下列选项中,不属于建筑立面图基本内容的是()。
建筑立面图的基本内容包括:(1)图名,比例;(2)标注建筑物两端的定位轴线及其编号;(3)画出室内外地面线,房屋的勒脚,外部装饰及墙面分格线;(4)表示门窗在外立面的分布、外形、开启方向;(5)标注各部位的标高及必须标注的局部尺寸;(6)标注出详图索引符号;(7)文字说明外墙装修做法。
在建筑工程中,基坑底长≤3倍底宽、底面积在( )m2以内的为基坑。
在建筑工程中,底宽≤7m,底长>3倍底宽为沟槽,底长≤3倍底宽、底面积≤150m2为基坑,超出上述范围则为一般土方。考前【黑钻押题】,软件考前一周更新,
不符合总平面图基本内容的是( )。
总平面图的基本内容包括:(1)表明新建区域的地形、地貌、平面布置;(2)确定新建房屋的平面位置;(3)表明建筑物首层地面的绝对标高,说明土方填挖情况、地面坡度及雨水排除方向;(4)用指北针和风向频率玫瑰图来表示建筑物的朝向;(5)根据工程的需要,有时还有水、暖、电等管线总平面,各种管线综合布置图、竖向设计图、道路纵横剖面图及绿化布置图等。
有关建筑面积计算范围的规定,叙述错误的是( )。
选项A正确,形成建筑空间的坡屋顶,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m 及以上至2.10m以下的部位应计算1/2面积;结构净高在1.2m以下的部位不应计算建筑面积。 选项B错误,场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至 2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部位不应计算建筑面积。
选项C正确,建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
选项D正确, 建筑物内设有局部楼层时,对于局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
下列项目应计算建筑面积是( )。
露台、无围护结构的观光电梯,建筑物内的操作平台明确规定不计算建筑面积,在主体结构外的阳台,应按其结构底板水平投影面积计算1/2面积。所以本题计算建筑面积的只有D项。
在建筑工程中,平整场地是指场地厚度在( )mm以内的挖、填、运及找平的土方工作。
建筑物场地厚度≤±300mm的挖、填、运、找平,应按平整场地项目编码列项。
有关砖砌体的一般规则,叙述错误的是( )。
砖砌体的一般规则包括:(1)凸出墙面的腰线和挑檐等体积,并入墙身体积内计算;(2)附墙烟囱(包括附墙通风道、垃圾道)按其外形体积计算,并入所依附的墙体积内;(3)女儿墙高度从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面);(4)墙长度的确定。外墙按中心线,内墙按净长线计算。
一设备的混凝土基础,底面积为5m×5m,工作面为0.3m,挖土深1.5m,放坡系数1:0.5,则招标清单挖土工程量为( )立方米。
挖沟槽土方、挖基坑土方工程量按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 V=底面积×挖土深度=5×5×1.5=37.5(m3)
一幢六层住宅,勒脚以上结构的外围水平面积,每层为448.38m2,六层主体结构外的阳台的底板水平投影面积之和为108m2,则该工程的建筑面积为( )。
建筑物的建筑面积应按自然层外墙结构外围水平面积之和计算。 在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结构底板水平投影面积计算1/2面积。
据以上两条规则,该建筑的建筑面积应为:448.38×6+(1/2)×108=2744.28(m2)。
基础垂直面做防水层施工所需工作面宽度为每边各增加( )mm。
基础垂直面做防水层施工所需工作面宽度为每边各增加1000mm。
下列不是建筑平面图基本作用的是( )。
建筑平面图的作用是主要表示建筑物的平面形状、房间的位置、内部分隔、走廊、楼梯、台阶、阳台的水平布置;墙体的位置、厚度、材料;柱子的截面形状与尺寸大小,以及门窗的位置及类型等。
钢板桩按设计图示尺寸以( )计算
钢板桩工程量以吨计量时,按设计图示尺寸以质量计算;以平方米计量时,按设计图示墙中心线长乘以桩长以面积计算(以平方米计量时,必须描述板桩厚度)。
按照清单要求,砖砌地沟、明沟应( )。
砖砌地沟、明沟按设计图示尺寸以中心线长度计算,计量单位为m。
地下连续墙( )。
地下连续墙工程量按设计图示墙中心线长乘以厚度乘以槽深以体积计算。
企业管理费一般采用取费基数乘以费率的方法计算,下列选项中取费基数表述正确的是( )。
企业管理费的计算是以相应部分的预算价为基数计算。其中预算价由人工费、材料费、机械费之和组成。
不属于国家融资资金投资的工程建设项目的是( )。
国家融资资金投资的工程建设项目包括: 1) 使用国家发行债券所筹资金的项目;
2) 使用国家对外借款或者担保所筹资金的项目;
3) 使用国家政策性贷款的项目;
4) 国家授权投资主体融资的项目;
5) 国家特许的融资项目。
工程定额按分类,可以划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。主编单位和管理权限
工程定额按定额反映的生产要素消耗内容分类,可以划分为劳动消耗定额、机械消耗定额和材料消耗定额三种。
在我国现行的16G 101系列平法标准图集中,楼层框架梁的标注代号为( )。
梁编号由梁类型代号、序号、跨数及有无悬挑代号组成。梁的类型代号有楼层框架梁(KL)、楼层框架扁梁(KBL)、屋面框架梁(WKL)、框支梁(KZL)、托柱转换梁(TZL)、非框架梁(L)、悬挑梁(XL)、井字梁(JZL),A为一端悬挑,B为两端悬挑,悬挑不计跨数。如KL7(5A)表示7号楼层框架梁,5跨,一端悬挑。
可用于有高温要求的工业车间大体积混凝土构件的水泥是( )。
矿渣硅酸盐水泥的主要特性有:①早期强度低,后期强度增长较快;②水化热较小;③耐热性较好;④耐硫酸盐侵蚀和耐水性较好;⑤抗冻性较差;⑥干缩性较大;⑦抗碳化能力差。
矿渣硅酸盐水泥的这些主要特性决定了它适用于:①高温车间和有耐热、耐火要求的混凝土结构;②大体积混凝土结构;③蒸汽养护的混凝土结构;④一般地上、地下和水中混凝土结构;⑤有抗硫酸盐侵蚀要求的一般工程。ABD三项,三种水泥的耐热性都较差,不适用于高温车间。
下列水泥品种中,不适宜用于大体积混凝土工程的是( )。
普通硅酸盐水泥不适用于大体积混凝土工程,不宜用于化学侵蚀、压力水(较小)作用及海水侵蚀的工程。B项,矿渣硅酸盐水泥不适用于早期强度要求较高的工程,不适用于严寒地区并处在水位升降范围内的混凝土工程。C项,火山灰质硅酸盐水泥不适用于处在干燥环境的混凝土工程,不宜用于耐磨性高的工程,其他同矿渣硅酸盐水泥。D项,粉煤灰硅酸盐水泥不适用于有抗碳化要求的工程,其他同矿渣硅酸盐水泥。
根据《建筑工程建筑面积计算规范》(GB/T 50353—2013),有顶盖无围护结构的场馆看台部分( )。
根据《建筑工程建筑面积计算规范》(GB/T 50353—2013),室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积。
室外装饰较少使用大理石板材的主要原因在于大理石( )。
大理石质地较密实、抗压强度较高、吸水率低、质地较软,属中硬石材。天然大理石易加工,开光性好,常被制成抛光板材,其色调丰富、材质细腻、极富装饰性。大理石板材具有吸水率小、耐磨性好以及耐久等优点,但其抗风化性能较差。因为大理石主要化学成分为碳酸钙,易被侵蚀,使表面失去光泽,变得粗糙而降低装饰及使用效果。但因其抗风化性能较差,故除个别品种(含石英为主的砂岩及石曲岩)外,一般不宜用作室外装饰。
根据《建筑工程建筑面积计算规范》GB/T50353-2013,关于大型体育场看台下部设计利用部位建筑面积计算,下列说法正确的是( )。
本题考查的是建筑面积计算规则及应用。场馆看台下的建筑空间,结构净高在2.1m及以上的部位应计算全面积;结构净高在1.2m及以上至2.1m下列的部位应计算1/2面积;结构净高在1.2m下列的部位不应计算建筑面积。
场馆看台下的建筑空间,结构净高在2.10m及以上的部位应计算全面积;结构净高在1.20m及以上至2.10m以下的部位应计算1/2面积;结构净高在1.20m以下的部
位不应计算建筑面积。室内单独设置的有围护设施的悬挑看台,应按看台结构底板水平投影面积计算建筑面积。有顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算面积。
某工程采用工程量清单计价,施工过程中,业主将屋面防水变更为PE高分子防水卷材(1.5mm),清单中无类似项目,工程所在地造价管理机构发布该卷材单价为18元/m2,该地区定额人工费为3.5元/m2,机械使用费为0.3元/m2,除卷材外的其他材料费为0.6元/m2,管理费和利润为1.2元/m2。若承包人报价浮动率为6%,则发承包双方协商确定该项目综合单价的基础为( )元/m2。
本题考查的是招标控制价的编制内容。综合单价=(3.5+18+0.3+0.6+1.2)×(1-6%)=22.18元/m2。
受反复冰冻的混凝土结构应选用( )。
普通硅酸盐水泥的耐冻性较好,而矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥抗冻性极差。受反复冰冻的混凝土结构应选用普通硅酸盐水泥。
建筑物基础的埋深,指的是( )。
基础埋深指的是从室外设计地面至基础底面的垂直距离称为基础的埋深。
基础部分必须断开的是( )。
房屋相邻部分的高度、荷载和结构形式差别很大而地基又较弱时,房屋有可能产生不均匀沉降。应在适当位置,如复杂的平面或体形转折处、高度变化处、荷载、地基的压缩性和地基处理的方法明显不同处设置沉降缝。沉降缝与伸缩缝不同之处是除屋顶、楼板、墙身都要断开外,基础部分也要断开。
高温车间防潮卷材宜选用( )。
APP改性沥青防水卷材广泛适用于各类建筑防水、防潮工程,尤其适用于高温或有强烈太阳辐射地区的建筑物防水。
某单层火车站候车厅的高度为27m,该建筑属于( )。
除住宅建筑之外的民用建筑高度不大于24m者为单层或多层建筑,大于24m者为高层建筑(不包括建筑高度大于24m的单层公共建筑)。
【名师点拨】注意除住宅之外的民用建筑,单层永远是单层。
根据现行《建筑工程建筑面积计算规范》规定,对于有柱雨篷建筑面积计算,正确的说法是( )。
有柱雨篷应按其结构板水平投影面积的1/2计算建筑面积。(有柱雨篷,没有出挑宽度的限制,也不受跨越层数的限制,均计算建筑面积。)
下列关于防火涂料的说法,正确的有( )。
厚质型(H)防火涂料一般为非膨胀型的,厚度大于7mm且小于或等于45mm,耐火极限根据涂层厚度有较大差别;薄型(B)和超薄(CB)型防火涂料通常为膨胀型的,前者的厚度大于3mm且小于或等于7mm,后者的厚度为小于或等于3mm。薄型和超薄型防火涂料的耐火极限一般与涂层厚度无关,而与膨胀后的发泡层厚度有关。
混凝土拌合物的和易性不包括( )。
2022版教材P31 /2021版教材P30页
和易性是综合技术性质,包括流动性、黏聚性和保水性。
在民用建筑很少使用,主要用于工业建筑的隔热、保温及防火覆盖的保温隔热材料是( )。
由于石棉中的粉尘对人体有害,民用建筑很少使用,目前主要用于工业建筑的隔热、保温及防火覆盖等。
先张法预应力施工中,预应力筋放张时,混凝土强度应符合设计要求,当设计无要求时,混凝土强度不应低于标准值的( )。
预应力筋放张时,混凝土强度应符合设计要求;当设计无要求时,不应低于设计的混凝土立方体抗压强度标准值的75%。
装配式混凝土结构施工时,直径大于20mm或直接受动力荷载的纵向钢筋不宜采用( )。
纵向钢筋采用浆锚搭接连接时,直径大于20mm的钢筋不宜采用浆锚搭接连接,直接承受动力荷载构件的纵向钢筋不应采用浆锚搭接连接。
薄型防火涂料的厚度为( )。
厚质型(H)防火涂料一般为非膨胀型的,厚度大于7mm且小于或等于45mm,耐火极限根据涂层厚度有较大差别;薄型(B)和超薄(CB)型防火涂料通常为膨胀型的,前者的厚度大于3mm且小于或等于7mm,后者的厚度为小于或等于3mm。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),关于现浇混凝土柱高计算,说法正确的是( )。
(1)有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算;(2)无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算;(3)框架柱的柱高应自柱基上表面至柱顶高度计算;(4)构造柱按全高计算,嵌接墙体部分(马牙槎)并入柱身体积。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),砖基础工程量计算正确的是( )。
砖基础工程量按设计图示尺寸以体积计算,包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积≤0.3m2的孔洞所占体积,靠墙暖气沟的挑檐不增加。
下列关于土建工程工程量清单的编制依据,说法错误的是( )。
土建工程量清单编制的主要依据有:
1)《建设工程工程量清单计价规范》GB 50500;
2)与拟建工程相适应的国家计量规范;
3)建设工程设计文件。
4)与建设工程有关的标准、规范、技术资料。
5)拟定的招标文件。
6)施工现场情况、地勘水文资料、工程特点及常规施工方案。
7)其他相关资料。
关于施工期间合同暂估价的调整,下列做法中正确的有( )。
本题考查的是物价变化类合同价款调整事项。选项A错误,不属于依法必须招标的材料,由承包人采购,发包人确认后取代暂估价,调整合同价款;选项C错误,组织招标的费用被认为包括在承包人签约合同价。
按照费用构成要素划分的建筑安装工程费用项目组成规定,下列费用项目应列入材料费的有( )。
本题考查的是材料费的构成。 选项 C 错误,施工企业对材料进行一般鉴定、检查发生的费用是企业管理费。 选项 D 错误,当一般纳税人采用一般计税方法时,材料单价中的材料原价、运杂费等均 应扣除增值税进项税额。
网架结构体系的特点是( )。
2021教材P35
网架结构是高次超静定空间结构,整体性好,刚度大、抗震性能好,其杆件主要承受轴向力,受力合理、节约材料,由于杆件类型少,适于工业化生产。
承受相同荷载条件下,相对刚性基础而言柔性基础的特点是( )。
根据《建筑工程施面积计算规范》(GB 50353-2013),不计算建筑面积的是()。
建筑物室外台阶、主体结构外的空调室外机搁板、露台不计算建筑面积。有顶 盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的 1/2 计 算建筑面积。与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算
根据《建设工程工程量清单计价规范》(GB 50500—2013),关于全额政府投资项目最高投标限价的说法,正确的有( )。
最高投标限价是招标人根据国家以及当地有关规定的计价依据和计价办法、招标文件、市场行情,并按工程项目设计施工图纸等具体条件调整编制的,对招标工程项目限定的最高工程造价,也可称其为拦标价、预算控制价或最高报价等。对于最高投标限价及其规定,应注意从以下方面理解:
①国有资金投资的建设工程招标,招标人必须编制最高投标限价。
②最高投标限价超过批准的概算时,招标人应将其报原概算审批部门审核。
③投标人的投标报价高于最高投标限价的,其投标应予以拒绝。
④最高投标限价应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人编制和复核。
⑤最高投标限价应在招标文件中公布,不应上调或下浮,招标人应将最高投标限价及有关资料报送工程所在地工程造价管理机构备查。

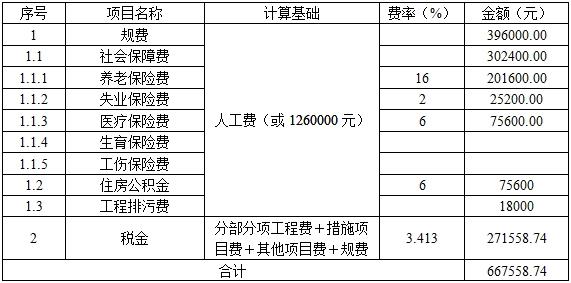

根据《建筑安装工程费用项目组成》,以定额人工费为计费基础的规费有( )。
社会保险费和住房公积金应以定额人工费为计算基础,根据工程所在地省、自治区、直辖市或行业建设主管部门规定费率计算。社会保险费包括养老保险费、失业保险费、医疗保险费、生育保险费、工伤保险费。
编制工程竣工决算应具备的条件有( )。
编制工程竣工决算应具备下列条件:①经批准的初步设计所确定的工程内容已完成;②单项工程或建设项目竣工结算已完成;③收尾工程投资和预留费用不超过规定的比例;④涉及法律诉讼、工程质量纠纷的事项已处理完毕;⑤其他影响工程竣工决算编制的重大问题已解决。
施工图预算审查的重点包括( )。
采用《建设工程工程量清单计价规范》(GB 50500—2013)进行招标的工程,企业在投标报价时,不得作为竞争性费用的有( )。
根据《建设工程工程量清单计价规范》(GB 50500—2013)规定,规费和税金应按国家或省级、行业建设主管部门规定计算,不得作为竞争性费用。
在投标报价时,企业要根据自身的优劣势和招标项目的特点来确定报价策略,通常情况下报价可适当低一些的工程有( )。
投标单位遇到下列情形时,其报价可适当低一些:①施工条件好的工程;②工作简单、工程量大但其他投标人都可以做的工程;③投标单位急于打入某一市场、某一地区,或虽已在某一地区经营多年,但即将面临没有工程的情况,机械设备等无工地转移时;④本公司在附近有工程,而本项目又可利用该工地的设备、劳务,或有条件短期内突击完成的工程;⑤竞争对手多,竞争激烈的工程;⑥非急需工程;⑦支付条件好的工程。
工程量清单是( )的依据。
工程量清单是工程量清单计价的基础,贯穿于建设工程的招投标阶段和施工阶段,是编制最高投标限价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
砖基础工程量计算正确的有()。
砖基础项目适用于各种类型砖基础:柱基础、墙基础、管道基础等。
工程量按设计图示尺寸以体积计算,包括附墙垛基础宽出部分体积,扣除地梁(圈梁)、构造柱所占体积,不扣除基础大放脚T形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积≤0.3m2的孔洞所占体积,靠墙暖气沟的挑檐不增加。
基础长度的确定:外墙基础按外墙中心线,内墙基础按内墙净长线计算。
基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),地面以下为基础,地面以上为墙(柱)身。
地下连续墙中导墙的作用有()。
导墙是地下连续墙挖槽之前在槽口两侧修筑的埋深一般不小于 1.5m的浅墙,其作用是:①加固槽口;②作为测量的基准;③支承施工荷载;④存储泥浆。
桥梁承载结构施工方法中,转体施工的主要特点有( )。
转体施工是将桥梁构件先在桥位处岸边(或路边及适当位置)进行预制,待混凝土达到设计强度后旋转构件就位的施工方法。其主要特点有:①可以利用地形,方便预制构件;②施工期间不断航,不影响桥下交通,并可在跨越通车线路上进行桥梁施工;③施工设备少,装置简单,容易制作并便于掌握;④节省木材,节省施工用料;⑤减少高空作业,施工工序简单,施工迅速,当主要结构先期合拢后,给以后施工带来方便;⑥转体施工适合于单跨和三跨桥梁;⑦大跨径桥梁采用转体施工将会取得良好的技术经济效益。
钢结构防火涂料根据其涂层厚度和耐火极限可以分为()。
钢结构防火涂料根据其使用场合可分为室内用防火涂料和室外用防火涂料两类,根据其涂层厚度和耐火极限又可分为厚质型防火涂料、薄型防火涂料和超薄型防火涂料三类。
外保温工程的施工无须在基层施工质量验收合格后进行的有( )。
保温层施工前,应进行基层处理,使之坚实、平整。除 EPS 板和 EPS 钢丝网架板现浇混凝土外保温系统外,外保温工程施工前,基层施工质量、外门窗洞口应通过验收,门窗框或辅框应安装完毕,伸出墙面的消防梯、雨水管、各种进户管线和空调器等的预埋件、连接件应安装完毕,且按外保温系统厚度留出间隙。
防水混凝土施工时应注意的事项有( )。
对浇筑施工的,浇筑自落高度不得大于1.5m;应采用机械振捣密实,并采取自然养护,且养护时间不少于14d。墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。拱(板)墙结合的水平施工缝,宜留在拱(板)墙接缝线以下150~300mm处。墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm。
高强混凝土与普通混凝土相比,说法正确的有( )。
A项,高强混凝土的延性比普通混凝土差。
B项,高强混凝土的抗压性能与普通混凝土相比有相当大的差别,与中、低强度混凝土相比,高强混凝土中的孔隙较少,水泥石强度、水泥浆与骨料之间的界面强度、骨料强度这三者之间的差异也很小,所以更接近匀质材料,抗压性能更好。
C项,混凝土的抗拉强度虽然随着抗压强度的提高而提高,但它们之间的比值却随着强度的增加而降低,高强混凝土抗拉强度与抗压强度的比值较低强度混凝土要小得多。
D项,高强混凝土的初期收缩大,但最终收缩量与普通混凝土大体相同,用活性矿物掺和料代替部分水泥还可进一步减小混凝土的收缩。
E项,高强混凝土致密坚硬,其抗渗性、抗冻性、耐蚀性、抗冲击性等诸方面性能均优于普通混凝土,尤其是外加矿物掺和料的高强度混凝土,其耐久性进一步提高。
立杆垫板或底座底面标高宜高于自然地坪一个高度,下列适宜的高度有( )。
为有利于措施费的确定和调整,根据现行工程量计算规范。适宜釆用单价措施项目计价的有()。
有些措施项目是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(撑),垂直运输、超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,这类措施项目按照分部分项工程项目清单的方式采用综合单价计价,更有利于措施费的确定和调整。措施项目中可以计算工程量的项目(单价措施项目)宜采用分部分项工程量清单的方式编制。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013),关于管沟土方工程量计算的说法,正确的有()。
管沟土方按设计图示以管道中心线长度计算,或按设计图示管底垫层面积乘以挖土深度以体积计算。无管底垫层按管外径的水平投影面积乘以挖土深度计算。不扣除各类井的长度,井的土方并入。
关于轻型井点降水施工的说法,正确的有()。
轻型井点可采用单排布置、双排布置以及环形布置;当土方施工机械需进出基坑时,也可采用 U形布置。单排布置适用于基坑、槽宽度小于 6m,且降水深度不超过 5m的情况,井点管应布置在地下水的上游一侧,两端延伸长度不宜小于坑、槽的宽度。双排布置适用于基坑宽度大于 6m或土质不良的情况。环形布置适用于大面积基坑。如采用 U形布置,则井点管不封闭的一段应设在地下水的下游方向。
地下连续墙的工艺流程有()。
工程造价的特点包括()。
土钉支护适用于()。
工程量计算的依据包括()。
工程量计算的依据包括:(1)施工图纸及设计说明、相关图集、设计变更、图纸答疑、会审记录等;(2)工程施工合同、招标文件的商务条款;(3)工程量计算规则。
工料单价也称直接工程费单价,包括()。
建筑石膏在土木建筑工程中的主要用途有()。
计算工程单价的价格依据包括()等。
给排水工程的给水排水系统图的常见比例包括()。
下列选项中,关于图线的说法,正确的有()。
施工图中图线的规定包括:(1)同一张图纸内,相同比例的各图样,应选用相同的线宽组;(2)相互平行的图线,其间隙不宜小于其中的粗线宽度,且不宜小于0.7mm;(3)虚线、单点长画线或双点长画线的线段长度和间隔,宜各自相等;(4)单点长画线或双点长画线,当在较小图形中绘制有困难时,可用实线代替;(5)单点长画线或双点长画线的两端,不应是点。点画线与点画线交接或点画线与其他图线交接时,应是线段交接;(6)虚线与虚线交接或虚线与其他图线交接时,应是线段交接。虚线为实线的延长线时,不得与实线连接;(7)图线不得与文字、数字或符号重叠、混淆,不可避免时,应首先保证文字等的清晰。
关于建筑面积计算,说法正确的有()。
建筑面积计算:(1)室外楼梯应并入所依附建筑物自然层,并应按其水平投影面积的1/2 计算建筑面积;(2)在主体结构内的阳台,应按其结构外围水平面积计算全面积;在主体结构外的阳台,应按其结构底板水平投影面积计算1/2 面积;(3)有柱雨篷应按其结构板水平投影面积的1/2 计算建筑面积;无柱雨缝的结构外边线至外墙结构外边线的宽度在2.10m 及以上的,应按雨篷结构板的水平投影面积的1/2 计算建筑面积;(4)露天游泳池不应计算建筑面积。
下列可用于预应力钢筋混凝土施工的钢筋有( )。
本题考查的是常用的建筑钢材。非预应力钢筋混凝土可选用 HPB235、HRB335 和 HRB400 钢筋,而预应力钢筋混凝土则宜选用 HRB500、HRB400和 HRB335 钢筋。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013)规定,关于建筑面积计算正确的为( )。
本题考查的是建筑面积计算规则与方法。选项 A 错误,骑楼、过街楼底层的开放公共空间和建筑物通道,不计算建筑面积;选项 B 错误,露台、露天游泳池、花架、屋顶的水箱及装饰性结构构件,不计算建筑面积。
钢材的力学性能包括()。
钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包括抗拉性能、冲击性能、疲劳性能和硬度等。弯曲性能和焊接性能属于工艺性能。
下列关于钢化玻璃特性的说法,正确的有()。
钢化玻璃的特性:①机械强度高、弹性好、热稳定性好、碎后不易伤人,但可发生自爆。②使用时不能切割、磨削,需进行加工定制。③用于大面积玻璃幕墙的玻璃在钢化程度上要予以控制,宜选择半钢化玻璃,以避免受风荷载引起振动而自爆。
填方土料应符合设计要求,一般不能选用()。
碎石类土、砂土、爆破石渣及含水量符合压实要求的黏性土可作为填方土料。淤泥、冻土、膨胀性土及有机物含量大于 5%的土,以及硫酸盐含量大于 5%的土均不能做填土。填方土料为黏性土时,填土前应检验其含水量是否在控制范围以内,含水量大的黏土不宜做填土用。(最新规定有机物含量大于 5%的土不能做填土,考试时以自己当地省份的教材规定为准)。
钢筋常用的连接方法有()。
关于钢筋混凝土构造柱的说法,正确的是()。
墙体应砌成马牙槎,先砌墙后浇灌混凝土。马牙槎凹凸尺寸不宜小于 60mm,高度不应超过 300mm,马牙槎应先退后进,对称砌筑。拉结钢筋应沿墙高每隔 500mm设 2Ф6,伸入墙内不宜小于 600mm。
下列关于混凝土冬期施工措施的说法,正确的是()。
降低水灰比,减少用水量,使用低流动性或干硬性混凝土。采用非加热养护方法时,混凝土中宜掺入引气剂、引气型减水剂或含有引气组分的外加剂,混凝土含气量宜控制在 3.0%~5.0%。
某民用住宅建筑为 10层,关于屋面防水等级和设防要求的说法,正确的有()。
根据《建筑工程建筑面积计算规范》(GBT50353-2013),不计算建筑面积的有()。
门斗应按其围护结构外围水平面积计算建筑面积。结构层高在 2.20m及以上的,应计算全面积;结构层高在 2.20m以下的,应计算 1/2面积。与室内相通的变形缝,应按其自然层合并在建筑物建筑面积内计算。
BIM技术的主要特点通常包括()。
BIM是以建筑工程项目的各项相关信息数据为基础,建立的数字化建筑模型。具有可视化,协调性,模拟性,优化性和可出图性五大特点,给工程建设信息化带来重大变革。
平面尺寸较大的建筑门厅常采用( )。
本题考查的是楼板与地面。当房间的平面形状近似正方形,跨度在 10m 以内时,常采用井字形密肋楼板。无梁楼板的柱网一般布置成方形或矩形,以方形柱网较为经济。
可用于预应力混凝土的钢筋有( )。
本题考查的是常用的建筑钢材。预应力钢筋混凝土宜选用 HRB500、HRB400、HRB335。CRB650、CRB800、 CRB970级钢筋宜用作中、小型预应力钢筋混凝土结构构件中的受力主筋。
预应力混凝土结构构件中,可使用的钢材包括各种( )。
本题考查的是常用的建筑钢材。冷拔低碳钢丝分为两级,甲级用于预应力混凝土结构构件中,乙级用于非预应力混凝土结构构件中。冷轧带肋钢筋分为 CRB550、CRB650、CRB800、CRB970四个牌号。CRB550用于非预应力钢筋混凝土,其他牌号用于预应力混凝土
根据《建筑工程建筑面积计算规范》(GB T 50353-2013),应计算1/2 建筑面积的有( )。
本题考查的是建筑面积计算规则与方法。选项 B 错误,结构净高在 1.20m 以下的部位不应计算建筑面积;选项 D错误,有围护设施(或柱)的檐廊,应按其围护设施(或柱)外围水平面积计算 1/2面积;选项 E 错误,无柱雨篷的结构外边线至外墙结构外边线的宽度在 2.10m 及以上的,应按雨篷结构板的水平投影面积的 1/2计算建筑面积。
计算人工、材料、机具台班消耗量及费用的依据,包括( )等。
计算分部分项工程人工、材料、机具台班消耗量及费用的依据: (1) 概算指标、概算定额、预算定额。
(2) 人工单价。
(3) 材料预算单价。
(4) 机具台班单价。
(5) 工程造价信息。
有关墙身高度的计算规定,叙述正确的有()。
①外墙:斜(坡)屋面无檐口天棚的算至屋面板底;有屋架且室内外均有天棚的算至屋架下弦底另加200mm;无天棚的算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;与钢筋混凝土楼板隔层者算至板顶。平屋顶算至钢筋混凝土板底。 ②内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
某坡地建筑基础,设计基底垫层宽为8.0m,基础中心线长为22.0m,开挖深度为1.6m,地基为中等风化软岩,根据《房屋建筑与装饰工程工程量计算规范》CB50854—2013规定,关于基础石方的项目列项或工程量计算正确的为()。
本题考查的是土石方工程。挖沟槽(基坑)石方:按设计图示尺寸沟槽(基坑)底面积乘以挖石深度以体积计算,单位:m3。沟槽、基坑、一般石方的划分为:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述范围则为一般石方。工程量=8×22×1.6=281.6(m3)。
不计算建筑面积的范围包括( )。
不计算建筑面积的范围包括:(1)建筑物内的操作平台、上料平台、安装箱和罐体的平台;(2)勒脚、附墙柱、垛、台阶、墙面抹灰、装饰面、镶贴块料面层、装饰性幕墙,主体结构外的空调室外机搁板(箱)、构件、配件,挑出宽度在2.10m以下的无柱雨篷和顶盖高度达到或超过两个楼层的无柱雨篷;(3)窗台与室内地面高差在0.45m以下且结构净高在2.10m以下的凸(飘)窗,窗台与室内地面高差在0.45m及以上的凸(飘)窗;(4)室外爬梯、室外专用消防钢楼梯;(5)无围护结构的观光电梯。
综合单价包括( ),以及一定范围的风险费用。
计算设备和工程量的依据,包括( )等。
计算设备数量和工程量的依据: (1) 可行性研究资料。
(2) 初步设计、扩大初步设计、施工图设计图纸和资料。
(3) 工程变更及施工现场签证。
有关建筑面积的计算范围,叙述正确的有( )。
建筑面积的计算范围包括:(1)对于立体书库、立体仓库、立体车库,有围护结构的,应按其围护结构外围水平面积计算建筑面积;无围护结构、有围护设施的,应按其结构底板水平投影面积计算建筑面积。无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积;(2)有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.0m以下的,应计算1/2面积;(3)附属在建筑物外墙的落地橱窗,应按其围护结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积;窗台与室内楼地面高差在0.45m以下且结构净高在2.10m及以上的凸(飘)窗,应按其围护结构外围水平面积计算1/2面积;(5)有围护设施的室外走廊(挑廊),应按其结构底板水平投影面积计算1/2面积;有围护设施(或柱)的檐廊,应按其围护设施(或柱)外围水平面积计算1/2面积。
钢材的力学性能包括( )。
钢材的主要性能包括力学性能和工艺性能。其中力学性能是钢材最重要的使用性能,包括抗拉性能、冲击性能、疲劳性能和硬度等。弯曲性能和焊接性能属于工艺性能。
根据《建筑工程建筑面积计算规范》(GB/T 50353-2013),下列内容中,不应计算建筑面积的是( )。
悬挑宽度为1.8m的无柱雨篷,选项中没有提到层高的问题,默认就是无柱雨蓬在一层位置;
地下室、半地下室应按其结构外围水平面积计算。结构层高在2.20m及以上的,应计算全面积;结构层高在2.20m以下的,应计算1/2面积。
其它选项都属于不计算建筑面积的范围。
外墙的保温构造,按其保温层所在的位置不同分为( )。
桥梁的承载结构有( )。
关于轻型井点降水施工,说法正确的是( )。
当有土方机械频繁进入基坑时,井点宜采用U形布置,故选项B错误;由于轻型井点需埋入地下蓄水层,可采用单排布置、双排布置、U形布置以及环形布置,故选项C错误;为了更好地集中排水,井点管应布置在地下水上游一侧,故选项E错误。
地下连续墙中导墙的作用有( )。
导墙是地下连续墙挖槽之前在槽口两侧修筑的埋深一般不小于1.5m的浅墙,其作用是:①加固槽口;②作为测量的基准;③支承施工荷载;④存储泥浆。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013),石方工程量计算正确的有( )。
挖一般石方按设计图示尺寸以体积计算,故A错。挖沟槽(基坑)石方按设计图示尺寸沟槽(基坑)底面积乘以挖石深度以体积计算。管沟石方按设计图示以管道中心线长度计算,或按设计图示截面积乘以长度以体积计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB 50854-2013),屋面及防水清单工程量计算正确的有( )。
屋面排水管,按设计图示尺寸以长度“m”计算。如设计未标注尺寸,以檐口至设计室外散水上表面垂直距离计算。(本选项中没有注明:“如设计未标注尺寸时”,若设计标注尺寸,按设计标注尺寸计算。因此本选项不建议选择)
斜屋顶(不包括平屋顶找坡)按斜面积计算,平屋顶按水平投影面积计算,不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积。屋面排(透)气管,按设计图示尺寸以长度“m”计算。屋面天沟、檐沟,按设计图示尺寸以展开面积“m2”计算。
根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013),现浇混凝土楼梯的工程量应( )。
现浇混凝土楼梯,包括直形楼梯、弧形楼梯。按设计图示尺寸以水平投影面积计算。不扣除宽度小于500mm的楼梯井,伸入墙内部分不计算。整体楼梯(包括直形楼梯、弧形楼梯)水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
某工程采用工程量清单招标。按工程所在地的计价依据规定,措施费和规费均以分部分项工程费中人工费(已包含管理费和利润)为计算基础,经计算该工程分部分项工程费总计为6300000元,其中人工费为1260000元。其他有关工程造价方面的背景材料如下:
(1)条形砖基础工程量160m3,基础深3m,采用M5水泥砂浆砌筑,多孔砖的规格240mm×115mm×90mm。实心砖内墙工程量1200m3,采用M5混合砂浆砌筑,蒸压灰砂砖规格240mm×115mm×53mm,墙厚240mm。现浇钢筋混凝土矩形梁模板及支架工程量420m2,支模高度2.6m。现浇钢筋混凝土有梁板模板及支架工程量800m2,梁截面250mm×400mm,梁底支模高度2.6m,板底支模高度3m。
(2)安全文明施工费费率25%,夜间施工费费率2%,二次搬运费费率1.5%,冬雨季施工费费率1%。按合理的施工组织设计,该工程需大型机械进出场及安拆费26000元,施工排水费2400元,施工降水费22000元,垂直运输费120000元,脚手架费166000元。以上各项费用中已包含管理费和利润。
(3)招标文件中载明,该工程暂列金额330000元,材料暂估价100000元,计日工费用20000元,总承包服务费20000元。
(4)社会保障费中养老保险费费率16%,失业保险费费率2%,医疗保险费费率6%;住房公积金费率6%;危险作业意外伤害保险费率0.48%。税金费率3.413%。
依据《建设工程工程量清单计价规范》(GB 50500—2008)的规定,结合工程背景材料及所在地计价依据的规定,编制招标控制价。
【问题】
1.编制砖基础和实心砖内墙的分部分项清单及计价,填入表4-26分部分项工程量清单与计价表。项目编码:砖基础010301001,实心砖墙010302001。综合单价:砖基础240.18元/m3,实心砖内墙249.11元/m3。

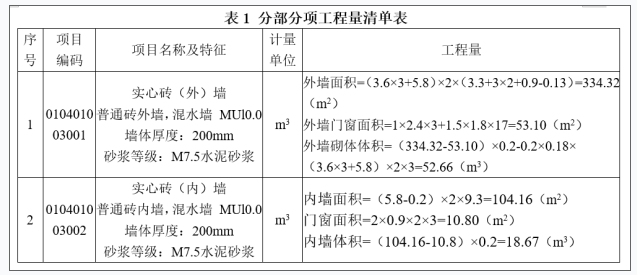

表4-26 分部分项工程量清单与计价表

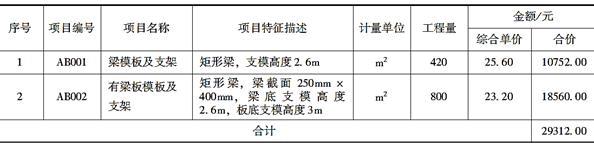

2.编制工程措施项目清单及计价,填入表4-27措施项目清单与计价表(一)和表4-28措施项目清单与计价表(二)。补充的现浇钢筋混凝土模板及支架项目编码:梁模板及支架AB001,有梁板模板及支架AB002。综合单价:梁模板及支架25.60元/m2,有梁板模板及支架23.20元/m2。
表4-27 措施项目清单与计价表(一)
注:本表适用于以“项”计价的措施项目。
表4-28 措施项目清单与计价表(二)
注:本表适用于以综合单价计价的措施项目。
3.编制工程其他项目清单及计价,填入表4-29其他项目清单与计价汇总表。
表4-29 其他项目清单与计价汇总表
4.编制工程规费和税金项目清单及计价,填入表4-30规费、税金项目清单与计价表。
表4-30 规费、税金项目清单与计价表
1.编制砖基础和实心砖内墙的分部分项清单及计价,填入表4-26分部分项工程量清单与计价表。项目编码:砖基础010301001,实心砖墙010302001。综合单价:砖基础240.18元/m3,实心砖内墙249.11元/m3。
表4-26 分部分项工程量清单与计价表

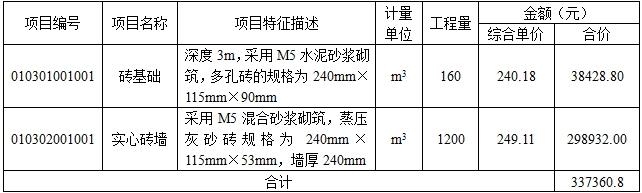

答案:分部分项工程量清单与计价表,如表4-32所示。
表4-32 分部分项工程量清单与计价表
2.编制工程措施项目清单及计价,填入表4-27措施项目清单与计价表(一)和表4-28措施项目清单与计价表(二)。补充的现浇钢筋混凝土模板及支架项目编码:梁模板及支架AB001,有梁板模板及支架AB002。综合单价:梁模板及支架25.60元/m2,有梁板模板及支架23.20元/m2。
表4-27 措施项目清单与计价表(一)
注:本表适用于以“项”计价的措施项目。
表4-28 措施项目清单与计价表(二)
注:本表适用于以综合单价计价的措施项目。
答案:(1)以“项”计价的措施项目清单与计价表,如表4-33所示。
表4-33 措施项目清单与计价表(一)
注:本表适用于以“项”计价的措施项目。
(2)以综合单价计价的措施项目清单与计价表,如表4-34所示。
表4-34 措施项目清单与计价表(二)
注:本表适用于以综合单价计价的措施项目。
3.编制工程其他项目清单及计价,填入表4-29其他项目清单与计价汇总表。
表4-29 其他项目清单与计价汇总表
答案:编制其他项目清单与计价汇总表,如表4-35所示。
表4-35 其他项目清单与计价汇总表
4.编制工程规费和税金项目清单及计价,填入表4-30规费、税金项目清单与计价表。
表4-30 规费、税金项目清单与计价表
答案:编制规费、税金项目清单与计价表,如表4-36所示。
表4-36 规费、税金项目清单与计价表
【说明】目前,工程排污费已停征。
5.编制工程招标控制价汇总表及计价,根据以上计算结果,计算该工程的招标控制价,填入4-31单位工程招标控制价汇总表。

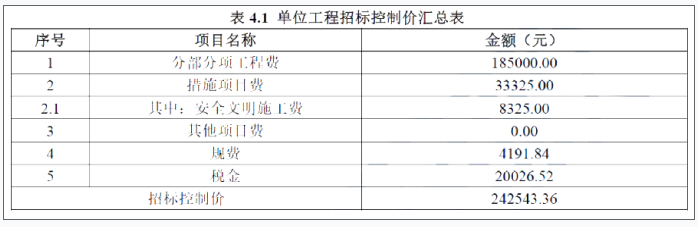

表4-31 单位工程招标控制价汇总表

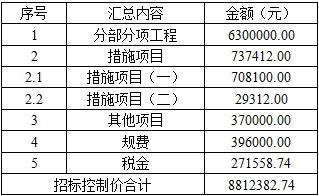

答案:编制单位工程招标控制价汇总表,如表4-37所示。
表4-37 单位工程招标控制价汇总表
某建筑物地下室挖土方工程,内容包括:挖基础土方和基础土方回填,基础土方回填采用打夯实,除基础回填所需土方外,余土全部用自卸汽车外运800m至弃土场。提供的施工场地,已按设计室外地坪-0.20m平整,土质为三类土,采取施工排水措施,根据图4-11基础平面图、图4-12剖面图所示的以及现场环境条件和施工经验,确定土方开挖方案为:基坑除1-1剖面边坡按1∶0.3放坡开挖外,其余边坡均采用坑壁支护垂直开挖,采用挖掘机开挖基坑。假设施工坡道等附加挖土忽略不计,已知垫层底面积586.21m2。
图4-11 基础平面图
图4-12 基础剖面图 有关施工内容的预算定额直接费单价见表4-53。
表4-53 预算定额直接费单价表
承发包双方在合同中约定:以人工费、材料费和机械费之和为基数,计取管理费(费率5%)、利润(利润率4%);以分部分项工程费合计、施工排水和坑壁支护费之和为基数,计取临时设施费(费率1.5%)、环境保护费(费率0.8%)、安全和文明施工费(费率1.8%);不计其他项目费;以分部分项工程费合计与措施项目合计之和为基数,计取规费(费率2%)。税金费率为3.44%。
(计算结果均保留两位小数)
除问题1外,其余问题均根据《建设工程工程量清单计价规范》(GB 50500—2008)的规定进行计算。
【问题】
1.预算定额计算规则为:挖基础土方工程量按基础垫层外皮尺寸加工作面宽度的水平投影面积乘以挖土深度,另加放坡工程量,以立方米计算;坑壁支护按支护外侧垂直投影面积以平方米计算,挖、运、填土方计算均按天然密实土计算。
计算挖掘机挖土、土方回填夯实、自卸汽车运土(800m)、坑壁支护的工程量,把计算过程及结果填入“工程量计算表”中。
2.假定土方回填土工程量190.23m3,计算挖基础土方工程量,编制挖基础土方和土方回填的分部分项工程量清单,填入“分部分项工程量清单”(挖基础土方的项目编码为010101003,土方回填的项目编码为010103001)。
3.计算挖基础土方的工程量清单综合单价,把综合单价组成和综合单价填入“工程量清单综合单价分析表”中。
4.假定分部分项工程费用合计为31500.00元。
(1)编制挖基础土方的措施项目清单计价表(一)、(二),填入“措施项目清单与计价表(一)、(二)”中,并计算其措施项目费合计。
(2)编制基础土方工程投标报价汇总表,填入“基础土方工程投标报价汇总表”。

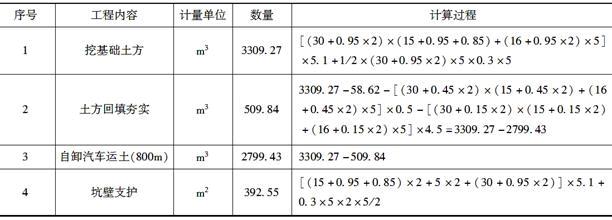

1.答案:填写工程量计算表,如表4-54所示。
表4-54 工程量计算表

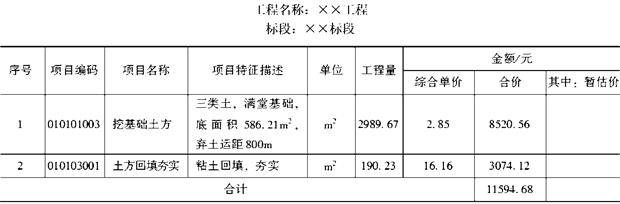

2.答案:填写分部分项工程量清单与计价表,如表4-55所示。
表4-55 分部分项工程量清单与计价表

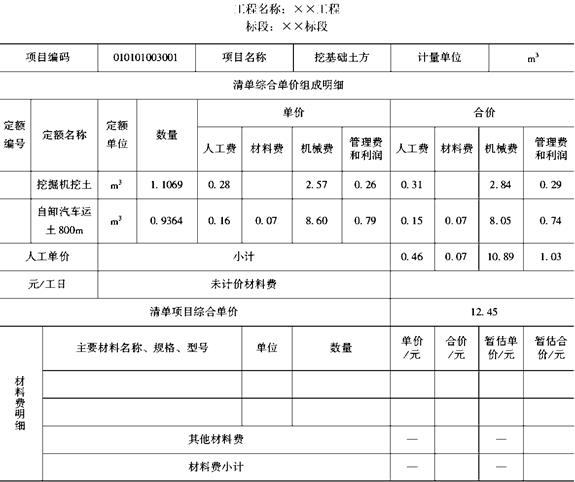

3.答案:填写工程量清单综合单价表,如表4-56所示。
表4-56 工程量清单综合单价分析表
注:挖掘机挖土工程数量=3309.27÷2989.67≈1.1069(m3);
管理费和利润=(0.28+2.57)×(5%+4%)≈0.26(元/m3);
自卸汽车运土工程数量=2799.43÷2989.67≈0.9364(m3);
管理费和利润=(0.16+0.07+8.60)×(5%+4%)≈0.79(元/m3)。

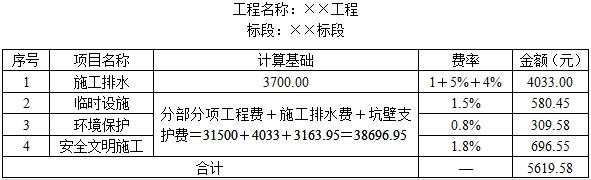

4.答案:(1)填写措施项目清单与计价表(一)、(二),如表4-57和表4-58所示。

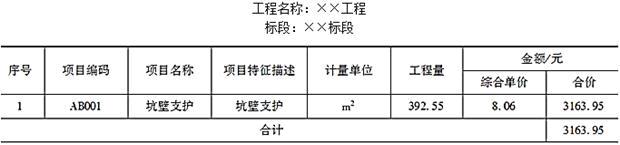

表4-57措施项目清单与计价表(一)
注:坑壁支护综合单价=7.39×(1+5%+4%)≈8.06(元/m2)。
表4-58措施项目清单与计价表(二)

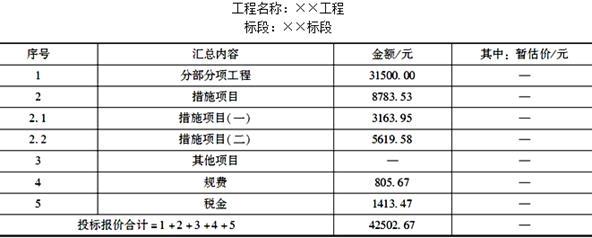

(2)填写基础土方工程投标报价汇总表,如表4-59所示。
表4-59基础土方工程投标报价汇总表
某国有资金投资办公楼建设项目,业主委托某具有相应招标代理和造价咨询资质的招标代理机构编制该项目的招标控制价,并采用公开招标方式进行项目施工招标。
招标投标过程中发生以下事件:
事件1:招标代理人确定的自招标文件出售之日起至停止出售之日止的时间为10个工作日;投标有效期自开始发售招标文件之日起计算,招标文件确定的投标有效期为30天。
事件2:为了加大竞争,减少可能的围标而导致竞争不足,招标人(业主)要求招标代理人对已根据计价规范、行业主管部门颁发的计价定额、工程量清单、工程造价管理机构发布的造价信息或市场造价信息等资料编制好的招标控制价再下浮10%,并仅公布了招标控制价的总价。
事件3:招标人(业主)要求招标代理人在编制招标文件中的合同条款时不得有针对市场价格波动的调价条款,以便减少未来施工过程中的变更,控制工程造价。
事件4:应潜在投标人的请求,招标人组织最具竞争力的一个潜在投标人勘察项目现场,并在现场口头解答了该潜在投标人提出的疑问。
事件5:评标中,评标委员会发现某投标人的报价明显低于其他投标人的报价。
【问题】
1.指出事件1中的不妥之处,并说明理由。
2.指出事件2中招标人行为的不妥之处,并说明理由。
3.指出事件3中招标人行为的不妥之处,并说明理由。
4.指出事件4中招标人行为的不妥之处,并说明理由。
5.针对事件5,评标委员会应如何处理?
1.指出事件1中的不妥之处,并说明理由。
答案:事件1中的不妥之处及理由具体如下:
(1)不妥之处:投标有效期自开始发售招标文件之日起计算不妥。
理由:投标有效期应从投标截止时间起开始计算。
(2)不妥之处:投标有效期为30天不妥。
理由:评标委员会提出书面评标报告后,投标人最迟应在有效期结束日30个工作日(至少42天)前确定中标人。且按有关规定,一般项目投标有效期为60~90天,大型项目为120天左右。
2.指出事件2中招标人行为的不妥之处,并说明理由。
答案:事件2中,招标人行为的不妥之处及理由具体如下:
(1)不妥之处一:投标人要求招标代理人下调招标控制价10%。
理由:根据《建设工程工程量清单计价规范》(GB 50500—2013)的有关规定,招标人应在发布招标文件时公布招标控制价,招标控制价按照规范规定编制,不应上浮或下调。
(2)不妥之处二:仅公布招标控制总价不妥。
理由:招标人设有最高投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法。
(3)不妥之处三:编制招标控制价的依据不妥。
理由:编制招标控制价的依据不全面,还应有:国家或省级建设主管部门颁发的计价定额和计价方法;建设工程设计文件及相关资料;招标文件中的工程量清单及有关要求,与建设项目相关的标准、规范、技术资料;其他的相关资料。
3.指出事件3中招标人行为的不妥之处,并说明理由。
答案:事件3中,招标人行为的不妥之处及理由具体如下:
(1)不妥之处:招标人要求招标代理人编制招标文件合同条款时不得有针对市场价格波动的调价条款。
(2)理由:建设工程发承包必须在招标文件、合同中明确计价中的风险内容及其范围,不得采用无限风险、所有风险和类似语句规定计价中的风险内容和范围。由于市场价格波动造成的风险应由业主和承包人共同承担。合同条款中应有针对市场价格波动的条款,以合理分摊市场价格波动的风险;合同中没有约定或约定不明确,若发承包双方在合同履行中发生争议由双方协调确定;协商不能达成一致的,按《建设工程工程量清单计价规范》(GB 50500—2013)的规定执行。
4.指出事件4中招标人行为的不妥之处,并说明理由。
答案:事件4中,招标人行为的不妥之处及理由具体如下:
(1)不妥之处:组织最具竞争力的一个潜在投标人勘察项目现场。
理由:根据《工程建设项目施工招投标办法》的有关规定,招标人不得组织单个或部分潜在投标人进行现场踏勘,应该组织所有的投标人踏勘项目现场。
(2)不妥之处:现场口头解答了该潜在投标人提出的质疑。
理由:对于潜在投标人在阅读招标文件和现场踏勘中提出的疑问,招标人应以书面形式进行解答,或通过投标预备会进行解答,并以书面形式同时送达所有获得招标文件的投标人。该解答的内容为招标文件的组成部分。
5.针对事件5,评标委员会应如何处理?
答案:针对事件5,评标委员会发现投标人的报价明显低于其他投标报价,使得其投标报价可能低于其个别成本的,应当要求该投标人做出书面说明并提供相关证明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该投标人以低于成本报价竞标,其投标应作废标处理。
某工业建筑,全现浇框架结构,地下一层,地上三层。柱、梁、板均采用非泵送预拌 C30 砼,模板采用复合木模板。其中二层楼面结构如图所示。已知柱截面尺寸均为 600mm×600mm;一层楼面结构标高一 0.030m;二层楼面结构标高4.470m,现浇楼板厚 120mm;轴线尺寸为柱中心线尺寸。(要求管理费费率、利润费率标准按建筑工程三类标准执行)
【问题】
1.按《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)计算一层柱及二层楼面梁、板的混凝土工程量。
2.按《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)要求,编制一层柱及二层楼面梁、板的混凝土分部分项工程量清单。
某工程项目发包人与承包人签订了施工合同,工期 4 个月,工程内容包括 A、 B 两项分项工程,综合单价分别为 360.00 元/m3、220.00 元/m;管理费和利润为人材机费用之和的 16%;规费和税金为人材机费用、管理费和利润之和的 10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表 3。
总价措施项目费用6 万元(其中安全文明施工费3.6 万元),暂列金额15万元。
合同中有关工程价款结算与支付约定如下:
1.开工日10 天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3 个月的工程价款中平均扣回;
2.开工后10 日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3 个月平均支付;
3.发包人按每月承包人应得工程进度款的90%支付;
4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1),措施项目费按无变化考虑;
5.B 分项工程所用的两种材料采用动态结算方法结算,该两种材料在B 分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2 个月发生现场计日工的人材机费用为6.8 万元;
2.第4 个月B 分项工程动态结算的两种材料价格指数分别为110 和120。
【问题】
1.该工程合同价为多少万元?工程预付款为多少万元?
2.第2 个月发包人应支付给承包人的工程价款为多少万元?
3.到第3 个月末B 分项工程的进度偏差为多少万元?
4.第4 个月A、B 两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万元?(计算结果保留三位小数)
1.合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34(万元)
工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376(万元)
2.第2、3 月支付措施费:(6-3.6×60%)/2=1.92(万元)
第2 月应支付给承包人的工程价款=[ ( 360 × 320+220 × 210 )/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981(万元)
3. 第3 月末B 分项工程已完工程计划投资=(180+210+220)×220×(1+10%)/10000=14.762(万元)
第3 月末B 分项工程拟完工程计划投资=(180+200+200)×220×(1+10%)/10000=14.036(万元)
第3 月末进度偏差= 已完工程计划投资一拟完工程计划投资
=14.762-14.036=0.726(万元)
B 工作第3 月末进度提前0.726 万元。
4.(1180-1000)/1000=18%>15%,需要调价。
1000×(1+15%)=1150,前3 月实际工程量1180-300=880(m3)
第4 月A 分项工程价款[(1150-880)×360+(1180-1150)×360×0.9]×(1+10%)/10000=11.761(万元)
第4 月B 分项工程价款90×220×(1+10%)×(78%+12%×110/100+10%×120/100)/10000=2.248(万元)
第4 月措施费=1×(1+10%)=1.1(万元)
第4 月应支付工程价款(11.761+2.248+1.1)×90%=13.598(万元)
某省属高校投资建设一栋建筑面积为30000㎡的普通教学楼,拟采用工程量清单以公开招标方式进行施工招标,业主委托具有相应招标代理和造价咨询资质的某咨询企业编制招标文件和最高投标限价(该项目的最高投标限价为5000万元)。
咨询企业编制招标文件和最高投标限价过程中,发生如下事件。
事件1:为了响应业主对潜在投标人择优选择的高要求,咨询企业的项目经理在招标文件中设置了以下几项内容。
(1) 投标人资格条件之一为:投标人近5年必须承担过高校教学楼工程:
(2) 投标人近5年获得过鲁班奖、本省省级质量奖等奖项作为加分条件:
(3) 项目的投标保证金为75万元。且投标保证金必须从投标企业的基本账户转出:
(4) 中标人的履约保证金为最高投标限价的10%。
事件2:项目经理认为招标文件中的合同条款是基本的粗略条款,只需将政府有关管理部门出台的施工合同示范文本添加项目基本信息后附在招标文件中即可。
事件3:在招标文件编制人员研究项目的评标办法时,项目经理认为所在咨询企业以往代理的招标项目更常采用综合评估法。遂要求编制人员采用综合评估法。
事件4:该咨询企业技术负责人在审核项目成果文件时发现项目工程量清单中存在漏项,要求做出修改。项目经理解释认为第二天需要向委托人提交成果文件且合同条款中已有关于漏项的处理约定,故不做修改。
事件5:该咨询企业的负责人认为最高投标限价不需要保密。因此,又接受了某拟投标人的委托,为其提供该项目的投标报价咨询。
事件6:为控制投标报价的价格水平,咨询企业和业主商定,以代表省内先进水平的A施工企业的企业定额作为依据,编制本项目的最高投标限价。
问题:
1:针对事件1:逐一指出咨询企业项目经理为响应业主要求提出的(1)~(4)项内容是否妥当,并说明理由。
2:针对事件2~6,分别指出相关人员的行为或观点是否正确或妥当,并说明理由。
1.(1)不妥当。
理由:根据《招投标法》的相关规定,招标人不得以不合理条件限制或排斥投标人。招标人不得以不合理的条件限制或者排斤潜在投标人,不得对潜在投标人实行歧视待遇。
(2)不妥当。
理由:根据《招投标法》的相关规定,以奖项作为加分条件属于不合理条件限制或排斥投标人。依法必须进行招标的项目,其招标投标活动不受地区或者部门的限制。任何单位和个人不得违法限制或者排斤本地区、本系统以外的法人绒者其他组织参加投标,不得以任何方式非法干涉招标投标活动。
(3)妥当。
理由:根据《招标投标法实施条例》的相关规定,招标人在招标文件中要求投标人提交投标保证金,投标保证金不得超过招标项目估算价的2%,且投标保证金必须从投标人的基本账户转出。投标保证金有效期应当与投标有效期一致。
(4)不妥当。
理由:根据镶招标投标法实施条例》的相关规定,招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交,履约保证金不得超过中标合同价的10%。
2.(1) 事件2中项目经理的观点不正确。
理由:根据《标准施工招标文件》的相关规定,合同条款属于招标文件的组成部分,合同条款及格式中明确了施工合同条款由通用合同条款和专用合同条款两部分组成,同时规定了合同协议书、履约担保和预付款担保的文件格式。其中专用合同条款是发包人和承包人双方根据工程具体情况对通用合同条款的补充、细化,除通用合同条款中明确专用合同条款可作出不同约定外,补充和细化的内容不得与通用合同条款规定的内容相抵触。
(2) 事件3中项目经理的观点不正确。
理由:根民据《招标投标法实施条例》的相关规定,普通教学楼属于通用项目,宜采用经评审的最低投标报价法进行评标。经评亩的最低投标价法一般适用于具有通用技术、性能标准或者招标人对其技术、性能没有特殊要求的招标项目。
(3) 事件4中企业技术负责人的观点正确。
理由:根据《招投标法》的相关规定,工程量清单中存在批漏,应及时作出修改。
(4)事件4中项目经理的观点不正确。
理由:根据《招投标法》的相关规定,工程量清单作为投标人编制投标文件的依据,如存在漏
项,应及时作出修改。招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。因此,招标工程量清单是否准确和完整,其责任应当由提供工程量清单的发包人负责,作为投标人的承包人不应承担因工程量清单的缺项、漏项以及计算错误带来的风险与损失。
(5) 事件5中企业技术负责人的行为不正确。
理由:根据《招投标法》的相关规定,同一项目,咨询企业不得既接受招标人的委托,又接受投标人的委托。同时接受招标人和投标人绒两个以上投标人对同一工程项目的工程造价咨询业务属于违法违规行为。
(6) 事件6中咨询企业和业主的行为不正确
理由:根据《招标投标法实施条例》的相关规定,编制最高投标限价应依据国家或省级建设行政主管部门濒发的有关计价依据和办法,依据拟订的招标文件和招标工程量清单,结合工程具体情况发布的招标工程的最高投标限价。包括:(均现行国家标准咤建设工程工程量清单计价规范》GB50500-2013与专业工程计量规范。(2)国家或省级、行业建设主管部门濒发的计价定额和计价办法。(3)建设工程设计文件及相关资料。(4) 拟定的招标文件及招标工程量清单。(5)与建设项目相关的标准、规范、技术资料。(6)施工现场情况、工程特点及常规施工方案。(7)工程造价管理机构发布的工程造价信息,工程造价信息没有发布的,参照市场价。(8)其他的相关资料。不得采用任何企业的定额。
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为 6 个月。每月分部分项工程项目和单价措施项目费用见表 1。
总价措施项目费用为12 万元(其中安全文明施工费用6.6 万元);其他项目费用包括:暂列金额为10 万元,业主拟分包的专业工程暂估价为28 万元,总包服务费用按 5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为 8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为 10%。
施工合同中有关工程款结算与支付的约定如下:
(1)开工前,业主向承包商支付预付款,包括暂列金额和安全文明施工费用后的签约合同价的 20%以及安全文明施工费用的 60%。预付款在合同期后 3 个月从应付工程款中平均扣回;
(2)开工后,安全文明施工费用的 40%随工程进度款在第 1 个月支付,其余总价措施费用在开工后的前 4 个月随工程进度款平均支付;
(3)工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
(4)其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
(5)当分部分项工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调价系数为0.9(或1.1);
(6)施工期间材料价格上涨幅度超过基期价格5%及以内费用由承包商承担,超过5%以上的部分由业主承担;
(7)工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。施工期间,经监理人核实及业主确认的有关事项如下:
(1)第3 个月发生合同外零星工作,现场签证费用4 万元(含管理费和利润);某分项工程因涉及变更增加工程量20%(原清单工程量400m3,综合单价180 元/m3),增加相应单价措施费用1 万元,对工期无影响;
(2)第4 个月业主的专业分包工程完成,实际费用22 万元;另有某分项工程的某种材料价格比基期价格上涨12%(原清单中,该材料数量300m2,材料价格200 元/m2)。
【问题】
1.该单项工程签约合同价为多少万元?业主在开工前应支付给承包商的预付款为多少万元?开工后第1 个月应支付的安全文明施工费工程款为多少万元?
2.第3 个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
3.第4 个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
4.假设该单项工程实际总造价比签约合同价增加了30 万元,在竣工结算时业主应支付承包商的工程结算款应为多少万元?(计算结果有小数的保留三位小数)
(1)分部分项工程项目费用:200 万元
措施项目费用:12+8=20(万元)
其他项目费用:10+28×1.05=39.4(万元)
规费和税金=(200+20+39.4)×10%=25.94(万元)
该单项工程签约合同价=200+20+39.4+25.94=285.34(万元)
(2)业主应支付的预付款=[285.34-(10+6.6)×1.1]×20%+6.6×1.1×60%=57.772(万元)
(3)第1 个月应支付的安全文明施工费工程款=6.6 × 40% × 1.1 ×90%=2.614(万元)
2.第3 个月分部分项工程项目费用=30+{[(400×1.2-400×1.15)×180×0.9+400×15%×180]/10000}=31.404(万元)
第3 个月的措施项目费用=2+1+(12-6.6)/4=4.35(万元)
现场签证费用=4(万元)
第3 个月承包商应得工程款=(31.404+4.35+4)×1.1=43.729(万元)
业主应支付给承包商的工程款=43.729×90%=39.356(万元)
3.第4 个月分部分项工程费用=50+0.02×300×(12%-5%)×1.08=50.454(万元)
第4 个月措施项目费=3+(12-6.6)/4=4.35(万元)
第4 个月其他项目费=22×(1+5%)=23.1(万元)
第4 个月应扣回预付款=57.772/3=19.257(万元)
第4 个月承包商应得工程款=[285.34-(10+6.6)×1.1]×20%/3=17.805(万元)
业主应支付给承包商的工程款=85.694×0.9-17.805=59.320(万元)
4.实际造价=285.34+30=315.34(万元)
业主应支付承包商的工程结算款=315.34×(10%-3%)=22.074(万元)
某工程项目发包人与承包人签订了施工合同,工期 5 个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表 1 所示;总价措施项目费用 9万元(其中含安全文明施工费用 3 万元);暂列金额 12 万元。管理费用和利润为人材机费用之和的 15%。规费和税金为人材机费用与管理费、利润之和的 10%。
有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4 个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3 个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60 天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C 分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80 元/m3,乙种材料用量为400m3,投标报价为40 元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的土5%以内变动时,C分项工程的综合单价不予调整,变动超过士5%以上时,超过部分的价格调整至C分项综合单价中。该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B 分项工程的实际施工时间为2~4 月;
(2)C 分项工程甲种材料实际购买价为85 元/m3,乙种材料的实际购买为50 元/m3;
(3)第4 个月发生现场签证零星工费用2.4 万元。
【问题】
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?(计算结果均保留三位小数)
2.求C 分项工程的综合单价是多少元/m2?三月份完成的分部和单价措施费是多少万元?3 月份业主支付的工程款是多少万元?(计算结果均保留三位小数)
3.列式计算第3 月末累积分项工程和单价措施项目拟完成工程计划费用、已完成工程费用,并分析进度偏差(投资额表示)与费用偏差。(计算结果均保留三位小数)
4.除现场签证费用外,若工程实际发生其他项目费用8.7 万元,试计算工程实际造价及竣工结算价款。(计算结果均保留三位小数)
1. 合同价= ( 76.6+9+12 ) × 1.1=107.36 ( 万元) 预付款=76.6 ×1.1 ×20%=16.852(万元)开工前支付的措施项目款=3×1.1×85%=2.805(万元)
2.甲种材料价格为85 元/m3,甲增加材料款=500×(85-80)×1.15=2875(元)
由于(50-40)/40=25%>5%,乙增加材料款=400×(50-40×1.05)×1.15=3680(元)C 分项工程的综合单价=280+(2875+3680)/1000=286.555(元/m3)
3 月份完成的分部和单价措施费=32.4/3+286.555×1000/10000/3=20.352(万元)
3 月份业主应支付的工程款=(32.4/3+286.555×1000/10000/3+6/3)×1.1×85%—16.852/2=12.473(万元)
3.第3 月末分项工程和单价措施项目
累计拟完工程计划费用=10.8+32.4+28×2/3=61.867(万元)
累计已完工程计划费用=10.8+32.4×2/3+28×2/3=51.067(万元)
累计已完工程实际费用=10.8+32.4 × 2/3+1000 × 2/3 ×286.555/10000=51.504(万元)
进度偏差=51.067-61.867=-10.8(万元),实际进度拖后10.8 万元。
费用偏差=51.067-51.504=-0.437(万元),实际费用增加0.437 万元。
4.工程实际造价=(76.6+9+2.4+8.7)×1.1=106.37(万元)质保金=106.37×3%=3.191(万元)竣工结算款=106.37×0.15-3.191=12.765(万元)
某建筑物如下图所示。内、外墙与基础均为 MU7.5 灰砂标砖砖砌,军用 M7.5水泥石灰砂浆砌筑。土壤为三类土,弃土运距 5km,室外地坪标高为-3.000,低于室内标高 300mm.内、外墙厚度均为 240mm,外墙为单面清水砖墙,M7.5 水泥砂浆勾缝。层高均为 3000mm,板厚 120mm,无女儿墙。内外墙基础均为三级等高大方脚砖基础,断面相同如图所示,砖基础下为 C10 混凝土垫层(混凝土碎石粒径 5~20,特细沙)。门窗洞口尺寸为:M-1尺寸为 900mm*2400mm,C-1尺寸为 1800mm*1500mm,试依据所提供资料,编制分部分项工程量清单。
外墙中心线:(3.6+3.6+5.4+3.6+5.4)*2
内墙净长线:(5.4-0.24)*2
内墙下基础垫层净长线:(5.4-8.15)*2
计算工程量:
某工程±0.00以下基础施工图见图 5.3.1~图 5.3.3,室内外标高差 450mm。基础垫层为非原槽浇筑,垫层支模,混凝土强度等级 C10;地圈梁混凝土强度等级为 C20。砖基础为普通页岩标准砖,M5.0水泥砂浆砌筑。独立柱基及柱为 C20混凝土,混凝土及砂浆为现场搅拌。回填夯实,土壤类别为三类土。请根据工程量计算规范确定相关清单项目的工程量。
以上述例题的工程背景材料为例,该工程的施工方案为:
人工开挖基础工程土方,不考虑开挖时排地表水及基底钎探,不考虑支挡土板施工,工作面为300mm,放坡系数为 1:0.33;开挖基础土,其中一部分土壤考虑按挖方量的 60%进行现场运输、堆放,采用人力车运输,距离为 40m,另一部分土壤在基坑边 5m内堆放;平整场地弃、取土运距为 5m;弃土外运运距为 5km;因填土为夯填;土壤类别三类土,均属天然密实士,现场内土壤堆放时间为三个月。
【问题】写出完整的项目编码、项目名称、计量单位、工程量。将计算过程及结果填入表“分部分项工程量计算表”。
总承包施工合同是以工程量清单为基础的固定单价合同,合同约定 A分项工程、B分项工程当实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于 5%时按清单价的 0.9倍结算。减少幅度大于 5%时按清单价的 1.1倍结算。
A分项工程、B项工程单价是否存在调整?分别列式计算 A分项工程、分项工 B程结算的工程价款(单位:元)。
A分项工程:(5800-5400)/5400×100%=7.4%>5%。所以:A分项工程需调整。
B分项工程:(6200-5870)/6200×100%=5.3%>5%。所以:B分项工程也需调整。
A分项工程结算价:5400×(1+5%)×42+[5800-5400×(1+5%)]×(42×0.9)=243054元。
B分项工程结算价:5870×(560×1.1)=3615920元。
如图某现浇钢筋混凝土单层厂房,屋面顶版面标高 5.0m;柱基础顶面-0.5m;柱截面尺寸为:Z3=300*400, Z4=400*500.Z5=300*400;(注:柱中心线与轴线重合),求现浇混凝土工程清单工程量(现浇矩形柱、现浇有梁板、现浇挑檐)。
清单工程量:
(1)现浇柱
Z3:0.3*0.4*5.5*4=2.64m3
Z4:0.4*0.5*5.5*4=4.40m3
Z5=0.3*0.4*5.5*4=2.64m3
小计:9.68m3
现浇混凝土梁
WKL1:(16-0.15*2-0.4*2)*0.2*(0.5-0.1)*2=2.38m3
(16-0.15*2-0.3*2)*0.2*(0.4-0.1)*2=1.82m3
WKL2:(10-0.2*2-0.4*2)*0.2*(0.5-0.1)*2=1.41m3
WKL3:(10-0.25*2)*0.3*(0.9-0.1)*2=4.56m3
板:{(10+0.2*2)*(16+0.15*2)-(0.3*0.4*8+0.4*0.5*4)}*0.1=16.77m3
小计:26.94m3
现浇挑檐:{[0.3*(16+0.35*2)]}+[0.2*(11-0.3*2)]}*2*0.1=1.42m3
某工程项目采用工程量清单招标确定中标人,招标控制价200万元,合同工期4个月。承包方费用部分数据如表5-1所示
表5-1承包方费用部分数据表
合同中有关工程款支付条款如下:
1.开工前发包方向承包方支付合同价(扣除安全文明施工费用和暂列金额)的20%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
2.安全文明施工费用开工前与材料预付款同时支付。
3.工程进度款按月结算,发包方按每次承包方应得工程款的80%支付。
4.总价措施项目费用剩余部分在开工后4个月内平均支付,结算时不调整。
5.分项工程累计实际工程量增加(或减少)超过计划工程量的15%时,该分项工程的综合单价调整系数为0.95(或1.05)
6.承包商报价管理费和利润率取50%(以人工费、机械费之和为基数)。
7.规费和税金综合费率18%(以分项工程费用、措施项目费用、其他项目费用之和为基数。
8.竣工结算时,业主按合同价款的3%扣留工程质量保证金。
9.工期奖罚5万/月(含税费),竣工结算时考虑。
10.如遇清单缺项,双方按报价浮动率确定单价。
表5-2各月计划和实际完成工程量
施工过程中,4月份发生了如下事件
1.业主签证某临时工程消耗计日工50工日(综合单价60元/工日),某种材料120㎡(综合单价100元/㎡)。
2.业主要求新增一临时工程,工程量为300m3,双方按当地造价管理部门颁布的人材机消耗量、信息价和取费标准确定的综合单价为500元/m3;
3.4月份业主责任使D工程量增加,停工待图将导致D工期延长2个月,后施工单位赶工使D工作5月份完成,发生赶工人才机费3万元。
问题:
1.工程签约合同价款为多少元开工前业主应拨付的材料预付款和安全文明施工工程价款为多少元。
2.列式计算第3个月末分项工程的进度偏差(用投资表示);
3.列式计算业主第4个月应支付的工程进度款为多少万元;
4.1-5月份业主支付工程进度款,6月份办理竣工结算,工程实际总造价和竣工结算款分别为多少万元;
5.增值税率为9%,实际费用支出(不含税)160万元,进项税额17万元(其中:普通发票9万元,专用发票7万元,材料损失专票税费1万元),计算该项目应计增值税,应纳增值税和成本利润率。(计算结果保留三位小数)
1. 签约合同价: [(5000ⅹ100+750ⅹ420+100ⅹ4500+1500ⅹ150)/10000+10+5]ⅹ(1+18%)=193.52(万元)
工程预付款:[193.52-(6+5)ⅹ(1+18%)]ⅹ20%=36.108(万元)
安全文明施工费工程款:6ⅹ(1+18%)ⅹ80%=5.664(万元)
2. 第3个月末分项工程累计拟完工程计划投资:
(5000ⅹ100+750ⅹ420+100ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=162.545(万元)
第3个月末分项工程累计己完工程计划投资:
(5000ⅹ100+500ⅹ420+70ⅹ4500+750ⅹ150)/10000ⅹ(1+18%)=134.225(万元)
第3个月末分项工程进度偏差=134.225-162.545=-28.32(万元)
第3个月末该工程进度拖延28.32万元。
3. B分项工程:
执行原清单价的量750ⅹ(1+15%)=862.5m3;
新单价的量880-862.5=17.5m3
[17.5ⅹ420ⅹ0.95+(380-17.5)ⅹ420]/10000ⅹ(1+18%)=18.789万元
C分项工程:45ⅹ4500/10000ⅹ(1+18%)=23.895万元
D分项工程:400ⅹ150/10000ⅹ(1+18%)=7.08万元
总价措施工程款:1ⅹ(1+18%)=1.18万元
临时用工:(50ⅹ60+120ⅹ100)/10000ⅹ(1+18%)=1.77万元
临时工程:
报价浮动率=1-193.52/200=3.24%
调整后全费用单价=500ⅹ(1+18%)ⅹ(1-3.24%)=570.884元/m3
570.884ⅹ300/10000=17.127万元
应支付工程款为:(18.789+23.895+7.08+1.18+1.77+17.127)ⅹ80%-36.108/3=43.837万元
4. A分项工程:5000ⅹ100ⅹ1.18/10000=59万元
B分项工程:[17.5ⅹ420ⅹ0.95+(880-17.5)ⅹ420]/10000ⅹ1.18=43.569万元
C分项工程:115ⅹ4500/10000ⅹ1.18=61.065万元
D分项工程:1550ⅹ150/10000ⅹ1.18=27.435万元
实际造价=59+43.569+61.065+27.435+10ⅹ1.18+1.77+17.127+5=221.925+5=226.766万元
质保金=193.52ⅹ3%=5.806万元
竣工结算款=(226.766-5)ⅹ(1-80%)+5-5.806=43.547万元
5. 应计增值税(销项税额)=226.925/(1+9%)ⅹ9%=18.737万元;
应纳增值税=18.737-7=11.737万元;
该合同成本为=160+9+1=170万元;
利润为=226.925-18.737-170=38.188万元
成本利润率=38.188/170=22.464%
某工程项目发包人与承包人签订了施工合同,工期4个月,工程内容包括A、B两项分项工程,综合单价分别为360.00元/m3、220.00元/m3;管理费和利润为人材机费用之和的16%;规费和税金为人材机费用、管理费和利润之和的10%,各分项工程每月计划和实际完成工程量及单价措施项目费用见表2。
总价措施项目费用6万元(其中安全文明施工费3.6万元),暂列金额15万元。
合同中有关工程价款结算与支付约定如下:
1.开工日10天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的20%作为工程预付款,工程预付款在第2、3个月的工程价款中平均扣回;
2.开工后10日内,发包人应向承包人支付安全文明施工费的60%,剩余部分和其他总价措施项目费用在第2、3个月平均支付;
3.发包人按每月承包人应得工程进度款的90%支付;
4.当分项工程工程量增加(或减少)幅度超过15%时,应调整综合单价,调整系数为0.9(或1.1),措施项目费按无变化考虑;
5.B分项工程所用的两种材料采用动态结算方法结算,该两种材料在B分项工程费用中所占比例分别为12%和10%,基期价格指数均为100。
施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第2个月发生现场计日工的人材机费用为6.8万元;
2.第4个月B分项工程动态结算的两种材料价格指数分别为110和120。
【问题】
1.该工程合同价为多少万元工程预付款为多少万元
2.第2个月发包人应支付给承包人的工程价款为多少万元
3.到第3个月末B分项工程的进度偏差为多少万元
4.第4个月A、B两项分项工程的工程价款各为多少万元发包人在该月应支付给承包人的工程价款为多少万元(计算结果保留三位小数)
1.合同价[(360×1000+220×700)/10000+7+6+15]×(1+10%)=87.34(万元) 工程预付款[(360×1000+220×700)/10000+7+6-3.6]×(1+10%)×20%=13.376(万元)
2.第2、3月支付措施费:(6-3.6×60%)/2=1.92(万元)
第2月应支付给承包人的工程价款=[(360×320+220×210)/10000+2+1.92+6.8×1.16]×(1+10%)×90%-13.376/2=20.981(万元)
3.第3月末B分项工程已完工程计划投资=(180+210+220)×220×(1+10%)/10000=14.762(万元)
第3月末B分项工程拟完工程计划投资=(180+200+200)×220×(1+10%)/10000=14.036(万元)
第3月末进度偏差=已完工程计划投资-拟完工程计划投资=14.762-14.036=0.726(万元)
B工作第3月末进度提前0.726万元。
4.(1180-1000)/1000=18%>15%,需要调价。
1000×(1+15%)=1150,前3月实际工程量1180-300=880(m3)
第4月A分项工程价款[(1150-880)×360+(1180-1150)×360×0.9]×(1+10%)/10000=11.761(万元)
第4月B分项工程价款90×220×(1+10%)×(78%+12%×110/100+10%×120/100)/10000=2.248(万元)
第4月措施费=1×(1+10%)=1.1(万元)
第4月应支付工程价款(11.761+2.248+1.1)×90%=13.598(万元)
某承包人在一多层厂房工程施工中,拟定了三个可供选择的施工方案、专家组为此进行技术经济分析。对各方案的技术经济指标打分见表1,并一致认为各经济指标重要程度为:F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。
【问题】
1.采用0—4评分法计算各技术经济指标的权重,将计算结果填入答题卡表2中。
2.列表计算各方案的功能指数,将计算结果填入答题卡表3中。
3.已知A、B、C三个施工方案的成本指数分别为0.3439、0.3167、0.3394,采用价值指数法选择最佳施工方案。
4.该工程合同工期为20个月,承包人报送并已获得监理工程师审核批准的施工,网络进度计划如图3所示。开工前,因承包人工作班组调整,工作A和工作E要用同一个工作班组分别施工,承包人应如何合理调整该施工网络进度计划(绘制调整后的进度计划图)新的网络进度计划的工期是否满足合同要求关键工作有哪些(功能指数和价值指数的计算结果保留四位小数)
1.F1相对于F2很重要,F1相对于F3较重要,F2和F4同等重要,F3和F5同等重要。
2.
3.A方案价值指数=0.3333/0.3439=0.9692
B方案价值指数=0.3397/0.3167=1.0726
C方案价值指数=0.3270/0.3394=0.9635
因为B方案价值指数最大,所以选B方案。
4.调整后的施工网络进度计划如下图所示,新的网络计划能够满足合同要求,关键工作A、E、H,工期19个月。
某承包商承建一基础设施项目,其施工网络进度计划如图4-1所示。
工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件1:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件2:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元:
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件3:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)
问题:
1.不考虑施工过程中发生各事件的影响,在答题纸中的图4.1(施工网络进度计划)中标出第5个月末的实际进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月
2.分别指出事件1中承包商的索赔是否成立并说明理由。
3.分别指出事件2中承包商的索赔是否成立并说明理由。
4.除事件1引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少合同工期可顺延多长时间
1. 如果后续工作按原进度计划执行,该工程项目将被推迟两个月完成,工期为15个月。 2. 工期索赔成立。因地质资料不准确属业主的风险,且A1工作是关键工作。
3.(1)索赔成立。因不可抗力造成的部分已建工程费用损失,应由业主支付。
(2)承包商用于施工的机械损坏索赔不成立,因不可抗力造成各方的损失由各方承担。
用于工程上待安装设备损坏、索赔成立,虽然用于工程的设备是承包商供应,但将形成业主资产,所以业主应支付相应费用。
(3)索赔不成立,因不可抗力给承包商造成的该类费用损失不予补偿。
(4)承包商使用的临时设施损坏的损失索赔不成立,业主使用的临时用房修复索赔成立,因不可抗力造成各方损失由各方分别承担。
(5)索赔成立,因不可抗力造成工期延误,经业主签证,可顺延合同工期。
(6)索赔成立,清理和修复费用应由业主承担。
4.(1)索赔费用:30+1+1+3+4=39(万元)
(2)合同工期可顺延1.5个月。
某桩基工程,地勘资料显示从室外地面至持力层范围均为三类黏土。根据打桩记录,实际完成钻孔灌注桩数量为201根,采用C35预拌泵送砼,桩顶设计标高为-5.0m,桩底标高-23.0m,桩径φ700mm,场地自然地坪标高为-0.45m,如图2所示。打桩过程中以自身黏土及灌入自来水进行护壁,砖砌泥浆池按桩体积2元/m3计算,泥浆外运距离为15km,现场打桩采用回旋钻机,每根桩设置两根φ32mm×2.5mm无缝钢管进行桩底后注浆。已知该打桩工程实际灌入砼总量为1772.55m3(该砼量中未计入操作损耗),每根桩的后注浆用量为42.5级水泥1.8t。施工合同约定桩砼充盈系数按实际灌入量调整。凿桩头和钢筋笼不考虑。
【问题】
1.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)计算该桩基工程的清单工程量。要求桩清单工程量以m3为计量单位。
2.按《房屋建筑与装饰工程工程量计算规范》(GB50854—2013)列出该桩基工程的工程量清单。
某钢筋混凝土框架结构建筑,总层数三层,首层建筑平面图、柱及基础梁布置图、框架梁结构图、独立柱基础图见图6-Ⅰ-1、6-Ⅰ-2、6-Ⅰ-3、6-Ⅰ-4所示。首层板顶结构标高为3.6m,外墙为240mm厚空心砖填充墙,M7.5混合砂浆砌筑。M为2000mm×3000mm的塑钢平开门;C为2400mm×1500mm的铝合金推拉窗;窗台高600mm。
窗洞口上设钢筋混凝土过梁,截面为240mm×180mm,过梁两端各伸出洞边250mm。梁、板、柱的混凝土均采用C30砼,垫层采用C10砼。水泥砂浆地面。内墙面20mm厚1:2.5水泥砂浆抹面。天棚吊顶为轻钢龙骨矿棉板平面天棚,U型轻钢龙骨中距为450mm×450mm,面层为矿棉吸声板,吊顶底距离地面2.8m。
问题:
1.依据《房屋建筑与装饰工程计量规范》(GB500854-2013)的要求计算建筑物砼垫层、独立基础、基础梁、以及首层柱、过梁、板、地面、天棚的工程量。将计算过程及结果填入答题纸相应位置。
2.根据表6.Ⅰ.1现浇混凝土梁定额消耗量、表6.Ⅰ.2各种资源市场价格和管理费、利润及风险费率标准(管理费费率为人、材、机费用之和的12%,利润及风险费率为人、材、机、管理费用之和的4.5%。),编制KL1现浇混凝土梁(工程量清单项目编码010503002)的工程量清单综合单价分析表,见表6.Ⅰ.3(假设KL1现浇混凝土梁工程量为100 m3)。
表6.Ⅰ.1 混凝土梁定额消耗量
工作内容:现浇砼矩形梁:砼搅拌、水平运输、浇捣;
砼养护:塑料薄膜覆盖养护。 单位:10m3
1: (1)垫层:2×2×0.1×17=6.8m3 (2)独立基础:(1.8×1.8×0.4+1×1×0.4)×17=28.83 m3
(3) 基础梁: 0.25×0.5×(4.8-0.4)[A轴]+0.25×0.5×(19.2-0.4×4)×3[BCD轴]+0.25×0.5×(7.2-0.4×2)×3[①②③轴] +0.25×0.5×(10.8-0.4×3)×2[④⑤轴] =11.95 m3
(4) 柱:0.4×0.4×(3.6+2-0.8)×17=8.16 m3
(5)过梁:0.24×0.18×(2.4+0.25×2)×10=1.25 m3
(6)楼板: (4.8-0.1-0.15)×(3.6-0.1-0.15)×0.12×3+(4.8-0.15 ×2)×(3.6-0.1-0.15)×0.12×4+(4.8-0.1-0.15)×(3.6-0.15×2)×0.12+(4.8-0.1-0.1)×(3.6-0.1-0.15)×0.12 =16.37 m3
(7)整体地面:
(19.6-0.24 ×2)×(7.6-0.24×2)+3.6×(4.8+0.4-0.24×2)=153.99㎡
(8)吊顶天棚:
(19.6-0.24 ×2)×(7.6-0.24×2)+3.6×(4.8+0.4-0.24×2)=153.99㎡
2:表6.Ⅰ.3 工程量清单综合单价分析表
工程名称: 某钢筋混凝土框架结构工程 标段:
某工程项目发包人与承包人签订了施工合同,工期5 个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表1 所示;总价措施项目费用9万元(其中含安全文明施工费用3 万元);暂列金额12 万元。管理费用和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费、利润之和的10%。
表1 分项工程和单价措施造价数据与施工进度计划表
有关工程价款结算与支付的合同约定如下:
1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4 个月平均扣回;
2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3 个月平均支付;
3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;
4.发包人按每次承包人应得的工程款的85%支付;
5.竣工验收通过后的60 天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;
6.C 分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80 元/m3,乙种材料用量为400m3,投标报价为40 元/m3。工程款逐月结算时,甲种材料按实际购买价格调整,乙种材料当购买价在投标报价的土5%以内变动时,C分项工程的综合单价不予调整,变动超过士5%以上时,超过部分的价格调整至C分项综合单价中。该工程如期开工,施工中发生了经承发包双方确认的以下事项:
(1)B 分项工程的实际施工时间为2~4 月;
(2)C 分项工程甲种材料实际购买价为85 元/m3,乙种材料的实际购买为50 元/m3;
(3)第4 个月发生现场签证零星工费用2.4 万元。
【问题】
1.合同价为多少万元?预付款是多少万元?开工前支付的措施项目款为多少万元?(计算结果均保留三位小数)
2.求C 分项工程的综合单价是多少元/m2?三月份完成的分部和单价措施费是多少万元?3 月份业主支付的工程款是多少万元?(计算结果均保留三位小数)
3.列式计算第3 月末累积分项工程和单价措施项目拟完成工程计划费用、已完成工程费用,并分析进度偏差(投资额表示)与费用偏差。(计算结果均保留三位小数)
4.除现场签证费用外,若工程实际发生其他项目费用8.7 万元,试计算工程实际造价及竣工结算价款。(计算结果均保留三位小数)
1. 合同价= ( 76.6+9+12 ) × 1.1=107.36 ( 万元) 预付款=76.6 ×1.1 ×20%=16.852(万元)开工前支付的措施项目款=3×1.1×85%=2.805(万元)
2.甲种材料价格为85 元/m3,甲增加材料款=500×(85-80)×1.15=2875(元)由于(50-40)/40=25%>5%,乙增加材料款=400×(50-40×1.05)×1.15=3680(元)C 分项工程的综合单价=280+(2875+3680)/1000=286.555(元/m3)
3 月份完成的分部和单价措施费=32.4/3+286.555×1000/10000/3=20.352(万元)
3 月份业主应支付的工程款=(32.4/3+286.555×1000/10000/3+6/3)×1.1×85%—16.852/2=12.473(万元)
3.第3 月末分项工程和单价措施项目
累计拟完工程计划费用=10.8+32.4+28×2/3=61.867(万元)
累计已完工程计划费用=10.8+32.4×2/3+28×2/3=51.067(万元)
累计已完工程实际费用=10.8+32.4 × 2/3+1000 × 2/3 ×286.555/10000=51.504(万元)
进度偏差=51.067-61.867=-10.8(万元),实际进度拖后10.8 万元。
费用偏差=51.067-51.504=-0.437(万元),实际费用增加0.437 万元。
4.工程实际造价=(76.6+9+2.4+8.7)×1.1=106.37(万元)质保金=106.37×3%=3.191(万元)竣工结算款=106.37×0.15-3.191=12.765(万元)
某建设项目建筑安装工程费8000万元,设备购置费4500万元,工程建设其他费用3000万元,已知基本预备费率5%,项目建设前期年限为1年,建设期为3年,各年投资计划额为:第一年完成投资30%,第二年50%,第三年20%。年均投资价格上涨率为5%,求建设项目建设期间价差预备费。
基本预备费=(8000+4500+3000)×5%=775(万元)
静态投资额=8000+4500+3000+775=16275(万元)
建设期第一年完成静态投资=16275×30%=4882.5(万元)
第一年价差预备费为:P1=I1[(1+f)(1+f)0.5-1]=370.73(万元)
第二年完成静态投资=16275×50%=8137.5(万元)
第二年价差预备费为:P2=I2[(1+f)(1+f)0.5(1+f)-1]=1055.65(万元)
第三年完成静态投资=16275×20%=3255(万元)
第三年价差预备费为:P3=I3[(1+f)(1+f)0.5(1+f)2-1]=606.12(万元)
所以建设期的价差预备费为:
P=370.73+1055.65+606.12=2032.5(万元)
某新建项目, 建设期为 3 年, 分年度贷款, 第一年贷款 600 万元, 第二年贷款 900 万元, 第三年贷款 500 万元, 年利率为 6%, 计算建设期利息。
在建设期, 各年利息计算如下:
q1=1/2×600×6%=18 (万元)
q2=(618+1/2×900) ×6% =64.08(万元)
q3=(618+900+64.08+1/2×500) ×6%=109.92(万元)
所以建设期利息之和为:
q=q1+q2+q3=18+64.08+109.92=192(万元)
某建设项目,业主将其中一个单项工程通过工程量清单计价方式招标确定了中标单位,双方签订了施工合同,工期为6个月。每月分部分项工程项目和单价措施项目费用见表。
分部分项工程项目和单价措施项目费用表
总价措施项目费用为12万元(其中安全文明施工费用6.6万元);其他项目费用包括:暂列金额为10万元,业主拟分包的专业工程暂估价为28万元,总包服务费用按5%计算;管理费和利润以人材机费用之和为基数计取,计算费率为8%;规费和税金以分部分项工程项目费用、措施项目费用、其他项目费用之和为基数计取,计算费率为10%。
施工合同中有关工程款结算与支付的约定如下:
(1)开工前,业主向承包商支付预付款,包括扣除暂列金额和安全文明施工费用后的签约合同价的20%以及安全文明施工费用的60%。预付款在合同期的后3个月从应付工程款中平均扣回;
(2)开工后,安全文明施工费用的40%随工程进度款在第1个月支付,其余总价措施费用在开工后的前4个月随工程进度款平均支付;
(3)工程进度款按月结算,业主按承包商应得工程进度款的90%支付;
(4)其他项目费用按实际发生额与当月发生的其他工程款同期结算支付;
(5)当分部分项工程工程量增加(或减少)幅度超过15%时,应调整相应的综合单价,调整系数为0.9(或1.1);
(6)施工期间材料价格上涨幅度在超过基期价格5%及以内的费用由承包商承担,超过5%以上的部分由业主承担;
(7)工程竣工结算时扣留3%的工程质量保证金,其余工程款一次性结清。
施工期间,经监理人核实及业主确认的有关事项如下:
(1)第3个月发生合同外零星工作,现场签证费用4万元(含管理费和利润);某分项工程因设计变更增加工程量20%(原清单工程量400m3,综合单价180元/m3),增加相应单价措施费用1万元,对工期无影响;
(2)第4个月业主的专业分包工程完成,实际费用为22万元;另有某分项工程的某种材料价格比基期价格上涨12%(原工程量清单中,该材料数量300m2,价格材料为200元/m2)。
【问题】
1.该单项工程签约合同价为多少万元?业主在开工前应支付给承包商的预付款为多少万元?开工后第1个月应支付的安全文明施工费工程款为多少万元?
2.第3个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
3.第4个月承包商应得工程款为多少万元?业主应支付给承包商的工程款为多少万元?
4.假设该单项工程实际总造价比签约合同价增加了30万元,在竣工结算时业主应支付承包商的工程结算款应为多少万元?
(计算结果有小数的保留三位小数)
1:该单项工程签约合同价、开工前应支付给承包商的预付款、以及开工后第1个月应支付的安全文明施工费工程款计算如下:
(1)计算签约合同价
分部分项工程费用=200(万元);
措施项目费用=总价措施项目费用+单价措施项目费用=12+8=20(万元);
其他项目费用=暂列金额+专业工程暂估价+总包服务费=10+28×(1+5%)=39.400(万元);
规费和税金=(200+20+39.4)×10%=25.940(万元)。
故该单项工程签约合同价=分部分项工程费用+措施项目费用+其他项目费用+规费+税金=200+20+39.400+25.940=285.340(万元)。
(2)计算开工前业主应支付给承包商的预付款
材料预付款=[285.34-(10+6.6)×(1+10%)]×20%=53.416(万元);
措施费预付款=6.6×(1+10%)×60%=4.356(万元);
开工前业主应支付给承包商的预付款=53.416+4.356=57.772(万元)。
(3)开工后第1个月应支付的安全文明施工费工程款=6.6×40%×(1+10%)×90%=2.614(万元)。
2:第3个月承包商应得工程款及业主应支付给承包商的工程款计算如下:
(1)计算第3个月承包商应得工程款
第3个月的分部分项工程费用=30+[400×(20%-15%)×180×0.9+400×15%×180]÷10000=31.404(万元);
第3个月的措施项目费用=单价措施项目费用+其余总价措施项目费用=2+1+(12-6.6)÷4=4.35(万元);
现场签证费用=4(万元);
第3个月的规费和税金=(31.404+4.35+4)×10%=3.975(万元)。
故第3个月承包商应得工程款=31.404+4.35+4+3.975=43.729(万元)。
(2)第3个月业主应支付给承包商的工程款=43.729×90%=39.356(万元)。
3:第4个月承包商应得工程款以及业主应支付给承包商的工程款计算如下:
(1)计算第4个月承包商应得工程款
第4个月的分部分项工程费=50+200×300×(12%-5%)×(1+8%)÷10000≈50.454(万元);
第4个月的措施项目费用=3+(12-6.6)÷4=4.35(万元);
第4个月的其他项目费用=22×(1+5%)=23.1(万元);
第4个月的规费和税金=(50.454+4.35+23.1)×10%=7.790(万元)。
故第4个月承包商应得工程款=50.454+4.35+23.1+7.790=85.694(万元)。
(2)计算业主应支付给承包商的工程款
第4个月的应扣回预付款=57.772÷3=19.257(万元);
则业主应支付给承包商的工程款=85.694×0.9-19.257=57.868(万元)。
4:在竣工结算时业主应支付承包商的工程结算款:
该单项工程实际总造价=285.340+30=315.340(万元);
竣工结算时业主应支付承包商的工程结算款=315.340×(10%-3%)=22.074(万元)。
某分部分项工程费为185000.00元;单价措施项目费为25000.00元;总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的4.5%计取;其他项目费为零;人工费占分部分项工程及措施项目费的8%,规费按人工费的24%计取;增值税税率按9%计取。
【问题】按《建设工程工程量清单计价规范》(GB 50500-2013)的要求,在答题卡中列式计算安全文明施工费、措施项目费、规费、增值税,并在答题卡表4.1“单位工程招标控制价汇总表”中编制该轻型钢屋架系统单位工程招标控制价。(上述各问题中提及的各项费用均不包含增值税可抵扣进项税额,所有计算结果保留两位小数。)
(1)安全文明施工费:185000×4.5%=8325.00元
(2)措施项目费:25000.00+8325.00=33325.00元
(3)规费:(185000.00+33325.00)×8%×24%=4191.84元
(4)增值税(185000.00+33325.00+4191.84)×9%=20026.52元
总承包施工合同是以工程量清单为基础的固定单价合同,合同约定A分项工程、B分项工程当实际工程量与清单工程量差异幅度在±5%以内的按清单价结算,超出幅度大于5%时超出部分按清单价的0.9倍结算。减少幅度大于5%时整体按清单价的1.1倍结算。
【问题】A分项工程、B项工程单价是否存在调整?分别列式计算A分项工程、分项工B程结算的工程价款(单位:元)。
A分项工程:(5800-5400)/5400×100%=7.4%>5%。所以:A分项工程需调整。
B分项工程:(6200-5870)/6200×100%=5.3%>5%。所以:B分项工程也需调整。
A分项工程结算价:5400×(1+5%)×42+[5800-5400×(1+5%)]×(42×0.9)=243054元。
B分项工程结算价:5870×(560×1.1)=3615920元。
某拟建项目机修车间,厂房设计方案采用预制钢筋混凝土排架结构,其上部结构系统如图 2 所示,结构体系中现场预制标准构件和非标准构件的混凝土强度等级、设计参考钢筋含量等见下表 2:
另经查阅国家标准图集,所选用的薄腹屋面梁混凝土用量为 3.11m3/福(厂房中间与两端山墙处屋面梁的混凝土用量相同,仅预埋件不同),所选用的 T型吊车梁混凝土用量,车间两端为 1.13m3/根,其余为 1.08m3/根。
【问题】
1.根据上述条件和《房屋建筑与装饰工程量计算规范》(GB50854-2013)的计算规则,列式计算机修车间上部结构构件的混凝土柱、梁工程量及相应的钢筋工程量。
2.利用问题1 的计算和以下相关数据,按《建设工程工程量清单计价规范》(GB50854-2013)的要求,编制该机修车间上部结构分部分项工程和单价措施项目清单与计价表,已知相关数据为:①预制混凝土矩形柱的清单编码为010509001,本车间预制混凝土柱单件体积<3.5m3;就近插入基础杯口,人材机合计513.71 元/m3;②预制混凝土基础梁的清单编码为 010510001,本车间基础梁就近地面安装,单件体积<1.2m3,人材机合计 402.98元/m3;③预制混凝土柱顶连系梁的清单编码为010510001,本车间连系梁单件体积<0.6m2,安装高度< 12m,人材机合计 423.31 元/m3;④预制混凝土 T 型吊车梁的清单编码为010510002,本车间 T 型吊车梁单件体积<1.2m3,安装高度≤9.5m,人材机合计530.38 元/m3;⑤预制混凝土薄腹屋面梁的清单编码为 010511003,本车间薄腹屋面梁单件体积<3.2m3,安装高度 13m,人材机合计 561.35 元/m3;⑥预制钢筋混凝土构件钢筋的清单编码为010515002,本车间所用钢筋直径为6~25mm,人材机合计6018.70元/t。以上项目管理费均以人材机为基础按10%计算,利润均以人材机和管理费合计为基数按5%计算。
3.利用以下相关数据,编制该机修车间土建单位工程招标控制价汇总表。已知相关数据为:①一般土建分部分项工程费用785000.00 元;②措施项目费用62800.00 元,其中安全文明施工费26500.00 元;③其他项目费用为屋顶防水专业分包暂估70000.00 元;④规费以分部分项工程、措施项目、其他项目之和为基数计算,综合费率为5.28%;⑤税率为3.477%。(计算结果保留两位小数即可)
某房屋的平面和剖面如图1、图2、图3所示,其中墙为MU10.0普通实心砖混水泥墙,墙厚为200mm,M7.5水泥砂浆,除基础层外,一、二层和屋面层外墙均设C25混凝土180mm厚圈梁,M-1、M-2和C-1尺寸分别为1000mm×2400mm、900mm×2000mm和1500mm×1800mm。
问题
1.根据《房屋建筑与装饰工程工程量计算规范》(GB/T50854-2013)填写内、外墙砌体的分部分项工程量清单表(表1)。
2.如果底层地面为现浇水磨石整体面层,根据《房屋建筑与装饰工程工程量计算规范》(GB/T50854-2013),计算底层现浇水磨石地面的工程量。
某发包人和承包人签订某工程施工合同,合同价为420万,工期为4个月,有关工程价款和支付约定如下:
(1)工程预付款为工程合同价的20%。
(2)工程预付款应从未施工工程所需的主要材料及设备费相当于工程预付款数额时起扣,每月以抵充工程款的方式陆续扣留,竣工前全部扣清,主要材料及设备费占工程款的比重为60%。
(3)工程进度款逐月计算。
(4)工程质量保证金为工程合同价的3%,竣工结算一次扣留。
(5)主要材料及设备费上调12%,结算时一次调整。
(6)各月实际完成产值,如下表所示。
【问题】
1.工程价款结算的方式有哪几种?
2.该工程的工程预付款、起扣点为多少?
3.该工程3月至5月每月拨付工程款为多少?累计工程款为多少?
4.6月份办理竣工结算,该工程结算造价为多少?发包人应付工程结算款为多少?
5.该工程在质量缺陷责任期间内发生管道漏水,发包人多次催促乙方修理,承包人总是拖延,最后承包人另请施工单位维修,维修费为0.5万元,该项费用如何处理?
1.工程价款的结算方式分为:按月结算、按形象进度分段结算、竣工后一次结算和双方约定的其他结算方式。
2.工程预付款:420×20%=84.00(万元)
起扣点420-84/60%=280.00(万元)【起扣点=价款总额-预付款/材料比重】
3.各月拨付工程款为:
(1)3月:工程款40万元,累计支付工程款40.00万元
(2)4月:工程款90万元,累计支付工程款为:40+90=130.00(万元)
(3)5月:工程款:200-(200+130-280)×60%=170.00(万元)
累计支付工程款为:130+170=300.00(万元)
4.工程结算总造价:420+420×60%×12%=450.24(万元)
甲方应付工程结算价款为:450.24×(1-3%)-300-84=52.73(万元)
5.0.5万元维修费应从扣留的质量保证金中支付。
您目前分数偏低,基础较薄弱,建议加强练习。
