拱桥轻型桥台适用于跨径( )m以内的拱桥和桥台水平位移量很小的情况。
2023、2022教材P117
拱桥轻型桥台适用于13m以内的小跨径拱桥和桥台水平位移量很小的情况。
根据《公路工程施工安全技术规范》JTGF90-2015,下列桥涵分部分项工程中,不管规模大小,都必须组织专家对其专项方案进行论证的是( )。
转体桥施工危险系数大,必须组织专家论证。
下列施工机械中,不适用于开挖沟的是( )。
铲运机主要用于中距离的大规模土方转运工程。平地机主要用于路基、砂砾路面的整平及土方工程中场地整形和平地作业,还可用于修整路基的横断面、修刮路堤和路堑的边坡、开挖边沟和路槽等。平地机主要用于路基修筑、基坑开挖、平整场地、清除树、推集石碴等,并可为铲运机与挖装机械松土和助铲及牵引各种拖式工作装置等作业。挖掘机械主要用于土石方的挖掘装载工作。
一般及以上工程质量事故均应报告,事故发生后,现场有关人员应立即向事故报告责任单位负责人报 告。事故报告责任单位在接报( )h 内,核实,汇总并向负责项目监管的交通主管部门及其工程质量监 督机构报告。
一般及以上工程质量事故均应报告,事故发生后,现场有关人员应立即向事故 报告责任单位负责人报告。事故报告责任单位在接报 2h 内,核实,汇总并向负责项目监管的交通主管部 门及其工程质量监督机构报告
参加应急预案评审的人员可以是( )。
2023教材P363、2022教材P362
施工单位应当对编制的应急预案组织评审,并形成书面评审纪要,参加应急预案评审的人员应当包括有关安全生产及应急管理方面的专家,且评审人员与施工单位有利害关系的,应当回避。
采用直接加铺法进行水泥路面改造加铺沥青面层前,针对混凝土路面不同种类的病害进行有效的处理的说法错误的是( )。
对发生错台或板块网状开裂,应首先考虑是路基质量出现问题,必须将整个板全部凿除,重新夯实路基及基层,对换板部位基层顶面进行清理维护,换板部分基层调平均由新浇筑的水泥混凝土面板一次进行,不再单独选择材料调平。浇筑同强度等级混凝土,传力杆按原水泥混凝土面板的设置情况进行设置。
专职安全员职责不包括( )。
施工单位的专职安全生产管理人员履行下列职责:(1)组织或者参与拟订本单位安全生产规章制度、操作规程,以及合同段施工专项应急预案和现场处置方案;(2)组织或者参与本单位安全生产教育和培训,如实记录安全生产教育和培训情况;(3)督促落实本单位施工安全风险管控措施;(4)组织或者参与本合同段施工应急救援演练;(5)检查施工现场安全生产状况,做好检查记录,提出改进安全生产标准化建设的建议;(6)及时排查、报告安全事故隐患,并督促落实事故隐患治理措施;(7)制止和纠正违章指挥、违章操作和违反劳动纪律的行为。
石灰稳定材料基层实测项目中不包含( )。
稳定土基层和底基层实测项目包括:压实度(△)、平整度、纵断高程、宽度、厚度(△)、横坡、强度(△)。石灰稳定材料属于无机稳定类材料。
某工程合同价为 500 万元,合同价的 60%为可调部分。可调部分,人工费占 35%,材料费 55%,其余占 10%。结算时,人工费价格指数增长 10%,材料费价格指数增长 20%,其余未发生变化。按照调值公式法计算,该工程的结算工程价款为( )万元
500×(0.4+0.6×0.35×1.1+0.6×0.55×1.2+0.6×0.1×1)=543.50 万元。
公路高程测量通常应采用( )测量。
公路高程测量应采用水准测量。在水准测量确有困难的地段,四、五等水准测量可以采用三角高程测量。
关于重力式挡土墙墙背所受的土压力排序,正确的是( )。
仰斜墙背所受的土压力较小,俯斜墙背所受土压力较大,垂直墙背的特点,介于仰斜和俯斜墙背之间。
施工组织设计的核心是()。
施工方案是施工组织设计的核心。因为它是决定整个工程全局的关键,方案一经确定,整个工程施工的进程、资源配置、质量与安全、成本等现场组织管理随之就被确定。
确定滑模摊铺振捣频率时,无需考虑的因素是( )。
滑模摊铺速度应根据板厚、混凝土工作性、布料能力、振捣排气效果等确定。滑模摊铺振捣频率应根据板厚、摊铺速度和混凝土工作性能确定。
确定施工开展顺序时,不属于应优先安排的项目是( )。
通常应优先安排的项目有:
(1)按生产工艺要求,须先期投入生产或起主导作用的项目。
(2)工程量大、施工难度大、工期长的项目。
(3)运输系统、动力系统。
(4)公路运行需要的服务区、收费站的办公楼及部分建筑等,以便施工临时占用。
(5)供施工使用的工程项目,如采砂(石)场、木材加工厂、各种构件加工厂、混凝土搅拌站等施工辅助项目;以及其他施工服务项目,如临时设施等。
关于公路工程施工测量管理的说法,正确的是( )。
在测量布局上,应遵循“由整体到局部”的原则:在测量精度上,应遵循“由高级到低级”的原则;在测量次序上,应遵循“先控制后碎部”的原则。由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作。相邻加密桩点保证通视且间距不宜超过 300m。
贯通测量及控制网测量不得少于两遍,并进行换手测量,测量成果必须经项目总工审核、监理工程师复核确认方可采用。
水泥混凝土路面施工中质量最高、施工速度最快、装备最现代化的高新成熟技术是( )。
滑模摊铺技术在我国自 1991 年开始,经过多年推广应用,已经成为我国在高等级公路水泥混凝土路面施工中广泛采用的工程质量最高、施工速度最快、装备最现代化的高新成熟技术。
下列不需要重新标定千斤顶的情形是( )。
张拉用的千斤顶与压力表应配套标定、配套使用,标定应在经国家授权的法定计量技术机构定期进行,标定时千斤顶活塞的运行方向应与实际张拉工作状态一致。需要重新进行标定的情况:①使用时间超过 6 个月;②张拉次数超过 300 次;③使用过程中千斤顶或压力表出现异常情况;④千斤顶检修或更换配件后。
关于明洞回填施工要求的说法,正确的是( )。
明洞拱背回填应在外模拆除、防水层和排水盲管施工完成后进行。人工回填时,拱圈混凝土强度应不小于设计强度的75%。机械回填时,拱圈混凝土强度应不小于设计强度。明洞土石回填应对称分层夯实,分层厚度不宜大于0.3m,两侧回填高差不应大于0.5m,回填到拱顶以上1.0m 后,方可采用机械碾压。回填土压实度应符合设计规定。单侧设有反压墙的明洞回填应在反压墙施工完成后进行。
热轧带肋钢筋分批检验时,每批质量应不大于( )。
热轧带肋钢筋分批检验时每批质量应不大于 100t,对表面质量应逐根目视检查,外观检查合格后,在每批中任选 2 根钢筋截取试件进行拉伸试验。
公路隧道开挖有多种方式,某围岩为Ⅲ级,采用( )开挖时,先开挖上半断面,待开挖至一定距离后再同时开挖下半断面。
台阶法的开挖适用于Ⅲ~Ⅴ级围岩中的中小跨度隧道,其开挖方法是先开挖上半断面,待开挖一定距离后,再同时开挖下半断面。
由于业主或工程师的失误而造成的工期延误属于( )。
对高度大于 30m 的桥墩,在钢筋安装时宜设置劲性骨架。
根据《公路工程标准施工招标文件(2018 年版)》,不需要作为独立的工程子目单列出来的是( )。
将开办项目作为独立的工程子目单列出来,开办项目往往是一些一开工就要发生或开工前就要发生的项目,如工程保险、施工环保费、安全生产费、临时工程与设施、承包人驻地建设、施工标准化等
为保证灌注时应能保持足够的流动性,钻孔灌注桩水下混凝土的坍落度合适的值是()cm。
混凝土拌合物应具有良好的和易性,灌注时应能保持足够的流动性,坍落度宜为160~220mm,且应充分考虑气温、运距及施工时间的影响导致的坍落度损失。
在路基施工时,不宜冬期施工的项目是( )。
本题考查路基冬期施工技术。
路基工程不宜冬期施工的项目:
①高速公路、一级公路的土质路基和地质不良地区的公路路堤不宜进行冬期施工。土质路堤路床以下1m范围内,不得进行冬期施工。半填半挖地段、填挖交界处不得在冬期施工。
②铲除原地面的草皮、挖掘填方地段的台阶。
③整修路基边坡。
④在河滩低洼地带将被水淹的填土路堤。
下列属于预防水泥混凝土路面断板的措施是()。
本题考查水泥混凝土路面断板的预防措施。
包括:做好压缝并及时切缝;控制交通车辆;合格的原材料是保证混凝土质量的必要条件;强度、水稳性、基层标高及平整度的控制;施工工艺的控制;边界影响的控制。
超过一定规模的危险性较大的分部分项工程专项方案应当由( )组织召开专家论证会。
2023教材P354、2022教材P353
对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。
不属于材料的预算价格的是()。
材料预算价格由材料原价、运杂费、场外运输损耗、采购及仓库保管费组成。
关于竖向排水体施工技术要求,说法错误的是( )。
塑料排水板不得搭接。
沥青路面施工中,当缺乏所需标号的沥青进行施工时,错误的说法是()。
当缺乏所需标号的沥青时,可采用不同标号掺配的调合沥青,其掺配比例由试验决定。

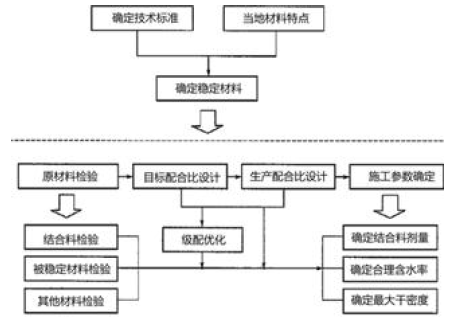

无机结合料稳定基层的混合料组成设计主要包括以下步骤:①确定稳定材料;②确定技术标准;③生产配合比设计;④确定施工参数;⑤目标配合比设计;⑥原材料检验。正确的排序是( )。
下列关于桥梁上部结构装配式施工时,构件的预制台座相关规定的说法,错误的是()。
A选项,预制台座的地基应具有足够的承载能力和稳定性。
B选项,台座表面应光滑、平整,在2m长度上平整度的允许偏差应不超过2mm ,且应保证底座或底模的挠度不大于2mm 。
C选项,当预计后张预应力混凝土梁的上拱度值较大,将会对桥面铺装的施工产生不利影响时,宜在预制台座上设置反拱。
D选项,预制台座应采用适宜的材料和方式制作,且应保证其坚固、稳定、不沉陷。
预应力筋张拉的实际伸长值,ΔL(mm),可按下式计算ΔL=ΔL1+ΔL2,式中ΔL1表示从初应力至最大张力间的实测伸长值,ΔL2表示()。
L2表示初应力以下的推算伸长值(mm),可采用相邻预应力筋级的伸长值。
关于钢桥焊接的技术要求,说法错误的是( )。
焊缝经外观检查合格后方可进行无损检测,无损检测应在焊接 24h 后进行。
关于挖孔桩基础施工要求的说法,正确的是()。
孔深大于10m 时或空气质量不符合要求时,孔内作业必须采取机械强制通风措施。挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖。人工挖孔桩孔深不宜超过15m。桩孔内遇岩层需爆破作业时,应进行爆破的专门设计,且宜采用浅眼松动爆破法。
关于防眩设施施工安装要求的说法,正确的是( )。
防眩设施的施工安装要求:防眩板在施工前,应确定控制点(如桥梁),在控制点之间测距定位、放样。在进行防眩设施施工时,首先要保证遮光角和防眩高度的要求,防眩板的间距必须符合图纸的规定。当防眩设施需附着在其他设施上时,应注意与其他设施的施工进行协调,并保证不对其他设施造成损坏。
下列不属于拱桥支架施工常见质量控制点的是()。
拱桥支架施工常见质量控制点:支架基础承载力控制、支架沉降控制、拱架加载控制、卸架工艺控制。
关于路基工程中压实度的说法,不正确的是()。
压实度是路基质量控制的重要指标之一,是现场干密度和室内最大干密度的比值。压实度越高、路基密实度越大,材料整体性能越好。其现场密度的测定方法有:①灌砂法;②环刀法;③核子密度湿度仪法。
施工单位应急预案经评审或者论证后,由( )签署公布。
施工单位应急预案经评审或者论证后,由施工单位主要负责人签署公布,并及时发放到本单位有关部门、岗位和相关应急救援队伍。
对于土方开挖工程,机械与设备组合的最好选择是()。
对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。
公路桥梁和隧道工程施工安全风险评估的步骤有①确定专项风险评估范围;②确定风险控制措施;③开展专项风险评估;④开展总体风险评估;正确的步骤是()。
评估步骤一般为:(1)开展总体风险评估。(2)确定专项风险评估范围。(3)开展专项风险评估。(4)确定风险控制措施。
施工总体部署是施工组织设计的重要内容之一,其主要内容有( )。
2023教材P213;2022教材P208
本题考查的是施工组织设计的编制。施工总体部署的主要内容有:建立施工管理机构、施工任务划分、施工顺序
公路面层的热拌热铺沥青混合料宜使用( )。
乳化石油沥青适用:沥青表面处治、沥青贯入式路面、冷拌沥青混合料路面,修补裂缝,喷洒透层、粘层与封层等。
液体石油沥青适用:透层、粘层及拌制冷拌沥青混合料。
道路用煤沥青严禁用于热拌热铺的沥青混合料,作其他用途时的贮存温度宜为 70~90℃,且不得长时间贮存。
改性沥青宜在固定式工厂或在现场设厂集中制作,也可在拌和厂现场边制造边使用,改性沥青的加工温度不宜超过 180℃。
下列属于现场管理费的有( )。
标后预算总费用中的项目预算总成本包括直接费、设备购置费、措施费、专项费用与现场管理费五项。
措施费是指直接费以外施工过程中发生的直接用于工程的费用。其内容包括冬期施工增加费、雨期施工增加费、夜间施工增加费、特殊地区施工增加费、行车干扰工程施工增加费、施工辅助费、工地转移费等内容。
专项费用包括施工场地建设费和安全生产费。
现场管理费:保险费;管理人员工资;工资附加费;指挥车辆使用费;通信费、办公费、水电费、主副食运费、差旅交通费、取暖降温费等;不可预见费;其他费用(业务招待费、投标费、缺陷责任期费用)。
下列情况应按冬期施工要求进行路基施工的有( )。
反复冻融地区,昼夜平均温度在-3℃以下,连续 10 天以上时,进行路基施工称为路基冬期施工。当昼夜平均温度虽然上升到-3℃以上,但冻土未完全融化时,亦应按冬期施工。
防撞筒的主要作用有()。
本题考查的是交通安全设施的主要构成与功能。防撞筒的主要作用是起到警示和缓冲击作用,吸收能量,减轻事故车辆及人员的损伤程库,同时也有诱导视线的作用。
粒料桩施工时加入振密的粒料有( )。
粒料桩主要用振冲器、吊机或施工专用平车和水泵,将砂、碎石、砂砾、废渣等粒料(粒径宜为20~50mm,含泥量不应大于 10%)加入振密。
下列设施中,属于交通标志的有( )。
洞身类型按隧道断面形状分为()。
根据《公路建设市场管理办法》,公路工程质量保证体系包括()。
属于悬臂浇筑梁工程施工实测项目中关键项目的有()。
下列选项关于采用性质不同的填料填筑路堤的说法,正确的有()。
性质不同的填料,应水平分层、分段填筑、分层压实。同一层路基应采用同一种填料,不得混合填筑。每层填料性质不同,松铺厚度是不一样的。每种填料的填筑层压实后的连续厚度宜不小于500mm。路基上部宜釆用水稳性好或冻胀敏感性小的填料。
隧道明洞主要分为()。
下列选项属于洞身构造的有( )。
根据《公路工程施工分包管理办法》,下列情形中,属于违法分包的是()。
有下列情形之一的,属于违法分包:(1)承包人未在施工现场设立项目管理机构和派驻相应人员对分包工程的施工活动实施有效管理的。(2)承包人将工程分包给不具备相应资格的企业或者个人的。(3)分包人以他人名义承揽分包工程的。(4)承包人将合同文件中明确不得分包的专项工程进行分包的。(5)承包人未与分包人依法签订分包合同或者分包合同未遵循承包合同的各项原则,不满足承包合同中相应要求的。(6)分包合同未报发包人备案的。(7)分包人将分包工程再进行分包的。(8)法律、法规规定的其他违法分包行为。
根据《公路工程质量检验评定标准 第一册 土建工程》,关于工程质量评定的方法,正确的有( )。
工程质量等级应分为合格与不合格。评定为不合格的分项工程、分部工程,经返工、加固、补强或调测,满足设计要求后,可重新进行检验评定。
所含单位工程合格,该合同段评定为合格;所含合同段合格,该建设项目评定为合格。关键项目的合格率不得低于 95% (机电工程为 100%);一般项目,合格率应不低于 80%。
关于施工单位项目部驻地建设要求的说法,正确的有( )。
自建房屋最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层。项目经理部人均办公面积一般不小于 6 ㎡。生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准。驻地办公区、生活区应采用集中供暖设施,严禁电力取暖。驻地宜为独立式庭院,四周设有围墙,有固定出入口。离集中爆破区 500m 以外。
下列关于填隙碎石基层原材料的技术标准说法,正确的是()。
填隙碎石用作基层时,骨料的公称最大粒径应不大于53mm;用作底基层时,应不大于63mm。用作基层时骨料的压碎值应不大于26%,用作底基层时应不大于30%。骨料可用具有一定强度的各种岩石或漂石轧制,宜采用石灰岩。骨料也可以用稳定的矿渣轧制。骨料中针片状颗粒和软弱颗粒的含量应不大于15%。
下列无机结合料基层养护的说法,正确的是( )。
考查无机结合料基层养护。
(1)无机结合料稳定材料层碾压完成并经压实度检查合格后,应及时养护。
(2)无机结合料稳定材料的养护期宜不少于7d,养护期宜延长至上层结构开始施工的前2d。
新版章节练习,考前压卷,完整优质题库+考生笔记分享,实时更新,软件,
(3)养护可采取洒水养护、薄膜覆盖养护、土工布覆盖养护、铺设湿砂养护、草帘覆盖养护、洒铺乳化沥青养护等方式,宜结合工程实际情况选择适宜的方式。
(4)养护期间应封闭交通,除洒水车和小型通勤车辆外严禁其他车辆通行。
(5)无机结合稳定材料层过冬时应采取必要的保护措施。
(6)根据结构层位的不同和施工工序的要求,应择机进行层间处理。
关于模板支架刚度验算要求的说法,正确的是( )。
计算模板、支架时,应考虑下列荷载并按进行荷载组合:
(1)模板、支架自重;
(2)新浇筑混凝土、钢筋、预应力筋或其他圬工结构物的重力:
(3)施工人员及施工设备、施工材料等荷载;
(4)振捣混凝土时产生的振动荷载;
(5)新浇筑混凝土对模板侧面的压力;
(6)混凝土入模时产生的水平方向的冲击荷载;
(7)设于水中的支架所承受的水流压力、波浪力、流冰压力、船只及其他漂浮物的撞击力;
(8)其他可能产生的荷载,如风荷载、雪荷载、冬季保温设施荷载等。
下列属于施工方案优化的内容是()。
某施工企业承包了一段36.8km 的四车道高速公路沥青混凝土路面工程,路面单幅宽11.25m.路面结构型式为:基层为两层18cm 的石灰粉煤灰稳定碎石,底基层为一层18cm 的石灰粉煤灰稳定碎石;沥青混凝土面层为7cm 的下面层,6cm 的中面层和5cm 的SMA 表面层;桥上只铺5cm 的SMA 表面层,随道内为水泥混凝土路面。
项目经理部人员进场后,完成了经理部的建设和设备的进场工作。施工平面布置示意图如下。
合同规定沥青材料由业主提供,地方材料由施工单位自采。材料管理人员在查看过料场、进行了价格比选后,就开始进料。
项目经理部按照各项要求,在完成了一系列的准备工作后,开始施工石灰粉煤灰稳定碎石底基层。施工中,施工人员发现其中一段800m 长的底基层出现了大量裂缝和破损,经检查是由于路基质量差所致,路面施工单位拟向路基施工单位提出索赔。
问题:
1.项目部需要采购哪几大类地材,项目部材料采购程序存在什么问题?
2.指出石灰类材料质量检验中的两大主要指标。
3.上述平面布置方式对稳定料的场内运输费有什么影响?说明理由。
4.由于路基交工推迟,给沥青混凝土路面施工的时间仅有140d。请通过计算(要求列出计算过程),从生产能力为160t/h、240t/h 和320t/h 的沥青搅拌站中选择出满足工期要求的合理设备。(已知:沥青混凝土的容重取为2.4t/m3,搅拌站每天有效工作时间按8 小时计算。)
5.路面施工单位的索赔对象是否恰当?说明理由。
1.需采购:石灰、粉煤灰、碎石、砂和矿粉五种。材料采购中应取样试验,产品合格后才能采购。
2.石灰类材料主要需检验:有效钙和氧化镁的含量。
3.这种平面布置,可以节约场内运输费。从稳定土搅拌站到施工铺筑现场的平均运距为最小。
4.(1)计算沥青混凝土总量:Q=(35000×0.18+1200×0.05)×11.25×2×2.4=343440(t)
(2)计算选择沥青搅拌站类型343440÷140÷8=306t/h.因320t/h>306t/h.所以选择320 t/h 的沥青混凝土搅拌站。
5.索赔对象不恰当。路面施工单位不应该向路基施工单位索赔。因为他们之间没有合同关系,路面施工单位应向业主索赔。
背景资料
某公司承建一座桥梁工程,双向四车道,桥面宽度 30m。上部结构为 5×20m 预制预应力混凝土简支空心板梁;下部结构为构造 A 及φ130cm 圆柱式墩,基础采用φ150cm 钢筋混凝土钻孔灌注桩;重力式 U 型桥台;桥面铺装结构层自上而下依次为:厚 10cm 沥青混凝土、构造 B、防水层、调平层。桥梁立面如图所示。
项目部编制的施工组织设计明确如下事项:
(1)桥梁的主要施工工序编号为:①桩基、②支座垫石、③墩台、④安装空心板梁、⑤构造 A、⑥防水层、⑦现浇构造 B、⑧安装支座、⑨现浇湿接缝、⑩摊铺沥青混凝土及其他;施工工艺流程为:①桩基→③墩台→⑤构造 A→②支座垫石→⑧安装支座→④安装空心板梁→C→D→E→⑩摊铺沥青混凝土及其他。
(2)预制梁场(包括底模)建设需要 1 个月,预应力空心板梁预制(含移梁)需要 2.5 个月,制梁期间正值高温,后续工程施工需要 1 个月。每片空心板预制只有 7 天时间。
(3)预制空心板梁场内吊运、存放部分要求如下:
①空心板梁运至存梁区时,其混凝土强度不低于设计强度的 75%。
②空心板梁应存放在稳定坚固的地面,并配有相应的防排水设施。
③空心板梁应按其安装的先后顺序编号存放,预应力混凝土梁、板的存放时间不宜超过 3 个月。
④多层叠放时,层与层之间应以垫木隔开,上下层垫木应错开布设;宜为 2 层,不应超过 3 层。
(4)项目部采购了一批钢绞线共计 110t,抽取部分进行了力学性能试验及其他试验,检验合格后用于预应力空心板制作。
【问题】
1.写出图中构造 A、B 的名称及桥墩的结构形式。
2.写出施工工艺流程中 C、D、E 的名称或工序编号。
3.列式计算预应力空心板梁加工至少需要的模板数量。(每月按 30 天计算)
4.改正预制空心板梁场内吊运、存放的错误之处。
5.项目部采购的钢绞线按规定应抽取多少盘进行力学性能试验和其他试验?
1.构造 A:盖梁,构造 B:基层混凝土(或保护层);桥墩属于柱式桥墩。
2.C:⑨现浇湿接缝。D:⑦现浇构造 B。E:⑥防水层。
3.横断面共有 24 片梁,5 跨,共 24×5=120 片。
1 个模板的空心板梁预制时间:120×7=840 天,已知预应力空心板梁预制(含移梁)需要 2.5 个月,则需要的模板数量为:840÷75=11.2,所以预应力空心板梁加工至少需要的模板数量为 12 个。
4.①空心板在脱底模、移运、存放和吊装时,混凝土的强度应不低于设计强度的 80%。 ②存放台座应坚固稳定,且宜高出地面 200mm 以上。梁、板构件存放时,支点处应采用垫木和其他适宜的材料进行支承,不得将构件直接支承在坚硬的存放台座上。
③当构件多层叠放时,层与层之间应以垫木隔开,各层垫木的位置应设在设计规定的支点处,上下层垫木应在同一条竖直线上。
5.应抽取 6 盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验和其他试验。
背景资料
某二级公路单洞双车道隧道,起讫桩号 K5+300~K6+220,全长 920m,净空宽度 9.6m,净空高度6.8m,隧道纵坡为 1.5%的单向坡。K5+300~K5+325、K6+200~K6+220 段为Ⅴ级围岩,其余段落均为Ⅲ级围岩,隧道内涌水量较少,涌突水可能性小。施工单位从隧道两端对向开挖,Ⅴ级围岩段采用中隔壁法;Ⅲ级围岩段采用台阶法。隧道一段开挖至桩号 K5+600 时,其隧道开挖横断面示意图如图所示,图中 1~8 代表开挖或支护的施工工序。
施工中发生如下事件:
事件一:隧道施工前,施工单位项目部组织工程技术人员编制了隧道施工方案,部分要求如下:
(1)台阶数量采用二台阶,台阶开挖高度宜为 5m。 (2)上台阶开挖每循环进尺为 4m;下台阶左、右侧开挖宜前后错开 3~5m,同一榀钢架两侧不得同时悬空。
(3)下台阶应在上台阶喷射混凝土强度达到设计强度的 70%以后开挖。
事件二:左洞进口段明洞左侧采用偏压墙,包括以下主要工序:①仰坡开挖及防护;②截水沟开挖、铺砌;③边坡开挖及防护;④偏压墙开挖浇筑混凝土;⑤管棚成孔、装管、注浆;⑥套拱施工。
事件三:隧道结构采用复合式衬砌,二衬施工前,质检部门对初支喷射混凝土的强度进行了检验。
事件四:为了控制围岩稳定性,进行实时监控量测某断面围岩量测数据绘制了位移(u)一时间(t)关系图见下图。
【问题】
1.写出图中施工工序 1、2、6、8 的名称。
2.计算事件一中上台阶最大开挖长度,并改正错误之处。
3.写出事件二中工序①-⑥的正确排序(以“②→③→④→⑤→⑥……”格式作答)。
4.补充事件三中质检部门对初支喷射混凝土检验的实测项目。
5.针对事件四,指出该段围岩位移管理等级,并写出应对措施。
1.1-上台阶开挖;2-上台阶初期支护;6-底部开挖(捡底);8-二次衬砌
2.(1)上台阶最大开挖长度:9.6×1.5=14.4m
(2)改正错误:台阶开挖高度宜为 2.5~3.5m。Ⅲ级围岩上台阶开挖每循环进尺宜不大于 3m。 3.①-⑥的正确排序为:②→③→①→④→⑥→⑤。 4.初支喷射混凝土检验的实测项目还有喷层厚度、喷层与围岩接触状况。 5.(1)该段围岩位移管理等级为Ⅰ级。
(2)应对措施:暂停开挖,人员撤离,加强支护,加强监控量测。
某施工单位承建公路改扩建工程,全长 2km,工程项目主要包括:
(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层。
(2)原机动车道两侧加宽、新建非机动车道和人行道。
(3)新建人行天桥一座,人行天桥桩基共设计 12 根,为人工挖孔灌注桩,改扩建道路平面布置如下图所示,灌注桩的桩径、桩长见表 1。
施工过程中发生如下事件:
事件一:项目部将原已获批的施工组织设计中的施工部署:非机动车道(双侧)→人行道(双侧)→挖孔桩→原机动车道加铺。改为:挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。
事件二:项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。
事件三:专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于 20mm,上下节护壁搭接长度不小于 50mm,模板拆除应在混凝土强度大于 25MPa 后进行。
事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态:A 为基本完好;B 为道板面上存在接缝和裂缝;C 为局部道板底脱空、道板局部断裂或碎裂。
事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需 57d 完工,施工进度计划见表 2。为加快工程进度,项目经理决定将⑨、⑩、?、?号桩安排第三个施工队进场施工,三队同时作业。
问题:
1.事件一中,项目部改变施工部署需要履行哪些手续?
2.写出事件二中专项施工方案被退回的原因。
3.补充事件三中钢筋混凝土护壁支护的技术要求。
4.事件四中,在加铺沥青混凝土前,对 C 状态的道板应采取哪些处置措施?
5.事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔施工需要的作业天数。(将表格复制到答题卡上作答,在试卷上作答无效)
1.项目部改变获批施工组织中的施工部署,需要履行施工组织设计变更程序;施工组织设计应由项目负责人主持编制,报企业技术负责人审批加盖企业公章,报总监审查,建设单位备案,变更后应重新履行该审批程序。
2.事件二中,专项施工方案被退回的原因:
(1)仅编制专项方案不行,还需组织专家论证;从表 1 可以看出,此工程人工挖孔桩的开挖深度超过 15m,故需要编制专项方案,并组织专家论证。
(2)专项方案的审批程序不对。应该经过施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后组织实施。
(3)施工方案中桩径 1m,人工挖孔桩直径应为 1.2m 以上。
3.修筑井圈护壁应遵守下列规定:
(1)护壁的厚度、拉结钢筋、配筋、混凝土强度均应符合设计要求。
(2)每节护壁必须振捣密实,应在当日连续施工完毕。
(3)应根据土层渗水情况使用速凝剂。
4.首先进行路面评定,路面局部断裂或碎裂部位,将破坏部位凿除,换填基底并压实后,重新浇筑混凝土;对于板底用雷达探查脱空区域,然后采用地面钻孔注浆的方法进行地基处理。
5.三个施工队同时作业的横道图如下图所示,人工挖孔施工需要的作业天数 39d。
某施工单位承接了某二级公路 E3 标段(K15+000~K48+000)路基工程施工。由于该标段工程量较大,
工期紧张,项目经理对工程质量管理与控制尤其重视,要求项目总工对质量控制负总责,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、监督等各种方法对现场质量进行检查控制。
施工单位确定的土方路基施工中常见的质量控制关键点如下:①施工放样与断面测量﹔②路基原地面处理,并认真整平压实;③使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。
施工中发生了如下事件:
事件一:填筑路堤时,正值雨期。为防止雨水冲刷路堤,保证填筑质量,项目部采取了以下措施:①在填筑路堤前,应在填方坡脚以外挖掘排水沟。②选用黏性土作为填料。④路堤分层填筑。每一层表面,应做成 1%~2%的双向横坡。当天填筑土层,在第二天早晨碾压。
事件二:K15+200~K15+900 为土质路堑,平均挖方深度约 10m,最大挖深 15m,路段土质为细粒土,施工单位在进行路堑开挖时,先沿路线纵向挖出一条通道,再横向进行挖掘。
问题:
1.指出背景中项目经理的错误做法,并改正。
2.除了上述方法外,现场质量检查控制的方法还有哪些?
3.背景中设置的路基质量控制关键点是否完整?如不完整请补充。
4.事件一中,项目部雨期填筑路堤方法有哪些错误?写出正确做法。
5.事件二中,施工单位进行路堑开挖采用的是什么方法?该方法是否恰当?说明理由。
1.(1)错误之处:要求项目总工对质量控制负总责错误。
(2)正确做法:应由项目经理负总责。
2.现场质量检查控制的方法还有:观察、记录、总结改进。
3.(1)设置的路基质量控制关键点不完整。
(2)应补充:每层的松铺厚度,横坡﹔分层压实,控制填土的含水量,确保压实度达到设计要求。
4.(1)错误之处 1:选用黏性土作为填料。
正确做法:应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土作为填料。
(2)错误之处 2:每一层表面,应做成 1%~2%%的双向横坡。
正确做法:做成 2%~4%的双向横坡。
(3)错误之处 3:当天填筑土层,在第二天早晨碾压。
正确做法:当天填筑的土层,当天或雨前完成压实。
5.(1)施工单位路堑开挖方法的名称是混合式挖掘法。
(2)采用混合式挖掘法是恰当的。
理由:混合式挖掘法适用于路线纵向长度和挖深都很大的路堑开挖。
甲公司中标某二级公路工程,全长 560m,行车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚 40mmSMA-13,中面层为厚 60mmAC-20,下面层为厚 80mmAC-25。
施工过程中发生如下事件:
事件一:路基范围内有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监理工程师发现后责令甲公司返工处理。
事件二:甲公司采用下图所示的工艺流程组织面层的施工。
事件三:甲公司编制的沥青混凝土施工方案包括以下要点:
(1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2 台摊铺机呈梯队方式推进,并保持摊铺机组前后错开 40~50m 距离。
(2)上面层碾压时,初压采用轮胎压路机,复压采用振动压路机,终压采用双轮钢筒式压路机。
事件四:确定了路面施工质量检验的主控项目及检验方法。
【问题】
1.按组成结构分类,本工程的上面层属于哪一种沥青路面?
2.指出事件一中的不妥之处,并写出正确处理措施。
3.写出图中 A 和 B 的名称。
4.指出事件三中的错误之处并改正。
5.写出事件四中沥青混凝土路面面层施工质量检验的主控项目。
1.按组成结构分类,本工程的上面层属于密实-骨架结构。
2.不妥之处:甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型
正确处理措施:甲公司清除杂草后,还应挖除池塘淤泥、腐殖土等不良质土;挖方段挖出土方应进行检查,符合路基填筑要求后方可使用;需分层填筑和压实到原基面高。
3.A:试验段施工;B:监理工程师。
4.错误 1:2 台摊铺机前后错开 40~50m;
正确做法:多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺。
错误 2:上面层初压采用轮胎压路机;
正确做法:上面层为 SMA,不得采用轮胎压路机碾压,应采用振动压路机。
5.沥青混凝土路面面层施工质量检验的主控项目有压实度、厚度、矿料级配、沥青含量。
背景资料
某施工单位通过公开招投标方式承接了某高速公路路基工程的施工任务。项目开工前,施工单位编制了进度计划,并经监理工程师批准,双代号网络图如图所示。
施工中发生了如下事件:
事件一:施工单位将施工进度计划网络图报送监理单位后,总监理工程师发现 E 工作应该在 B 工
作完成后才能开始,要求 M 公司修改,M 公司按监理单位提出的工序要求调整了进度计划,各项工作逻辑关系及持续时间保持不变。
事件二:监理单位对施工单位修改后的施工进度计划进行审核,要求施工单位在计划实施中确保修改后的进度计划总工期应与原计划总工期保持不变。原计划各工作相关参数见表。
事件三:K3+000~K4+000 段位于软土地区,平均深度为 4.2m,为保证施工质量及进度要求,施工采取“真空-堆载联合预压”,编制了详细的实施性施工组织设计,部分内容如下:
(1)密封膜连接宜采用热合黏结缝平搭接,搭接宽度 10mm。密封膜的周边应埋入密封沟内。密封沟的宽度宜为 0.6~0.8m,深度宜为 1.2~1.5m。 (2)真空表测头应埋设于砂垫层中间,每块加固区应不少于 2 个真空度测点。
(3)预压过程中,应进行膜下真空度、孔隙水压力等预压参数的监测。膜下真空度每隔 2h 测一次,表面沉降每 3d 测一次。
(4)停泵卸荷后 12h,应测量地表回弹值。
事件四:施工拟在工程施工中推广应用“四新”技术,以加快进度,提高工程量和安全生产水平。
【问题】
1.写出事件一中,施工单位修改后的进度计划的关键线路(以工作表示)并计算总工期,将修改后的施工进度计划网络图绘制到答题卡。
2.事件二中,从赶工费用最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
3.逐条判断事件三中施工组织设计的内容是否正确,并改正错误。
4.事件三中,补充预压过程中监测的预压参数。
5.写出事件三中判断终止抽真空的标准。
6.事件四中,四新技术,是指哪四个方面的内容?
1.A→B→E→G→H,总工期=5+7+9+2+3=26 天
2.工作 E 压缩 2 天,1000×2=2000(元)
工作 G 压缩 1 天,1200×1=1000(元)
赶工费:1000+1000+1200=3200(元)
3.(1)错误,改正:密封膜连接宜采用热合黏结缝平搭接,搭接宽度应大于 15mm。
(2)正确。 (3)错误。改正:膜下真空度每隔 4h 测一次,表面沉降每 2d 测一次。
(4)错误。改正:停泵卸荷后 24h,应测量地表回弹值。
4.预压参数:表面沉降、深层沉降及水平位移。
5.当连续五昼夜实测地面沉降小于 0.5mm/d、地基固结度已达到设计要求的 80%时,经验收,即可终止抽真空。【此处按照规范答题,按照教材答题也可以。】
6.“四新”技术包括:新技术、新工艺、新材料、新设备。
某施工单位承建了一段新建三级公路工程,包括路基与路面工程,起讫桩号,K0+000~K20+400。该公路为沿海公路,左侧临海段设置了重力式挡土墙。为保障行车安全,临海段的土路肩上设置了构造物 A。公路右侧傍山,挖方边坡地质条件为易风化碎落的泥质页岩,在坡脚处设置了 100cm 宽的构造物 B。路基两侧的土路肩采用 C20 混凝土预制块进行加固。路基断面及路面结构示意图如图 2 所示。
施工中发生如下事件:
事件一:施工单位采用厂拌法进行沥青混凝土路面施工。在公路沿线全面考察,考虑设 1 座沥青
混合料拌合站。拌合站设置部分要求如下: (1)选址应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害,充分利用已规划的取土场、弃土场。
(2)选址应尽量靠近主体施工部位,做到运输便利,经济合理。
(3)选址应远离生活区、居民区,尽量设在生活区、居民区的上风向。
(4)拌合站的场地面积为 3000 ㎡。
(5)场地(含堆料区、加工区)主要运输道路应采用泥结碎石或级配碎石路面。
事件二:根据设计文件中的“路面工程数量表”,全线路面无加宽。施工单位选用 1 台大型沥青混合料摊铺机进行上面层摊铺施工。施工时,从起点向终点方向推进,并对左右幅进行全幅摊铺施工。已知沥青混合料摊铺压实后的密度为 2.4t/m3,摊铺机的摊铺工作速度为 0.2km/h。摊铺机的时间利用系数为 0.8。(提示:摊铺机的每小时生产效率计算公式为:Q=h·B·V0·ρ·KB)
事件三:上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2 台摊铺机呈梯队方式推进,并保持摊铺机组前后错开 40~50m 距离。碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。
事件四:为加快施工进度,项目部增加劳务人员。挡土墙施工过程中,一名新进场的模板工发生高处坠亡事故。
【问题】
1.写出背景中构造物 A 和构造物 B 的名称,写出图 2 中功能层 C、D、E 的名称。
2.根据《公路工程基本建设项目概算预算编制办法》并结合案例背景,分别判断临时便道现场清表是否需计取冬期施工增加费、特殊地区施工增加费和行车干扰工程施工增加费?
3.逐条判断事件一中的设置要求是否正确,若不正确写出正确的设置要求。
4.计算事件二中摊铺机的每小时生产效率 Q(计算结果保留小数点后两位);如果摊铺机每天工作 8 小时,计算上面层的施工工期(精确到整数天)。
5.改正事件三中的错误之处。
6.依据有关法规,写出安全事故划分等级及事件四中安全事故等级。
1.构造物 A-波形梁护栏。构造物 B-碎落台。C-粘层,D-下封层,E-透层。
2.冬期施工增加费需要计取;特殊地区施工增加费需要计取;行车干扰工程施工增加费不需要计
取。
3.(1)不正确。正确做法:不得占用规划的取、弃土场。
(2)正确。
(3)不正确。正确做法:尽量设在生活区、居民区的下风向。
(4)不正确。正确做法:拌合站的场地面积至少为 3500 ㎡。
(5)不正确。正确做法:场地(含堆料区、加工区)应做硬化处理,主要运输道路应采用不小于 20cm 厚的 C20 混凝土硬化。
4.摊铺机的每小时生产效率:Q=h·B·V0·ρ·KB = 0.04×7×200×2.4×0.8=107.52t/h上面层的施工工期:20400×7×0.04×2.4/(107.52×8)=16 天【注意单位换算】
5.(1)多台摊铺机前后错开 10~20m 呈梯队方式同步摊铺。
(2)初压通常宜采用钢轮压路机静压。
(3)上面层为 SMA,不得采用轮胎压路机碾压。应采用振动压路机。
6.安全事故划分等级:一般事故、较大事故、重大事故、特别重大事故。事件四中安全事故等级为一般事故。
某主跨为4×100m预应力混凝土简支T梁桥,主墩基础采用直径2.2m的钻孔灌注桩,设计深度为25m,采用回转钻进施工法钻孔。施工单位严格按照设计文件和相关施工技术规范的要求进行施工,为了保证工程质量、工程进度、工程安全和控制工程成本,项目经理部分别组成了工程质量控制小组、工程进度控制小组、工程安全控制小组和工程成本控制小组。工程施工过程中,各控制小组的部分工作如下:
工程质量控制小组设置了桥梁上部结构施工中的质量控制点是:
(1)预拱度的控制。
(2)拱肋拱轴线的控制。
(3)主缆架设线型控制。
(4)支座预埋件的位置控制。
(5)伸缩缝安装质量控制。
工程质量进度控制小组根据现场实际情况,编制了本工程施工组织设计。
工程安全控制小组提出了如下安全技术要求:
(1)高处作业操作平台的临边可暂不设防护栏杆。
(2)水中围堰(套箱)和水中作业平台应设置船舶靠泊系统和人员上下通道,临边应设置高度不低于1 .0m的防护栏杆,挂设安全网和救生圈。
(3)拆除工程应自上而下进行,先拆除非承重部分,后拆除承重部分。
工程成本控制小组为了确保降低施工项目成本,达到成本最低化目的,运用了科学管理方法,将施工成本目标层层落实,定期考核评定,使各部门、各小组和个人都来关心施工项目成本。
【问题】
1.该工程质量控制小组设置的桥梁上部结构施工中的质量控制点是否妥当请指正。如有需补完的质量控制点,请补充。
2.该工程进度控制小组应按怎样的程序编制施工组织设计
3.逐条判断工程安全控制小组提出的安全技术要求是否妥当如不妥,请改正。
4.你认为降低桥梁工程项目施工成本的方法和途径有哪些(请列出5条)
1.(1)该工程质量控制小组设置的桥梁上部结构施工中的质量控制点不妥当。不妥之处:不应设置拱肋拱轴线的控制和主缆架设线型控制这两个控制点。
(2)需补充的质量控制点是:
(1)简支梁混凝土的强度控制。
(2)大梁安装时梁与梁之间高差控制。
(3)支座安装型号、方向的控制。
(4)梁板之间现浇带混凝土质量控制。
2.该工程进度控制小组编制施工组织设计的程序是:
(1)对工程项目设计图纸、合同、技术规范等进行分析研究,必要时进行相关资料的收集和调研。
(2)计算施工工程数量。
(3)选择施工方案,确定施工方法。
(4)编制工程进度计划。
(5)计算人工、材料、机具需要量,编制相关计划。
(6) 确定临时工程,编制水、电、气、热供应计划。
(7)设计和布置施工平面图。
(8)确定技术措施计划与计算技术经济指标。
(9)确定施工组织管理机构。
(10) 编制质量、安全、环保和文明施工措施计划。
(11)编写说明书。
3.对该工程安全控制小组提出的安全技术要求的判断:
(1)不妥。正确做法:高处作业场所临边应设置安全防护栏杆。
(2)不妥。正确做法:临边应设置高度不低于1 .2m的防护栏杆。
(3)妥当。
4.降低桥梁工程项目施工成本的方法和途径是:
(1)进行合同交底,全面了解合同内容。
(2)结合现场实际情况掌握项目成本趋势。
(3)编制实施性的项目成本计划,并层层分析,落实责任。
(4)制订先进的、经济合理的施工方案。
(5)项目在开工之前根据工程情况制订并落实技术组织措施。
(6)组织均衡施工,加快施工进度。
(7)降低工程材料成本。
(8)提高施工机械利用率。
某一高速公路上下行分离式隧道,洞口间距 40m,左线长 3216m,右线长 3100m,左右线隧道跨度为 10m,隧道最大埋深 500m,进出口为浅埋段,IV 级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系地层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段, Ⅰ、Ⅱ、Ⅲ级围岩大致各占 1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能。
因此,施工期间,应针对上述工程地质问题在全隧开展综合地质超前预报工作,加强施工监测,施工监测典型的位移—时间曲线见下图。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底,编制相应的施工组织设计,其中:
(1)隧道洞口边坡、仰坡的开挖采用大爆破的方法加快施工进度。洞门端墙的砌筑与回填应两侧对称进行。
(2)在涌水段施工时,为保证隧道施工安全,施工单位对隧道涌水采用超前钻孔和辅助坑道排水、超前围岩预注浆堵水等方法。钻孔注浆顺序应由上往下、由多水处到少水处、隔孔钻注。
(3)瓦斯隧道钻爆作业,工作面附近 20m 以内风流中瓦斯浓度必须小于 1%,采用干式钻孔。炸药和电雷管采用煤矿许用炸药和煤矿许用电雷管并反向装药。爆破网络采用并联或串并联的方式。
(4)岩爆段施工,采用光面爆破技术,控制循环进尺,采用长进尺,每循环进尺宜控制在2m 以上。超前注水孔宜布置在隧道边墙及拱部开挖断面轮廓线内 10~15cm 范围内,并向孔内灌高压水,软化围岩,加快围岩内部的应力释放。
(5)在施工过程中,所采用光面爆破方法以减少超欠挖,炮眼布置形式如图 1。周边眼装药结构见图 2。
由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,明确应急物资装备保障。
【问题】
1.背景资料中位移-时间曲线代表围岩处于何种状态?并提出合理的施工措施。
2.改正背景资料施工组织设计中错误的做法。
3.写出光面爆破三种炮眼起爆顺序。E、 W 代表的参数名称。
4.应急预案有哪些种类?写出应急物资装备保障的具体内容。
5.背景中,“两项达标”、“四项严禁”、“五项制度”的总目标中“两项达标”包括哪些内容?
1.(a)图位移—时间曲线趋于平缓,表明围岩和支护呈稳定状态,应正常施工;
(b)图位移一时间曲线出现反弯点,表明围岩和支护已呈不稳定状态,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
2.(1)隧道洞口边坡、仰坡的开挖严禁采用大爆破。
(2)钻孔注浆顺序应由下往上、由少水处到多水处、隔孔钻注。
(3)瓦斯隧道钻爆作业,采用湿式钻孔。炸药和电雷管采用煤矿许用炸药和煤矿许用电雷管,严禁反向装药。爆破网络必须采用串联连接方式。
(4)岩爆段施工,控制循环进尺,采用短进尺,一般情况下,每循环进尺宜控制在 1.0~1.5m,最大不得大于 2m。超前注水孔宜布置在隧道边墙及拱部开挖断面轮廓线外 10~15cm 范围内。
3.(1)掏槽眼→辅助眼→周边眼。
(2)E:周边眼的间距; W:光面爆破层的厚度(最小抵抗线)。
4.(1)应急预案包括综合应急预案、专项应急预案、现场处置方案。
(2)应急救援需要使用的应急物资和装备的类型、数量、 性能、存放位置、管理责任人及其联系方式等内容。
5. ①施工人员管理达标;②施工现场安全防护达标。
