填石路基采用强力夯实施工时,填补夯坑的填料应选用( )。
本题考核填石路堤填筑方法。填石分层强夯施工,要求分层填筑与强夯交叉进行,各分层厚度的松铺系数,第一层可取 1.2,以后各层根据第一层的实际情况调整。每一分层连续挤密式夯击,夯后形成夯坑,夯坑以同类型石质填料填补。由于分层厚度 4~5m,填筑作业以堆填法施工,装运须大型装载机和自卸汽车配合作业,铺筑须大型履带式推土机摊铺和平整,夯坑回填也须推土机完成,每层主夯和面层的主夯与满夯由起重机和夯锤实施,路基面须振动压路机进行最后的压实平整作业。
下列属于防眩设施关键实测项目的是( )。
本题考查的是交通工程主要系统质量检验与测试。防眩设施实测项目有:安装高度(△)、防眩板设置间距、竖直度、防眩网网孔尺寸。
无机结合料稳定基层的水泥材料应选用( )的水泥。
所用水泥初凝时间应大于3h,终凝时间应大于6h且小于10h。
根据设计单位提供的逐桩坐标表进行中线放样的方法称为()。
本题考查的是公路工程施工测量方法。
A选项错误,切线支距法:以曲线起点为直角坐标原点进行放样;
B选项错误,偏角法:以曲线起点为极坐标极点进行放样;
C选项正确,坐标法:根据设计单位布设的导线点和设计单位提供的逐桩坐标表进行放样的一种方法;
D选项错误,GPS-RTK法:载波相位差分技术。
下列关于土石路堤的填筑要求的叙述中,不正确的是()。
C选项错误,本题考查的是填方路基施工。土石路堤的填筑要求:
(1)压实机械宜选用自重不小于18t的振动压路机。
(2)应分层填筑压实,不得倾填。
(3)应使大粒径石料均匀分散在填料中,石料间孔隙应填充小粒径石料和土。
(4)土石混合料来自不同料场,其岩性或土石比例相差大时,宜分层或分段填筑。
(5)填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于300mm,该层填料最大粒径宜小于150mm,压实后表面应无孔洞。
(6)中硬、硬质石料填筑土石路堤时,宜进行边坡码砌,码砌与路堤填筑宜同步进行,软质石料土石路堤的边坡按土质路堤边坡处理。
(7)采用强夯、冲击压路机进行补压时,应避免对附近构造物造成影响。
(8)土石路堤施工过程质量控制:中硬及硬质岩石的土石路堤填筑施工过程中每一压实层,应采用试验路段确定的工艺流程、工艺参数,压实质量可采用沉降差指标进行检测。软质石料的土石路堤填筑质量标准应符合规定。施工过程中,每填筑3m高宜检测路线中线和宽度。
下列关于透层施工技术的说法,错误的是()。

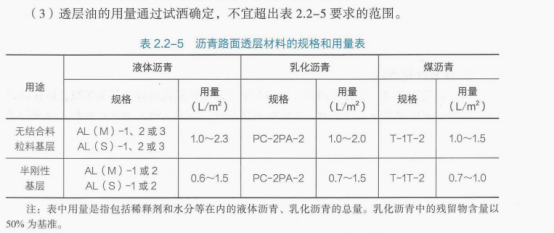

选项A错误,透层油的用量通过试洒确定,并不宜超出规范要求的范围。


关于预制梁场布设错误的是()。
预制梁场布设场地选址
B选项符合题意,不是预制梁场布设场地选址要求。
(1)以方便、合理、安全、经济、环保及满足工期为原则,结合施工合同段所属预制梁板的尺寸、数量、架设要求以及运输条件等情况进行综合选址。选项B错误
(2)应满足用地合法,周围无塌方、滑坡、落石、泥石流、洪涝等地质灾害。无高频、高压电源及其他污染源;离集中爆破区500m以外;不得占用规划的取、弃土场。
(3)原则上不直设在主线征地范围内。若确实存在用地困难等特殊情况需要将预制场设于主线征地范围内时,应报项目建设单位审批。
抗滑桩施工中,相邻桩不得同时开挖,开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的( )后方可开挖邻桩。
B选项正确,抗滑桩施工中,相邻桩不得同时开挖。开挖桩群应从两端沿滑坡主轴间隔开挖,桩身强度达到设计强度的75%后方可开挖邻桩。
填石路堤顶面与细粒土填土层之间应填筑( )。
C选项正确,填石路堤顶面与细粒土填土层之间应填筑过渡层或铺设无纺土工布隔离层。
下列关于坡面喷射混凝土防护施工的说法错误的是( )。
D选项符合题意,混凝土喷射厚度应符合设计规定,且临时支护厚度宜不小于60mm,永久支护厚度宜不小于80mm。永久支护面钢筋的喷射混凝土保护层厚度应不小于50mm。混凝土喷射每层应自下而上进行。当混凝土厚度大于100mm时,宜分两次喷射。在第二次喷射混凝土作业前,应清除结合面上的浮浆和松散碎屑。
关于强夯施工的施工工序,正确的是( )。
强夯施工工序为:场地平整→测量放样→第一遍主夯→夯坑回填、场地平整→测量放样→第二遍副夯→夯坑回填、场地整平→测量放线→第三遍满夯→场地平整→测量高程→试验检测。
应急预案编制程序中,资料收集的下一步是( )。
生产经营单位应急预案编制程序包括成立应急预案编制工作组、资料收集、风险评估、应急资源调查、应急预案编制、桌面推演、应急预案评审和批准实施 8 个步骤。
下列关于施工期间排水的说法,错误的是( )。
本题考查隧道排水。隧道洞口、辅助坑道洞口、斜(竖)井洞口进洞开挖前应做好排水系统,完善排水设施,并应符合下列规定:
(1)边坡、仰坡坡顶的截水沟出水口应接入周边排水沟渠。
(2)洞外路堑向隧道内为下坡时,路堑边沟应做成反坡,不应将洞外水排入洞内。
(3)洞顶排水沟应与洞门结构同时完成。
隧道支护与衬砌施工中,关于钢筋网铺设的要求,说法错误的是( )。
钢筋网应随受喷岩面起伏铺设,与初喷混凝土面的最大间隙不宜大于 50mm,不宜将钢筋预焊成片后铺挂。
下列关于安全步距说法错误的是( )。
D选项符合题意,本题考查的是公路隧道支护与衬砌。隧道安全步距是指隧道仰拱或二次衬砌到掌子面的安全距离,安全步距主要由隧道围岩级别决定。根据《公路工程施工安全技术规范》JTG F90—2015 ,公路隧道施工安全步距的要求如下:
(1)仰拱与掌子面的距离,Ⅲ级围岩不得超过90m,Ⅳ级围岩不得超过50m,V级及以上围岩不得超过40m。
(2)软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距掌子面的距离Ⅳ级围岩不得大于90m,V级及以上围岩不得大于70m。
根据《公路工程设计变更管理办法》,发生较大设计变更时,负责审批的单位是( )。
本题考查设计变更。重大设计变更由交通运输部负责审批。较大设计变更由省级交通运输主管部门负责审批。一般设计变更由项目法人负责审批。
可以用于沥青混凝土面层的联结层的是( )。
本题考查的是沥青路面面层施工。
沥青表面处治,一般用于三、四级公路,也可用作沥青路面的磨耗层、防滑层。
沥青混凝土路面适用于各级公路面层。
沥青贯入式适用于三、四级公路,也可作为沥青混凝土面层的联结层。
沥青玛蹄脂碎石适用于高速公路、一级公路的抗滑表层材料。
下列属于交通标志的是( )。
A选项正确,本题考查的是交通安全设施的主要构成与功能。交通标志主要包括警告标志、禁令标志、指示标志、指路标志、旅游区标志、作业区标志等主标志以及附设在主标志下的辅助标志。
施工安全风险评估工作包括:①制定评估计划;②开展风险分析;③确定风险等级;④选择评估方法;⑤进行风险估测;⑥编制评估报告;⑦提出措施建议。最优的评估步骤是( )。
风险评估工作包括:制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措施建议、编制评估报告等方面。
项目成本管理活动中不确定因素最多、最复杂、最基础也是最重要的管理内容是( )。
本题考查施工成本控制。施工成本控制主要指工程项目施工成本的过程控制。这是工程项目成本管理活动中不确定因素最多、最复杂、最基础也是最重要的管理内容。
桥梁上部施工机械有( )。
《公路水运工程安全生产监督管理办法》规定施工单位在采用( )时,应当对作业人员进行相应的安全生产教育培训。
ABCD选项正确,本题考查的是公路施工安全生产和质量管理相关规定。施工单位采用新技术、新工艺、新设备、新材料的,应当对作业人员进行相应的安全生产教育培训,生产作业前还应当开展岗位风险提示。
重大事故隐患治理方案包括(??)。
CDE选项正确,本题考查的是公路工程安全隐患排查与治理。重大事故隐患必须由项目负责人组织编制"重大事故隐患治理方案" 。治理方案应当包括以下内容:
(1)治理的目标和任务。
(2)采取的方法和措施。
(3)经费和物资的落实。
(4)负责治理的机构和人员。
(5)治理的时限和要求。
(6)安全措施和应急预案。
必要时应当组织专家对重大事故隐患整改治理方案进行论证,必须经项目负责人批准并进行安全技术交底后实施。
隧道工程的安全风险评估范围包括(??)。
隧道工程
(1)穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下或海底隧道工程。
(2)浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程。
(3)长度 3000m 及以上的隧道工程,VI、V 级围岩连续长度超过 50m 或合计长度占隧道全长的 30%及以上的隧道工程。
(4)连拱隧道和小净距隧道工程。
(5)采用新技术、新材料、新设备、新工艺的隧道工程。
(6)隧道改扩建工程。
(7)施工环境复杂、施工工艺复杂的其他隧道工程。综上所述,答案选择 ACD。
关于新旧路基连接处治的技术要求,说法正确的有( )

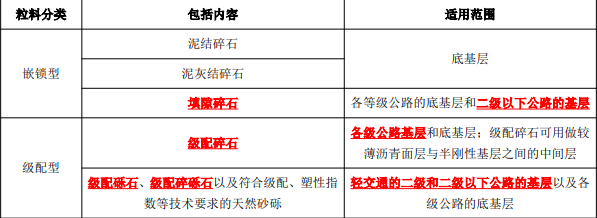

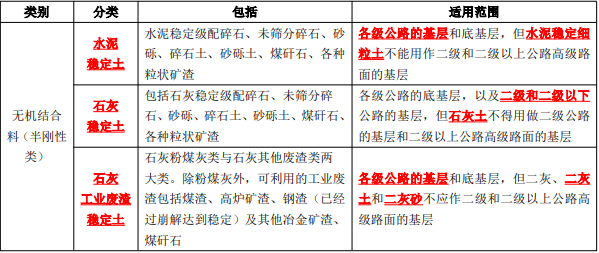

下列路面混合料中,可用于二级公路路面基层的有( )。
下列可用于涌水处理的措施有( )。
本题考查隧道涌水处理措施。围绕“排”和“堵”两个角度处理。隧道涌水处理应根据现场情况,采取超前围岩预注浆堵水、开挖后径向注浆堵水、超前钻孔排水、坑道排水等措施。
沥青路面按矿料级配分类为( )。
ABCD选项正确。按矿料级配分类:
(1)密级配沥青混凝土混合料,代表类型有沥青混凝土、沥青稳定碎石。
(2)半开级配沥青混合料,代表类型有改性沥青稳定碎石,用AM表示。
(3)开级配沥青混合料,代表类型有排水式沥青磨耗层混合料,以OGFC表示;另有排水式沥青稳定碎石基层, 以ATPB表示。
(4)间断级配沥青混合料,代表类型有沥青玛蹄脂碎石(SMA)。
地下连续墙适用于作( )基础。
ADE正确,本题考查的是桥梁基础工程施工。地下连续墙适用于作地下挡土墙、挡水围堰、承受竖向和侧向荷载的桥梁基础、平面尺寸大或形状复杂的地下构造物基础,可用于除岩溶和地下承压水很高处的其他各类土层中施工。

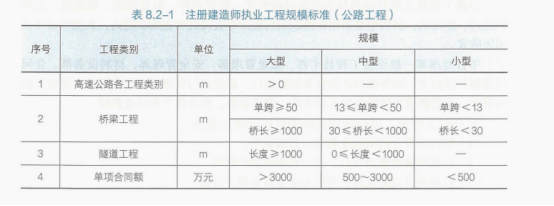

下列所列公路工程,可以由二级注册建造师(公路工程)担任其项目负责人的是( )。
某施工单位承接了长68.0km的平原区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。全线均为填方路堤,平均填方高度为2~4m,填方边坡坡面未做坡面防护处理。路面结构如图1所示。

该工程采用清单计价,施工合同中的清单单价部分摘录如表2所示。
表2合同清单单价表

问题:
1.写出图中8cm×12cm×100cm预制块构筑物的名称和作用。
2.写出图中排除路面表面水至路基范围之外的途径。
3.计算M7.5浆砌片石加固土路肩的合同清单总价。
4.简述施工中的材料费控制的途径。
【第1问】
1-1.8cm×12cm×100cm预制块构筑物的名称是拦水带。
1-2.其作用是;汇集路面表面水,然后通过泄水口和急流槽排离路堤,保护边坡坡面不受路面表面水流冲刷。
【第2问】
路面表面水汇集在拦水带同路肩铺面(或者路肩和部分路面铺面)组成的浅三角形过水断面内,在适当长度内(20~50cm)设置泄水口配合急流槽将路面积水排于路基之外。
【第3问】
加固土路肩的横截面面积:[75+(75+30×1.5)] × 30/2=2925(cm2);
加固土路肩的合同清单总价:2925/10000×2×68000×215=8552700(元)。
【第4问】
对材料成本控制的途径:(1)以预算价格来控制材料的采购成本。(2)对材料的数量控制。
某施工单位承建南方平原地区某二级公路土方路基工程(含支挡工程)施工项目,合同段起讫桩号为K0+000~K22+400,路线全长 22.4km;路基宽度 12m。该标段既有挖方也有填方,以填方居多。
施工过程中发生如下事件:
事件一:线路 K7+200~K7+280 段为填方路段,地形较为平坦。挡土墙设计为加筋土挡土墙,其横断面示意图如图 1 所示。

事件二:线路 K16+800~K17+000 段穿越一干涸废弃湖塘,地面以下有约 5m 深的软土层,施工单位拟采用浅层置换或塑料排水板进行处理,通过方案比选,最终选择塑料排水板方案进行软土层处理。
事件三:项目部制定了软土地基处理的施工方案,其中规定了:①塑料排水板采用插板机进行施工,按正三角形进行布置。②施工工艺流程为:整平原地面→D→机具定位→E→插入套管→拔出套管→F→机具移位→摊铺上层砂垫层。③塑料排水板施工完成后,施工单位检查了塑料排水板施工质量。
事件四:路堤填筑施工过程中,施工单位按规范要求进行施工过程质量控制和质量检验,检验的实测项目有压实度、弯沉值、宽度、平整度、横坡、边坡等。压实度检测采用方法 G(G 为常用的破坏性检测方法)进行检测,弯沉检测采用 H 方法(H 为规范规定的传统方法)进行检测。
【问题】
1.根据图 1,写出挡土墙按其位置划分属于哪种类型?并写出构件 A、B、C 的名称。
2.将图 1 中区域①②③④的摊铺、碾压顺序进行排序(如①→②→……)。并写出区域①中靠近墙面板1m 范围内的填料应如何碾压密实。
3.结合背景资料,说明事件二施工单位选择塑料排水板进行软土层处理的原因。
4.写出事件三中塑料排水板施工还可采用的另一种机械名称。补全施工工序 D、F 和 F 的内容,并写出塑料排水板的质量检查项目。
5.写出事件四种 G 和 H 的名称。
1.
(1)路堤墙。
(2)构件 A:墙面板;构件 B:筋带(或拉筋);构件 C:反滤层。
【解题思路】第(1)问,挡土墙按其位置可分为路堑墙、路肩墙、路堤墙、山坡墙、浸水墙。根据该挡土墙用于填方路段及图中挡土墙顶位于路基下方,可以判断为路堤墙。若墙顶设置在路肩部位,则为路肩墙。
第(2)问,加筋土挡土墙由填料、拉筋以及墙面板三部分组成。且现场墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。
2.
(1)摊铺、碾压顺序:③→④→②→①。
(2)小型机具夯实或人工夯实。
【解题思路】第(1)问,填料摊铺、碾压从拉筋中部开始,先向拉筋尾部逐步摊铺、压实,然后再向墙面方向进行。图中区域②③中间为中部,区域③为拉筋尾部方向,所以先施工③→④,再回到中部向墙面方向施工②→①。
第(2)问,靠近墙面板 1m 范围内,应使用小型机具夯实或人工夯实,不得使用重型压实机械压实。
【知识拓展】填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行于拉筋方向碾压。不得使用羊足碾碾压。
3.
已知背景资料中线路 K16+800~K17+000 段穿越一干涸废弃湖塘,地面以下有约 5m 深的软土层,浅层置换处理深度不宜大于 3m,而塑料排水板适用于深度大于 3m的软土地基处理,因此选择塑料排水板进行软土层处理。
【解题思路】浅层置换涉及材料置换需考虑成本,如果太深的置换则不经济,处理深度不宜大于 3m。竖向排水体适用于深度大于 3m 的软土地基处理。竖向排水体可采用袋装砂井和塑料排水板。
4.
(1)沉管式打桩机。
(2)D:摊铺下层砂垫层;E:塑料排水板穿靴;F:割断塑料排水板。
(3)检查项目:板距、板长。
【解题思路】第(1)问,袋装砂井和塑料排水板可采用沉管式打桩机施工,塑料排水板也可用插板机施工。
第(2)问,塑料排水板施工工序为:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。因塑料排水板材料较软,故需要先“穿靴”,即“将其穿入套管内后,与套管底部固定”;再随套管插入地层。
第(3)问,塑料排水板施工质量标准。

5.
(1)G 为灌砂法(或环刀法)。
(2)H 为贝克曼梁法。
【解题思路】第(1)问,路基压实度检测方法有灌砂法、环刀法和核子密度湿度仪,其中灌砂法和环刀法为破坏性检测,核子密度湿度仪为非破坏性检测。
第(2)问,弯沉检测方法:贝克曼梁法、自动弯沉仪法、落锤弯沉仪(FWD)法、激光式高速路面弯沉测定仪法。其中贝克曼梁法为传统方法,静态测试。适用于测试路基及沥青路面的回弹弯沉,以便评价承载能力。
某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,左右线隧道跨度为10m,隧道最大埋深500m,进出口为浅埋段,IV级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,I、II、III级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在其褶曲轴部地带中的炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
事件1:考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动,早喷锚、勤测量、紧封闭”的基本原则。
事件2:隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目有洞内外观测,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。当拱顶下沉速率小于规定值时及时施作二次衬砌。
事件3:在施工过程中,该隧道洞身掘进采用预裂爆破方法,炮眼布置形式如图。由于管理人员安全意识薄弱,隧道开挖过程中未严格按照安全要求进行及时支护,存在生产安全重大事故隐患,监理单位要求施工单位组织编写重大事故隐患治理方案。同时也组织经验丰富的人员严格按照“两项达标”、“四项严禁”、“五项制度”的总目标对其他项目开展了安全生产事故隐患排查治理活动。

问题:
1、按照隧道长度划分,左右线隧道分别属于什么隧道,说明理由。
2、事件2中,补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
3、事件3中,说明预裂爆破方案中 a、b、c 三种炮眼的名称。并写出三种炮眼起爆顺序。
【第1问】
左右线隧道按照长度划分为特长隧道。
理由:隧道按照长度划分特长隧道 L>3000m,而该隧道左线长 3216m,右线长 3100m, 故该隧道为特长隧道。
【第2问】
必测项目还有:周边位移、拱顶下沉、拱脚下沉;
危险信号有:量测数据有不正常变化(或突变),洞内或地表位移大于允许位移值,洞 内或地表出现裂缝以及喷层出现异常裂缝。
【第3问】
a—掏槽眼,b—辅助眼,c—周边眼。预裂爆破起爆顺序:周边眼→掏槽眼→辅助眼。
某二级公路单洞双车道隧道,起讫桩号 K5+300~K6+220,全长 920m。K5+300~K5+325、K6+200~K6+220 段为Ⅴ级围岩,其余段落均为Ⅲ级围岩,隧道内涌水量较少,涌突水可能性小。施工单位从隧道两端对向开挖,Ⅴ级围岩段采用中隔壁法;Ⅲ级围岩段采用台阶法。隧道一端开挖至桩号 K5+600时,其隧道开挖横断面示意图如图所示,图中 1~8 代表开挖或支护的施工工序。

施工中发生如下事件:
事件一:隧道施工前,施工单位项目部组织工程技术人员编制了台阶法开挖的施工方案,部分要求如下:
(1)台阶开挖高度宜为 2.5~3.5m。
(2)上台阶开挖每循环进尺不宜大于 1 榀钢架间距。
(3)下台阶左、右侧开挖宜前后错开 3~5m,同一榀钢架两侧不得同时悬空。
(4)下台阶应在上台阶喷射混凝土强度达到设计强度的 75%以后开挖。
事件二:隧道结构采用复合式衬砌,二衬施工前,质检部门对初支喷射混凝土的强度进行了检验。
事件三:隧道开挖时,量测人员在处理量测数据中,发现“周边位移一时间”曲线出现反弯点,但未及时告知作业班组存在潜在危险,当日下午发生局部塌方。事故发生后,施工单位及时开展了安全生产事故隐患排查治理活动,针对发现的重大事故隐患由项目技术负责人编制了“重大事故隐患治理方案”,方案内容包括:治理的目标和任务、采取的方法和措施、负责治理的机构和人员等。
【问题】
1.该隧道按长度分类,属于哪种隧道?
2.写出图中施工工序 1、2、8 的名称。
3.逐条判断事件一中施工方案的做法是否正确,若不正确写出正确做法。
4.补充事件二中质检部门对初支喷射混凝土检验的实测项目。
5.针对事件三,改正编制“重大事故隐患治理方案”的错误之处,并补充完善方案内容。
1.按长度分类,该隧道属于中隧道。
2.1-上台阶开挖;2-上台阶初期支护;8-二次衬砌。
3.(1)正确。
(2)不正确。正确做法:上台阶开挖每循环进尺不宜大于 3m。
(3)正确。
(4)不正确。正确做法:下台阶应在上台阶喷射混凝土强度达到设计强度的 70%以后开挖。
4.初支喷射混凝土检验的实测项目还有喷层厚度、喷层与围岩接触状况。
5.改正:“重大事故隐患治理方案”应由项目负责人组织编制。
补充的内容:经费和物资的落实、治理的时限和要求、安全措施和应急预案。
