预应力张拉用的千斤顶与压力表,不需要重新进行标定的情形是()。
A选项符合题意,张拉用的千斤顶与压力表应配套标定、配套使用,标定应在经国家授权的法定计量技术机构定期进行,标定时千斤顶活塞的运行方向应与实际张拉工作状态一致。当处于下列情况之一时,应重新进行标定:
(1)使用时间超过6个月;
(2)张拉次数超过300次;
(3)使用过程中千斤顶或压力表出现异常情况;
(4)千斤顶检修或更换配件后。
下列后张法预应力筋质量检验的实测项目中,属于关键项目的是( )。
本题考查后张法关键项目。后张法实测项目:管道坐标、管道间距(包含同排和上下层)、张拉应力值(△)、张拉伸长率(△)、断丝滑丝数。其中带“△”的为关键项目。
下列选项中,最易导致路基横向裂缝病害的原因是()。
路基横向裂缝原因分析:
(1)路基填料直接使用了液限大于50% 、塑性指数大于26的土。
(2)同一填筑层路基填料混杂,塑性指数相差悬殊。
(3)路基顶填筑层作业段衔接施工工艺不符合规范要求。
(4)路基顶下层平整度填筑层厚度相差悬殊,且最小压实厚度小于80mm。
C选项符合题意,(5)暗涵结构物基底沉降或涵背回填压实度不符合规定。
选项A、B、D是易导致路基纵向开裂的原因。
照明控制系统能根据洞内交通量的变化及()对洞内照明强度进行调节。
C选项正确,照明控制系统能根据洞外的照度变化、交通量的变化对洞内照明强度进行调节,节约用电,降低运营费用。
沥青表面处治路面通常采用()施工。
A选项正确,沥青表面处治通常采用层铺法施工,按照洒布沥青及铺撒矿料的层次的多少,可分为单层式、双层式和三层式3种,单层式和双层式为三层式的一部分。沥青表面处治宜选择在干燥和较热的季节施工,并在最高温度低于15℃到来以前半个月及雨期前结束。
三层法施工工序是:施工准备→洒透层油→洒第一层沥青→撒第一层集料→碾压→洒第二层沥青→撒第二层集料→碾压→洒第三层沥青→撒第三层集料→碾压→初期养护成型。
某项目2017年3月1日确定了中标人,2017年3月8日发出了中标通知书,2017年3月12日中标人收到了中标通知书,则签订合同的日期应该不迟于()。
C选项正确,招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同。
工程各合同段交工验收结束后,由( )对整个工程项目进行工程质量评定。
A选项正确,工程各合同段交工验收结束后,由项目法人对整个工程项目进行工程质量评定,工程质量评分采用各合同段工程质量评分的加权平均值。
下列关于钢筋混凝土桥头搭板的施工规定,说法错误的是( )。
本题考查钢筋混凝土桥头搭板的施工规定。选项 D 错误,浇筑搭板混凝土时应按搭板的坡度由低处向高处进行,振捣时应避免碰撞钢筋、模板。
下列设计变更属于重大设计变更范畴的是( )。
A选项正确,有下列情形之一的属于重大设计变更:
①连续长度10km以上的路线方案调整的;
②特大桥的数量或结构形式发生变化的;
③特长隧道的数量或通风方案发生变化的;
④互通式立交的数量发生变化的;
⑤收费方式及站点位置、规模发生变化的;
⑥超过初步设计批准概算的。
选项BCD属于较大设计变更。
公路工程施工成本管理包括:①成本预测;②成本核算;③成本计划;④成本考核;⑤成本分析;⑥成本控制。施工成本管理流程是( )。
公路工程项目施工成本管理的内容有:施工成本预测;施工成本计划编制;施工成本控制;施工成本核算;施工成本分析;施工成本考核。

关于施工测量与工地试验的说法,正确的是( )。
选项A错误,施工企业和项目部需制定计划对测量人员进行培训,培训内容包括平面、高程控制网的测设,控制网测量数据平差、坐标计算,施工放样及仪器使用等内容,并对培训人员进行考核,考核合格后方可独立进行施工测量工作。
选项B错误,仪器设备经检定/校准或功能检验合格后方可投入使用。
选项C错误,测量记录在任何情况下不得填写与测量无关的事项,不得缺页或补页。
选项D正确,现场测量数据处理计算资料必须换人复核。测量技术交底资料,必须由测量负责人和分管的主管工程师复核,工程技术部长审核后方可进行现场交底。
无机结合料基层施工中,无机结合料稳定材料养护7天后,施工需要通行重型货车时,应有专人指挥,按规定的车道行驶,且车速不应大于( )。
C选项正确,无机结合料稳定材料养护7d后,施工需要通行重型货车时,应有专人指挥,按规定的车道行驶,且车速不应大于30km/h。
既能测定各种土、路面材料的密度,又能测定其含水率的试验方法是( )。
核子密度湿度仪法:利用放射性元素以散射法或直接透射法测定路基或路面材料的密度和含水率,并计算施工压实度。本方法可以检测土、碎石、土石混合物、沥青混合材料和非硬化水泥混凝土等材料。
下列可采用喷锚衬砌的是( )。
本题考查隧道衬砌形式。解题的关键按承受荷载的能力,对不同衬砌类型进行排序:“复合式衬砌>整体式衬砌>喷锚衬砌”。故喷锚衬砌只能选择公路等级低、围岩条件好、隧道中比较安全的地段。


关于公路隧道逃生与救援的说法, 错误的是( ) 。
本题考查的是公路隧道开挖。
选项B错误,软弱围岩隧道开挖掌子面至二次衬砌之间应设置逃生通道,随开挖进尺不断前移,逃生通道距离开挖掌子面不得大于20m。
隔离栅施工过程中关于立柱的埋设,正确的是( )。
隔离栅立柱的埋设应分段进行,先埋设两端的立柱,然后拉线埋设中间立柱。立柱纵向应在一条直线上,不得出现参差不齐的现象。
下列属于反循环回旋钻孔的特点的是( )。
B选项正确,反循环回旋钻孔:其钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。另外,因泥浆是从上向下流动,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。
下列流水参数中,属于工艺参数的是( )。
本题考查流水参数。

公路施工招标评标办法中综合评估法不包括( )。
D选项符合题意,综合评估法包括合理低价法、技术评分最低标价法和综合评分法。
路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致施工无法进行,为此延误工期 20 天,施工单位提出工期和费用索赔。关于施工单位索赔的说法正确的是( )。
农田因补偿问题发生纠纷属于业主责任,非施工单位原因引起。因此可以索赔工期和费用。
桥梁附属设施包括(??)。
ABCD选项正确,桥梁附属设施包括桥面系、伸缩缝、桥头搭板和锥形护坡等,桥面系包括桥面铺装(或称行车道铺装)、防水与排水系统、护栏、灯光照明等。

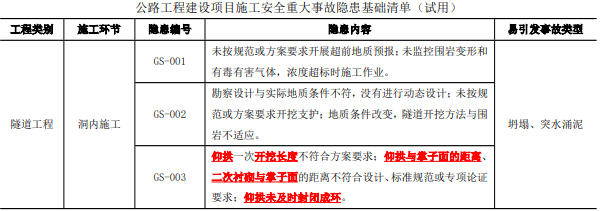

根据《公路工程建设项目施工安全重大事故隐患基础清单(试用)》,下列安全事故隐患中,属于洞内施工重大事故隐患GS-003的内容有( )。
在低路堤地基处治中,以加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝,在路基填筑时铺设( )。
AB选项正确,本题考查的是路基改建施工。在低路堤地基处治中,在路基填筑时如有必要,可铺设土工布或土工格栅,以加强路基的整体强度及板体作用,防止路基因不均匀沉降而产生反射裂缝。
下列关于公路工程分包工程的管理说法正确的有( )。
下列关于路基行车带压实度不足的治理措施的说法中,正确的有( )。
路基行车带压实度不足的治理措施:
(1)A选项正确,因含水率不适宜未压实时,洒水或翻晒至最佳含水量时再重新进行碾压。
(2)B选项正确,因填土土质不适宜未压实时,清除不适宜填料土,换填良性土后重新碾压。
(3)CD选项正确,对产生"弹簧土"的部位,可将其过湿土翻晒,或掺生石灰粉翻拌,待其含水量适宜后重新碾压;或挖除换填含水量适宜的良性土壤后重新碾压。
选项E属于预防措施,而且正确的方式应当为,不同类别的土应分别填筑,不得混填。
关于沥青混凝土路面施工时选用沥青的说法,正确的有( )。
对高速公路、一级公路,夏季温度高、高温持续时间长、重载交通、山区及丘陵区上坡路段、服务区、停车场等行车速度慢的路段,尤其是汽车荷载剪应力大的层次,宜采用稠度大、黏度大的沥青,也可提高高温气候分区的温度水平选用沥青等级;对冬季寒冷的地区或交通量小的公路、旅游公路宜选用稠度小、低温延度大的沥青;对温度日温差、年温差大的地区宜注意选用针入度指数大的沥青。当高温要求与低温要求发生矛盾时应优先考虑满足高温性能的要求。
下列属于现场热再生法技术应用的施工工艺的是( )。
监控量测资料整理应包括并纳入交竣工文件的是( )。
监控量测资料整理应包括下列内容,并纳入交竣工文件:①现场监控量测计划。②实际测点布置图。③围岩和支护位移-时间曲线图、空间关系曲线图,以及监控量测记录汇总表。④变更设计和改变施工方法地段的信息反馈记录。⑤现场监控量测说明。
关于先张法施工要点的说法,正确的有( )。
选项A错误,张拉时,同一构件内预应力钢丝、钢绞线的断丝数量不得超过总数的1%,同时对于螺纹钢筋不容许断筋。
选项B正确,锚固横梁应有足够的刚度,受力后挠度应不大于2mm。
选项C错误,预应力筋的安装宜自下而上进行,并应采取措施防止其被台座上涂刷的隔离剂污染。预应力筋与锚固横梁间的连接,宜采用张拉螺杆。
选项D正确,在预应力筋放张之前,应将限制位移的侧模、翼缘模板或内模拆除。
选项E正确,多根整批预应力筋的放张,当采用砂箱放张时,放砂速度应均匀一致;采用千斤顶放张时,放张宜分数次完成;单根钢筋采用拧松螺母的方法放张时,宜先两侧后中间,并不得一次将一根预应力筋松完。放张后,预应力筋在构件端部的内缩值宜不大于1.0mm。

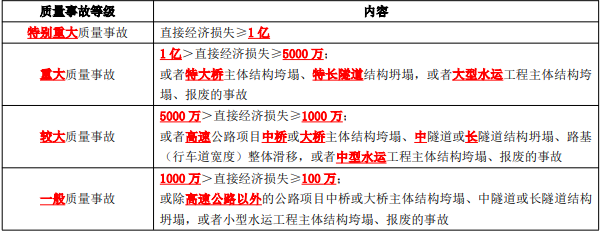

下列公路工程质量事故中,属于较大质量事故的是( )。
某施工单位承建一山岭隧道工程,该隧道跨度为 16m。起讫桩号 K23+510~K26+235,全长 2725m。岩 性为砂岩、页岩互层,节理发育,有一条 F 断层破碎带,地下水较丰富。隧道埋深 18~570m,围岩级别分 布如图 4 所示。

该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,Ⅳ、V 级围岩设钢支撑和仰拱。施工过程中发生如下事件:
事件 1:项目部根据本工程特点、工程地质和水文地质情况,制定了施工方案,部分地段采取了相应的施工方法如下:
(1)K23+510~K23+570 地段采用环形开挖留核心土法施工,环形开挖时循环进尺宜不大于 2 榀钢架间距。
(2)K23+570~K23+780 地段采用长台阶法施工,下台阶在上台阶喷射混凝土强度达到设计强度的70%后开挖。
(3)K23+780~K24+750 地段采用全断面法施工,开挖循环进尺为 4m 左右。
(4)K24+900~K25+000 地段采用 CD 法施工,临时支护拆除在仰拱施工之后进行。
事件 2:隧道开挖控制严格遵守“严格控制欠挖、尽量减少超挖”的原则进行。在 K26+000~K26+170段开挖时,因预留变形量值选择错误,导致沿设计轮廓线出现均匀超挖的问题。
事件 3:V 级围岩初期支护施工的主要内容包括:①初喷混凝土;②打设锚杆;③架立钢架;④挂钢筋网;⑤复喷混凝土。其中采用了钢架采用了型钢钢架。
事件 4:施工单位组织相关职能部门对该项目开展季度检查,进度检查过程中,工程部门着重围绕项目工作量的完成情况、工作时间的执行情况、上次检查提出问题的处理情况等内容开展检查工作。检查发现该项目进度存在严重滞后情况,检查组要求项目部通过优化资源配置缩减某些工作的持续时间等举措进行进度调整;技术部门着重对该隧道工程施工方案的编制及执行情况进行检查。
【问题】

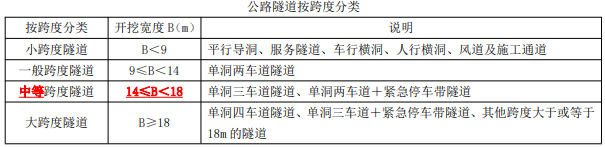

1.按照隧道跨度和长度分类,该隧道分别属于哪种类型隧道?写出承接该项目的施工单位需要具备的最低隧道工程专业承包资质。
2.逐条判断事件 1 中各说法是否正确?如不正确,请改正。
3.根据事件 2 分别写出预留变形量的正确选值和超挖的处理方法。
4.事件 3 中,写出正确的初期支护施工顺序(用编号表示,如①②......)。按材料的组成还可以采取哪种型式钢架?
5.补充事件 4 中进度检查的主要内容。写出进度计划调整通常采用的另一种方法。
1.
(1)按跨度进行分类:中等跨度隧道。
按长度进行分类:长隧道。
(2)隧道专业承包资质:一级资质。
【解题思路】第(1)问,


第(2)问,隧道工程专业承包资质企业承包工程范围

2.
(1)不正确。
改正:环形开挖时循环进尺宜不大于 1 榀钢架间距。
(2)正确。
(3)不正确。
改正:Ⅲ级围岩开挖循环进尺宜为 3m 左右。
(4)不正确。
改正:CD 法临时支护拆除在仰拱施工前进行。
【解题思路】第(1)条,K23+510~K23+570 地段为Ⅴ级围岩,环形开挖留核心土法适用。但环形开挖每循环进尺,V 级围岩宜不大于 1 榀钢架间距,Ⅳ级围岩宜不大于 2 榀钢架间距。
第(2)条,K23+570~K23+780 地段为Ⅳ级围岩,长台阶法适用。且下台阶应在上台阶喷射混凝土强度达到设计强度的 70%以后开挖。满足要求,故判断正确。
第(3)条,K23+780~K24+750 地段为Ⅲ级围岩,全断面法适用。但全断面法Ⅲ级围岩宜控制在 3m 左右。
第(4)条,K24+900~K25+000 地段为Ⅴ级围岩,CD 法适用。但临时支护拆除宜在仰拱施工前进行,一次拆除长度应与仰拱浇筑长度相适应。
3.

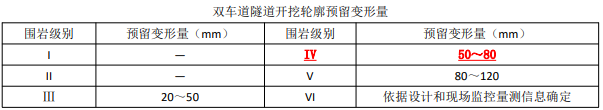

(1)50~80mm。
(2)超挖的处理方法:
①可采用喷射混凝土回填。
②增大钢架支护断面尺寸。
③二次衬砌混凝土回填。
【解题思路】第(1)问,K26+000~K26+170 段为Ⅳ级围岩。

第(2)问,因背景资料明确了“Ⅳ、V 级围岩设钢支撑和仰拱”,故本题为有钢架地段沿设计轮廓线出现均匀超挖的处理。
4.
(1)①④③⑤②。
(2)格栅钢架。
【解题思路】第(1)问,有钢架地段,锚杆在初喷混凝土、挂钢筋网、立钢拱架、复喷混凝土后施作。第(2)问,钢架类型及加工要求。

5.
(1)资源使用及进度的互配情况。
(2)改变某些工作间的逻辑关系。
【解题思路】
第(1)问,进度计划检查的内容:①工作量的完成情况。②工作时间的执行情况。③资源使用及进度的互配情况。④上次检查提出问题的处理情况。
第(2)问,进度计划调整的三种方法:①改变某些工作间的逻辑关系;②缩短某些工作的持续时间;③调整施工方案。②③两条均在背景资料涉及,故补充第①条。亦可通过题目要求“另一种”,只能回答一条。
某高速公路设计车速120km/h,路面面层为三层式沥青混凝土结构。施工单位为某一大型公路专业施工企业,设施精良,技术力量雄厚。为保证工程施工质量,施工时作了如下控制:
(1)选用合格的石料进行备料,严格对下承层进行清扫,并在开工前进行试验段铺筑。
(2)沥青混合料的拌合站设置试验室,对沥青混合料及原材料及时进行检验,拌合中严格控制集料加热温度和混合料的出厂温度。
(3)根据拌合站的产量、运距,合理安排运输车辆,确保运输过程中混合料的质量。
(4)设置两台具有自动调节摊铺厚度及找平装置的高精度沥青混凝土摊铺机梯进式施工,严格控制相邻两机的间距,以保证接缝的相关要求。
(5)主要压路机械采用两台双轮双振压路机及两台16t胶轮压路机组成,严格控制碾压温度及碾压重叠宽度。
(6)纵缝采用热接缝,梯进式摊铺,后摊铺部分完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。
问题:
1.沥青混合料铺筑试验段的主要目的是什么?
2.若出厂的混合料出现白花料,请问在混合料拌合中可能存在什么问题?
3.混合料的运输中应注意的主要问题是什么?
4.沥青混合料摊铺过程中,为什么应对摊铺温度随时检查并作好记录?
5.沥青混凝土路面的碾压过程中,除了应严格控制碾压温度和碾压重叠宽度外,还应注意哪些问题?
6.请简述横接缝的处理方法。
1.试验段铺筑的主要目的有两个。一是为控制指标确定相关数据,如:松铺系数、施工工艺、机械配备、人员组织、压实遍数等;二是检验相关技术指标,如:压实度、沥青含量、矿料级配、沥青混合料马歇尔试验各项技术指标。
2.出厂时混合料出现白花料,沥青没拌均匀;沥青用量过少面造成的露出石子的白色;拌和时间偏少;矿粉量过多等。
3.沥青混合料运输应注意的问题是:保持车厢干净并涂防粘薄膜剂,运输时必须覆盖篷布以防雨水和热量损失。
4.沥青混凝土路面施工中压实度是一重要控制指标,温度低是造成压实度不足的原因之一,随时检查并做好记录是保证沥青路面压实度的重要手段之一。
5.碾压进行中压路机的运行应均匀,不得中途停留、转向或制动;也不能随意改变碾压速度;不允许在新铺筑路面上停机、加油、加水。
6.首先用3m直尺检查端部平整度,不符合要求时,垂直于路中线切齐清除。清理干净后在端部涂粘层沥青接着摊铺。摊铺时调整好预留高度,接缝处摊铺层施工结束后再用3m直尺检查平整度。横向接缝的碾压先用双轮双振压路机进行横压,碾压时压路机位于已压实的混合料层上,伸入新铺层的宽为150mm,然后每压一遍向铺混合料方向移动150~200mm,直至全部在新铺层上为止,再改为纵向碾压。
某施工单位承建某新建二级沿海公路工程,施工内容包括路基与路面工程,其中 K9+199~K9+244右侧沿海地段设置了挡土墙,挡土墙纵断面示意图如图所示:

施工中发生以下事件:
事件一:挡土墙进行基坑开挖时,从 K9+244 开始,逐步开挖至 K9+199,分段位置宜结合构造物 A 设置确定。施工中严格控制基底高程,在基坑挖好后及时封闭坑底。开挖完成后及时进行检验,检 验合格后及时进行基础施工。硬质岩石上的浆砌片石基础宜满坑砌筑。浆砌片石底面应卧浆铺砌,立 缝要有空隙并贯通。在基础砂浆强度达到设计强度的 70%后及时分层回填夯实。
事件二:挡土墙墙身施工完毕后应及时养护,砂浆强度达到设计强度的 75%时,及时进行了墙背 回填。由于现场无砂性土、卵石土等透水性好的填料,因此应审核批准后墙背填料采用黏质土作为填 料。
事件三:为加快施工进度,项目部增加劳务人员。临时指派一名只有汽车驾驶证的洒水车司机,顶替请假没来上班的装载机司机作业。由于技术不熟练,不幸将装载机连人带车开到20m深的河坡下,造成车毁人亡的事故,并造成 100 万元的直接经济损失。
【问题】
1.写出示意图中构造物 A 的名称。
2.指出事件一基坑开挖施工中的错误做法并进行改正。
3.针对事件二,写出采用黏质土作填料时的正确处理措施。
4.依据相关规定,简述安全事故分为几级?判断事件三中的事故属于哪级事故?
1.构造物 A 的名称是伸缩缝与沉降缝。
2.错误 1:“基坑开挖时,从 K9+244 开始,逐步开挖至 K9+199”。
改正:基坑开挖宜分段跳槽进行。
错误 2:“立缝要有空隙并贯通”。
改正:立缝要填浆补实,不得有空隙和立缝贯通现象。
错误 3:“在基础砂浆强度达到设计强度的 70%后及时分层回填夯实。”
改正:在基础砂浆强度达到设计强度的 75%后及时分层回填夯实。
3.采用黏质土作为填料时,应在墙背设置厚度不小于 300mm 的砂砾或其他透水性材料排水层。排水层顶部应采用黏质土层封闭,土层厚度宜不小于 500mm。
4.安全事故分为四级,一般事故、较大事故、重大事故、特别重大事故。
(2)此事故属于一般事故。
某施工单位承接了南方一座双向四车道分离式隧道施工,单洞设计为9.755m。左线起止里程桩号ZK33+259~ZK37+099,进口设计隧道路面高程715.654m,出口设计隧道路面高程764.560m。右线起止里程桩号YK33+305~YK37+125,进口设计隧道路面高程715.523m,出口设计隧道路面高程764.972m。坡度17.22‰,围岩级别属于Ⅳ~Ⅴ级围岩,稳定性差。
隧道围岩软弱,薄层结构,节理很发育,岩体较破碎,隧道开挖时,产生掉块,岩层富水性中等,雨季有滴水渗水现象。为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并在隧道施工全过程中,通过对隧道围岩动态的监控量测,掌握围岩动态和支护结构的工作状态,利用量测结果调整设计支护参数,指导施工,量测项目有洞内、外观察,锚杆轴力、围岩体内位移、支护及衬砌内应力,施工监测典型的位移一时间曲线见下图。

项目部还实行安全目标管理,采取了一系列措施,主要如下:
事件1:根据监控量测数据及时反馈信息,适时施作二次衬砌,并保证二次衬砌距掌子面的距离Ⅳ级围岩地段不大于120m,Ⅴ级围岩地段不大于90m;同时为增加结构整体性,仰拱混凝土与拱墙混凝土同时施工。
事件2:在2017年9月26日由于施工单位没有按照监理和监控单位提出衬砌施作时机施工,产生塌方事故,导致3人死亡,塌体矢高6m,跨度12m。施工单位仔细观测塌方的范围、形状、数量大小及塌体的地质状况、地下水的分布、活动情况等,分析塌方发生的原因,研究制定处理方案。
事件3:项目施工后,同时施工该条高速公路监控系统,主要包括:交通信号监控子系统、视频监控子系统、调度(指令)电话子系统、火灾自动报警子系统等子系统。
问题:
1、补充背景资料中浅埋段监控量测的必测项目。
2、背景资料中位移一时间曲线代表围岩处于何种状态,并提出合理的施工措施?
3、指出并改正事件1中的错误之处。
4、补充事件3的监控系统子系统。
5、根据2007年颁布的《生产安全事故报告和调查处理条例》,背景中发生的塌方事故属于什么等级?说明理由。
【第1问】
必测项目还包括:周边位移、地表下沉、拱顶下沉、拱脚下沉。
【第2问】
2-1.图位移一时间曲线趋于平缓,表明围岩和支护呈稳定状态,应正常施工;
2-2.图位移一时间曲线出现反弯点,表明围岩和支护已呈不稳定状态,此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
【第3问】
错误1:二次衬砌距掌子面的距离Ⅳ级围岩地段不大于120m,V级围岩地段不大于90m;
改正:二次衬砌距掌子面的距离Ⅳ级围岩地段不大于90m,V级围岩地段不大于70m;
错误2:同时为增加结构整体性,仰拱混凝土与拱墙混凝土同时施工。
改正:仰拱混凝土衬砌应先于拱墙混凝土衬砌施工,超前距离应根据围岩级别、施工机械作业环境要求确定,一般不宜大于拱墙衬砌浇筑循环长度的2倍。
【第4问】
监控系统子系统还包括:隧道通风控制子系统、隧道照明控制子系统、电力监控子系统、隧道紧急电话子系统、隧道广播子系统。
【第5问】
属于较大事故,理由:造成3人死亡,符合较大事故的条件:造成3人(含)以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。
