按国家矿产资源法规定,有关矿产开采的正确做法是( )。
资源法规定,对具有工业价值的共生和伴生矿产应当统一规划,综合开采,综合利用,防止浪费;可见对共生资源的处理是有条件的(B)。资源法还规定,对含有有用组分的尾矿,应当采取有效的保护措施,防止损失破坏,即不能随意排放(C)。B、C选项的不正确性,也说明A选项的错误。
立井井筒施工时,当井筒较深且超过吊泵排水扬程较多时,可用()排水。
本题考核的是井筒排水要求。当井筒深度超过水泵扬程时,就需要设中间泵房进行多段排水。用吊泵将工作面积水排到中间泵房,再用中间泵房的卧泵排到地面。
地面工程预应力锚杆的张拉控制应力不应超过锚杆杆体强度标准值的()倍。
锚杆的张拉与施加预应力(锁定)应符合以下规定:1)锚固段强度大于15MPa并达到设计强度等级的75%后方可进行张拉;2 )锚杆张拉顺序应考虑对邻近锚杆的影响;3)锚杆宜张拉至设计荷载的0.9 -1.0倍后,再按设计要求锁定;4 )锚杆张拉控制应力不应超过锚杆杆体强度标准值的0.75倍。
关于井下和井口房电焊工作的防火安全规定,错误的是()。
【考点】由于电焊引起的火灾是矿业工程施工中的重要危险源。矿业工程无论井上或井下,都必须制定有经批准的防火措施本题考察井下、井口房电焊施工的防火安全规定。【解析】矿业工程施工时,井下和井口房内不得从事电焊、气焊和喷灯焊接等工作。如必须在井下主要峒室、主要进风巷或井口房内进行焊接,每次都必须经过矿井负责人(矿长)批准,并由其派专人在场监督检查。并要求:(1)焊接工作地点的前后10m范围应是不燃性支护,有供水支管,专门负责喷水,并配备两个灭火器。(2)在井口房、井筒或斜井内焊接,在工作地的下方有不燃性材料设施接受火星。(3)焊接地点的风流中,瓦斯浓度不超过0.5%。(4)焊接工作结束后,工作地点应再次用水喷洒,并有专人在工作地点检查1h。(5)在有瓦斯与煤(岩)突出的矿井中的焊接,焊接时在突出危险区内必须停止所有可能引起突出的工作。故答案B要求错误。
岩体的节理面会影响岩体力学性质,其表现是()。
此题主要考核岩体的力学性质。如果岩体中存在弱面如节理面等,会严重影响岩石的力学性质,通常会使岩石的强度降低,变形模量降低,并且还会导致岩体变形和强度呈现各向异性。但不一定会影响到密度,对于抗冻性能主要取决于岩石开型孔隙的发育程度、亲水性和可溶性矿物含量及矿物颗粒间联结强度,与节理面没有直接的联系。因此答案应为A。
根据建设部《关于印发<注册建造师执业管理办法>(试行)的通知》(建市[2007]171号)的工程分类标准规定,75万t/年矿井,相对瓦斯涌出量17m3/t的井下巷道工程,属于( )矿建工程。
本题考核的是各专业大、中、小型工程分类标准。各专业大、中、小型工程分类标准按《关于印发;注册建造师执业工程规模标准)(试行)的通知》(建市[2007]171号)执行。
相应的大型矿建工程包括:
(1)年产90万t/年;
(2)单项工程合同额≥2000万元;
(3)45万~90万t/年矿井,相对瓦斯涌出量10m3/t或绝对瓦斯涌出量40m3/min的井下巷道工程。
中型矿建工程包括:
(1)年产45万~90万t/年;
(2)单项工程合同额1000万~2000万元。
小型矿建工程包括:
(1)年产≤30万t/年;
(2)单项工程合同额<1000万元;等等。
下列混凝土搅拌的做法,正确的是( )。
混凝土搅拌要求:搅拌混凝土前,应加水空转数分钟,将积水倒净,使拌筒充分润湿。搅拌第一盘时,考虑到筒壁上的砂浆损失,石子用量应按配合比规定减半。搅拌好的混凝土要做到基本卸尽。在全部混凝土卸出之前不得再投入拌合料,更不得采取边出料边进料的方法。严格控制水胶比和坍落度,未经试验人员同意不得随意加减用水量,根据题意答案选C。
矿区建设组织设计,要求在国家正式立项后和施工准备大规模开展之前()进行编制并预审查完毕。
建设项目施工组织总体设计以整个建设项目为对象,它在建设项目总体规划批准后依据相应的规划文件和现场条件编制。矿区建设组织设计由建设单位或委托有资格的设计单位、或由项目总承包单位进行编制。矿区建设组织设计,要求在国家正式立项后和施工准备大规模开展之前一年进行编制并预审查完毕。本题的正确选项是D。
适用于稳定性较差的土层中的一种短段掘砌的施工方法是( )。
吊挂井壁施工法是用于稳定性较差的士层中的一种短段掘砌施工方法。为保持土的稳定性,减少土层的裸露时间,段高一般取0.5~ 1.5m。按土层条件,段高内还可分别采用台阶式或分段分块,并配以超前小井降低水位的挖掘方法。
《企业安全生产标准化基本规范》内容中不属于核心要求的是( )。
《企业安全生产标准化基本规范》GB/T 33000-2016的内容包括:范围、规范性引用文件、术语和定义、一般要求、核心要求等五章。在核心要求这一章中,对企业安全生产的目标、组织机构、安全投入、安全管理制度、人员教育培训、设备设施运行管理、作业安全管理、隐患排查和治理、重大危险源监控、职业健康、应急救援、事故的报告和调查处理、绩效评定和持续改进等方面的内容作了具体规定。其中安全方针不属于核心要求。因此本题答案为D。
贯通工程剩余巷道距离在岩巷中剩余下()m时,测量负责人应以书面形式报告有关领导,并通知安检施工区队长。
本题考核的是贯通测量的相关技术要求,对施测成果要及时进行精度分析,必要时要进行返工重测。施测过程中,要进一步完善和充实预定的方案。贯通测量至少应独立进行两次,取平均值作为最终值,最后一次标定贯通方向时,未掘的巷道长度不得小于50m。贯通工程剩余巷道距离在岩巷中剩余下15~20m时,测量负责人应以书面形式报告有关领导,并通知安检施工区队长。本题的正确选项是C。
根据《中华人民共和国招标投标法》规定,招标方式为( )。
招标方式和招标的组织方式是两个不同的概念。根据《中华人民共和国招标投标法》规定,招标方式为公开招标和邀请招标两类。公开招标是指招标人通过报刊、广播、电视等公开方式发布招标公告,邀请不特定的法人或者其他组织投标。邀请招标是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。
招标的组织形式有自行招标和委托招标两种。自行招标,就是招标人如具有编制招标文件和组织评标能力,可向有关行政监督部门进行备案后,自行办理招标事宜。委托招标,就是招标人委托招标代理机构,在招标代理权限范围内,以招标人的名义组织招标工作。作为一种民事法律行为,委托招标属于委托代理的范畴。因而,本题的答案应为C。
发生安全生产事故后事故调查组组成人员不包括( )人员。
根据事故的具体情况,事故调查组由有关人民政府、安全生产监督管理部门、负有安全生产监督管理职责的有关部门、监察机关、公安机关以及工会派人组成,并应当邀请人民检察院派人参加。事故调查组可以聘请有关专家参与调查。企业是接受调查对象,所以企业负责人是不能参加调查组的。因此答案应是D。
在施工单位预验合格的基础上,( )组织正式竣工验收。
在施丁单位预验、监理工程师初验合格的基础上,由建设单位组织设计、监理、施工等单位,在规定时间内进行正式竣工验收。
煤矿井巷工程质量验收时,属于锚杆支护主控项目的是( )。
根据根据《煤矿井巷工程质量验收规范》GB 50213—2010规定,锚杆支护工程主控项目为:(1)锚杆的杆体及配件的材质、品种、规格、强度、结构等必须符合设计要求;水泥卷、树脂卷和砂浆锚固材料的材质、规格、配比、性能等必须符合设计要求。(2)锚杆安装应牢固,托板紧贴壁面、不松动。(3)锚杆的抗拔力应符合要求。锚杆支护工程一般项目为:(1)锚杆支护工程净断面规格的允许偏差应符合规定。(2)锚杆安装的间距、排距、锚杆孔的深度、锚杆方向与井巷轮廓线(或岩层层理)角度、锚杆外露长度等符合有关规定。故答案为A。
井巷施工中发生原计划工期延误时,下列关于为保证工期的措施,错误的是( )。
1.对于矿业工程施工的关键工作实际进度较计划进度落后时,通常要缩短后续关键工作的持续时间,其调整方法可以有:
(1)重新安排后续关键工序的时间,一般可通过挖掘潜力加快后续工作的施工进度,从而缩短后续关键工作的时间,达到关键线路的工期不变。由于矿业工程施工项目受影响的因素较多,在实际调整时,应当尽量调整工期延误工序的紧后工序或紧后临近工序,尽早使项目施工进度恢复正常。
(2)改变后续工作的逻辑关系,如调整顺序作业为平行作业、搭接作业,缩短后续部分工作的时间,达到缩短总工期的目的。这种调整方法在实施时应保证原定计划工期不变,原定工作之间的顺序也不变。
(3)重新编制施工进度计划,满足原定的工期要求。由于关键工作出现偏差,如果局部调整不能奏效时,可以将剩余工作重新编制计划,充分利用某些工作的机动时间,特别是安排好配套或辅助工作的施工,达到满足施工总工期的要求。
2.对于矿业工程施工的非关键工作实际进度较计划进度落后时,如果影响后续工作,特别是总工期的情况,需要进行调整,其调整方法可以有:
(1)当工作进度偏差影响后续工作但不影响工期时,可充分利用后续工作的时差,调整后续工作的开始时间,尽早将延误的工期追回。
(2)当工作进度偏差影响后续工作也影响总工期时,除了充分利用后续工作的时差外,还要缩短部分后续工作的时间,也可改变后续工作的逻辑关系,以保持总工期不变,其调整办法与调整关键工作出剧偏差的情况类似。
3 .发生施工进度拖延时,可以增减工作项目。如某些项目暂时不建或缓建并不影响程项目的竣工投产或动用,也不影响项目正常效益的发挥。但要注意增减工作项目不应影响原进度计划总的逻辑关系,以便使原计划得以顺利实施。矿井建设工作中,如适当调工作面的布置,减少巷道的掘进工程量;地面建筑工程采用分期分批建设等都可以达到短工期的目的。
4 .认真做好资源调整工作。在工程项目的施工过程中,发生进度偏差有好多因素,如若资源供应发生异常时,应进行资源调整,保证计划的正常实施。资源调整的方法可通资源优化的方法进行解决。如井巷施工中,要认真调配好劳动力,组织好运输作业,确保升运输能力,保证水、电、气的供应等。
下列矿业工程项目中,不属于单位工程的是( )。
单位工程是单项工程的组成部分,一般是指不能独立发挥生产能力或效益,但是具有独立施工条件并能形成独立使用功能的单元。通常按照单项工程中不同性质的程内容,可独立组织施工、单独编制工程预算的部分划分为若干个单位工程。如矿井单工程分为立井井筒、斜井井筒和平硐、巷道、硐室、通风安全设施、井下铺轨等单位工程。
根据《煤矿井巷工程质量验收规范》,硐室基岩掘进属于( )。
关于防治滑坡的方法中,能使坡下部有足够抗滑能力的是( )防治方法。
本题考核的是防治滑坡的主要方法。防治滑坡的主要方法见下表。
各类型滑坡防治方法表
局部空间的瓦斯浓度达到2%,其体积超过0.5m3的现象是( )现象。
本题考核的是瓦斯积聚的定义。瓦斯积聚是指局部空间的瓦斯浓度达到2%,其体积超过0.5m3的现象。
立井井筒基岩施工中的防治水方法有( )。
立井井筒基岩施工中应认真做好防治水工作。基岩施工的防治水方法主要有:(1)注浆堵水,用注浆泵经注浆孔将浆液注入含水岩层内,使之充满岩层的裂隙并凝结硬化,堵住地下水流向井筒的通路,达到减少井筒涌水量和避免渗水的目的。注浆堵水有两种方法:一种是为了打干井而在井筒掘进前向围岩含水层注浆堵水,这种注浆方法称为预注浆,预注浆又有地面预注浆和工作面预注浆两种形式;另一种是为了封住井壁渗水而在井筒掘砌完后向含水层段的井壁注浆,这种注浆方法称为壁后注浆。(2)井筒排水,根据井筒涌水量大小不同,工作面积水的排出方法可分为吊桶排水和吊泵或卧泵排水。(3)截水和泄水,为了减少工作面的积水、改善施工条件和保证井壁质量,应将工作面上方的井帮淋水截住并导人中间泵房或水箱内。由于井点降水只适用于浅表土工程中某些情况的防治水处理工作,不适用于立井井筒的防治水。因此,答案为A、B、D、E
爆破工作要采用合理的掏槽方式、选择合理的爆破参数、根据光面爆破的要求进行炮眼布置,确保良好的爆破效果,其要求包括( )。
本题考核的是钻眼爆破法施工中爆破工作的施工。炮眼深度应综合考虑钻眼设备、岩石性质、施工组织形式来合理确定;故选项A正确。炮眼直径可根据炸药药卷直径和爆破要求进行选择,通常为φ27~42mm;故选项B错误。炮眼数目应综合考虑岩石性质、炸药性能和爆破效果来进行实际布置;故选项C正确。炸药消耗量应结合岩石条件、爆破断面大小、爆破深度及炸药性能进行确定;故选项D正确。装药结构分为正向装药和反向装药,在条件允许的情况下宜采用反向装药,爆破效果较好;故选项E错误。
提高混凝土强度的方法有()。
提高混凝土强度可提高水泥强度等级;尽量降低水胶比(如掺加减水剂,采用级配和质地良好的砂、石等);以及采用高强度石子;加强养护,保证有适宜的温度和较高的湿度,也可采用湿热处理(蒸汽养护)来提高早期强度;加强搅拌和振捣成型;添加增强材料,如硅粉、钢纤维等。
以下关于开标和决标的说法正确的是( )。
确定中标人前,招标人不得与投标人就投标价格、投标方案等实质性内容进行谈判,选项A正确。在评标过程中,不得改变招标文件中规定的评标标准、方法和中标条件,选项B不正确。招标文件应当规定一个适当的投标有效期,以保证招标人有足够的时间完成评标和与中标人签订合同。投标有效期从投标人提交投标文件截止之日起计算,选项C正确。在原投标有效期结束前,出现特殊情况的,招标人可以书面形式要求所有投标人延长投标有效期,选项D正确。招标人不得单独或者分别组织任何一个投标人进行现场踏勘,选项E不正确。综上所述,本题的答案应为A、C、D。
在施工过程中,影响工程质量的因素除人为因素外,还有( )等。
工程质量的概念是指满足业主需要的,符合国家法律、法规、技术规范标准、设计文件及合同规定的特性综合。对于一般工程质量来讲,其特性表现为适用性、耐久性、隐蔽性、安全性、可靠性、经济性及与环境的协调性,这是由建设工程本身和生产的特点所决定的,并形成工程质量本身的特点。影响工程质量的主要因素是人、材料、施工机械、施工方法和施工环境等。故答案为B、C、D、E。
控制测量先布设能控制大范围的高级网,再逐级布设次级网加密,这种测量过程需要遵循的原则为()。
施工测量是一个区域性的工作,因此它必须从涉及范围的整体出发,逐步传递进行。为满足施工测量工作的整体一致性,并能克服误差的传播和累积对测量成果造成的影响,施工测量工作一般应遵循以下原则:程序上符合“由整体到局部”的要求;实施的步骤是“先控制后细部”;精度上要求“由高级到低级”。本题的正确选项是ABD。
井筒穿过煤层发生事故,应当尽快做好的工作有( )。
事故的应急处理要求:1.发生事故后,事故现场有关人员应当立即报告本单位负责人;负责人接到报告后,应当于1h内报告事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。情况紧急时,事故现场有关人员可以直接向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告。2 .事故发生单位负责人接到事故报告后,应立即启动事故相应应急预案,或者采取:有效措施,组织抢救,防止事故扩大,减少人员伤亡和财产损失。3 .事故发生后,有关单位和人员应当妥善保护事故现场以及相关证据,任何单位和个人不得破坏事故现场、毁灭证据。因事故抢险救援必须改变事故现场状况的,应当绘制现场简图并做出书面记录,妥善保存现场重要痕迹、物证。
下列关于爆破工作的描述中正确的是()。
掏槽方式应结合工作面条件、钻眼设备进行合理确定,可采用斜眼、直眼等掏槽方式。选项A正确。
炮眼深度应综合考虑钻眼设备、岩石性质、施工组织形式来合理确定。通常气腿式凿岩机炮眼深度为1.6-2.5m,凿岩台车为1.8-3m。选项B正确。
装药结构分正向装药和反向装药,在条件允许的情况下宜采用反向装药,爆破效果较好。选项C正确。
连线方式有串联、并联和串并联、混联三种方式,在数量较多时采用串并联可以降低电阻,减少瞎炮,提高爆破效果。选项D错误。
雷管宜采用毫秒延期电雷管,在有瓦斯或煤尘爆炸危险的区域爆破时总延期时间不超过130ms,在底板出水较大时应在底部炮眼使用防水电雷管。选项E正确。

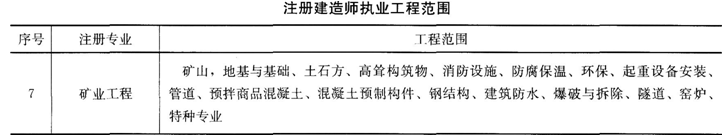

矿业工程注册建造师可担任施工项目负责人的专业工程有( )。
关于井巷掘进,掏槽方式及优缺点的说法中,正确的是()
斜眼掏槽的优点是易将掏槽范围内的岩石向外抛出,所需的掏槽眼数目少;缺点是钻孔方向难以掌握,炮孔深度受巷道宽度和高度限制,碎石抛掷距离大。直眼掏槽的优点是工作面布置方式简单,易实现钻孔机械化,炮孔利用率高,可通过调整药量实现中深孔爆破,爆堆集中;缺点是炮孔数量多,药量多,炮孔间距和平行度对掏槽效果影响大。故ACDE正确。
背景资料:
某施工队承包一井筒工程。施工前三个月已完成钢材、水泥进库以及砂、石露天堆放在料场的材料准备工作。井壁施工时,钢筋工下料发现部分钢筋有外文标牌,经技术人员调查发现有进库验收单、厂家试验报告单后就没有提出异议。浇筑混凝土当天适逢大雨,施工人员未经仓库管理人员同意就直接运出水泥,按原设计的配比拌制混凝土,浇筑井壁,施工队长在2h后发现混凝土离析严重,且一直未凝固,便指示搅拌工多添加速凝剂,结果虽然凝固情况有所改善,但离析仍较严重。拆模时发现多块金属模板变形,井壁外观质量差,模板粘结混凝土,井壁蜂窝麻面严重,混凝土强度试验不合格。
问题:
1.该项目材料准备、使用的管理工作有何不妥
2.在混凝土井壁的浇筑过程中,该施工队存在哪些质量管理问题
3.根据背景资料,分析造成井壁混凝土质量问题的直接原因。
1.该项目材料准备、使用的管理工作存在的不妥之处有:
①使用前未检查水泥质量;
②砂、石露天堆放,无防雨防踩措施;
③钢筋堆放分类标识工作不到位,进口钢筋未有复验;
④材料出库未经仓库管理人员同意。
2.在混凝土井壁的浇筑过程中,该施工队存在的质量管理问题有:
①雨天未测定砂、石含水量,修正配合比,采用正确的施工配合比;
②2h后才发现混凝土离析问题,且未分析和采取有效措施解决;
③对于混凝土未凝固现象采取了错误措施;
④施工队长随意指示搅拌工多添加速凝剂。
3.造成井壁混凝土质量问题的原因有:
①实际的配合比不正确,且随意添加速凝剂;
②水泥过期或失效;
③水胶比过大,混凝土离析,影响强度;
④模板刚度不够或拆模方法不正确;
⑤模板未采用防粘措施或措施不力。
背景
某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据该矿井采区巷道的关系,编制了采区巷道施工网络进度计划(如下图所示),安排了4个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J,乙队:B、G、K,丙队D、H,丁队:E。
监理单位在审查施工单位进度计划时发现其施工队伍安排不合理,建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在施工进行到12个月末检查发现,甲队施工进度超前,C工程已完成,且J工程已施工1个月,乙队因遇含水地层施工进度拖延,G工程完成,K工程尚未开始,丙队施工进度正常。
问题
1.施工单位编制的原网络进度计划计算工期是多少为确保工期施工中应重点控制哪些工程
2.针对监理单位的建议,施工单位应如何调整丙队的施工任务安排
3.针对G工程施工中出现的突发水事故,说明施工单位可获得索赔的具体内容及理由。
4.乙队施工进度发生拖延后,如果施工进度不变,考虑K工程可安排对头掘进,则应当如何安排方能确保建设单位的施工工期要求

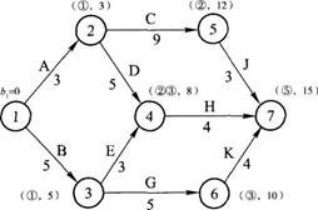

1.网络计划的关键线路和计算工期有多种办法可以找到和计算,最常用和快捷的方法是标号法,该方法既可找出关键线路,也可得到计算工期。其标号过程见下图。
由此可得到,施工单位编制的网络进度计划的关键线路为A、C、J工程(或①→②→⑤→⑦),计算工期为终点节点的标号值,为15个月。由于网络计划关键线路上的工作施工工期决定着工程的工期,为确保工期施工中应重点控制关键工作,即A、C、J工程。
2.根据施工单位的安排,甲队施工A、C、J,工期为15个月;乙队施工B、G、K,工期为14个月;丙队施工D、H,工期9个月;丁队施工E,工期3个月。根据要求工期,甲队没有富余时间,乙队的富余时间只有1个月,丙队有富余时问3个月,因此可以安排丙队施工E,这样可将原来丁队的施工任务交给丙队来完成。需要注意的是,由于H工程是在D和E都完成后才能开始,这样,丙队的工作安排应该是在A工程施工完成后立即开始,先施工D工程,再施工E工程,最后施工H,方能符合要求,其他方案工期都无法满足。因此,监理单位建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,故丙队施工任务是D、E、H。施工顺序为D—E—H。
3.针对G工程施工中出现的突发水事故,如在建设单位提供的地质资料中已明确,则施工单位不能索赔费用和工期。如在建设单位提供了地质资料中没有明确,则可索赔。可索赔内容包括工期和费用。
原因是此突发水事故不是施工单位原因,所以给施工单位造成费用增加和工期损失是可以索赔的。
4.乙队在12月末完成G工作,施工进度拖延2个月,乙队独立完成K工作(4个月),需工期16个月,比要求工期增加1个月。因甲队可提前一个月完成任务,且K工程可对头掘进。甲队用1个月时间施工K工程。这样乙队用3个月完成K工程。总工期15个月不变。可满足建设单位的施工工期要求。
某矿井建设项目采用设计、施工、采购总承包方式(EPC)发包,总承包内容包括矿井、选矿厂、机修厂、矿井专用铁路线。
设计院A、施工单位B、监理公司C组成联合体1参加投标被确定为废标;设计院D、施工单位B组成联合体2参加投标亦被确定为废标;设计院E、施工单位F、施工单位G组成联合体3参加投标并中标。建设单位招标确定监理公司H为该项目的监理方。总承包方通过招标选择分包方甲、分包方乙为分包单位。分包方组织编写分包项目实施计划,报分包单位经理批准后组织实施。
分包方甲在组织实施锚喷巷道施工过程中发生了顶板冒落事故,其原因是隐蔽工程质量控制不严,甚至锚杆数量不足。总承包方因此下达停工整顿指令。
问题
1.简述联合体1、联合体2投标被确定为废标的原因。
2.将各相关单位填入如下图所示的关系图中。
3.顶板冒落事故的主要责任、连带责任分别由谁承担由谁承担由此造成的经济损失
4.顶板冒落事故的主要原因是隐蔽工程质量控制不严所致,请简述总包项目隐蔽工程质量控制的基本要求。
5.指出分包方实施计划的报批过程有何不妥。
6.总承包方下达停工整顿指令是否恰当简述理由。
1.联合体1投标为废标的原因:监理单位参加联合体;同一施工单位同时参加两个联合体。联合体2投标为废标的原因:同一施工单位同时参加两个联合体。

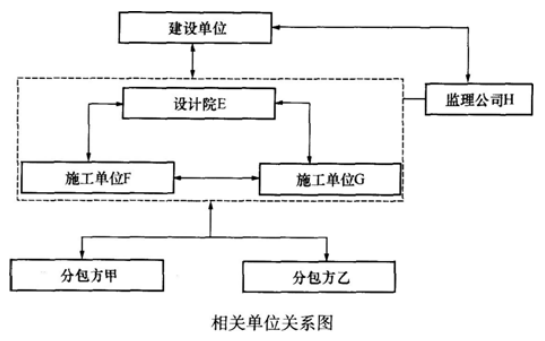

2.相关单位的关系图如下图所示。
3.顶板冒落事故的主要责任由分包方承担、连带责任由总包方承担。经济损失由分包方承担。
4.总包项目隐蔽工程质量控制的基本要求:隐蔽工程须经总包方施工工程师及监理人员验收合格后方能隐蔽;施工分包方应在隐蔽工程验收前24h通知总包方及监理人员,并按隐蔽工程验收的有关要求填报隐蔽工程技术数据及绘制简图;验收合格后由总包方施工工程师及监理人员当即签署验收报告并留存记录。
5.分包方实施计划的报批过程的不妥之处:分包方编写的项目实施计划未经总包方审查批准而直接实施。
6.总承包方下达停工整顿指令恰当。
理由:总承包方对分包工程质量承担连带责任;总承包方对建设单位负责。
背景资料:
某立井井筒井深815m,净直径7.5m,井筒基岩段井壁厚度600mm,混凝土强度等级C40。一施工单位承担了该井筒的施工,所采用的砌壁模板为金属整体液压下移式伸缩模板,高度4.0m,且可拆解均分为两段。
施工中,受断层和岩层倾角变化的影响,井筒提前进入了泥岩破碎带段。因工期紧张和材料准备不足,项目经理仍按原施工方案继续组织施工。在爆破后出渣时,发现井帮岩石风化现象严重,暴露高度1.0m时即出现多处片帮。强行出渣至一个浇筑段高4.0m后,工作面立即绑扎钢筋,绑扎过程中,发生了更严重的片帮垮落,致使一工人腿部骨折。工作面经简单处理后,继续绑扎钢筋至完成,然后下放模板并浇筑混凝土。在浇筑混凝土过程中,施工作业人员发现模板后面有声响,井帮继续有片帮垮落,但混凝土浇筑工作未停止,直至结束。
后经拆模检查,井壁多处出现蜂窝麻面和孔洞,该段井壁验收时被认定为不合格。
问题:
1.该井筒掘砌施工中存在哪些问题
2.解决井筒破碎带片帮问题,应考虑哪些技术原则
3.针对该井筒的工程条件,通过破碎带可以采取哪些具体措施
4.该井筒不合格段井壁应如何处理
1.该井简掘砌施工中存在的问题包括:
①地质条件发生变化时,未及时变更施工方案;
②出渣时围岩暴露出现片帮,未采取相关措施;
③绑扎钢筋时出现片帮伤人事故,未进行处理,继续施工;
④浇筑混凝土时,继续发生片帮垮落,未采取措施。
2.解决井筒破碎带片帮问题应考虑的技术原则有:
①减少围岩暴露时间;
②加强护帮。
3.针对该井筒的工程条件,通过破碎带可以采取的具体措施有:
①注浆加固围岩;
②缩短模板段高;
③进行临时支护(或打锚杆、挂网、喷浆、架井圈)。
4.该井筒不合格段井壁进行处理时,应拆除该段混凝土井壁,重新进行施工。
您目前分数偏低,基础较薄弱,建议加强练习。
