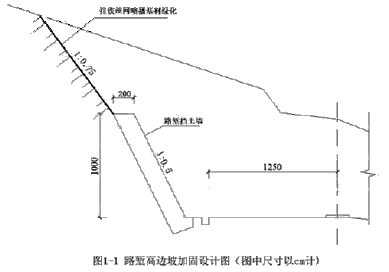

某施工单位承建了一级公路路基工程,路基宽度25m,其中K2+100~K2+500路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖高填路段施工中,每开挖、填筑一个边坡平台或3~5m,复测横断面。K2+100~k2+500段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计图1-1所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖全面拉槽进行,挡土墙高度超过5m时,按高处作业要求进行安全防护。

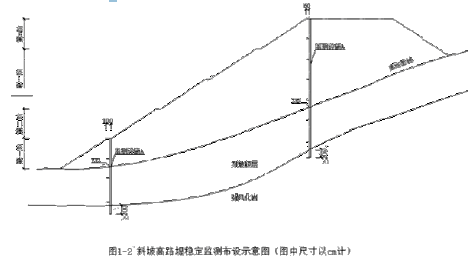

K6+200~K6+900段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在90%以上。斜坡高路提段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑2m进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图1-2中所示位置布设,纵向按每200m间距布置一处,并优先安排斜坡高路堤施工,预留了5个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。

问题:
1.写出图1-2中监测设施A的名称,还可设置哪些沉降位移监测设施?
2.对深挖高填路段,每开挖、填筑一个边坡平台或3~5m,还应复测什么项目?
3.写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?
4.按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。
5.试分析K6+200~K6+900斜坡高路堤段,由施工引起的沉降稍大病害的4个可能原因。
正确答案及解析
正确答案
解析
1.设施A:沉降观测桩。
还可以设置:沉降观测点和沉降观测板。
2.还应复测:中线。
3.正确顺序:①④③②⑤;工序⑤中其他附属工程包括:伸缩缝、沉降缝。
4.(1)仰斜式挡土墙。
(2)改正错误:基坑开挖应跳槽开挖,开挖高度超过2m时,就应该按照高处作业进行施工。
5.施工引起沉降稍大病害原因:
(1)按一般路堤设计,没有验算路堤稳定性、地基承载力和沉降量。
(2)地基处理不彻底,压实度达不到要求,或地基承载力不够。
(3)高填方路堤两侧超填宽度不够。
(4)路堤受水浸泡,部分边坡陡,填料土质差。
(5)路堤填料不符合规定,随意增大填筑层厚度,压实不均匀,且达不到规定要求。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
