题目详情

某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420~K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图5-1所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+000段的汽车临时便道共9.3km,K6+000~K7+000及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。

一建公路工程实务,内部冲刺,一级建造师《公路实务》案例分析

图5-1路线施工总平面布置示意图

在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000(填方路段)和K15+000~K16+000(挖方路段),有如下两种路基土方调配方案:

方案一:K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;

方案二:K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。

针对以上两种方案,各分项综合单价见表5。

表5各分项综合单价表

一建公路工程实务,内部冲刺,一级建造师《公路实务》案例分析

注:当汽车运输超过第1km,其运距尾数不足0.5km的半数时不计,等于或超过0.5km的半数时按增运0.5km计算。

大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图5-2所示,护筒高于原地面0.3m。现场一台钻机连续24小时不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其它辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑1m,并凿除桩头。

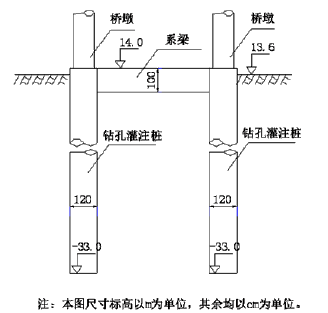

一建公路工程实务,内部冲刺,一级建造师《公路实务》案例分析

图5-2某桥墩桩基立面示意图

该工程合同总价:6.982亿元,工期:3年,施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:

事件一:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:

(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;

(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。

事件二:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12天,导致人工每天窝工8工日,机械窝工费1000元/天,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m。(原工期计划中,

钻孔灌注桩施工为非关键工序,总时差8天)

事件三:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。

问题:

1.分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)

2.根据《公路工程标准施工招标文件》,计算图5-2桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。

3.事件一中,逐条判断施工单位做法是否正确,并改正错误。

4.针对事件二,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元(计算结果保留一位小数)?

5.针对事件三,补充钻孔灌注桩质量检验的实测项目。

正确答案及解析

正确答案
解析

1.方案一:4+7+1×19=30元/m3

方案二:4+7+1×2+4+7+1+4+3=32元/m3

选择:方案一

2.单根桩最终计量支付长度为:14-1+33+15=61m

3.(1)错误。应配备专职安全生产管理人员至少5名,且按专业配备。

(2)错误。施工单位技术负责人签字后加盖施工单位的公章,总监理工程师签字后加盖执业印章。

4.工期延长时间:12+(15×20/2+15/3)/24-8=10.5天

窝工费:8×12×80+1000×12=19680元

用工费:10×100×(1+20%)=1200元

5.钻孔灌注桩质量检验的实测项目还包括:钻孔倾斜度、桩身完整性(或钢筋骨架底面高程)

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
