某施工单位承建了西北某二级公路,总工期2年,起讫桩号为K0+000~K4+213,该地区全年平均气温16.2℃,每年1~2月份昼夜平均温度在-5℃以下的连续天数约55天。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。
施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。
表2路基土石方计算与调配表

注:①该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取1.16,土方调运采用自卸汽车运输,土方运输损耗系数为0.03。
②弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取1.05,弃方不计土方运输损耗。
施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图见图2,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m3(压实方),D弃土场可弃土方20000m3(压实方)。

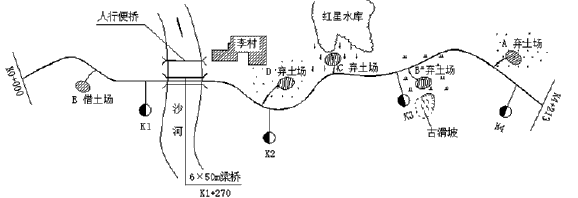

图2弃土场平面示意图
针对当地气候条件,施工组织设计中包含的1~2月份路基施工措施有:
(1)填筑路堤,应按横断面全宽平填,当天填的土必须当天完成碾压。
(2)当路堤顶面施工至距上路床底面1m时,应碾压密实后停止填筑。
(3)填挖方交界处,不应在1~2月份施工。
(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。
问题:
1.说明放弃B、C弃土场的理由。
2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)
3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m3,计算结果保留整数)
4.逐条判断1~2月份施工措施是否正确,并改正错误。
正确答案及解析
正确答案
解析
1.(1)B弃土场靠近古滑坡,易扰动古滑坡。
(2)C弃土场位于水库尾端,易对水库造成污染。
(3)弃方量大的路段分别靠近A、D弃土场,B、C弃土场运距较远。
(4)B、C弃土场地处水田段或旱地段,占用耕地。
2.

3.大桥前后的土石分开调配,大桥前的土石方应在桥前处理。桥后的土石方在桥后处理,在横向调配后进行纵向调配,解决填缺,K3+410~K4+213挖余量大(21344m3),且离A弃土场近,可将A弃土场弃满,剩余土方弃至D弃土场。
纵向调运数量=5000×(1.16+0.03)=5950m3
挖余总数量=11948+4872+17284+4060=38164m3
A弃土场的弃土数量=15000×1.05=15750m3
D弃土场的弃土数量=38164-15750-5950=16464m3
4.(1)正确
(2)错误。“当路堤顶面施工至距上路床底面1m时”改为“当路堤顶面施工至距路床底面1m时”。
(3)正确。
(4)正确。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
