某公司承建一座城市桥梁工程。该桥上部结构为16×20m预应力混凝土空心板,每跨布置空心板30片。进场后,项目部编制了实施性总体施工组织设计,内容包括:
(1)根据现场条件和设计图纸要求,建设空心板预制场。预制台座采用槽式长线台座,横向连续设置8条预制台座,每条台座1次可预制空心板4片,预制台座构造如图所示。

(2)将空心板的预制工作分解成:①清理模板、台座;②刷涂隔离剂;③钢筋、钢绞线安装;④切除多余钢绞线;⑤隔离套管封堵;⑥整体放张;⑦整体张拉;⑧拆除模板;⑨安装模板;⑩浇筑混凝土;11养护;12吊装存放等十二道施工工序,并确定了施工工艺流程如图2-2所示。(注:①~12为各道施工工序代号)。

(3)计划每条预制台座的生产(周转)效率均为10天,即考虑各台座在正常流水作业节拍的情况下,每10天每条预制台座均可生产4片空心板。
(4)施工单位依据总体进度计划空心板预制80天后,开始进行吊装作业,吊装进度为平均每天吊装8片空心板。
【问题】

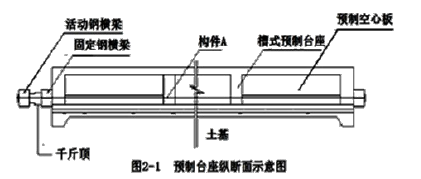

1.根据图2-1预制台座的结构形式,指出该空心板的预应力体系属于哪种形式?写出构件A的名称。
2.写出图2-2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。(选用背景资料给出的施工工序①~12的代号或者名称作答)。
3.列式计算完成空心板预制所需天数。
4.空心板预制进度能否满足吊装进度的需要?说明原因。
正确答案及解析
正确答案
解析
1.根据图2-1预制台座的结构形式,指出该空心板的预应力体系属于哪种形式?写出构件A的名称。
答:预应体系属于先张法预应力施工;
构件A为预应力筋(钢绞线)。
2.写出图2-2中空心板施工工艺流程框图中施工工序B、C、D、E、F、G的名称。(选用背景资料给出的施工工序①~12的代号或者名称作答)。
答:B-②刷涂隔离剂;C-⑦整体张拉;D-⑤隔离套管封堵;E-⑩浇筑混凝土;F-11养护;G-⑥整体放张。
3.列式计算完成空心板预制所需天数。
答:该桥梁工程共需要预制空心板30×16=480(片),按照“每10天每条预制台座可生产4片空心板”的要求,
每批能预制空心板:8×4=32(片)
所以共需天数:480÷32×10=150(天)。
因此共150天。
4.空心板预制进度能否满足吊装进度的需要?说明原因。
答:不满足吊装进度。
原因:截止第80天为止,预制剩余天数:150-80=70天
吊装预制空心板需要的天数为:
480片÷8天/片=60天<70天,因此不满足。
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
