题目详情

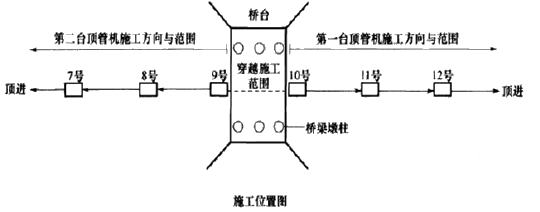

A公司中标某市污水干线工程,合同期205天。管线全长1.37km,管径为Φ1.6-Φ1.8m,采用钢筋混凝土管,管顶覆土为4.1m~4.3m,管道位于砂性土和粒径小于100mm的砂卵石层,地下水位在地表下4.0m左右;检查井井距90m~120m。依据施工组织设计,项目部拟用两台土压平衡顶管设备同时进行施工,且工作井设在检查井位置(施工部署如下图),编制了顶管工程专项方案,按规定通过专家论证。

一建市政公用工程实务,内部冲刺,一级建造师《市政实务》案例分析

施工过程中发生如下事件:

(1)因拆迁影响,使9#井不能开工;第二台顶管设备放置在项目部附近的小区绿地暂存28天。

(2)在穿越施工手续齐全后,为了满足建设方要求,项目部将10#井作为第二台顶管设备的始发井,向原8#井顶进。施工变更方案经项目经理批准后实施。

【问题】

1.本工程中工作井是否需要编制专项方案?说明理由。

2.占小区绿地暂存设备,应履行哪些程序或手续?

3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?

4.项目经理批准施工变更方案是否妥当?说明理由。

5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

正确答案及解析

正确答案
解析

1.本工程中工作井是否需要编制专项方案?说明理由。

答:需要编制专项方案。因为工作井是采用检查井改造的,管道的覆土厚度为4.1~4.3m,那么检查井最浅处深度都达到5.7m,其开挖深度超过了3m,所以基坑施工前应编制专项方案。

2.占小区绿地暂存设备,应履行哪些程序或手续?

答:(1)经过城市人民政府城市绿化行政主管部门批准,并办理临时用地手续

(2)应与小区物业(绿地权属部门)签订租赁协议,约定费用支付和双方责任。

注:《城市绿化条例》规定:居住区绿地的绿化,由城市人民政府城市绿化行政主管部门根据实际情况确定的单位管理。

3.10#井改为向8#井顶进的始发井,应做好哪些技术准备工作?

答:技术准备工作主要包括:涉及检查井改位时应履行设计变更手续;应重新校核顶管最大顶力;进行顶管后背强度和刚度验算;设计加工后背,加固管周围土体和保护成品。

4.项目经理批准施工变更方案是否妥当?说明理由。

答:项目经理批准施工变更方案不妥。

理由:因为涉及顶距增加一倍和后背设计加固,应属于重大技术变更。应按规定重新论证审核并经监理批准。

5.项目部就事件(1)的拆迁影响,可否向建设方索赔?如可索赔,简述索赔项目。

答:可以。因为征地拆迁属于建设方责任,非承包商自身原因。

索赔项目:28天租绿地费用;维护、管理费用;恢复绿地费用;28天工期索赔。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案

相关题库更多 +
