题目详情

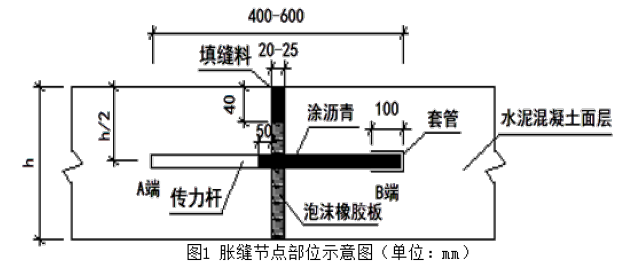

某单位承建一条水泥混凝土道路工程,道路全长1.2km,混凝土标号C30。项目部编制了混凝土道路路面浇筑方案,方案中对各个施工环节做了细致的部署。在道路基层验收合格后,水泥混凝土道路面层施工前,项目部把混凝土道路面层浇筑的工艺流程对施工班组做了详细的交底如下:安装模板→装设拉杆与传力杆→混凝土拌和与①→混凝土摊铺与②→混凝土养护及接缝施工,其中特别对胀缝节点部位的技术交底如图1所示。

一建市政公用工程实务,内部冲刺,一级建造师《市政实务》案例分析

在混凝土道路面层浇筑时天气发生变化,为了保证工程质量,项目部紧急启动雨季突击施工预案,在混凝土道路面层浇筑现场搭设临时雨棚,工序衔接紧密,班长在紧张的工作安排中疏漏了一些浇筑工序细节。混凝土道路面层浇筑完成后,养护了数天,气温均为25℃±2℃左右。当监理提出切缝工作的质疑时,项目部将同条件养护的混凝土试块做了试压,数据显示已达设计强度的80%。项目部抓紧安排了混凝土道路面层切缝、灌缝工作,灌缝材料采用聚氨酯,高度稍低于混凝土道路面板顶部2mm。为保证“工完、料净、场清”文明施工,工人配合翻斗车直接上路进行现场废弃物清运工作。

1.在混凝土面层浇筑工艺流程中,请指出拉杆、传力杆采用的钢筋类型。补充①、②施工工序的名称。指出图1中传力杆的哪一端为固定端。

2.为保证水泥混凝土面层的雨季施工质量,请补充混凝土浇筑时所疏漏的工序细节。

3.请指出混凝土面层切缝、灌缝时的不当之处,并改正。

4.当混凝土强度达设计强度80%时能否满足翻斗车上路开展运输工?说明理由。

正确答案及解析

正确答案
解析

1.在混凝土面层浇筑工艺流程中,请指出拉杆、传力杆采用的钢筋类型。补充①、②施工工序的名称。指出图1中传力杆的哪一端为固定端。

答:拉杆采用螺纹钢筋;传力杆采用光圆钢筋;

①:运输;②:振捣;A端为固定端。

2.为保证水泥混凝土面层的雨季施工质量,请补充混凝土浇筑时所疏漏的工序细节。

答:应勤测粗细集料的含水率,适时调整加水量,保证配合比准确性。运输车还应要有防雨措施。及时浇筑、振动、抹面成型、养护。

面层施工前应准备好防雨棚等防雨设施。施工中遇雨时,应立即使用防雨设施完成对已铺筑混凝土的振实成型,不应再开新作业段,并应采用覆盖等措施保护尚未硬化的混凝土面层。

3.请指出混凝土面层切缝、灌缝时的不当之处,并改正。

答:切缝时的不当之处:

(1)混凝土强度达到设计强度80%时切缝。

正确做法:切缝宜在水泥混凝土强度达到设计强度25%~30%时进行。

(2)灌缝高度稍低于混凝土道路面板顶部2mm。

正确做法:常温施工时灌缝材料宜与板面平。

4.当混凝土强度达设计强度80%时能否满足翻斗车上路开展运输工作?说明理由。

答:不能,混凝土完全达到设计弯拉强度并且填缝完毕后,方可开放交通。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
