某项目部承揽一黏土心墙土坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段 1、施工段 2、施工段 3 顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间见下表。
施工队在各施工段的工作持续时间

为编制工程施工进度计划,施工技术人员进行了研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。
施工过程中发生了该事件:“施工段 2”整平时,突降暴雨,造成工期延误 7d。
【问题】
1.指出坝面流水作业中的工艺逻辑关系和组织逻辑关系。
2.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
3.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
4.进入心墙防渗体内铺料的方法和采用该方法的目的。
5.试分析暴雨事件对施工工期的影响程度。
正确答案及解析
正确答案
解析
1.(1)坝面作业工艺逻辑关系应是先铺料、后整平、再压实;
(2)坝面作业组织逻辑关系应是从施工段 l 到施工段 2,最后到施工段 3 的顺序组织施工。

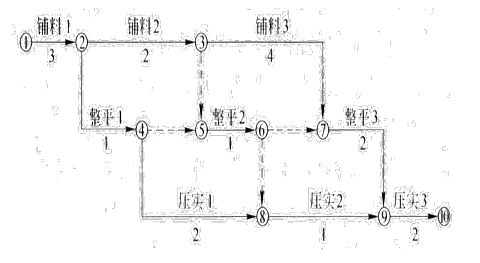

2.该项目的双代号网络计划如图所示:

3.(1)网络图的计算工期 13d。
(2)网络图的关键线路为:①→②→③→⑦→⑨→⑩。
4.(1)进入心墙防渗体内铺料的方法是:进占法倒退铺土;
(2)采用该方法的目的:使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。
5.工作整平 2 为非关键工作,总时差为 3d,现由于暴雨原因工作整平 2 延误 7d,故对施工工期影响时间为 7-3=4d。
包含此试题的试卷
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
关于施工成本控制的说法,正确的是( )。
-
- A.施工成本管理体系由社会有关组织进行评审和认证
- B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
- C.管理行为控制程序是进行成本过程控制的重点
- D.管理行为控制程序和指标控制程序是相互独立的
- 查看答案
