题目详情

某施工单位承接了路标段K10+300~K24+400的施工。合同中约定,工程价款采用调值公式动态结算。该工程材料费、人工费各占工程价款中的30%,不调值费用占40%。6月材料价格指数比基期上升30%。6月完成工程量金额为463万元。

其主要施工工作衔接关系见下表。

二建公路工程实务,章节练习,基础复习,二建公路工程重点

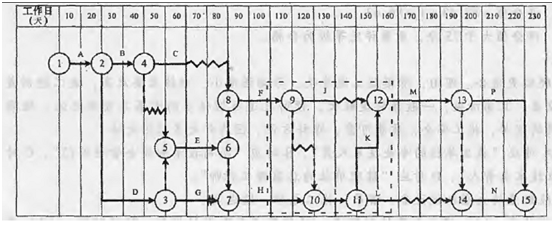

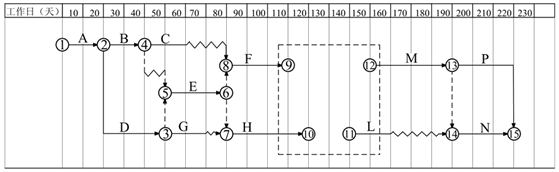

施工单位编制的时标网络计划如下图所示。

施工中,由于业主原因,导致G停工20天。

二建公路工程实务,章节练习,基础复习,二建公路工程重点

【问题】

1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。

2.若按计划执行,施工中每天最多需要多少台挖掘机?如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。

3.计算6月份调价后的工程款。

4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险?

5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。

6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械?

正确答案及解析

正确答案
解析

1.二建公路工程实务,内部冲刺,二级建造师《公路实务》

关键线路为:①②③⑤⑥⑦⑩⑾⑿⒀⒁⒂(或:A-D-E-H-I-K-M-N);和:①②③⑤⑥⑦⑩⑾⑿⒀⒂(或:A-D-E-H-I-K-M-P)。

工期为220天。

2.

(1)所需机械台数为6台。

(2)C工作推迟10天开始,不会影响总工期,第50天开始,第70天结束。

3.6月份调价后的工程款P=463×(0.7+0.3×1.3)=504.67万元。

4.应考虑防范的风险内容有:防触电、防雷击、防洪、防塌方、防泥石流、防水淹泡等。

5.G的总时差为10天。由于业主原因,导致G停工20天,所以将导致工期拖延20-10=10天。

6.还需配置:推土机、装载机、铲运机、平地机、自卸汽车等。
