题目详情

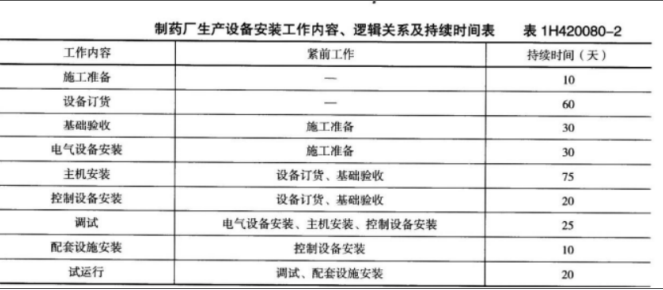

某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时问见表1H420080--2。

在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础验收的工作时间用了50天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。

一建机电工程实务,预测试卷,2022年一级建造师《机电实务》预测试卷

问题

1.绘出制药厂生产设备工程施工进度计划(双代号网络图),总工期需多少天

2.写出设备基础混凝土强度的验收要求。设备基础强度应如何复测

3.基础验收工作增加到50天会不会影响总工期说明理由。

4.主机设备及控制设备晚到10天是否影响总工期说明理由。

5.工程按合同工期完成,安装公司应在哪几个工作进行赶工

正确答案及解析

正确答案
解析

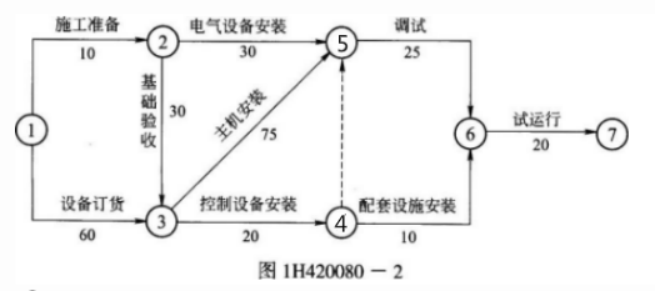

1.安装公司编制的制药厂生产设备施T进度计划(双代号网络)如图lH420080一2所示。

一建机电工程实务,专项练习,一级建造师《机电实务》预测题

总工期为180天。

2.设备基础混凝土强度的验收要求:基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。设备基础强度应复测:请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。

3.基础验收工作增加到50天,比计划时间多了20天,不会影响总工期,因为基础验收在非关键线路上,有20天时差。

4.主机设备晚到10天,会影响总工期,因为该工作在关键线路上。控制设备晚到10天,不会影响总工期,因为该工作在非关键线路上,有时差55天。

5.安装公司使工期按合同约定完成,应在主机安装、调试和试运行工作上赶工10天。

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案

相关题库更多 +
