题目详情

某安装公司承接一商务楼(地上9层、地下1层)的电梯安装工程,工程有10层10站曳引式电梯2台,工期为60天。安装公司项目部进场后,将拟安装的电梯工程书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划。

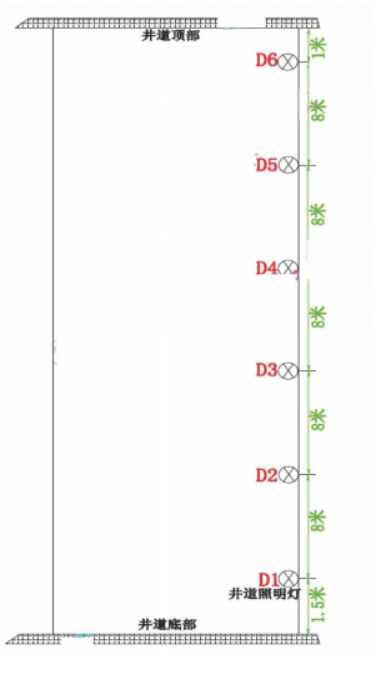

对施工方案进行审核时发现,井道的照明布置图(如下图所示)不符合安全要求、井道内的照度也不能达标,要求项目部对施工方案进行优化。

一建机电工程实务,预测试卷,2022年一级建造师《机电实务》预测试卷

电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。

施工过程中,还发生了如下事件:

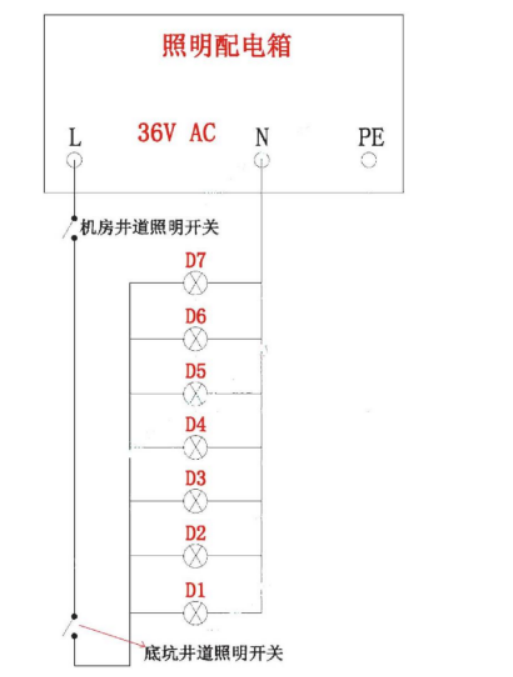

事件1:监理工程师机电江山老师在进行现场检查时,发现井道照明配电箱的接线方式(如下图所示)存在极大的安全隐患,要求安装公司立即停工整改。

一建机电工程实务,预测试卷,2022年一级建造师《机电实务》预测试卷

事件2:电梯安装进入自检试运行阶段,尽管安装公司现场在电梯门口放置了“正在试运行,非工作人员禁止进入电梯”的警告标志,仍然有6名同工地非电梯安装作业人员自乘电梯至5层,电梯故障坠落至底层,造成2人死亡、4人重伤的安全事故。安装公司项目经理立即向公司主管领导进行了事故报告。

[问题]

1、安装公司进行书面告知,需要提交哪些材料

2、指出机房井道照明布置图中存在的错误。机房井道对照度有何要求

3、井道照明配电系统的接线图存在哪些错误简述理由。

4、指出背景中的安全事故的等级试分析发生此次安全事故的原因

正确答案及解析

正确答案
解析

1、安装公司进行书面告知,需要提交的材料包括:《特种设备开工告知申请书》一式两份、电梯安装资质证原件、电梯安装资质证复印件加盖公章、组织机构代码证复印件加盖公章。

2、

(1)机房井道照明布置图中存在的错误:

①井道底部的照明灯距离最低点为1.5m,超过了0.5m;

②井道底部的照明灯距离最低点为1m,超过了0.5m;

③中间灯的间距离为8m,超过了7m。

(2)井道内照度不得小于50Lx

3、

错误1:机房井道照明开关和底坑井道照明开关均为单控开类是错误的;理由:针对井道照明,应分别在机房和底坑设置控制开关,开关应为双控开关

错误2:对井道照明灯进行接地是错误的;理由:井道照明灯为采用36V特低压供电,属于II类灯具,其外壳不容许接地。

4、

1)背景中的安全事故属于一般事故;

2)发生此次安全事故的可能原因:

①安装公司没有建立健全安全事故隐患排查治理和建档监控等制度;

②安装公司没有定期对事故隐患进行排查;

③现场管理缺失,没有指派专人监护或对门口采取上锁措施。

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
