某安装公司中标一项机电工程项目,承包内容有工艺设备及管道工程,暖通工程、电气工程和给排水工程。安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底,依据施工总进度计划,组织施工,合理安排人员,材料,机械等,施工单位编制了施工组织设计及各项施工方案,使工程按合同要求进行。

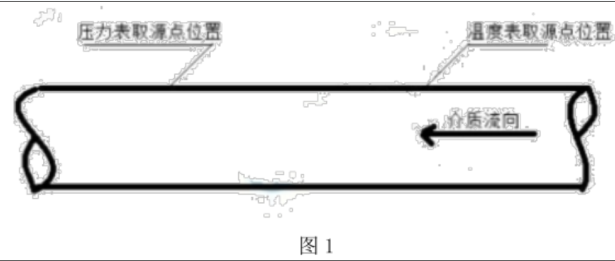

在设备机房施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图 1 所示,认为该安装位置不符合规范要求,要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属薄板保护层施工时施工人员未严格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。

一建机电工程实务,模拟考试,2022年一级建造师《机电实务》模拟试卷

一建机电工程实务,模拟考试,2022年一级建造师《机电实务》模拟试卷

【问题】

1.施工方案编制的要点包括哪些内容?

2.图 1 中气体管道压力表与温度表取源部件位置是否正确?说明理由。蒸汽管道的压力表取压点安装方位有何要求?

3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?

4.列式计算本工程的计划成本及项目总成本降低率。

正确答案及解析

正确答案
解析

1. 施工方案编制的要点包括工程概况、施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、质量安全环境保证措施。

2.(1)不正确。

理由:压力取源部件与温度取源部件在同一管段上时的要求:压力取源部件应安装在温度取源部件的上游侧。

(2)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成 0-45°范角的范围内。

3.(1)管道绝热按用途分:保温、保冷、加热保护三种类型。

(2)水平管道金属保护层的纵向接缝位置,不得布置在管道下部垂直中心线 45°范围内。

4.成本降低率=(计划成本-实际成本)/计划成本

暖通工程计划成本=450/(1-10%)=500 万元

电气工程计划成本=345/[1-(-15%)]=300 万元

给排水工程=300/(1-25%)=400 万元

工艺设备及管道工程=597/(1-0.5%)=600 万元

项目总成本降低率=[(500+300+400+600)-(450+345+300+597)]/(500+300+400+600)=6%

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
