某工程项目,承包商根据施工承包合同规定,在开工前编制了该项目的施工进度计划,如图1-13所示。经项目业主确认后承包商按该计划实施。

在施工过程中,发生了下列事件:
事件1:施工到第2个月时,业主要求增加一项工作D,工作D持续时间为4个月。工作D安排在工作A完成之后,工作I开始之前。
事件2:由于设计变更导致工作G停工2个月。
事件3:由于不可抗力的暴雨导致工作D拖延1个月。
上述事件发生后,为保证不延长总工期,承包商需通过压缩工作G的后续工作的持续时间来调整施工进度计划。根据分析,后续工作的费率是:工作H为2万元/月,工作I为2.5万元/月,工作J为3万元/月。
【问题】
1.该建设项目初始施工进度计划的关键工作有哪些计划工期是多少
2.绘制增加工作D后的施工进度计划并计算此时的总工期。
3.工作G、D拖延对总工期的影响分别是多少说明理由。
4.根据上述情况,提出承包商施工进度计划调整的最优方案,并说明理由。
5.请简述施工进度计划调整的施工内容包含哪些
正确答案及解析
正确答案
解析
1.该建设项目初始施工进度计划的关键工作是:A、B、G、I、J。计划工期=3+3+3+5+3=17个月。

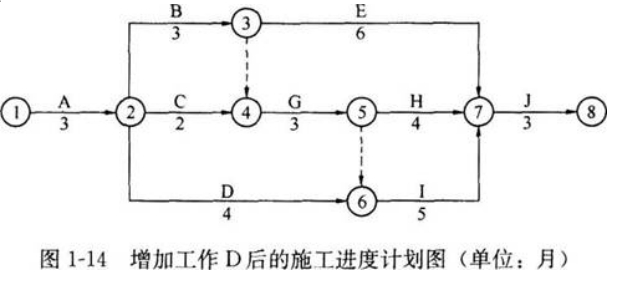

2.增加工作D后的施工进度计划如图1-14所示。

此时的总工期=3+3+3+5+3=17个月。
3.工作G、D拖延对总工期的影响:
(1)工作G的拖延使总工期延长2个月。理由:工作G位于关键线路上,总时差为0,它的拖延将影响总工期。
(2)工作D的拖延对总工期没有影响。理由:工作D不在关键线路上,且工作D的总时差为2个月大于拖延工期1个月,因此D工作的拖延对总工期没有影响。
4.承包商施工进度计划调整的最优方案:压缩I工作和J工作的持续时间各1个月。
理由:调整的方案包括三种,第一种方案是压缩J工作的持续时间2个月,其增加的费用为3×2=6万元;第二种方案是各压缩I工作和J工作的持续时间各1个月,其增加的费用为2.5×1+3×1=5.5万元;第三种方案是压缩I工作的持续时间2个月,同时压缩H工作的持续时间1个月,其增加的费用为2.5×2+2×1=7万元。由于第二种方案增加的费用最低,因此,施工进度计划调整的最优方案是各压缩I工作和J工作的持续时间各1个月。
5.施工进度计划调整的施工内容:工程量、起止时间、持续时间、工作关系、资源供应。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
