某山区三级公路的水泥路面,经过数十年的荷载碾压,路面出现了大小不等的凹坑裂缝,现拟将水泥路面改造为沥青混凝土路面,施工单位采用碎石化法先将原路面进行破碎,再采用Z 型压路机进行振动压实,然后撒铺了功能层A,最后再铺筑沥青路面。沥青路面采用上下两层的结构形式,层与层之间撒铺B 来加强层间结合。路面横断面如图所示:

施工中发生了如下事件:
事件一:施工单位在对水泥路面破碎前,对工人进行了技术交底,部分内容摘要如下:
①施工单位进场后,立即对整个路面进行了破碎。
②水泥路面破碎由中间往两边的顺序进行。
③路面破碎后清除路面中所有松散的填缝料、胀缝料和暴露的钢筋。
事件二:施工单位选用沥青摊铺机对面层进行摊铺,摊铺机的生产率是10t/h,拌合设备选用间歇式搅拌机,整个拌合过程包括加料,搅拌和卸料,持续时间15min,每拌制一次可拌合混合料3120Kg,搅拌设备的时间利用系数是0.85。
事件三:施工单位采用C 试验对沥青路面施工质量进行检验,发现符合设计要求。
问题:
1.写出功能层A、B 的名称。
2.写出路面破碎后采用压路机压实的主要作用。
3.对事件一的内容逐条判断,并进行改正。
4.事件二中,拌合设备能否满足沥青摊铺机生产率。
5.写出事件三中C 试验的名称以及该试验的试验指标。
正确答案及解析
正确答案
解析
1.A-透层油,B-粘层油
2.破碎后压实的主要作用:①将路面表面的扁平颗粒进一步破碎;②稳固下层块料;③为新铺沥青面层提供一个平整的表面。
3.①错误。破碎施工开始前,应选取有代表性的地段做试验路段。
②错误。路面破碎,应先破碎侧边的车道,然后破碎中部的行车道。
③正确。

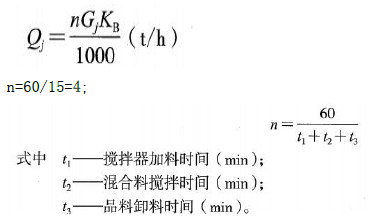

4.间歇式设备生产率

Q=4x3120x0.85/1000=10.608t/h>10t/h,所以该拌合设备能满足摊铺机的生产率要求。
5.C-马歇尔稳定度试验。马歇尔稳定度试验是测定沥青混合料的稳定度和流值。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
-
- A.建立项目安全生产管理体系
- B.建立安全生产管理制度
- C.监控分部分项工程
- D.及时报告质量问题
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
