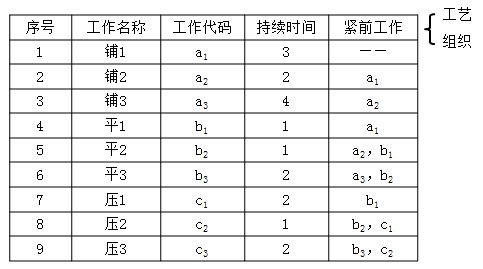

某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1.施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间如下表:

为编制工程施工进度计划,施工技术人员进行了研究设计资料和施工条件、选择质量检验方法、计算工程量和工作持续时间、选择施工方法并确定施工顺序等主要工作。
问题:
1.指出施工技术人员进行的主要工作中,哪些是编制工程施工进度计划的主要步骤?
2.指出坝面流水作业中的工艺逻辑关系和组织逻辑关系。
3.根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
4.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
5.在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
正确答案及解析
正确答案
解析
1.编制施工进度计划的主要步骤是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序。
2.坝面作业工艺逻辑关系应是先铺料、后整平、再压实;坝面作业组织逻辑关系应是从施工段1到施工段2,最后到施工段3的顺序组织施工。
3.①工作明细表

(2)草图

(3)简化
(4)编号

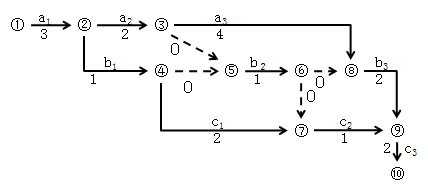

该项目的双代号网络计划如下:

4.网络图的计算工期:13d。
关键线路为:①→②→③→⑧→⑨→⑩。关键线路在网络图中用双箭线、粗实线来表示。
5.经计算“施工段2”整平即b2工作不在关键线路上,该工作的总时差为3天,所以将导致总工期延误:7-3=4天。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
