某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。某外省施工单位在电子招标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。

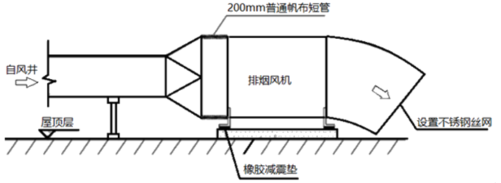

最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总额的3%作为质量保修金。500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验后,安装就位于屋顶的混凝土基础上,风机与基础间安装橡胶减振垫,设备与排烟风管之间采用长度200mm的普通帆布短管连接(见图1)。

监理单位在验收过程中发现排烟风机的上述做法不合格,要求施工单位整改。竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。

一建机电工程实务,章节练习,基础复习,重点知识

二、问题

1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。

2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?

3.指出图1屋顶排烟风机安装的不合格项,应怎么纠正?

4.计算本工程质量保修金的金额,本工程进度价款的结算方式可以有哪几种方式?

正确答案及解析

正确答案
解析

1.不合理。

理由:任何单位和个人不得在招标投标活动中设置注册登记、投标报名等前置条件限制潜在投标人下载资格预审文件或者招标文件。

2.风机盘管机组的现场节能复验应在盘管进场时进行复验。

复验参数还有风量、功率及噪声。复验数量最少选取2台。

3.排烟风机安装的不合格项及纠正:

(1)风机与基础之间安装橡胶减振垫;

纠正:防排烟风机设在混凝土或钢架基础上,不应设置减振装置;

(2)风机与风管之间采用普通帆布短管连接;

纠正:排烟风机与风管之间采用不燃材料制作的柔性短管连接。

4.质量保修金的金额为:(3000-100+80)×3%=89.4万元;

结算方式:定期结算、分段结算、竣工后一次性结算、目标结算、约定结算、结算双方约定的其他结算方式。

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
