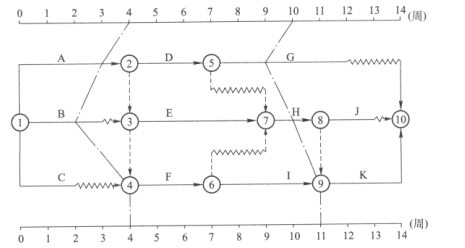

下图所示的某工程双代号时标网络计划,在执行到第4周末和第10周末时,检查其实际进度如图中前锋线所示,检查结果表明( )。

- A.第4周末检查时,工作B拖后2周,但不影响工期
- B.第4周末检查时,工作A拖后1周,影响工期1周
- C.第10周末检查时,工作I提前1周,可使工期提前1周
- D.第10周末检查时,工作G拖后1周,但不影响工期
- E.在第5~10周内,工作E和工作F的实际进度正常
正确答案及解析
正确答案
B、D
解析
2022/2021教材P139
答案BD 从第4周的前锋线可知,工作A拖后1周,作为关键工作,影响工期1周。工作B 拖后2周,超过其总时差,影响工期1周,其紧后工作E、F都受影响。从第10周的前锋线可知,工作G拖后1周,未超过总时差,不影响工期。工作H进度正常。工作I提前1周,虽然是关键工作,不能使工期提前1周(请看下面的解释,I虽然提前了,但是H并没有提前)。同时,可以看出第5~10周必然采取了措施,否则工作H不能实现计划目标,工作I甚至超过了计划目标。所以B、D正确。B的总时差为1周,而第4周时延长了2周,所以影响工期1天,E工作势必会受影响的,所以E错误
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
关于施工图预算和施工预算的说法,错误的是( )。
-
- A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
- B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
- C.施工预算的用工量一般比施工图预算的用工量低
- D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
- 查看答案
