题目详情

背景资料

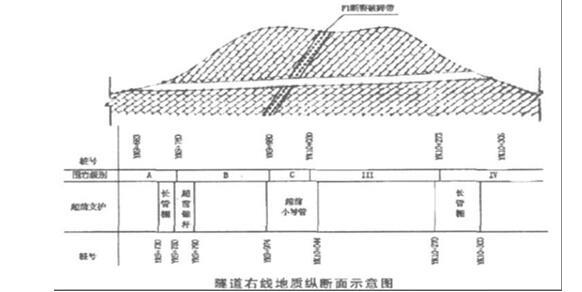

某高速公路隧道为双线分离式隧道,左线起讫桩号为ZK9+680~ZK10+303,全长623m,右线起讫桩号为YK9+683~YK10+305,全长622m。隧道净空宽度为10m,净空高度为6.49m,该隧道右线(地质)纵断面图如下图所示。图中水文、地质概况如下:

A段:围岩为中风化灰岩,岩质坚硬,岩体破碎;属浅埋段。[BQ]=280~330。存在少量裂隙水。

B段:围岩为弱风化灰岩,岩质坚硬,岩体呈块状,完整性好。[BQ]=396~440。存在裂隙水,以渗水为主。

C段:围岩为中、弱风化灰岩,岩质坚硬,岩体呈块状、破碎状。存在F1断裂破碎带[BQ]=220~245。以渗水为主,可能产生瞬时涌水。

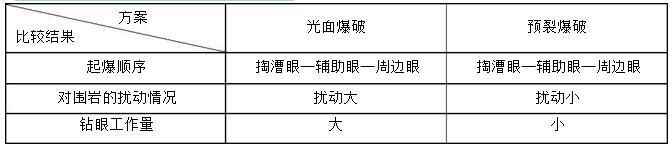

根据围岩分级的综合评判方法,该右线隧道围岩分布有Ⅲ、Ⅳ、Ⅴ级围岩。为确定YK9+730~YK9+790段施工方法,承包人对预裂爆破和光面爆破的工艺特点进行了比较(见下表),结合本段的地质特点,决定采用预裂爆破方案施工。

根据水文、地质条件以及开挖断面的宽度,承包人拟对YK9+790~YK9+974段采用全断面开挖施工、初次支护采用“钢筋网片+喷射混凝土+锚杆”方案。

【问题】

1.根据资料中水文、地质概况,分别判断A、B、C段围岩级别。

2.改正上表中的错误描述,[按“××(方案)的××(比较项目)应为??????”描述 ]。

3.承包人对拟对YK9+790~YK9+974段采用全断面开挖的做法是否合理?结合水文、地质概况说明理由。

4.该隧道施工中F1断裂破碎带突然产生瞬时涌水时,可以采取哪些辅助施工处理方法?

正确答案及解析

正确答案
解析

1.A段是Ⅳ级,B段是Ⅲ级,C段是Ⅴ级。

2.(1)预裂爆破的起爆顺序应为“周边眼→掏槽眼→辅助眼”。

(2)光面爆破的钻眼工作量应为“小”。

(3)预裂爆破的钻眼工作量应为“大”。

(4)光面爆破的对围岩的扰动情况应为“扰动小”。

3.不合理。

理由:根据地质水文条件,有渗水,隧道前方有破碎带,全断面开挖震动大可能引发地质灾害

4.可采取的辅助施工处理方法有超前钻孔和辅助坑道排水、超前小导管预注浆、超前围岩预注浆、井点排水和深井降水。
