某安装公司承接一商务楼(地上30 层、地下2 层)的电梯安装工程,工程有32 层32 站曳引式电梯8 台,工期为90 天,开工时间为3 月18 日,其中6 台客梯需智能群控,2 台消防电梯需在4月30 日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。

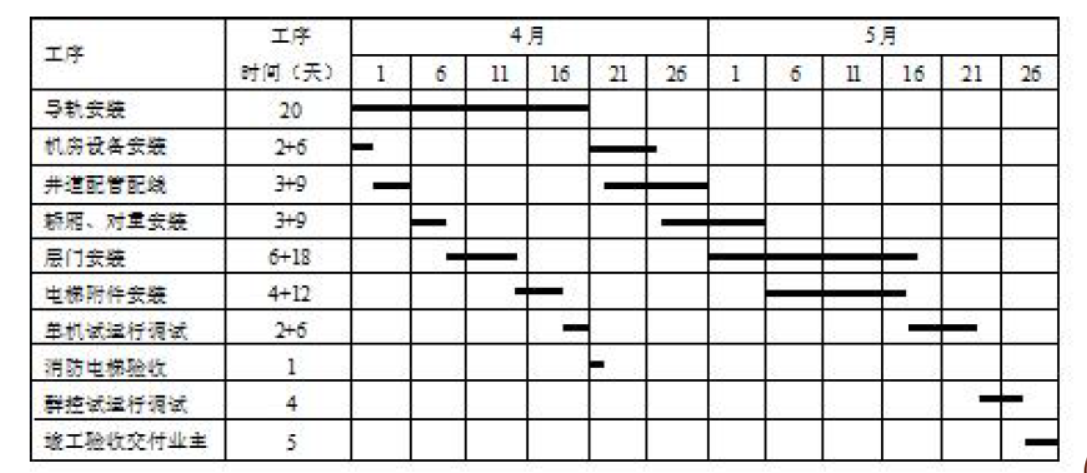

安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求;曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯施工进度计划完成,并验收合格。

施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查时候导轨的安装精度没达到技术要求。安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3 天,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。
二、问题
1.电梯安装前,项目部应提供哪些安装资料?
2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施?
3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?
4.电梯施工进度计划采用横道图表示时有哪些不足?
正确答案及解析
正确答案
解析
1. 电梯安装前,安装单位提供的安装资料:
(1)安装许可证.
(2)安装告知书。
(3)审批手续齐全的施工方案。
(5)施工现场作业人员持有的特种设备作业证。
2.应关注的安全技术措施是:
(1)层门设置了高度不小于 1.2m 的防护栏杆;
(2)机房预留孔设置了临时盖板;
(3)井道内脚手架有防火措施。
3.消防电梯从开工到验收合格用了35 天,电梯安装比合同工期提前了 16 天。
理由:通过电梯施工进度计划可知,消防电梯的验收合格时间是 4 月 21 日,而工程的开工时间是3 月 18 日,按照日历 3 月是 31 天,所以消防电梯从开工到验收合格共用了 14+21 =35 天。
4.用横道图表示的不足:不能反映出电梯施工所具有的机动时间,不能明确反映出影响电梯工程的关键线路和关键工作不利用电梯进度的动态控制。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
