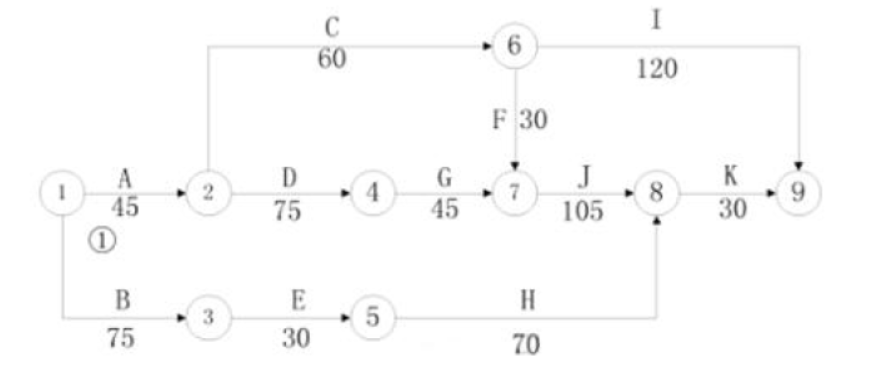

某机电工程公司通过招标承包了一台660MW 火电机组安装工程,工程开工前,施工单位向监理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d)),满足合同工期的要求并获业主批准。

在施工进度计划中,因为工作E 和G 需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计划定在第76d 进场。在塔吊施工前,由施工单位组织编制了吊装专项施工方案,并经审核签字后组织了实施。
发电机定子到场后,施工单位按照施工作业文件要求,采用液压提升装置将定子吊装就位,发电机转子到场后,根据施工作业文件及厂家技术文件要求,进行了发电机转子穿装前的气密性试验,重点检查了转子密封情况,试验合格后,采用滑道式方法将转子穿装就位。
该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中,轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。
二、问题:
1.在原计划中如果先工作E 后工作G 组织吊装,塔吊应安排在第几天投入使用可使其不闲置?说明理由。
2.塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪些基本参数?
3.发电机转子穿装常用方法还有哪些?
4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?
正确答案及解析
正确答案
解析
1.塔吊应安排在第 91 天上班时(第 90 天下班时)投入使用。
理由:因为 G 工作是关键工作,必须第 121 天(45+75+1)开始;只要能保证 E 和 G 连续施工,就能使塔吊不闲置;所以 E 工作需在第 120 天完工,而 E 工作的持续时间为 30 天,所以 E 工作合理的开始时间是第 91 天(121-30),即第 91 天安排塔吊入场可使其不闲置。
2.塔吊专项施工方案在施工前应由施工单位技术负责人、总监理工程师签字。
塔吊还需考虑的基本参数有:额定起重量、最大工作半径(幅度)、最大起升高度。
3.发电机转子穿装常用方法还有:接轴的方法、用后轴承座作平衡重量的方法、用两台跑车的方法。
4. 汽轮机轴系对轮中心找正还包括:轴系初找;凝汽器灌水至运行重量后的复找;气缸扣盖前的复找;基础二次灌浆前的复找;基础二次灌浆后的复找。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
