背景资料:

A安装公司承包某高层建筑的建筑电气(不包括变配电室)、建筑给水排水和通风空调工程的施工。合同约定;空调设备由业主采购,其他设备、材料由A安装公司采购。

高层建筑一次结构已完工,建筑二次结构、装饰工程由B建筑公司承包施工,地下变配电室由当地供电所的电力公司承包施工。

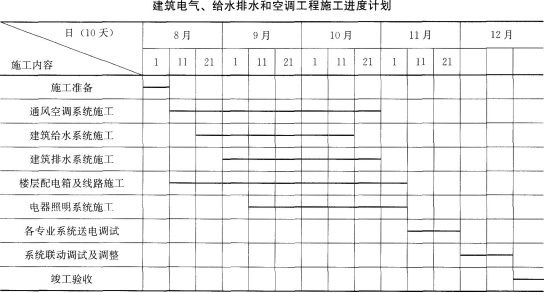

A安装公司项目部在8月1日进场后,依据高层建筑的二次结构及装饰施工进度、空调设备到场时问及供电所的送电时问等资料,编制了建筑电气、给水排水和通风空调工程的施工进度计划(见下表),该施工进度计划在送审时,被安装公司总工程师否定,经项目部修改后通过审批。

在工程施工中,曾经发生了2个施工质量问题:

问题1:业主采购的空调设备在9月11日才到达施工现场,耽误了风管的施工进度,为了赶进度,室内主、干管的风管安装连接后,没有检验风管的严密性就进入下道工序。被监理叫停,后经检验合格才交付下道工序施工。

问题2:在灯具通电调试时,发现部分灯具外壳带电,经检查发现是螺口灯头的接线错误,同时还发现嵌入式吸顶灯(3.5kg)用螺栓固定在石膏板吊顶上,整改后通过验收。

A安装公司项目部与B建筑公司、电力公司配合协调,进行各专业送电调试、系统联动调试及调整,共同对大楼的建筑装饰、通风空调、建筑电气和给水排水工程实施竣工验收,使工程按合同要求完工。

问题:

1.说明施工进度计划被安装公司总工程师否定的原因

2.问题1中,应检验风管哪些部位的严密性

3.问题2中,灯具的安装质量问题应如何整改

4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些。

正确答案及解析

正确答案
解析

1.施工进度计划被安装公司总工程师否定的原因是:施工进度计划中的建筑给水和建筑排水施工的先后次序不正确,施工原则应当是先排水、后给水。 2.问题1中,应检验风管的咬口缝、铆接孔、风管法兰翻边、风管的管段之间连接的严密性,合格后方能进入下道工序。

3.问题2中,灯具安装质量的整改:螺口灯头的相线应接在中心触点端子上,零线应接在螺纹的端子上;灯具重量超过3kg时,应采取预埋吊钩或螺栓固定在混凝土楼板上。

4.A安装公司项目部与B建筑公司协调与配合的主要内容有:施工进度的协调与配合;交叉施工的协调与配合;吊装(运输)机具的使用与协调;设备基础、预埋件、预留孔洞的配合与协调;土建施工质量问题的反馈及处理意见的协商;土建工程交付安装时的验收与交换。

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
