安装公司承接某商务楼的机电安装工程,工程主要内容是通风与空调,建筑给排水、建筑电器和消防等工程。
安装公司项目部进场后,依据合同和设计要求,编制了施工组织设计,内容有:各专业工程主要工作量、施工进度总计划、项目成本控制措施和项目信息管理措施等。项目部编制施工组织设计并报安装公司审批,安装工公司以施工组织设计中的项目成本控制措施不够完善为由,要求项目部门修改后重新报送。施工组织设计修改后得到安装公司批准。
通风空调风管采用工厂化预制,在风管批量制作之前,项目部检验了风管的制作工艺,对风管进行了严密性实验:风管系统安装完成后,项目部对主、干风管分段进行了漏光实验。项目部报监理验收时,监理认为项目部对风管实验与检测项目不全,要求项目部完善实验与检测项目。
通风空调工程安装、实验调整合格,在试运行验收中部分房间的风机盘管有滴水现象,经检查是冷凝水管道的坡度不够,造成风机盘管道的冷凝水溢出。经返工,通风空调工程试运行验收合格。

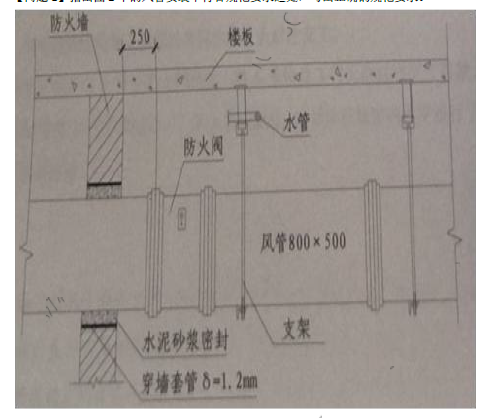

【问题 1】指出图 2 中的风管安装不符合规范要求之处,写出正确的规范要求。

正确答案及解析
正确答案
解析
(1)穿墙套管厚度错误,当风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于 1.6mm 的预埋管或防护套管。
(2)水泥砂浆密封错误,风管与防护套管之间应采用不燃且对人体无害的柔性材料封堵。
(3)防火阀支架设置错误,边长或直径大于等于 630mm 的防火阀应设置独立支吊架。
(4)防火阀位置错误,防火分区隔墙两侧的防火阀,距离墙表面应不大于 200mm。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
